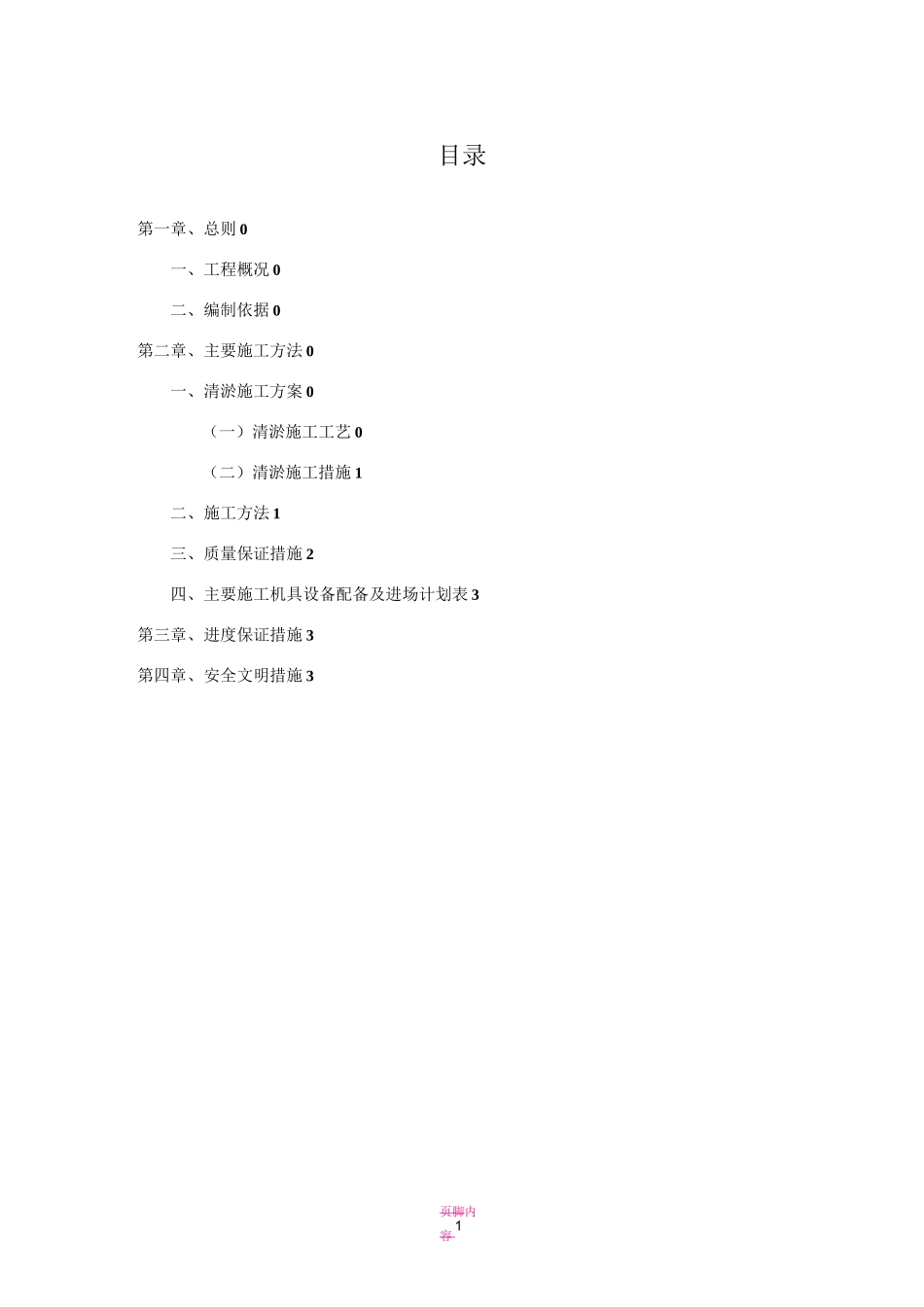

页脚内容0三旧”改造基础设计之乐平镇大旗头古村入口市政道路工程清淤专项施工方案编制单位:广州普邦园林股份有限公司编制人:编制日期:年月日审批人:审批日期:年月日页脚内容1目录第一章、总则0一、工程概况0二、编制依据0第二章、主要施工方法0一、清淤施工方案0(一)清淤施工工艺0(二)清淤施工措施1二、施工方法1三、质量保证措施2四、主要施工机具设备配备及进场计划表3第三章、进度保证措施3第四章、安全文明措施3外外页脚内容1外贝脚内容6外贝脚内容3序号机具设备名称及型号单位数量进场时间1自卸汽车(15T)台4随进度2挖掘机(200机)台3随进度3推土机(T140B)台2随进度4压路机(20T)台2随进度5污水泵(WQ103)台3随进度第三章、进度保证措施1、人力保证:当实际进度落后于计划时,增加工人和劳动力2、材料保证:确保现场储备合格材料的正常使用、在天气情况不利的情况下有富裕储备。3、机械设备保证:各种机械设备做到勤保养、勤维修,确保机械设备正常运转;当机械设备不能满足施工需要时随时增加相应机械设备第四章、安全文明措施1、作业时,设专人统一指挥,相互配合,由机械现场调度员统一指挥,配合机械作业人员。各种施工、操作人员须经安全培训,不得无证上岗,各种作业人员应配带相应的安全防护用具和劳保用品。严禁操作人员违章作业,管理人员违章指挥。2、随时对机械进行检查,施工安排专人看护、指挥,如发现淤泥层有坍塌现象,应立即停止施工,撤出施工机械,待险情解除后方可继续施工。3、各种机械要有专人负责维修、保养,并经常对机械的关键部位进行检查,预防机械故障及机械伤害的发生。运输车辆服从指挥,信号要齐全,不得超速,过岔口、遇障碍物时减速鸣笛,制动器齐全,功能良好。4、施工现场设置专职安全员,对施工人员经常进行安全教育,提高安全意识,每周开一次安全例会。外页脚内容4
