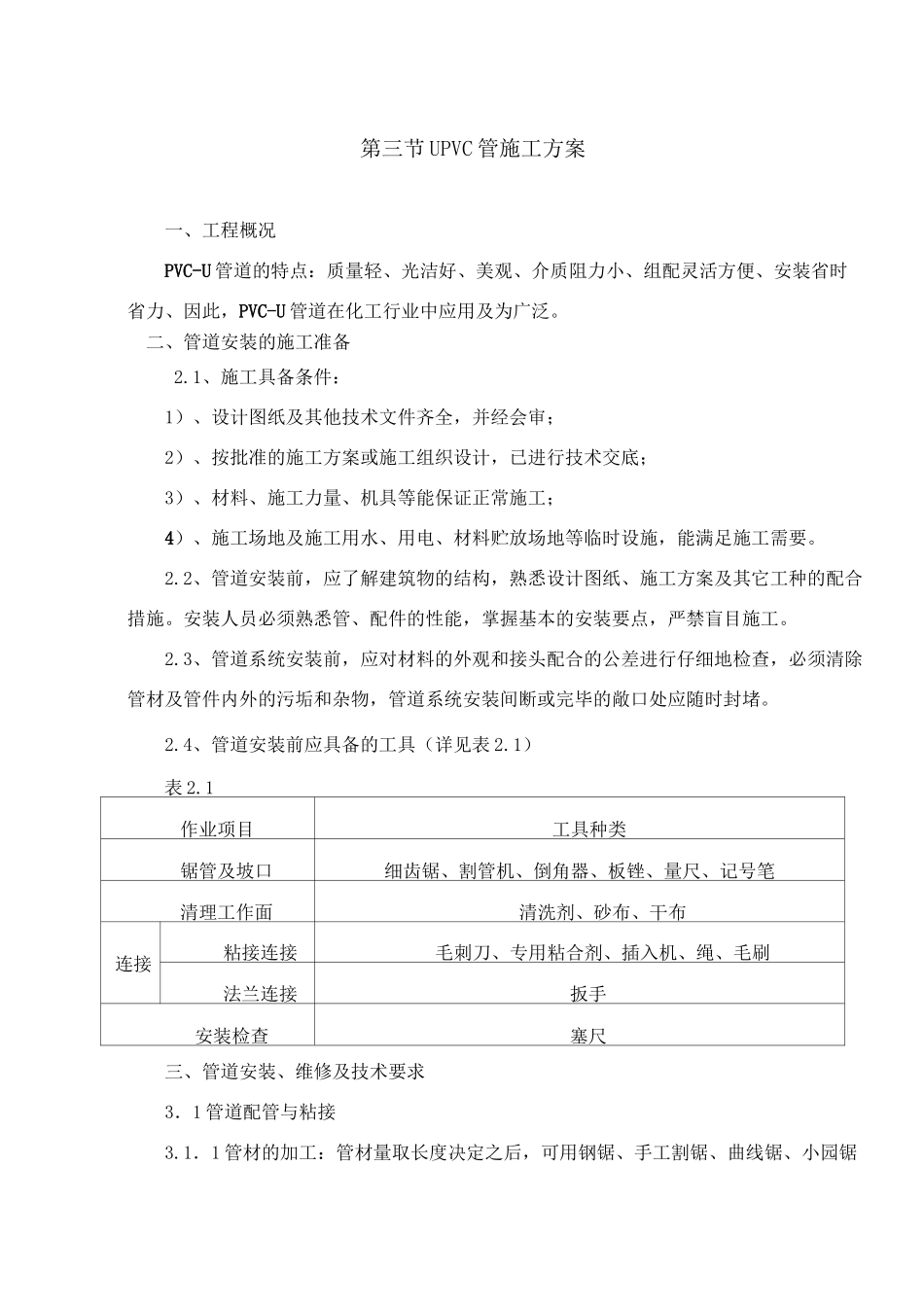

第三节UPVC管施工方案一、工程概况PVC-U管道的特点:质量轻、光洁好、美观、介质阻力小、组配灵活方便、安装省时省力、因此,PVC-U管道在化工行业中应用及为广泛
二、管道安装的施工准备2
1、施工具备条件:1)、设计图纸及其他技术文件齐全,并经会审;2)、按批准的施工方案或施工组织设计,已进行技术交底;3)、材料、施工力量、机具等能保证正常施工;4)、施工场地及施工用水、用电、材料贮放场地等临时设施,能满足施工需要
2、管道安装前,应了解建筑物的结构,熟悉设计图纸、施工方案及其它工种的配合措施
安装人员必须熟悉管、配件的性能,掌握基本的安装要点,严禁盲目施工
3、管道系统安装前,应对材料的外观和接头配合的公差进行仔细地检查,必须清除管材及管件内外的污垢和杂物,管道系统安装间断或完毕的敞口处应随时封堵
4、管道安装前应具备的工具(详见表2
1作业项目工具种类锯管及坡口细齿锯、割管机、倒角器、板锉、量尺、记号笔清理工作面清洗剂、砂布、干布连接粘接连接毛刺刀、专用粘合剂、插入机、绳、毛刷法兰连接扳手安装检查塞尺三、管道安装、维修及技术要求3.1管道配管与粘接3

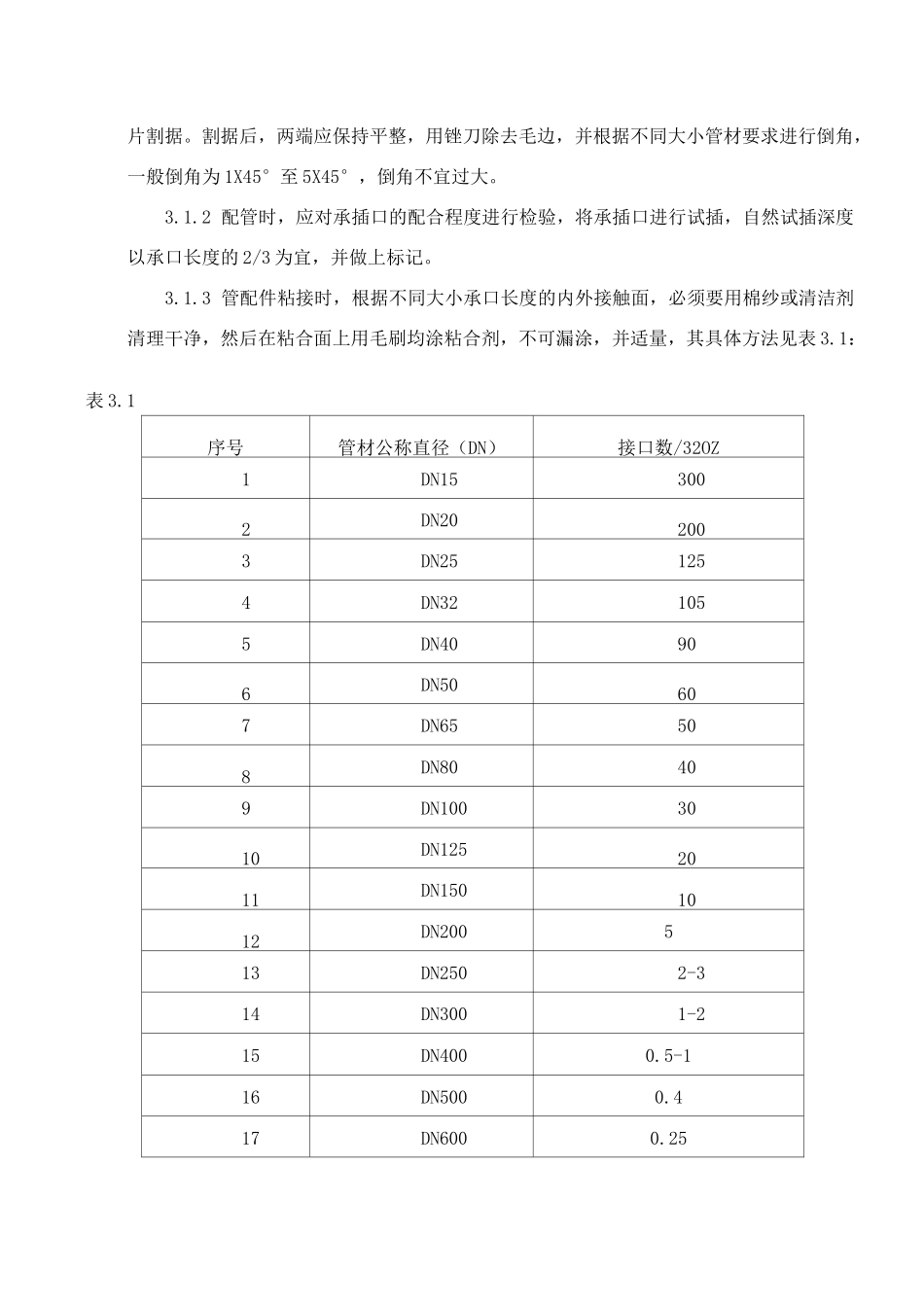

1.1管材的加工:管材量取长度决定之后,可用钢锯、手工割锯、曲线锯、小园锯片割据
割据后,两端应保持平整,用锉刀除去毛边,并根据不同大小管材要求进行倒角,一般倒角为1X45°至5X45°,倒角不宜过大
2配管时,应对承插口的配合程度进行检验,将承插口进行试插,自然试插深度以承口长度的2/3为宜,并做上标记
3管配件粘接时,根据不同大小承口长度的内外接触面,必须要用棉纱或清洁剂清理干净,然后在粘合面上用毛刷均涂粘合剂,不可漏涂,并适量,其具体方法见表3

1序号管材公称直径(DN)接口数/32OZ1DN153002DN202003DN251254DN321055DN40906
