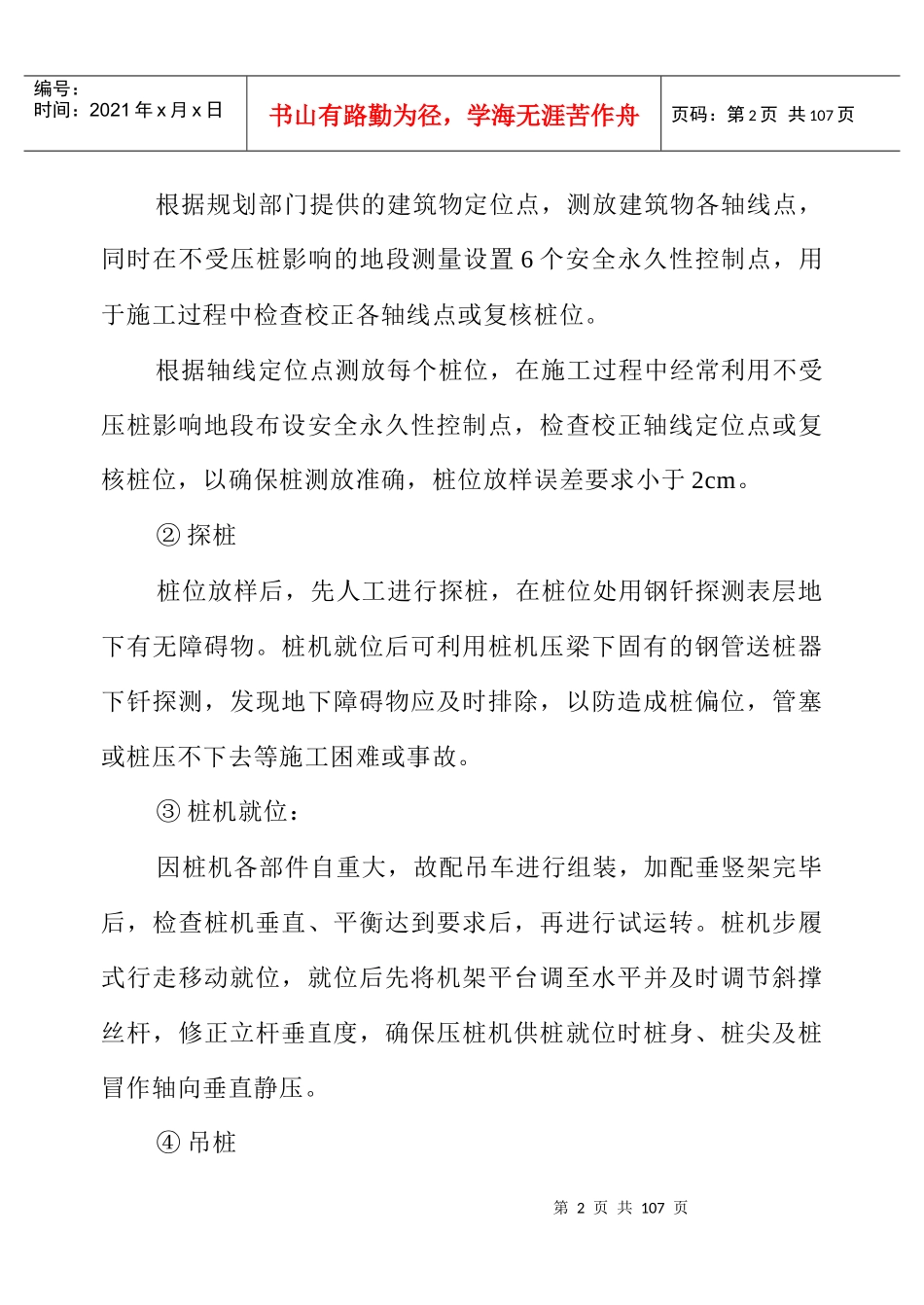

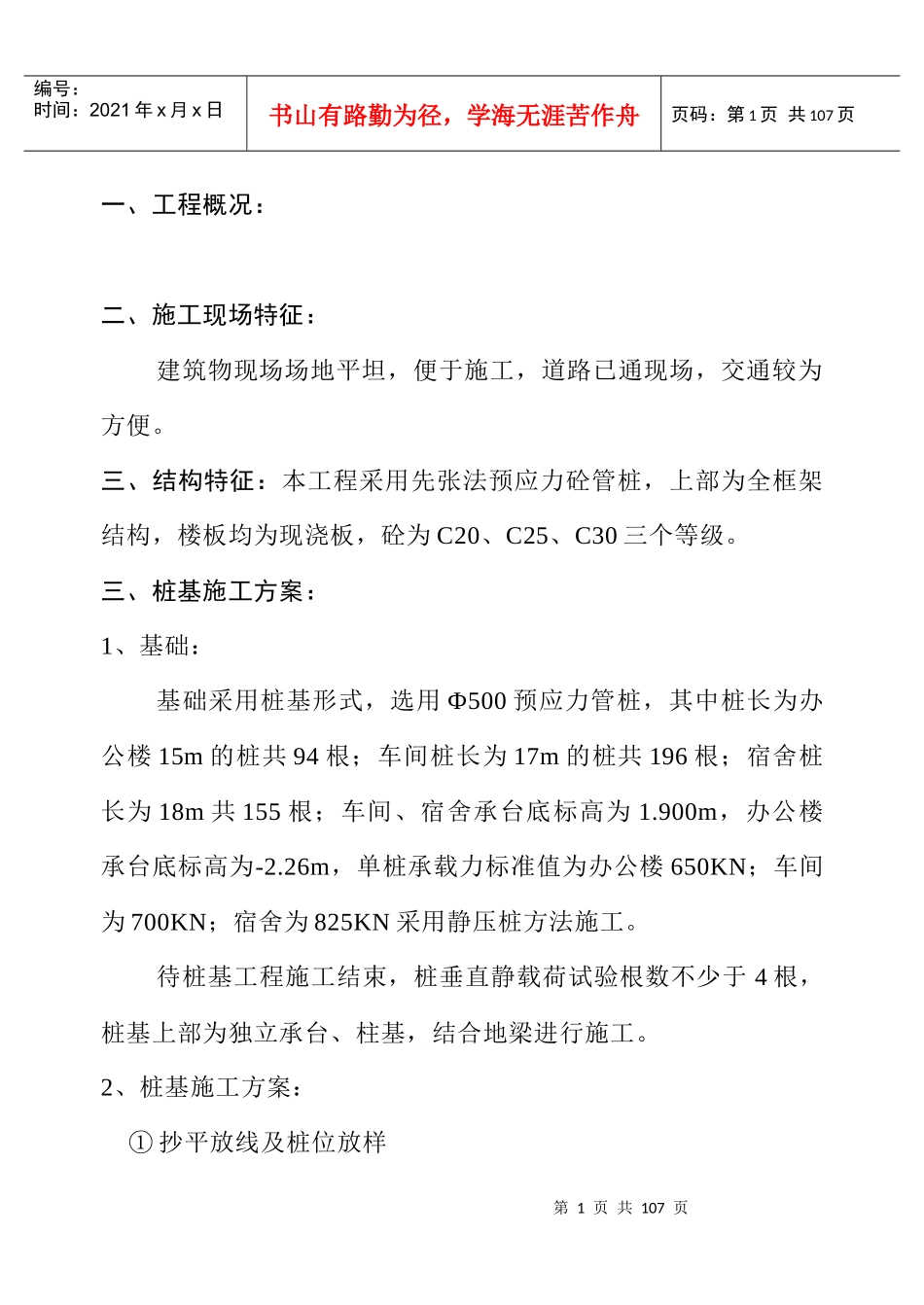

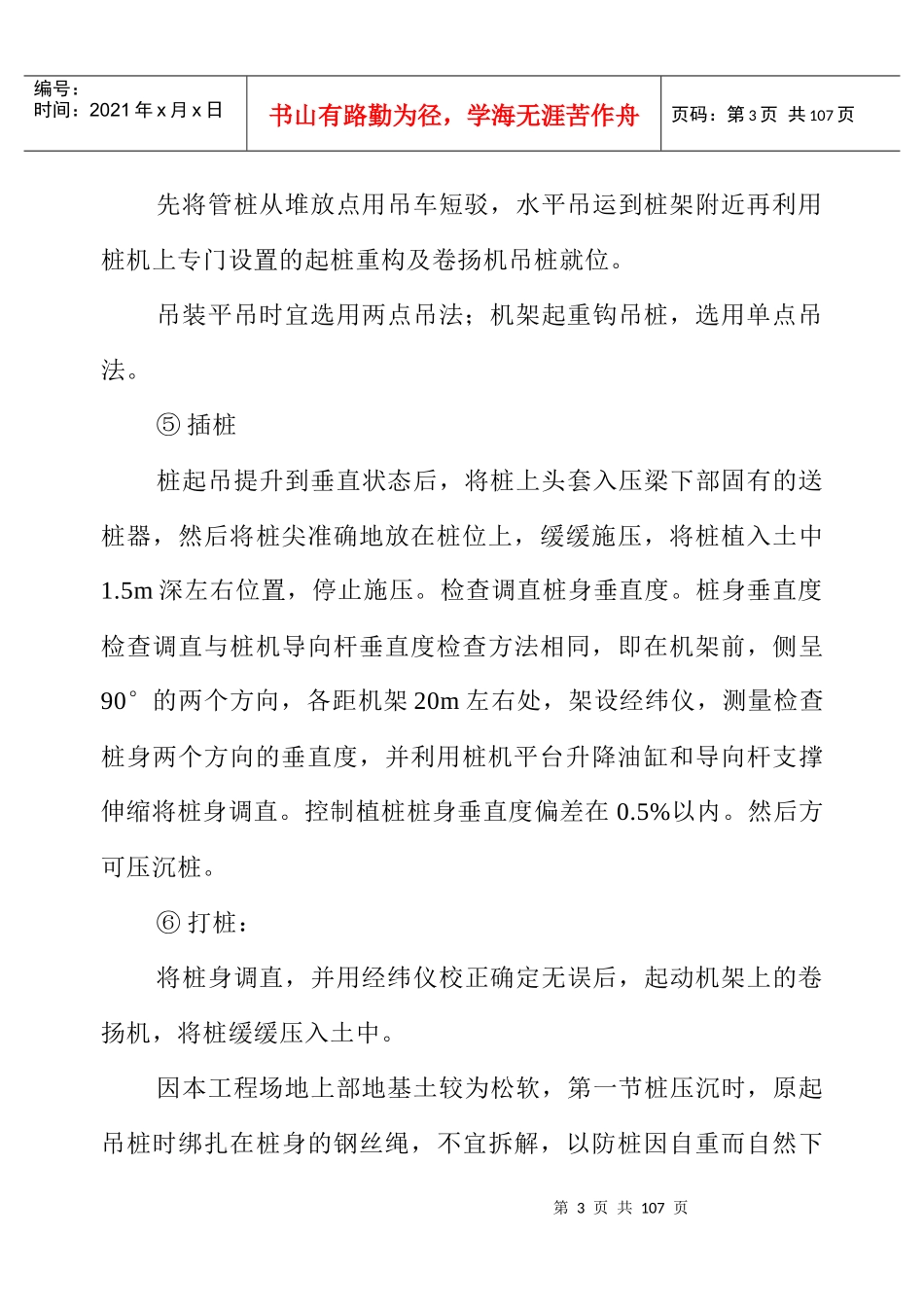

第1页共107页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共107页一、工程概况:二、施工现场特征:建筑物现场场地平坦,便于施工,道路已通现场,交通较为方便
三、结构特征:本工程采用先张法预应力砼管桩,上部为全框架结构,楼板均为现浇板,砼为C20、C25、C30三个等级
三、桩基施工方案:1、基础:基础采用桩基形式,选用Ф500预应力管桩,其中桩长为办公楼15m的桩共94根;车间桩长为17m的桩共196根;宿舍桩长为18m共155根;车间、宿舍承台底标高为1
900m,办公楼承台底标高为-2
26m,单桩承载力标准值为办公楼650KN;车间为700KN;宿舍为825KN采用静压桩方法施工
待桩基工程施工结束,桩垂直静载荷试验根数不少于4根,桩基上部为独立承台、柱基,结合地梁进行施工
2、桩基施工方案:①抄平放线及桩位放样第2页共107页第1页共107页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共107页根据规划部门提供的建筑物定位点,测放建筑物各轴线点,同时在不受压桩影响的地段测量设置6个安全永久性控制点,用于施工过程中检查校正各轴线点或复核桩位
根据轴线定位点测放每个桩位,在施工过程中经常利用不受压桩影响地段布设安全永久性控制点,检查校正轴线定位点或复核桩位,以确保桩测放准确,桩位放样误差要求小于2cm
②探桩桩位放样后,先人工进行探桩,在桩位处用钢钎探测表层地下有无障碍物
桩机就位后可利用桩机压梁下固有的钢管送桩器下钎探测,发现地下障碍物应及时排除,以防造成桩偏位,管塞或桩压不下去等施工困难或事故
③桩机就位:因桩机各部件自重大,故配吊车进行组装,加配垂竖架完毕后,检查桩机垂直、平衡达到要求后,再进行试运转
桩机步履式行走移动就位,就位后先将机架平台调至水平并及时调节斜撑丝杆,修正立杆垂直度,确保压桩机供桩就位
