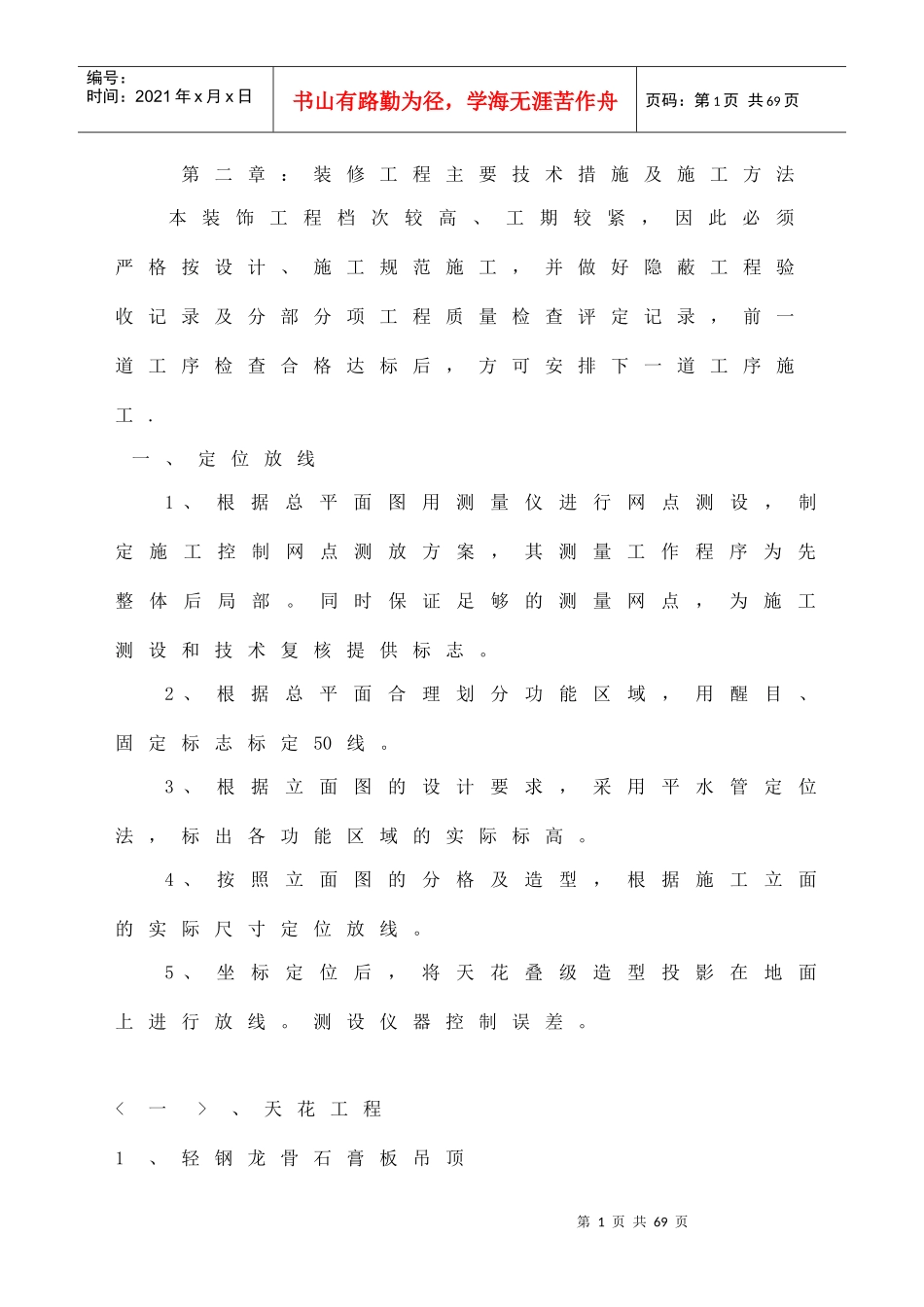

第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共69页第二章:装修工程主要技术措施及施工方法本装饰工程档次较高、工期较紧,因此必须严格按设计、施工规范施工,并做好隐蔽工程验收记录及分部分项工程质量检查评定记录,前一道工序检查合格达标后,方可安排下一道工序施工
一、定位放线1、根据总平面图用测量仪进行网点测设,制定施工控制网点测放方案,其测量工作程序为先整体后局部
同时保证足够的测量网点,为施工测设和技术复核提供标志
2、根据总平面合理划分功能区域,用醒目、固定标志标定50线
3、根据立面图的设计要求,采用平水管定位法,标出各功能区域的实际标高
4、按照立面图的分格及造型,根据施工立面的实际尺寸定位放线
5、坐标定位后,将天花叠级造型投影在地面上进行放线
测设仪器控制误差

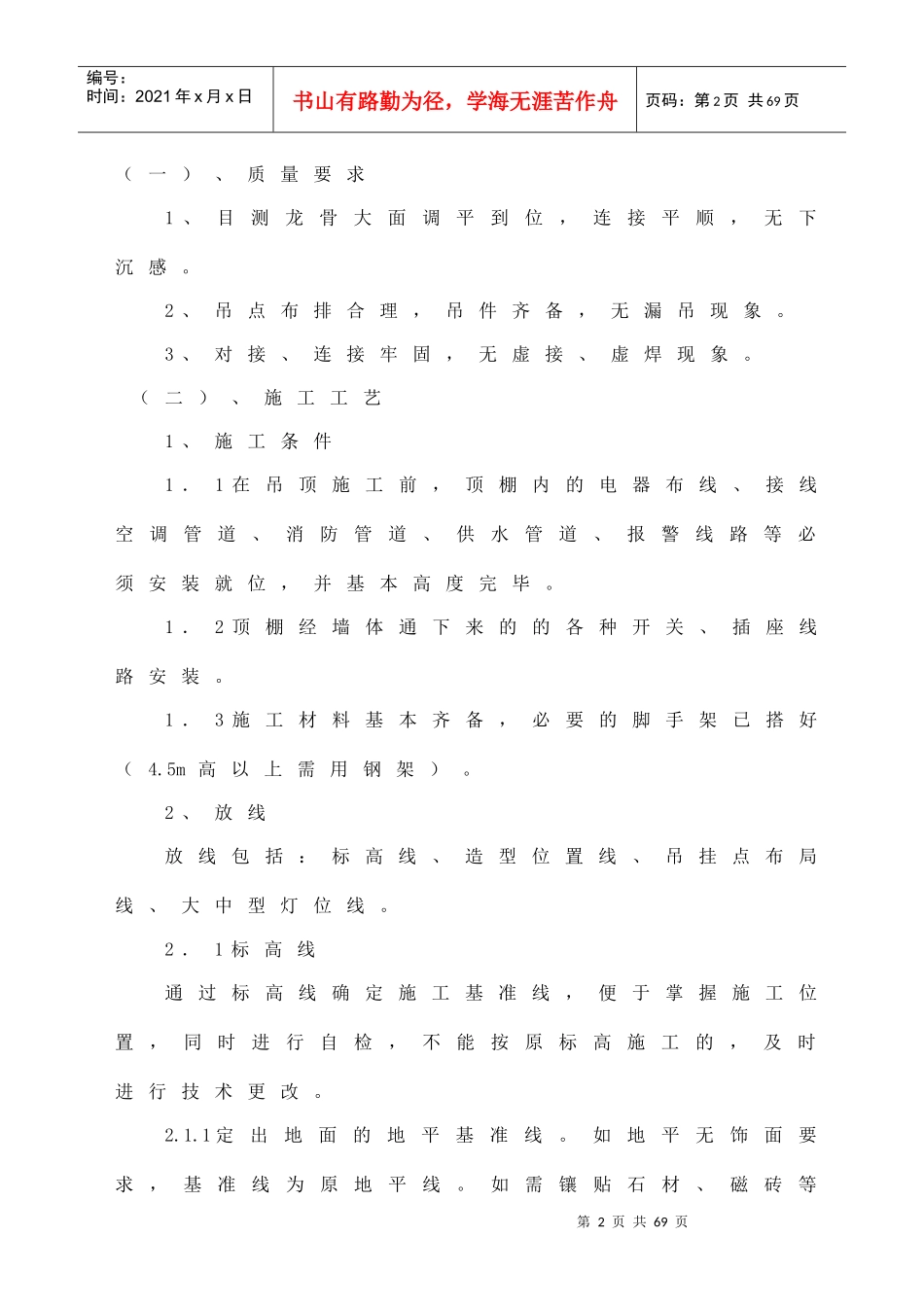

、天花工程1、轻钢龙骨石膏板吊顶第2页共69页第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共69页(一)、质量要求1、目测龙骨大面调平到位,连接平顺,无下沉感
2、吊点布排合理,吊件齐备,无漏吊现象
3、对接、连接牢固,无虚接、虚焊现象
(二)、施工工艺1、施工条件1.1在吊顶施工前,顶棚内的电器布线、接线空调管道、消防管道、供水管道、报警线路等必须安装就位,并基本高度完毕
1.2顶棚经墙体通下来的的各种开关、插座线路安装
1.3施工材料基本齐备,必要的脚手架已搭好(4
5m高以上需用钢架)
2、放线放线包括:标高线、造型位置线、吊挂点布局线、大中型灯位线
2.1标高线通过标高线确定施工基准线,便于掌握施工位置,同时进行自检,不能按原标高施工的,及时进行技术更改
1定出地面的地平基准线
如地平无饰面要求,基准线为原地平线

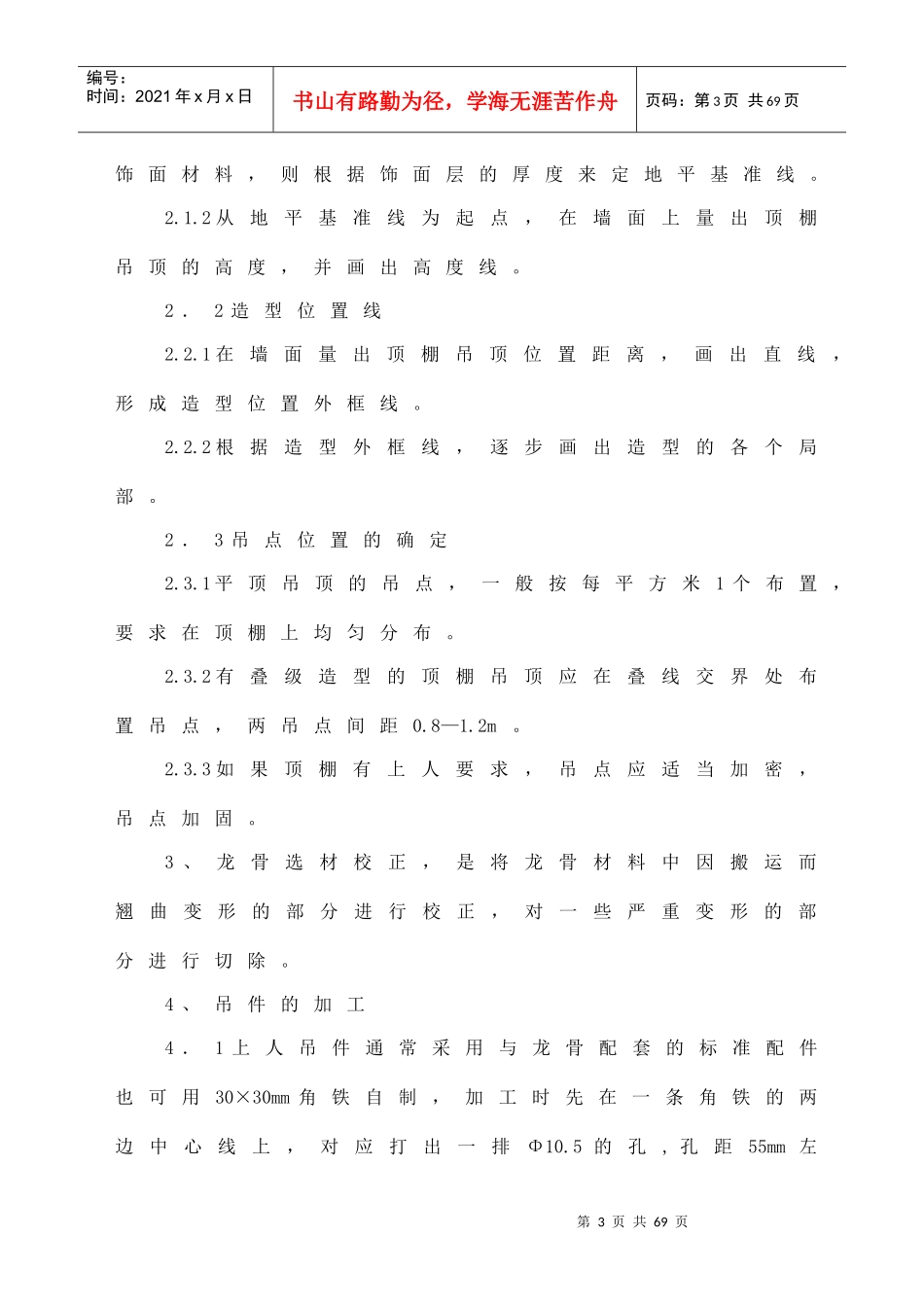

如需镶贴石材、磁砖等第3页共69页第2页共69页编号:时间:2021年x月x日书山有路勤为径,学海
