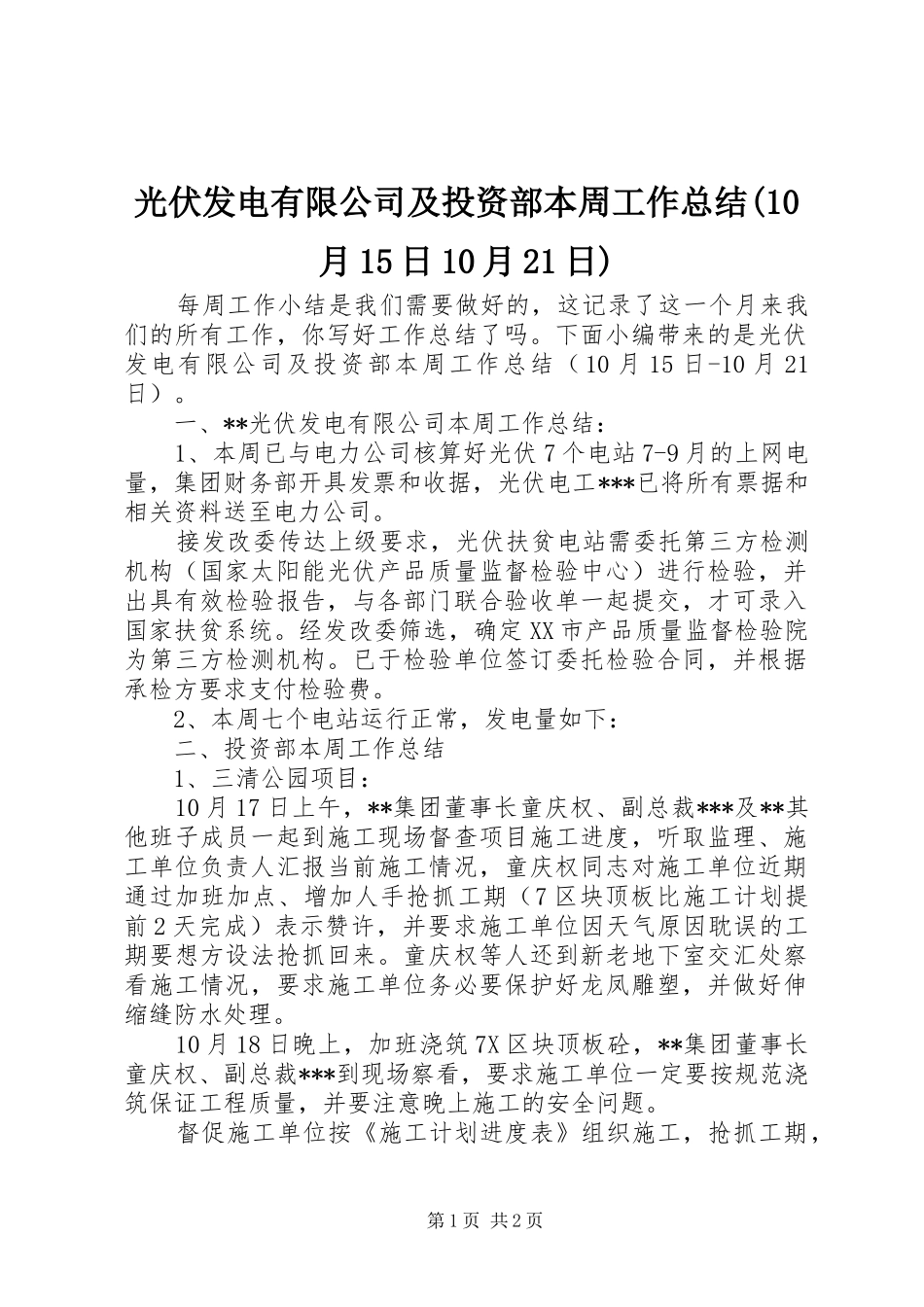

光伏发电有限公司及投资部本周工作总结(10月15日10月21日)每周工作小结是我们需要做好的,这记录了这一个月来我们的所有工作,你写好工作总结了吗
下面小编带来的是光伏发电有限公司及投资部本周工作总结(10月15日-10月21日)
一、**光伏发电有限公司本周工作总结:1、本周已与电力公司核算好光伏7个电站7-9月的上网电量,集团财务部开具发票和收据,光伏电工***已将所有票据和相关资料送至电力公司
接发改委传达上级要求,光伏扶贫电站需委托第三方检测机构(国家太阳能光伏产品质量监督检验中心)进行检验,并出具有效检验报告,与各部门联合验收单一起提交,才可录入国家扶贫系统
经发改委筛选,确定XX市产品质量监督检验院为第三方检测机构
已于检验单位签订委托检验合同,并根据承检方要求支付检验费
2、本周七个电站运行正常,发电量如下:二、投资部本周工作总结1、三清公园项目:10月17日上午,**集团董事长童庆权、副总裁***及**其他班子成员一起到施工现场督查项目施工进度,听取监理、施工单位负责人汇报当前施工情况,童庆权同志对施工单位近期通过加班加点、增加人手抢抓工期(7区块顶板比施工计划提前2天完成)表示赞许,并要求施工单位因天气原因耽误的工期要想方设法抢抓回来
童庆权等人还到新老地下室交汇处察看施工情况,要求施工单位务必要保护好龙凤雕塑,并做好伸缩缝防水处理
10月18日晚上,加班浇筑7X区块顶板砼,**集团董事长童庆权、副总裁***到现场察看,要求施工单位一定要按规范浇筑保证工程质量,并要注意晚上施工的安全问题

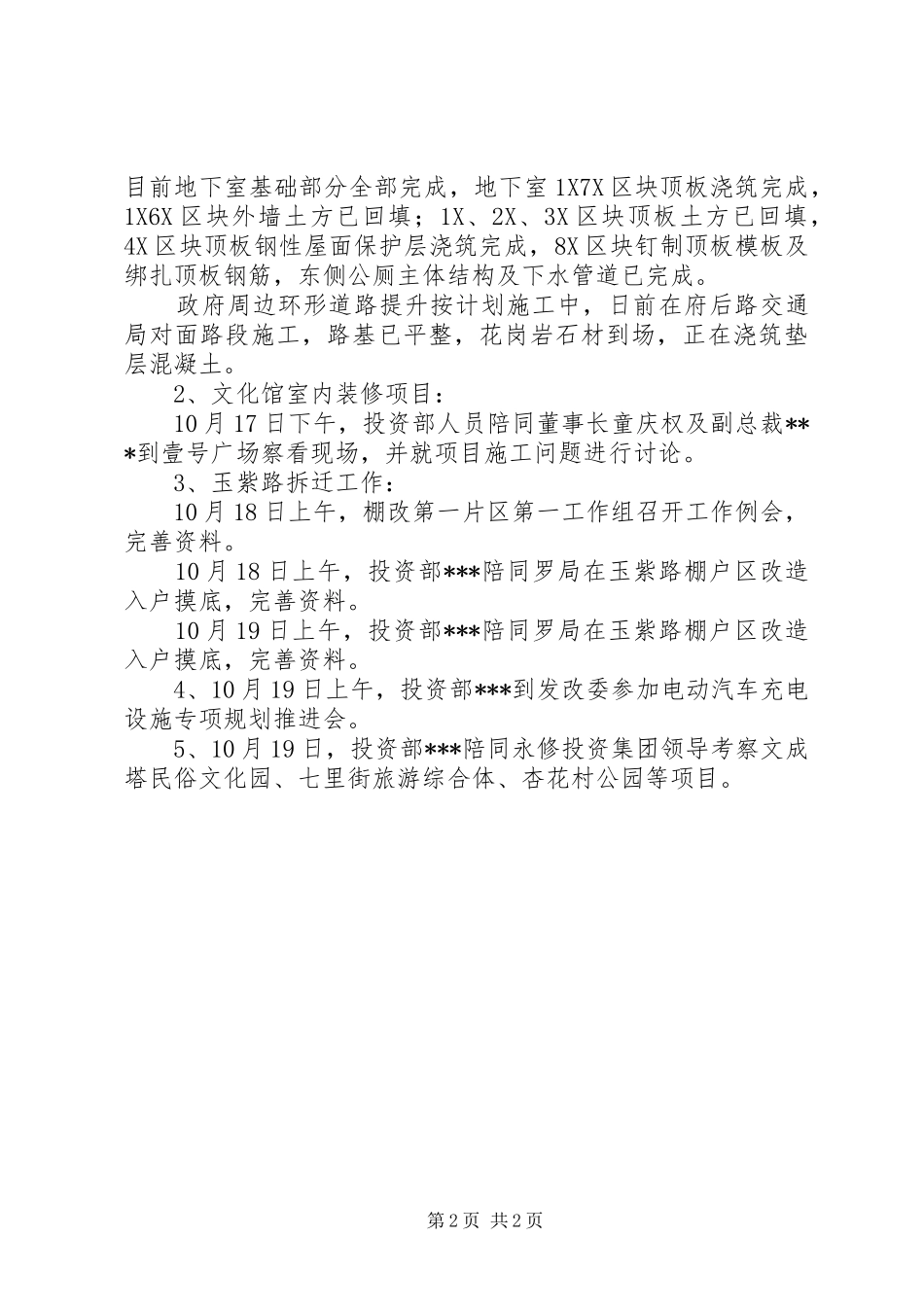

督促施工单位按《施工计划进度表》组织施工,抢抓工期,第1页共2页目前地下室基础部分全部完成,地下室1X7X区块顶板浇筑完成,1X6X区块外墙土方已回填;1X、2X、3X区块顶板土方已回填,4X区块顶板钢性屋面保护层浇筑完成,8X区块钉制顶板模板及绑扎顶板钢筋,东侧公厕主体
