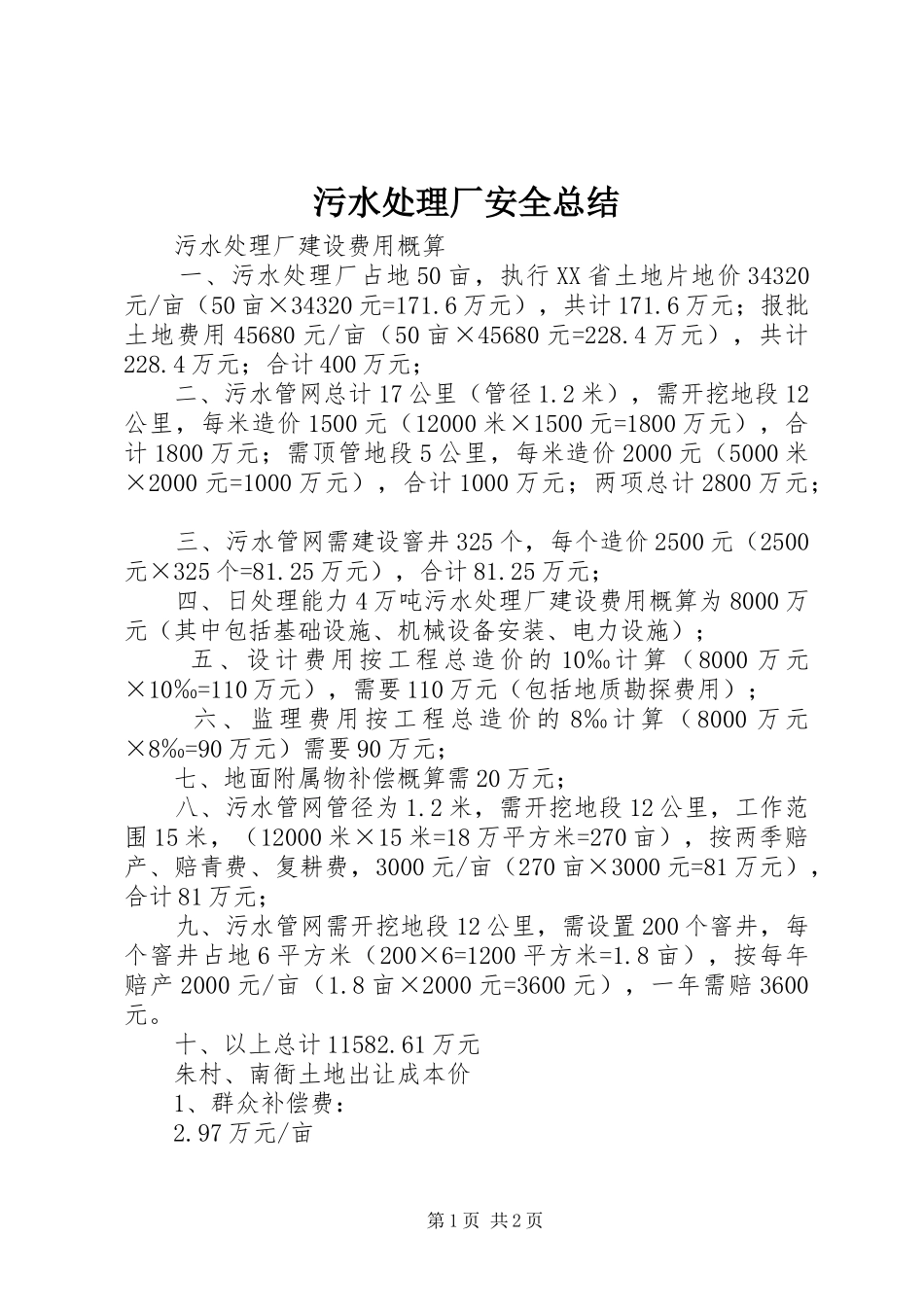

污水处理厂安全总结污水处理厂建设费用概算一、污水处理厂占地50亩,执行XX省土地片地价34320元/亩(50亩×34320元=171
6万元),共计171
6万元;报批土地费用45680元/亩(50亩×45680元=228
4万元),共计228
4万元;合计400万元;二、污水管网总计17公里(管径1
2米),需开挖地段12公里,每米造价1500元(12000米×1500元=1800万元),合计1800万元;需顶管地段5公里,每米造价2000元(5000米×2000元=1000万元),合计1000万元;两项总计2800万元;三、污水管网需建设窨井325个,每个造价2500元(2500元×325个=81
25万元),合计81
25万元;四、日处理能力4万吨污水处理厂建设费用概算为8000万元(其中包括基础设施、机械设备安装、电力设施);五、设计费用按工程总造价的10‰计算(8000万元×10‰=110万元),需要110万元(包括地质勘探费用);六、监理费用按工程总造价的8‰计算(8000万元×8‰=90万元)需要90万元;七、地面附属物补偿概算需20万元;八、污水管网管径为1
2米,需开挖地段12公里,工作范围15米,(12000米×15米=18万平方米=270亩),按两季赔产、赔青费、复耕费,3000元/亩(270亩×3000元=81万元),合计81万元;九、污水管网需开挖地段12公里,需设置200个窨井,每个窨井占地6平方米(200×6=1200平方米=1
8亩),按每年赔产2000元/亩(1
8亩×2000元=3600元),一年需赔3600元
十、以上总计11582

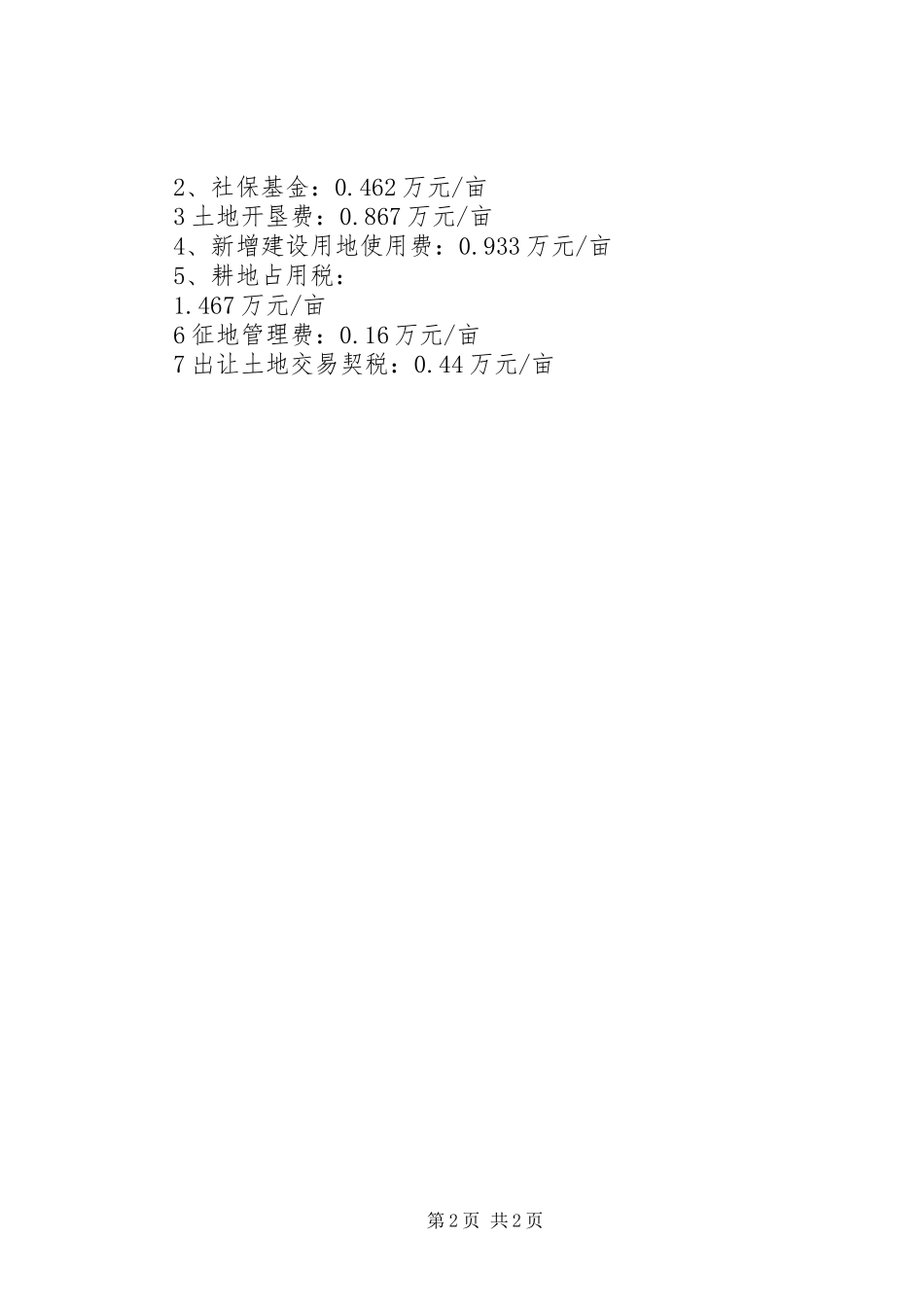

61万元朱村、南衙土地出让成本价1、群众补偿费:2
97万元/亩第1页共2页2、社保基金:0
462万元/亩3土地开垦费:0
867万元/亩4、新增建设用地使用费:0
933万元/亩5、耕地占用税:1
