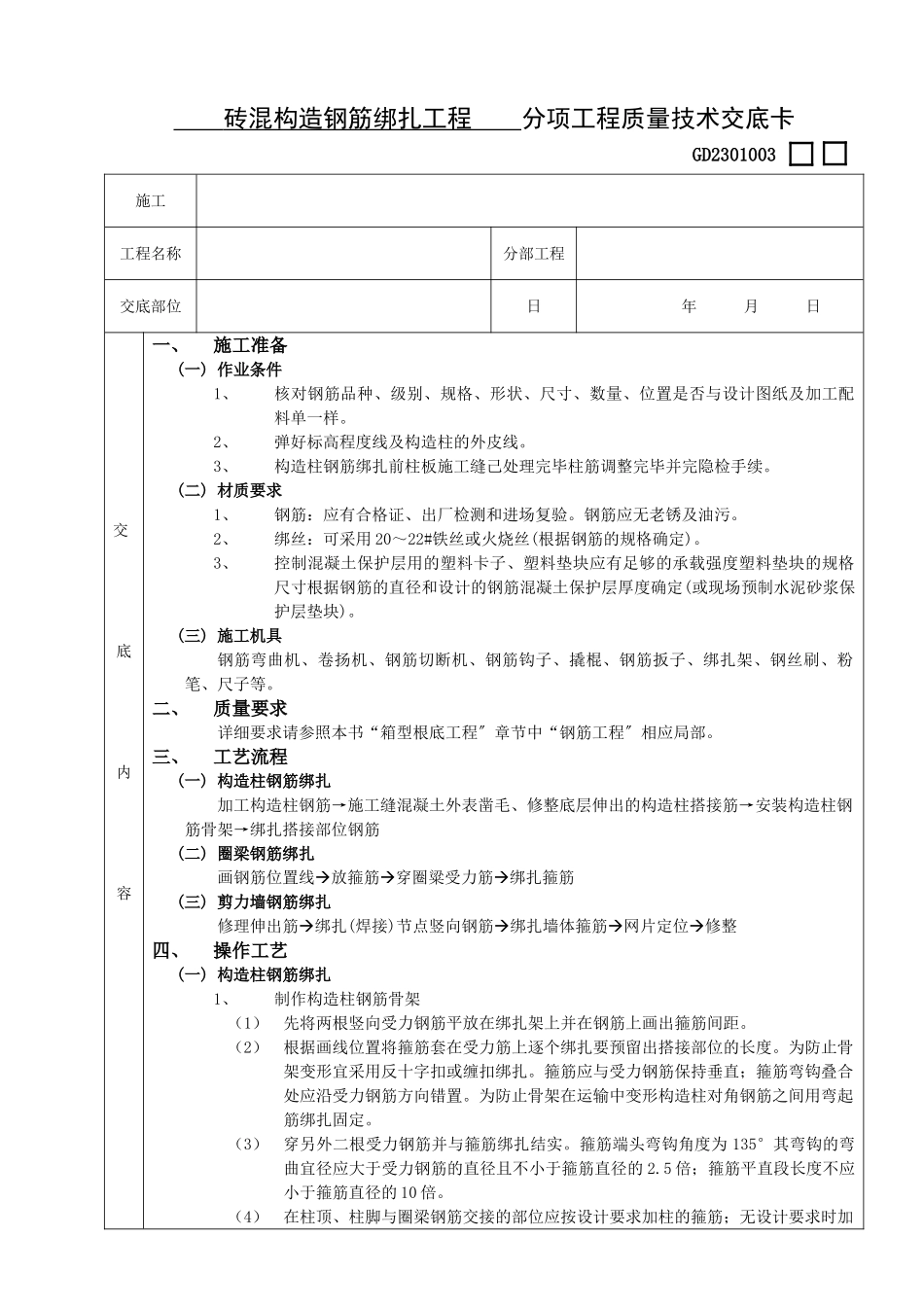

砖混构造钢筋绑扎工程分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工准备(一)作业条件1、核对钢筋品种、级别、规格、形状、尺寸、数量、位置是否与设计图纸及加工配料单一样
2、弹好标高程度线及构造柱的外皮线
3、构造柱钢筋绑扎前柱板施工缝己处理完毕柱筋调整完毕并完隐检手续
(二)材质要求1、钢筋:应有合格证、出厂检测和进场复验
钢筋应无老锈及油污
2、绑丝:可采用20~22#铁丝或火烧丝(根据钢筋的规格确定)
3、控制混凝土保护层用的塑料卡子、塑料垫块应有足够的承载强度塑料垫块的规格尺寸根据钢筋的直径和设计的钢筋混凝土保护层厚度确定(或现场预制水泥砂浆保护层垫块)
(三)施工机具钢筋弯曲机、卷扬机、钢筋切断机、钢筋钩子、撬棍、钢筋扳子、绑扎架、钢丝刷、粉笔、尺子等
二、质量要求详细要求请参照本书“箱型根底工程〞章节中“钢筋工程〞相应局部

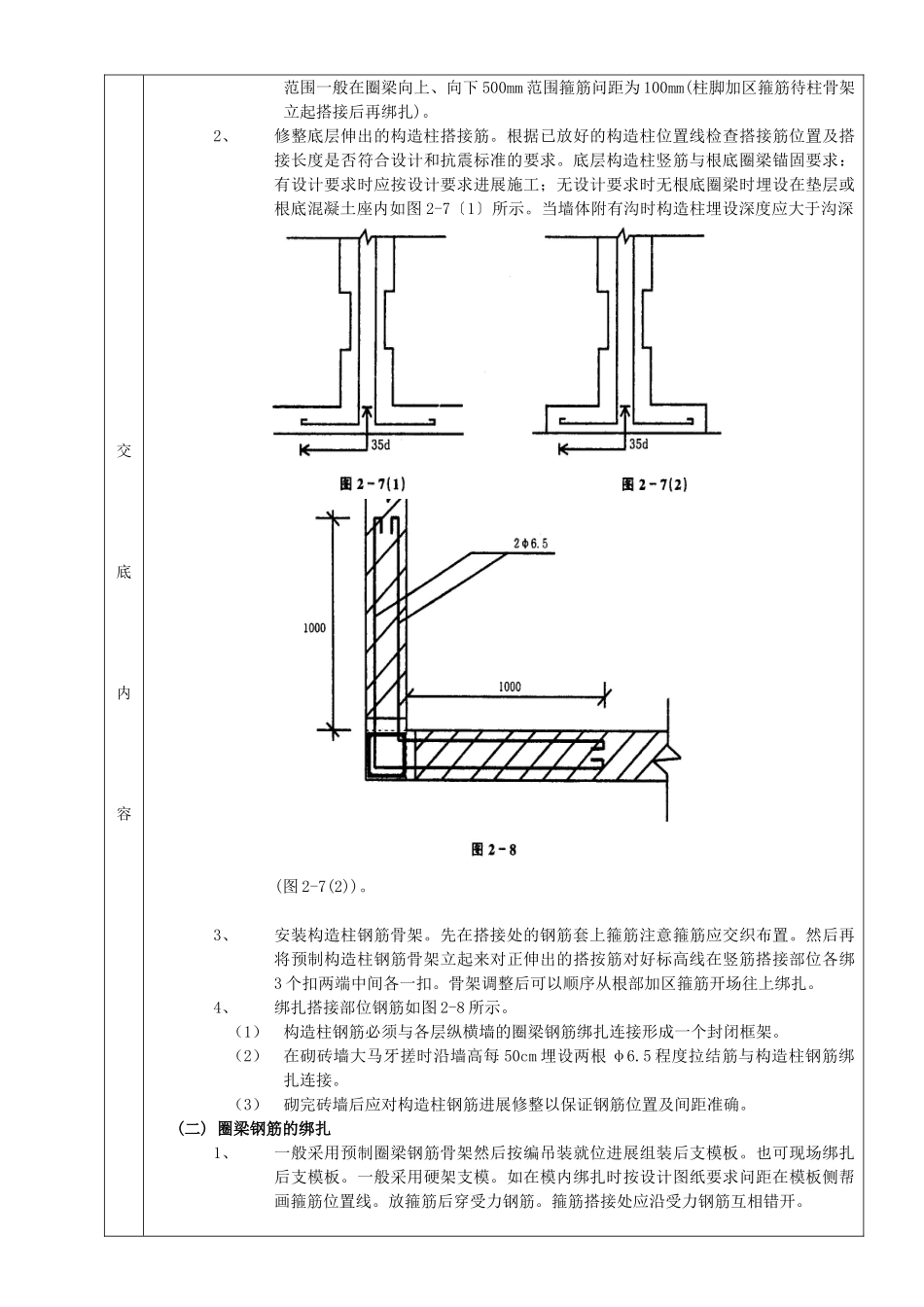

三、工艺流程(一)构造柱钢筋绑扎加工构造柱钢筋→施工缝混凝土外表凿毛、修整底层伸出的构造柱搭接筋→安装构造柱钢筋骨架→绑扎搭接部位钢筋(二)圈梁钢筋绑扎画钢筋位置线放箍筋穿圈粱受力筋绑扎箍筋(三)剪力墙钢筋绑扎修理伸出筋绑扎(焊接)节点竖向钢筋绑扎墙体箍筋网片定位修整四、操作工艺(一)构造柱钢筋绑扎1、制作构造柱钢筋骨架(1)先将两根竖向受力钢筋平放在绑扎架上并在钢筋上画出箍筋间距
(2)根据画线位置将箍筋套在受力筋上逐个绑扎要预留出搭接部位的长度
为防止骨架变形宜采用反十字扣或缠扣绑扎
箍筋应与受力钢筋保持垂直;箍筋弯钩叠合处应沿受力钢筋方向错置
为防止骨架在运输中变形构造柱对角钢筋之间用弯起筋绑扎固定
(3)穿另外二根受力钢筋并与箍筋绑扎结实
箍筋端头弯钩角度为135°其弯钩的弯曲宜径应大于受力钢筋的直径且不小于箍筋直径的2
5倍;箍筋平直段长度不应小于箍筋直径的10倍
