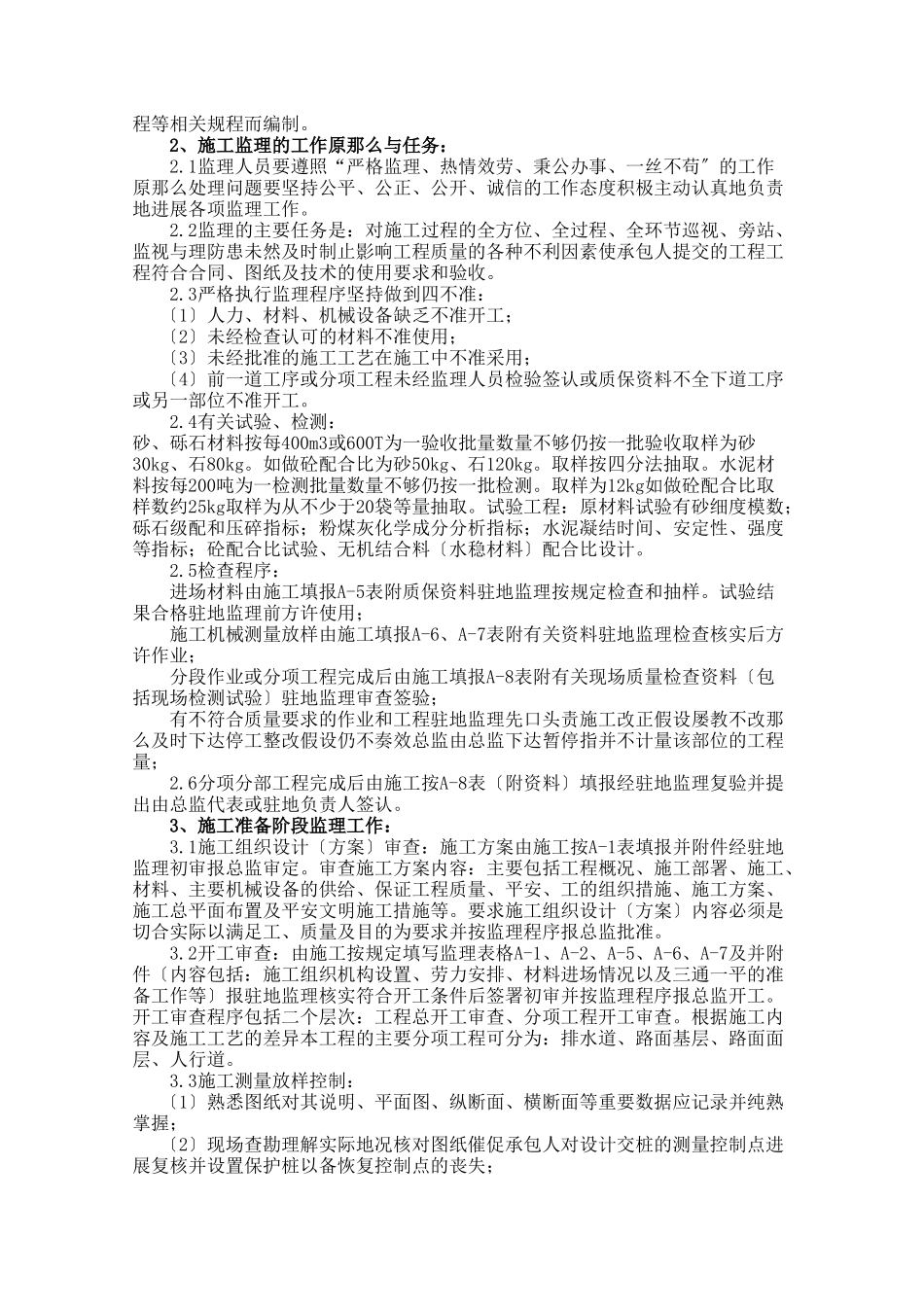

某道路及排水工程监理细那么2021年11月9目录1、编制根据22、施工监理的工作原那么与任务23、施工准备阶段监理工作24、排水道施工监理35、路面基层质量控制46、沥青混凝土路面面层施工监理97、人行道施工监理11附流程图1、排水道质量监理工作流程12附流程图2、路面基层工程监理工作流程13附流程图3、沥青砼面层质量监理工作流程141、编制根据:本细那么根据本工程监理施行规划、政工程质量检验和政工程技术及试验规程等相关规程而编制
2、施工监理的工作原那么与任务:2
1监理人员要遵照“严格监理、热情效劳、秉公办事、一丝不苟〞的工作原那么处理问题要坚持公平、公正、公开、诚信的工作态度积极主动认真地负责地进展各项监理工作
2监理的主要任务是:对施工过程的全方位、全过程、全环节巡视、旁站、监视与理防患未然及时制止影响工程质量的各种不利因素使承包人提交的工程工程符合合同、图纸及技术的使用要求和验收
3严格执行监理程序坚持做到四不准:〔1〕人力、材料、机械设备缺乏不准开工;〔2〕未经检查认可的材料不准使用;〔3〕未经批准的施工工艺在施工中不准采用;〔4〕前一道工序或分项工程未经监理人员检验签认或质保资料不全下道工序或另一部位不准开工
4有关试验、检测:砂、砾石材料按每400m3或600T为一验收批量数量不够仍按一批验收取样为砂30kg、石80kg
如做砼配合比为砂50kg、石120kg
取样按四分法抽取
水泥材料按每200吨为一检测批量数量不够仍按一批检测
取样为12kg如做砼配合比取样数约25kg取样为从不少于20袋等量抽取
试验工程:原材料试验有砂细度模数;砾石级配和压碎指标;粉煤灰化学成分分析指标;水泥凝结时间、安定性、强度等指标;砼配合比试验、无机结合料〔水稳材料〕配合比设计
5检查程序:进场材料由施工填报A-5表附质保资料驻地监理按规定检查和抽样
