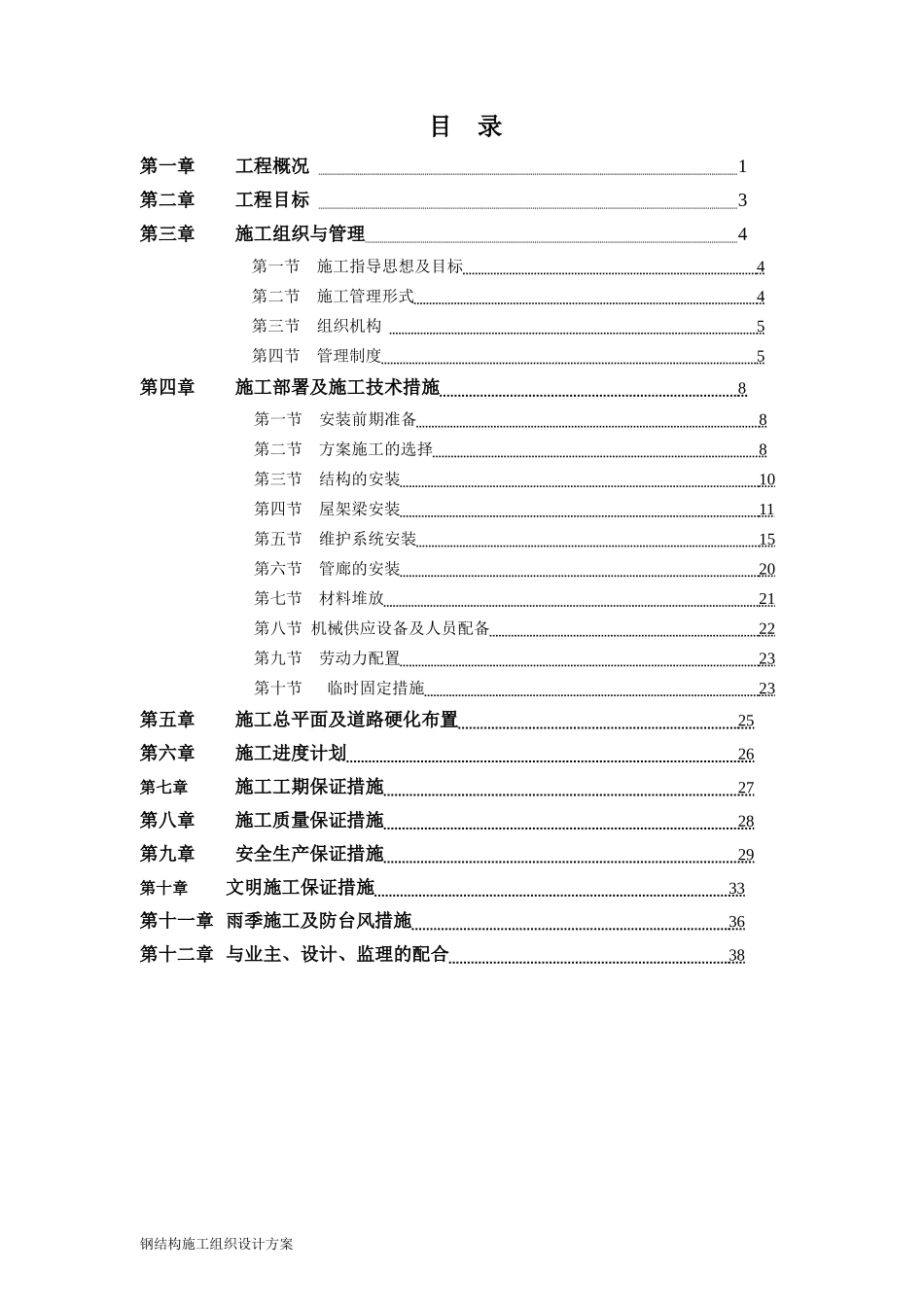

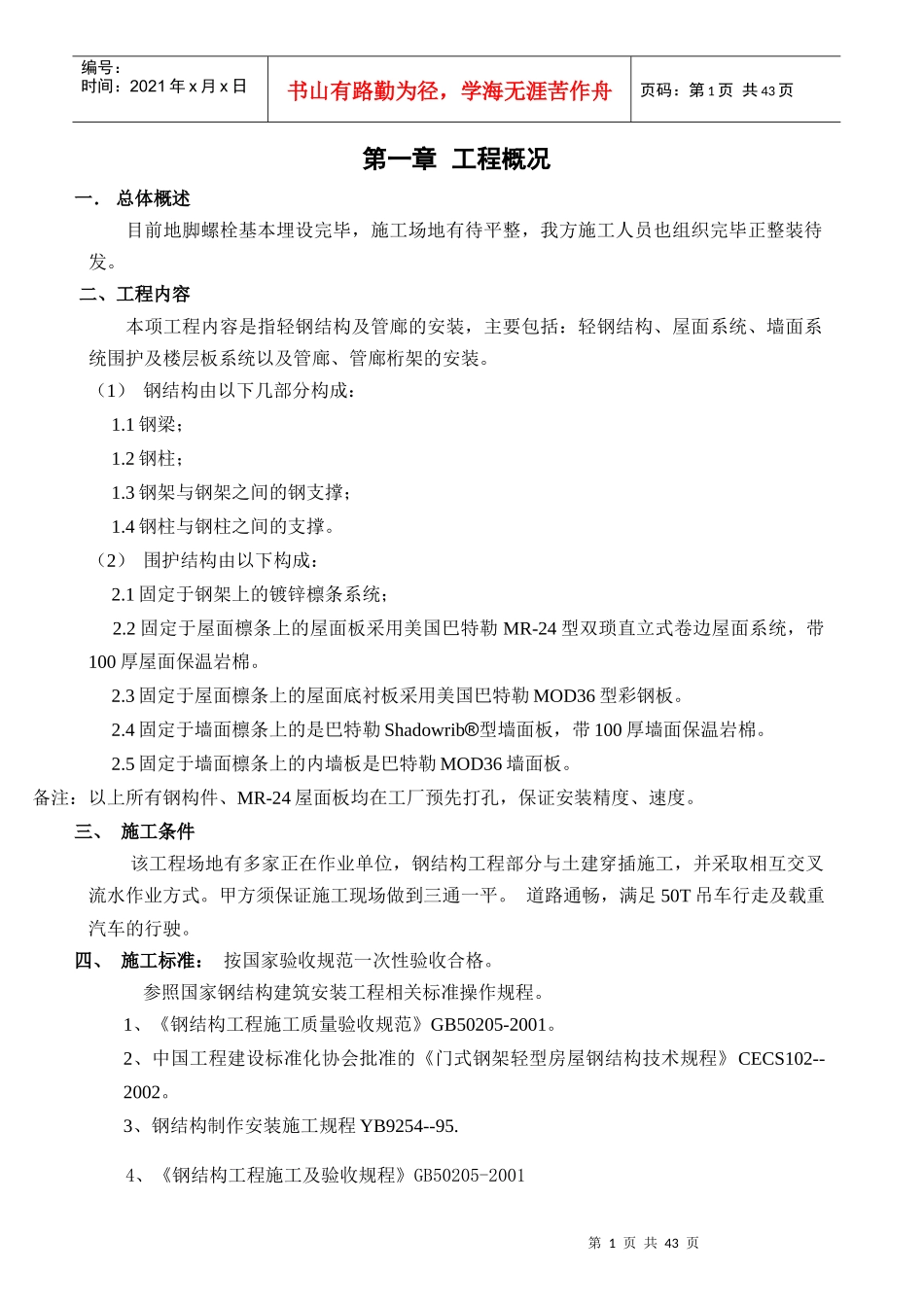

**项目钢结构安装工程施工组织设计钢结构施工组织设计方案目录第一章工程概况1第二章工程目标3第三章施工组织与管理4第一节施工指导思想及目标4第二节施工管理形式4第三节组织机构5第四节管理制度5第四章施工部署及施工技术措施8第一节安装前期准备8第二节方案施工的选择8第三节结构的安装10第四节屋架梁安装11第五节维护系统安装15第六节管廊的安装20第七节材料堆放21第八节机械供应设备及人员配备22第九节劳动力配置23第十节临时固定措施23第五章施工总平面及道路硬化布置25第六章施工进度计划26第七章施工工期保证措施27第八章施工质量保证措施28第九章安全生产保证措施29第十章文明施工保证措施33第十一章雨季施工及防台风措施36第十二章与业主、设计、监理的配合38钢结构施工组织设计方案第1页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共43页第一章工程概况一.总体概述目前地脚螺栓基本埋设完毕,施工场地有待平整,我方施工人员也组织完毕正整装待发
二、工程内容本项工程内容是指轻钢结构及管廊的安装,主要包括:轻钢结构、屋面系统、墙面系统围护及楼层板系统以及管廊、管廊桁架的安装
(1)钢结构由以下几部分构成:1
3钢架与钢架之间的钢支撑;1
4钢柱与钢柱之间的支撑
(2)围护结构由以下构成:2
1固定于钢架上的镀锌檩条系统;2
2固定于屋面檩条上的屋面板采用美国巴特勒MR-24型双琐直立式卷边屋面系统,带100厚屋面保温岩棉
3固定于屋面檩条上的屋面底衬板采用美国巴特勒MOD36型彩钢板
4固定于墙面檩条上的是巴特勒Shadowrib型墙面板,带100厚墙面保温岩棉
5固定于墙面檩条上的内墙板是巴特勒MOD36墙面板
备注:以上所有钢构件、MR-24屋面板均在工厂预先打孔,保证安装精度、速度
三、施工条件该工程场地
