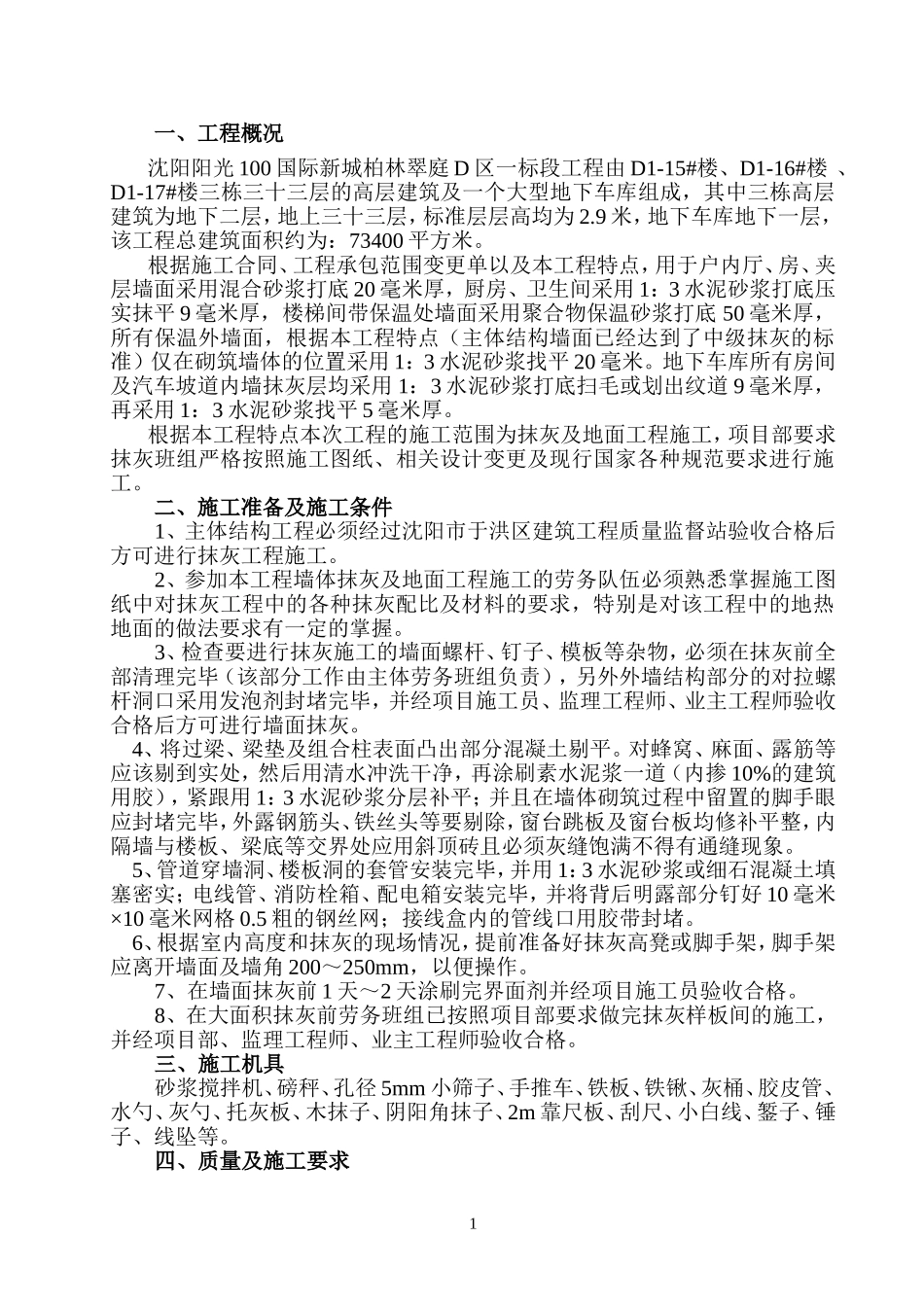

一、工程概况沈阳阳光100国际新城柏林翠庭D区一标段工程由D1-15#楼、D1-16#楼、D1-17#楼三栋三十三层的高层建筑及一个大型地下车库组成,其中三栋高层建筑为地下二层,地上三十三层,标准层层高均为2
9米,地下车库地下一层,该工程总建筑面积约为:73400平方米
根据施工合同、工程承包范围变更单以及本工程特点,用于户内厅、房、夹层墙面采用混合砂浆打底20毫米厚,厨房、卫生间采用1:3水泥砂浆打底压实抹平9毫米厚,楼梯间带保温处墙面采用聚合物保温砂浆打底50毫米厚,所有保温外墙面,根据本工程特点(主体结构墙面已经达到了中级抹灰的标准)仅在砌筑墙体的位置采用1:3水泥砂浆找平20毫米
地下车库所有房间及汽车坡道内墙抹灰层均采用1:3水泥砂浆打底扫毛或划出纹道9毫米厚,再采用1:3水泥砂浆找平5毫米厚
根据本工程特点本次工程的施工范围为抹灰及地面工程施工,项目部要求抹灰班组严格按照施工图纸、相关设计变更及现行国家各种规范要求进行施工
二、施工准备及施工条件1、主体结构工程必须经过沈阳市于洪区建筑工程质量监督站验收合格后方可进行抹灰工程施工
2、参加本工程墙体抹灰及地面工程施工的劳务队伍必须熟悉掌握施工图纸中对抹灰工程中的各种抹灰配比及材料的要求,特别是对该工程中的地热地面的做法要求有一定的掌握
3、检查要进行抹灰施工的墙面螺杆、钉子、模板等杂物,必须在抹灰前全部清理完毕(该部分工作由主体劳务班组负责),另外外墙结构部分的对拉螺杆洞口采用发泡剂封堵完毕,并经项目施工员、监理工程师、业主工程师验收合格后方可进行墙面抹灰
4、将过梁、梁垫及组合柱表面凸出部分混凝土剔平
对蜂窝、麻面、露筋等应该剔到实处,然后用清水冲洗干净,再涂刷素水泥浆一道(内掺10%的建筑用胶),紧跟用1:3水泥砂浆分层补平;并且在墙体砌筑过程中留置的脚手眼应封堵完毕,外露钢筋头、铁丝头等要剔除,窗台跳板及
