钢筋工程施工技术交底一、原材料要求所有进场钢筋应有出场质量证明书和试验单每捆钢筋应有标牌
对进场钢筋按的抽样做机械性能试验合格前方可使用
钢筋加工过程中如发现脆断焊接性能不良或机械性能不正常时应立即向工程经理部暂停使用并进展化学成份检验或其它专项检验
二、钢筋的储存进场后钢筋和加工好的钢筋应根据钢筋的牌分类堆放在枕木或砖砌成的高30CM间距2m的垄上以防止污垢或泥土的污染
并应及时进展状态标识严禁随意堆放
三、钢筋下料绑扎a
认真熟悉图纸准确放样并填写料单
核对成品钢筋的钢、直径、尺寸和数量等是否与料单相符
先绑扎主要钢筋然后绑扎次要钢筋及板筋
绑扎前在模板或垫层上放线标出板筋位置在柱梁及墙筋上画出箍筋及分布筋位置线以保证钢筋位置正确
在砼浇筑前将柱墙主筋在楼面处同箍筋及程度筋用电焊点牢以防柱墙筋移位
梁、板内通长钢筋需接长时上筋接点布置在跨中1/3下筋布置在支座1/3
程度钢筋采用闪光对焊连接竖向钢筋采用电渣压力焊连接局部钢筋采用直螺纹连接施工时严格按技术规程施工
片筏根底凳筋采用Ф22@1M×1M的钢筋楼板凳筋采用Ф10@0
8M凳筋高度=板厚-2倍钢筋保护层-2倍钢筋直径
如右图:四、钢筋的接长本工程地下室一层,层高4
8m,地下室竖向钢筋采用一次到顶,中间不留置接头;剪力墙、底板及梁的程度钢筋接长主要采用闪光对焊及直螺纹连接

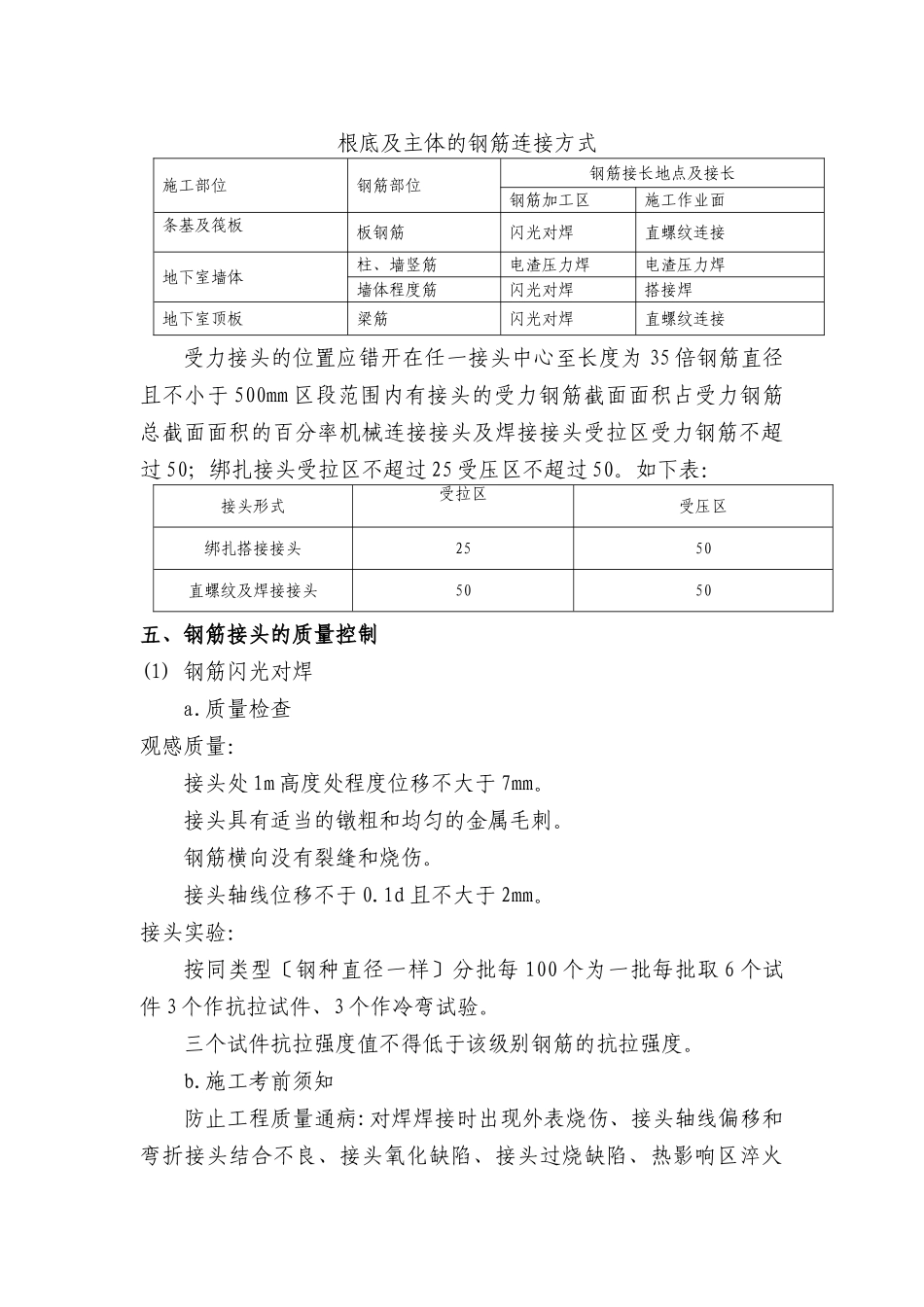

筏板、楼板凳筋示意图根底及主体的钢筋连接方式施工部位钢筋部位钢筋接长地点及接长钢筋加工区施工作业面条基及筏板板钢筋闪光对焊直螺纹连接地下室墙体柱、墙竖筋电渣压力焊电渣压力焊墙体程度筋闪光对焊搭接焊地下室顶板梁筋闪光对焊直螺纹连接受力接头的位置应错开在任一接头中心至长度为35倍钢筋直径且不小于500mm区段范围内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率机械连接接头及焊接接头受拉区受力钢
