墙面抹灰工程甩(喷)浆工艺做法指引一、目的墙面抹灰的空鼓开裂是房屋建筑工程中的常见问题,其中墙面基层处理是抹灰工程的第一道工序,是后续工序顺利展开的基础,为减少墙面空鼓开裂,提高交楼质量,特编制抹灰工程甩(喷)浆工艺做法指引二、适用范围a、本操作指引适用于河南公司所有在建项目;三、工艺标准:“均匀不漏底、有毛刺扎手、手掰不动”(1)甩(喷)浆表面应均匀、平整;检验方法:仔细检查所有施工界面,不得出现直径大于20mm的空白底斑
(2)甩浆施工界面浆点突出高度不小于5mm;喷浆点施工界面浆点高度应为4-8mm,圆点底部直径为10-15mm;形成圆点或网状形式均匀覆盖结构基层,控制浆点最大高差宜小于3mm,甩(喷)浆浆料平均覆盖施工界面应大于95%
(3)成型且养护完毕的喷浆颗粒应能够牢固附着在基层上,无脱层、无空鼓,能够满足抹灰要求
四、作业条件:喷浆施工环境温度不应低于5℃,当必须在低于5℃以下施工时,应采取有效措施确保工程质量
五、施工范围:加气混凝土墙体、烟道外露部分、剪力墙、梁下有砌体的梁周边均需要甩(喷)浆,梁下无砌体的梁周边和顶棚不得喷浆并且做好防污染的保护措施

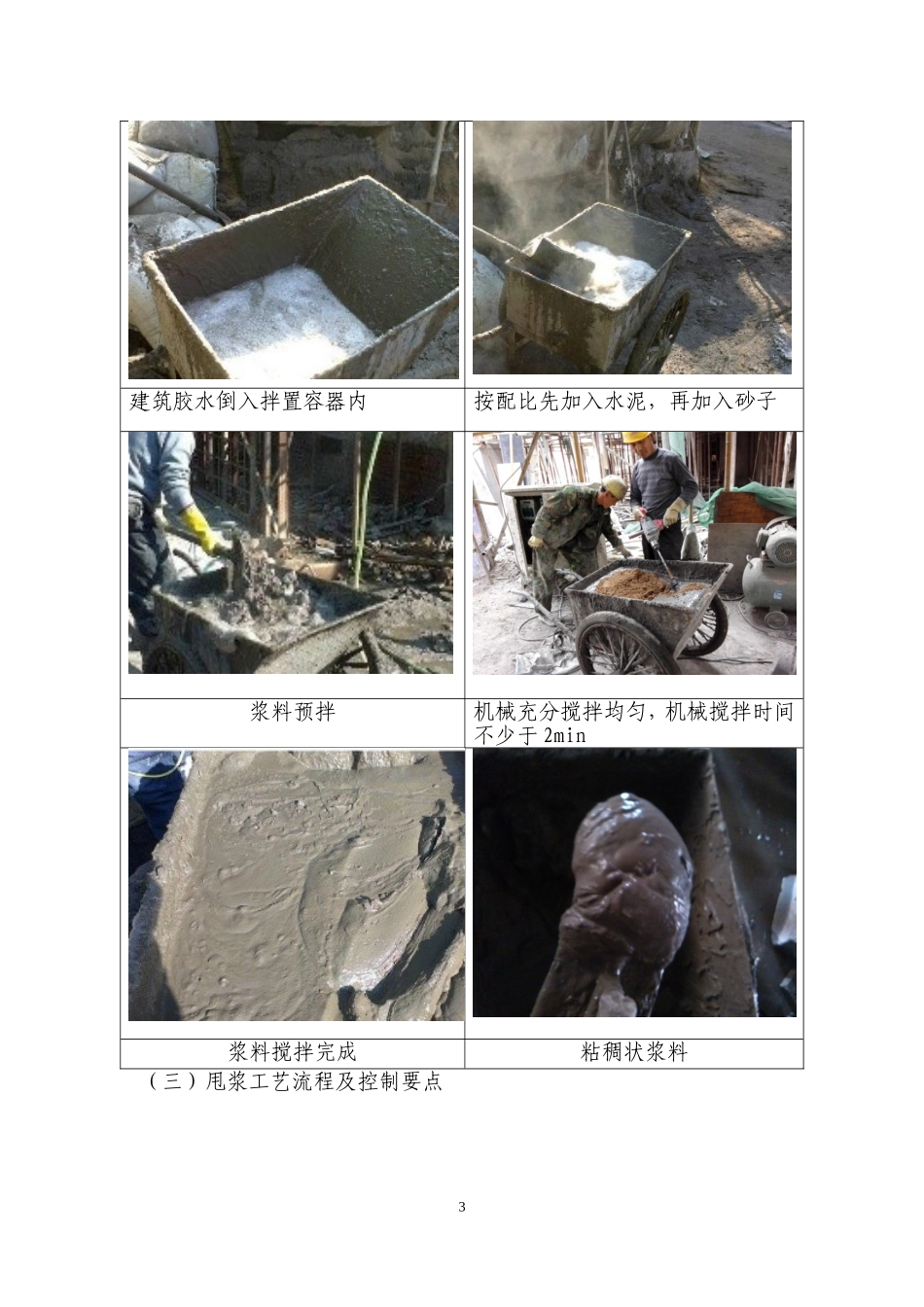

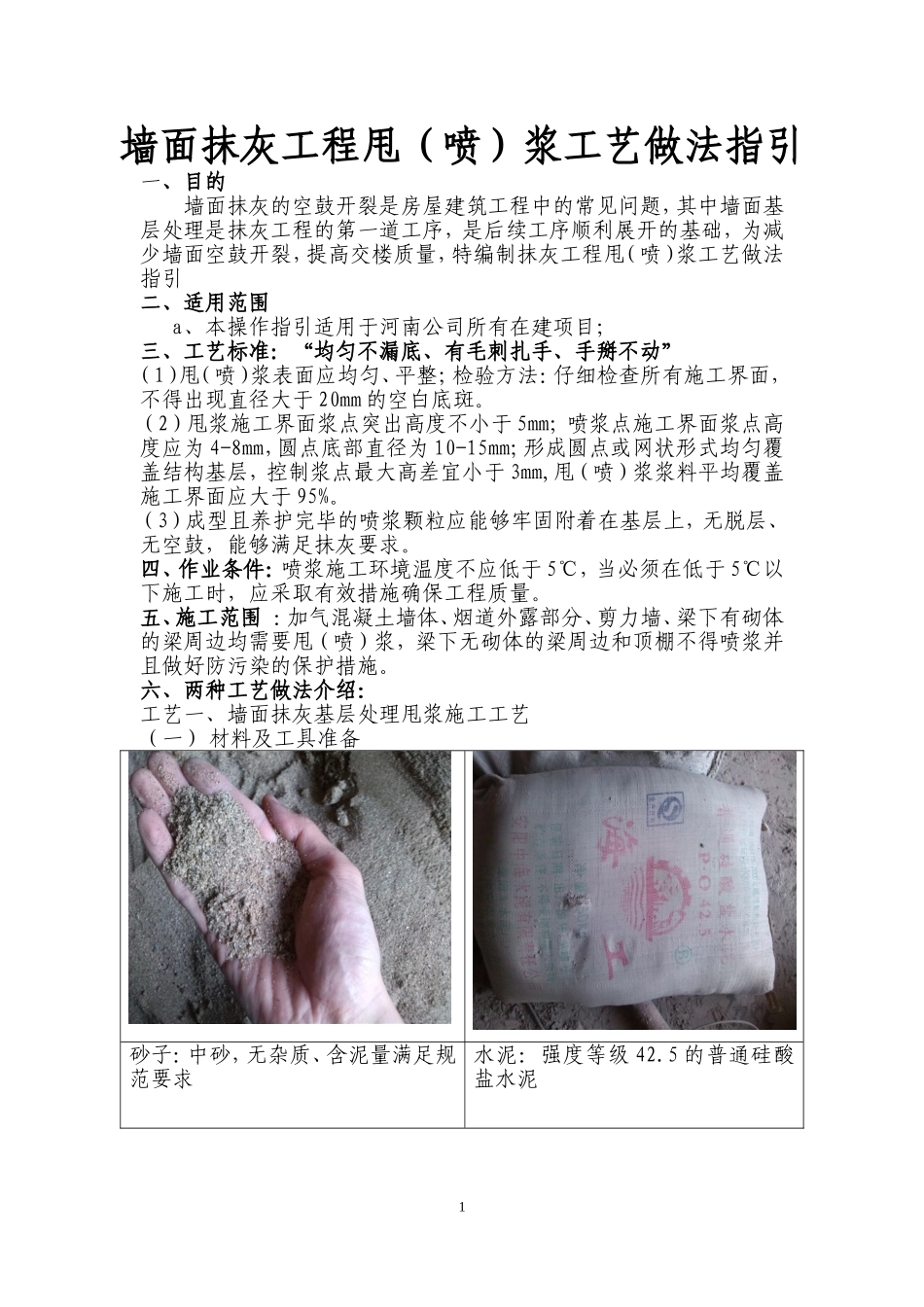

六、两种工艺做法介绍:工艺一、墙面抹灰基层处理甩浆施工工艺(一)材料及工具准备砂子:中砂,无杂质、含泥量满足规范要求水泥:强度等级42

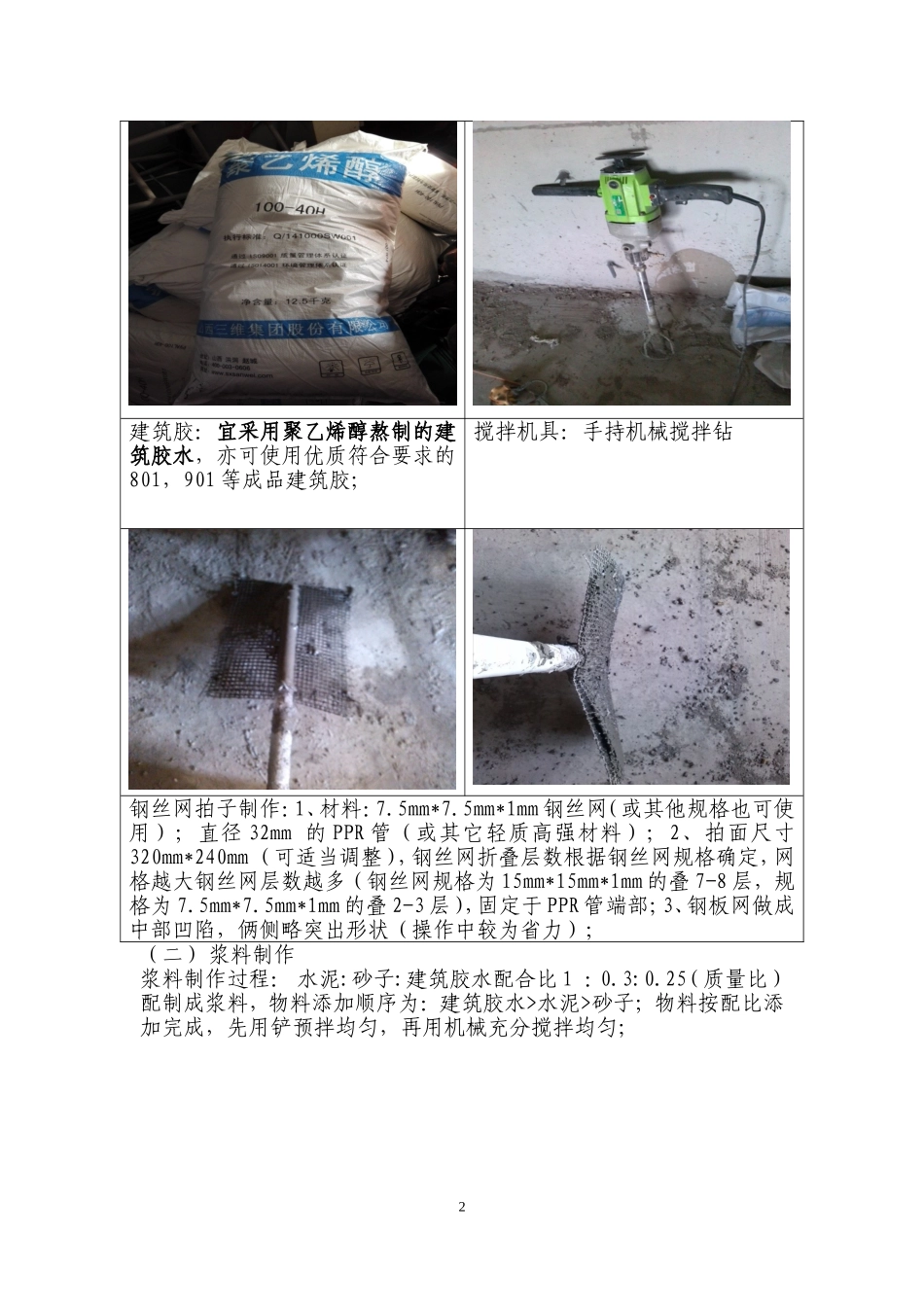

5的普通硅酸盐水泥1建筑胶:宜采用聚乙烯醇熬制的建筑胶水,亦可使用优质符合要求的801,901等成品建筑胶;搅拌机具:手持机械搅拌钻钢丝网拍子制作:1、材料:7
5mm*1mm钢丝网(或其他规格也可使用);直径32mm的PPR管(或其它轻质高强材料);2、拍面尺寸320mm*240mm(可适当调整),钢丝网折叠层数根据钢丝网规格确定,网格越大钢丝网层数越多(钢丝网规格为15mm*15mm*1mm的叠7-8层,规格为7
5mm*1mm的叠2-3层),固
