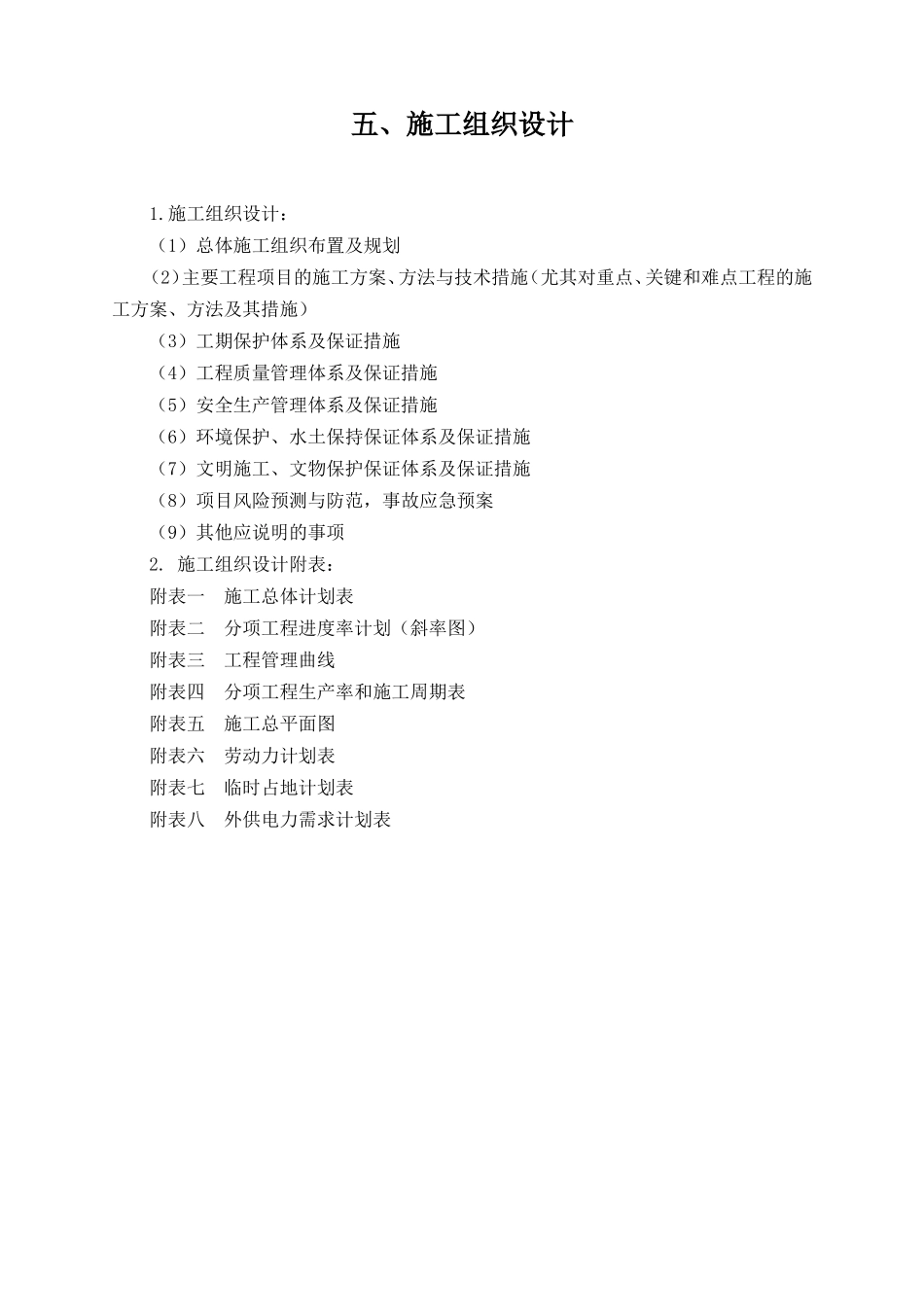

五、施工组织设计1
施工组织设计:(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(3)工期保护体系及保证措施(4)工程质量管理体系及保证措施(5)安全生产管理体系及保证措施(6)环境保护、水土保持保证体系及保证措施(7)文明施工、文物保护保证体系及保证措施(8)项目风险预测与防范,事故应急预案(9)其他应说明的事项2

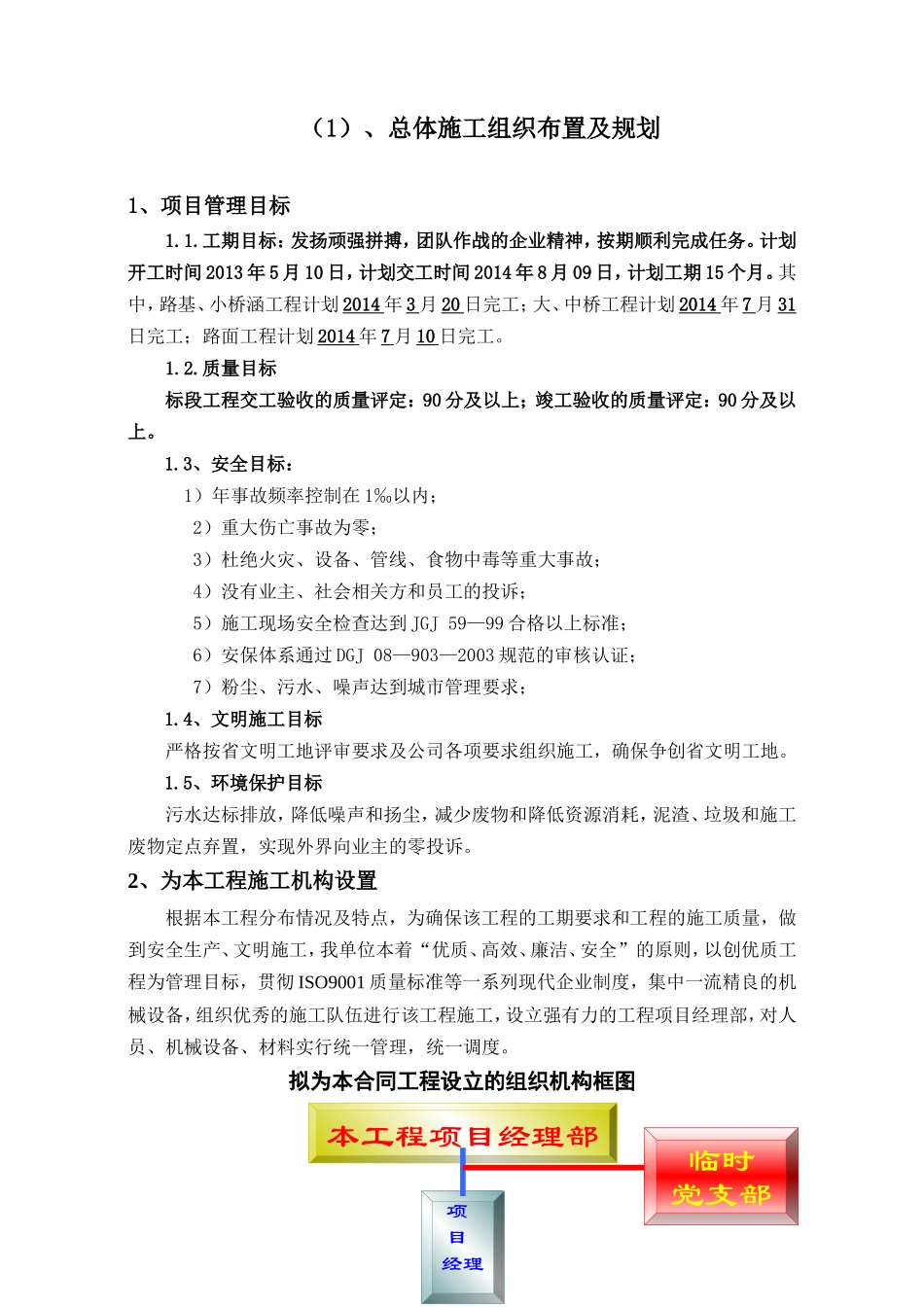

施工组织设计附表:附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时占地计划表附表八外供电力需求计划表(1)、总体施工组织布置及规划1、项目管理目标1
工期目标:发扬顽强拼搏,团队作战的企业精神,按期顺利完成任务
计划开工时间2013年5月10日,计划交工时间2014年8月09日,计划工期15个月
其中,路基、小桥涵工程计划2014年3月20日完工;大、中桥工程计划2014年7月31日完工;路面工程计划2014年7月10日完工
质量目标标段工程交工验收的质量评定:90分及以上;竣工验收的质量评定:90分及以上
3、安全目标:1)年事故频率控制在1‰以内;2)重大伤亡事故为零;3)杜绝火灾、设备、管线、食物中毒等重大事故;4)没有业主、社会相关方和员工的投诉;5)施工现场安全检查达到JGJ59—99合格以上标准;6)安保体系通过DGJ08—903—2003规范的审核认证;7)粉尘、污水、噪声达到城市管理要求;1
4、文明施工目标严格按省文明工地评审要求及公司各项要求组织施工,确保争创省文明工地
5、环境保护目标污水达标排放,降低噪声和扬尘,减少废物和降低资源消耗,泥渣、垃圾和施工废物定点弃置,实现外界向业主的零投诉

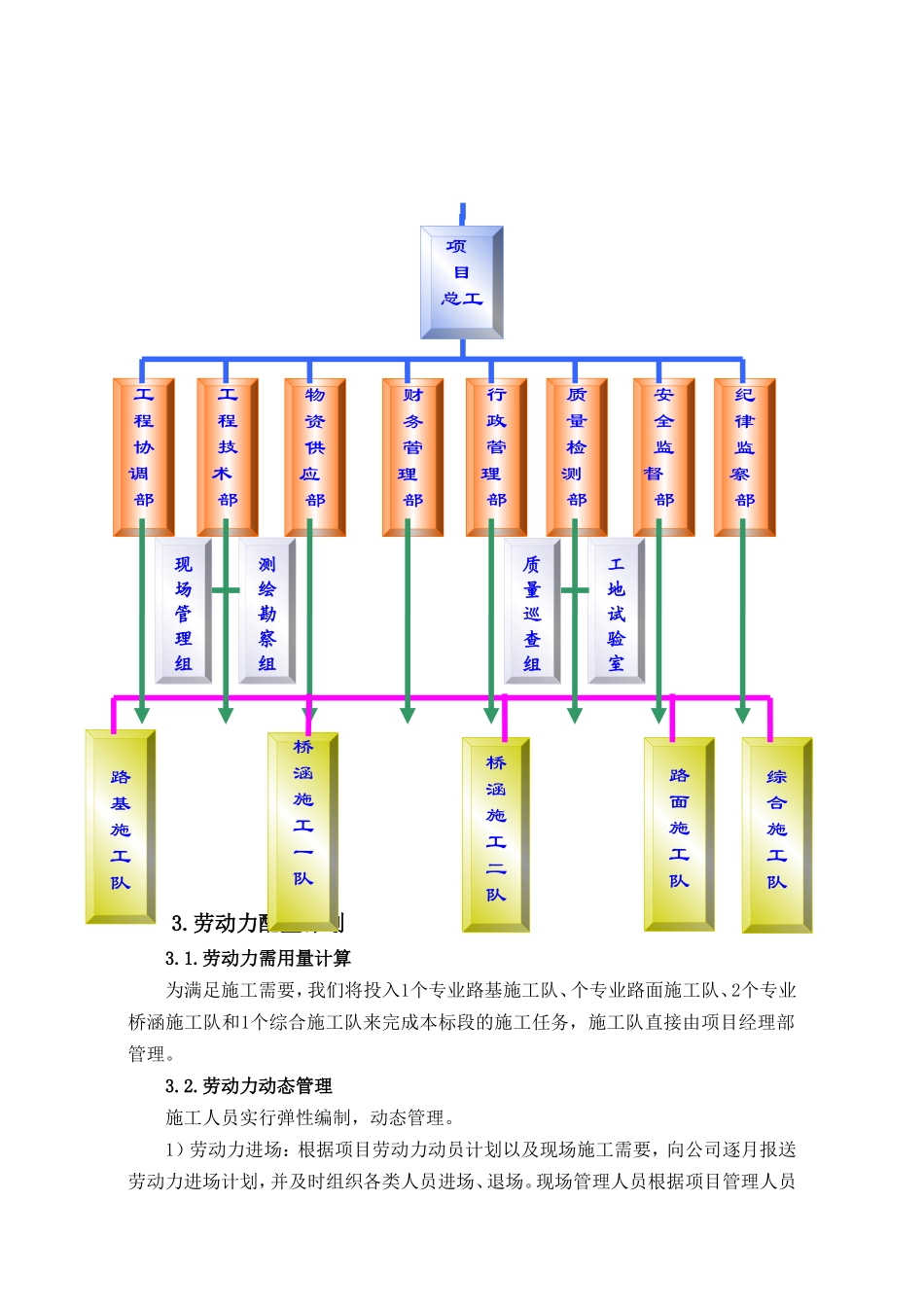

2、为本工程施工机构设置根据本工程分布情况及特点,
