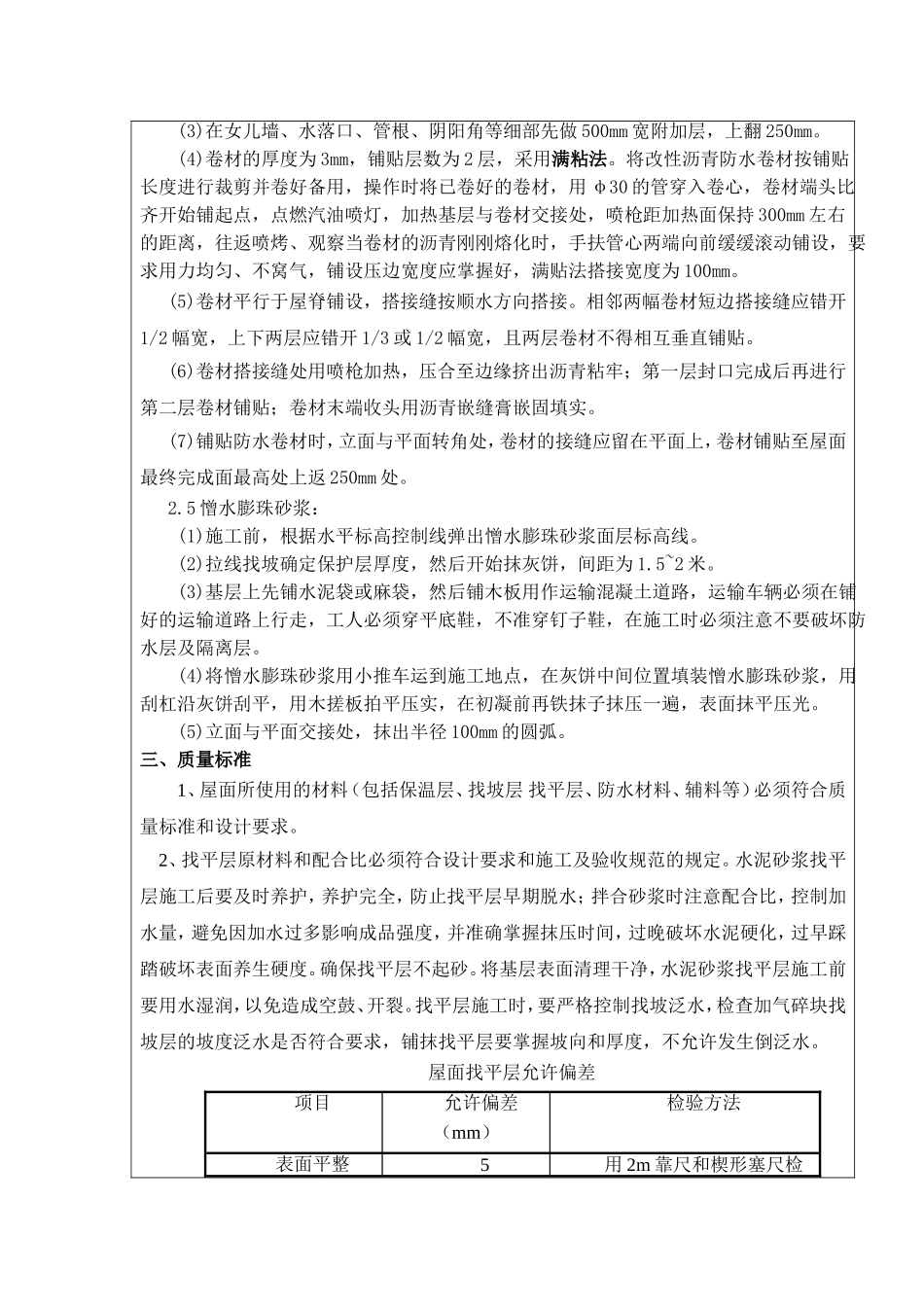

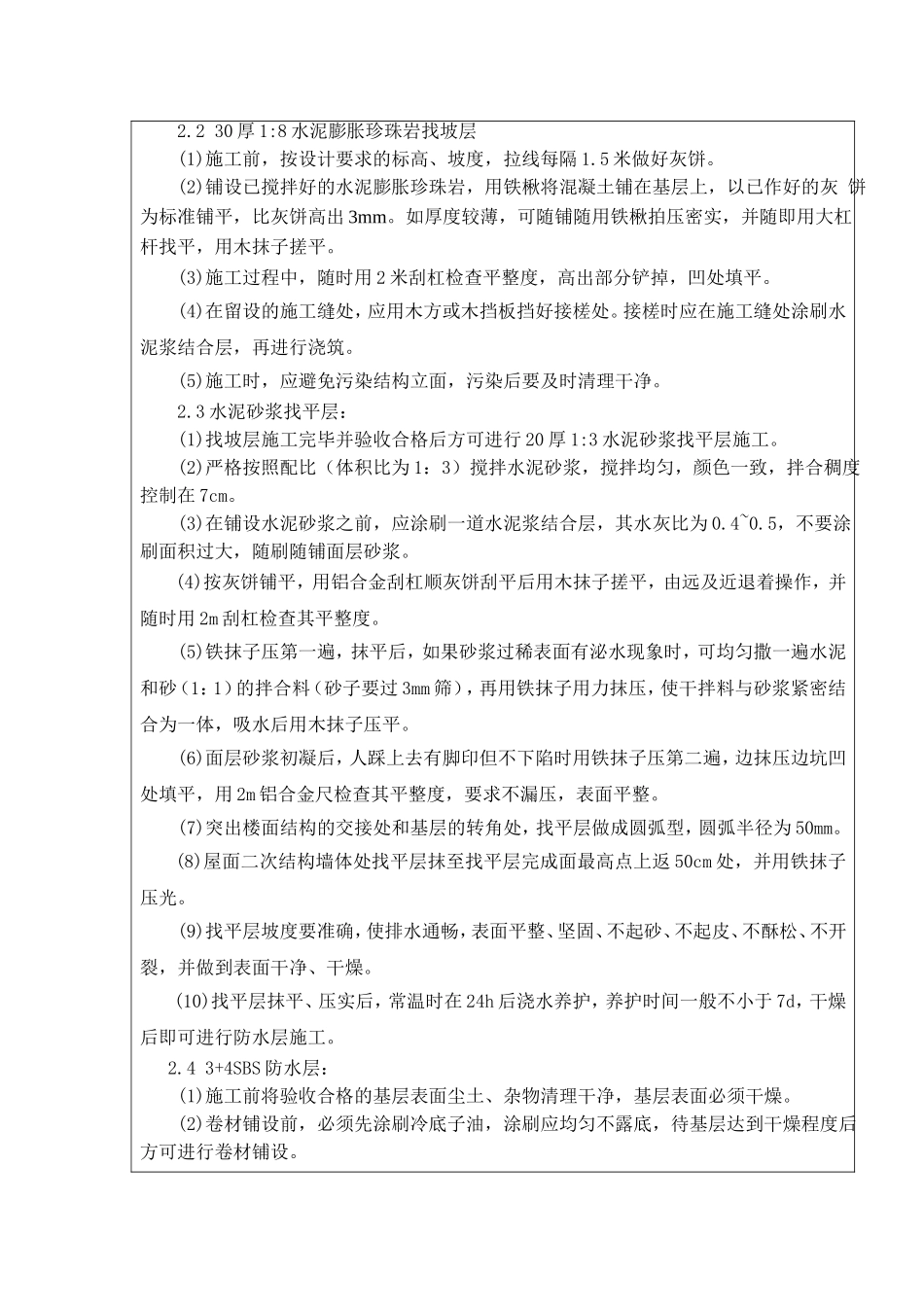

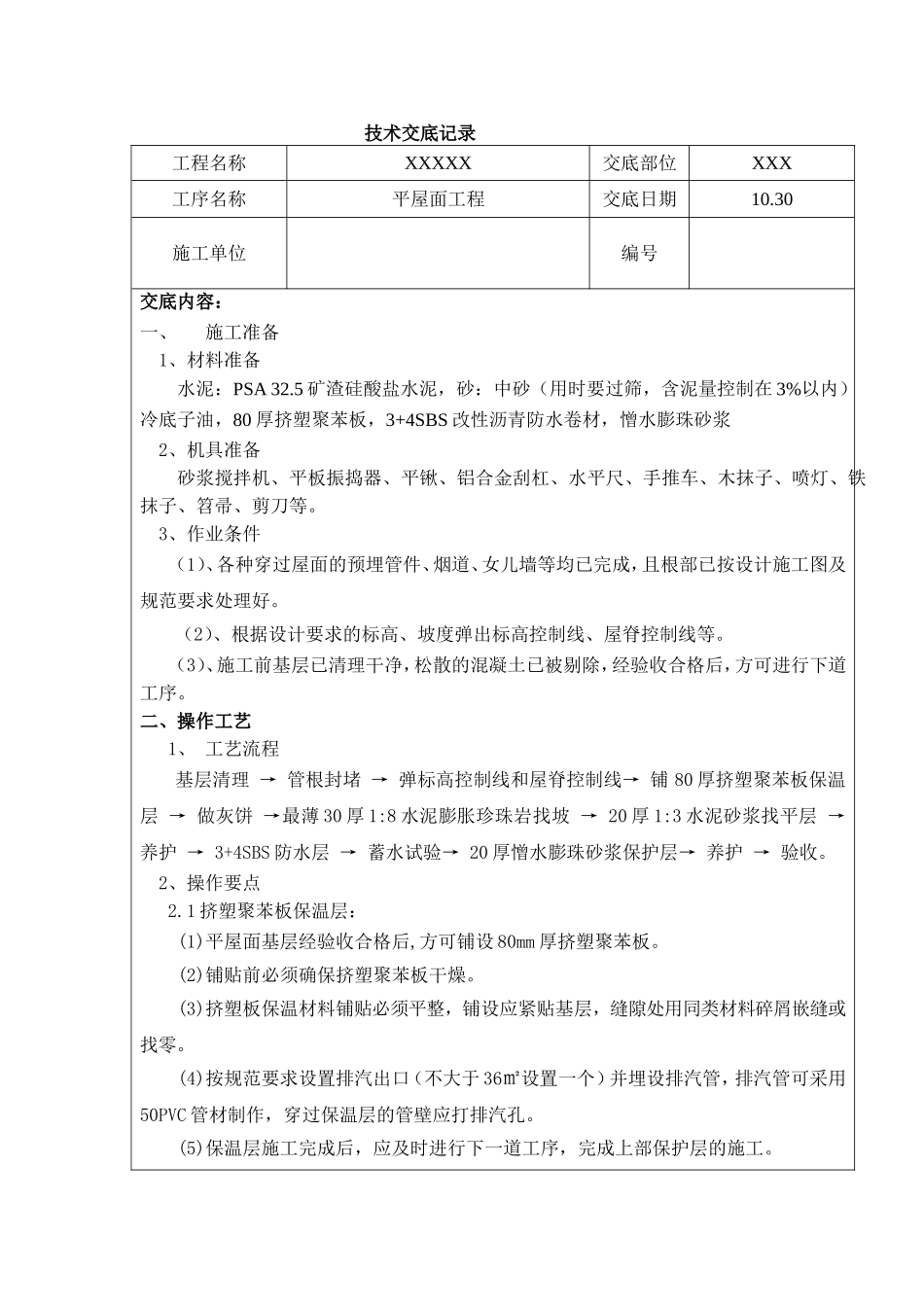

技术交底记录工程名称XXXXX交底部位XXX工序名称平屋面工程交底日期10
30施工单位编号交底内容:一、施工准备1、材料准备水泥:PSA32
5矿渣硅酸盐水泥,砂:中砂(用时要过筛,含泥量控制在3%以内)冷底子油,80厚挤塑聚苯板,3+4SBS改性沥青防水卷材,憎水膨珠砂浆2、机具准备砂浆搅拌机、平板振捣器、平锹、铝合金刮杠、水平尺、手推车、木抹子、喷灯、铁抹子、笤帚、剪刀等
3、作业条件(1)、各种穿过屋面的预埋管件、烟道、女儿墙等均已完成,且根部已按设计施工图及规范要求处理好
(2)、根据设计要求的标高、坡度弹出标高控制线、屋脊控制线等
(3)、施工前基层已清理干净,松散的混凝土已被剔除,经验收合格后,方可进行下道工序
二、操作工艺1、工艺流程基层清理→管根封堵→弹标高控制线和屋脊控制线→铺80厚挤塑聚苯板保温层→做灰饼→最薄30厚1:8水泥膨胀珍珠岩找坡→20厚1:3水泥砂浆找平层→养护→3+4SBS防水层→蓄水试验→20厚憎水膨珠砂浆保护层→养护→验收
2、操作要点2
1挤塑聚苯板保温层:(1)平屋面基层经验收合格后,方可铺设80mm厚挤塑聚苯板
(2)铺贴前必须确保挤塑聚苯板干燥
(3)挤塑板保温材料铺贴必须平整,铺设应紧贴基层,缝隙处用同类材料碎屑嵌缝或找零
(4)按规范要求设置排汽出口(不大于36㎡设置一个)并埋设排汽管,排汽管可采用50PVC管材制作,穿过保温层的管壁应打排汽孔
(5)保温层施工完成后,应及时进行下一道工序,完成上部保护层的施工
230厚1:8水泥膨胀珍珠岩找坡层(1)施工前,按设计要求的标高、坡度,拉线每隔1
5米做好灰饼
(2)铺设已搅拌好的水泥膨胀珍珠岩,用铁楸将混凝土铺在基层上,以已作好的灰饼为标准铺平,比灰饼高出3mm
如厚度较薄,可随铺随用铁楸拍压密实,并随即用大杠杆找平,用木抹子搓平
(3)施工过程中,随时用2米刮杠检查平
