运管路B11段道路施工工程施工专项方案(钢管厂COE711北侧钢管大道旧砼路面加铺沥青砼面层)编辑:庄前军审批:顾长学审核:王世峰编制单位:连云港金石建设工程有限公司编制日期:2013年6月20日目录一、工程概况二、编制依据三

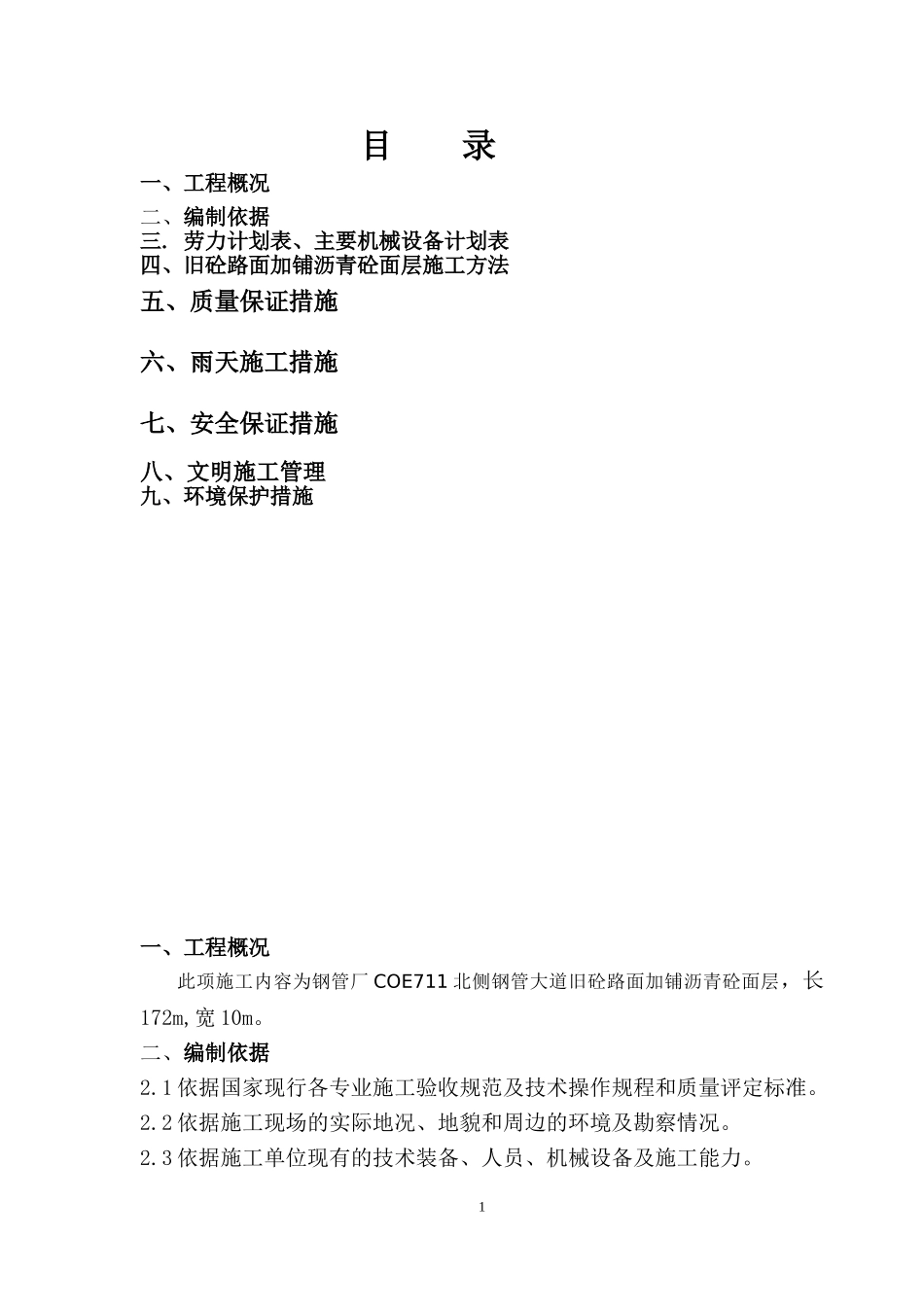

劳力计划表、主要机械设备计划表四、旧砼路面加铺沥青砼面层施工方法五、质量保证措施六、雨天施工措施七、安全保证措施八、文明施工管理九、环境保护措施一、工程概况此项施工内容为钢管厂COE711北侧钢管大道旧砼路面加铺沥青砼面层,长172m,宽10m
二、编制依据2
1依据国家现行各专业施工验收规范及技术操作规程和质量评定标准
2依据施工现场的实际地况、地貌和周边的环境及勘察情况
3依据施工单位现有的技术装备、人员、机械设备及施工能力
4依据《建筑工程施工规范及质量检验评定标准》GB50300-20012
5依据《道路工程施工规范及质量检验评定标准》JTGF80/1-20042
6依据《电力建设施工质量验收及评定规程》(DL/T5210
1-2005综合考虑工期、质量、成本和现场管理等方面要求,在方案中采取了相应技术和措施,以保证工程质量和工期的要求
劳力计划表、主要机械设备计划表3
1劳力计划表工种按工程施工阶段投入劳动力情况沥青工6人电工1人3
2主要机械设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注11摊铺机1检修良好2脚轮压路机检修良好3钢筒式压路机检修良好4震动压路机检修良好5平板震检修良好627512四、旧砼路面加铺沥青砼面层施工方法4
1、施工准备路面面层施工前要求对已完成的路面基层进行质量检验,基层主要传承面层承受荷载作用,基层质量直接影响到路面面层的质量及以后使用寿命,基层检查主要:平整度、宽度、厚度、纵横坡度及高程等,均须符合相应规范和设计要求
1、用人工清扫或用水清洗已
