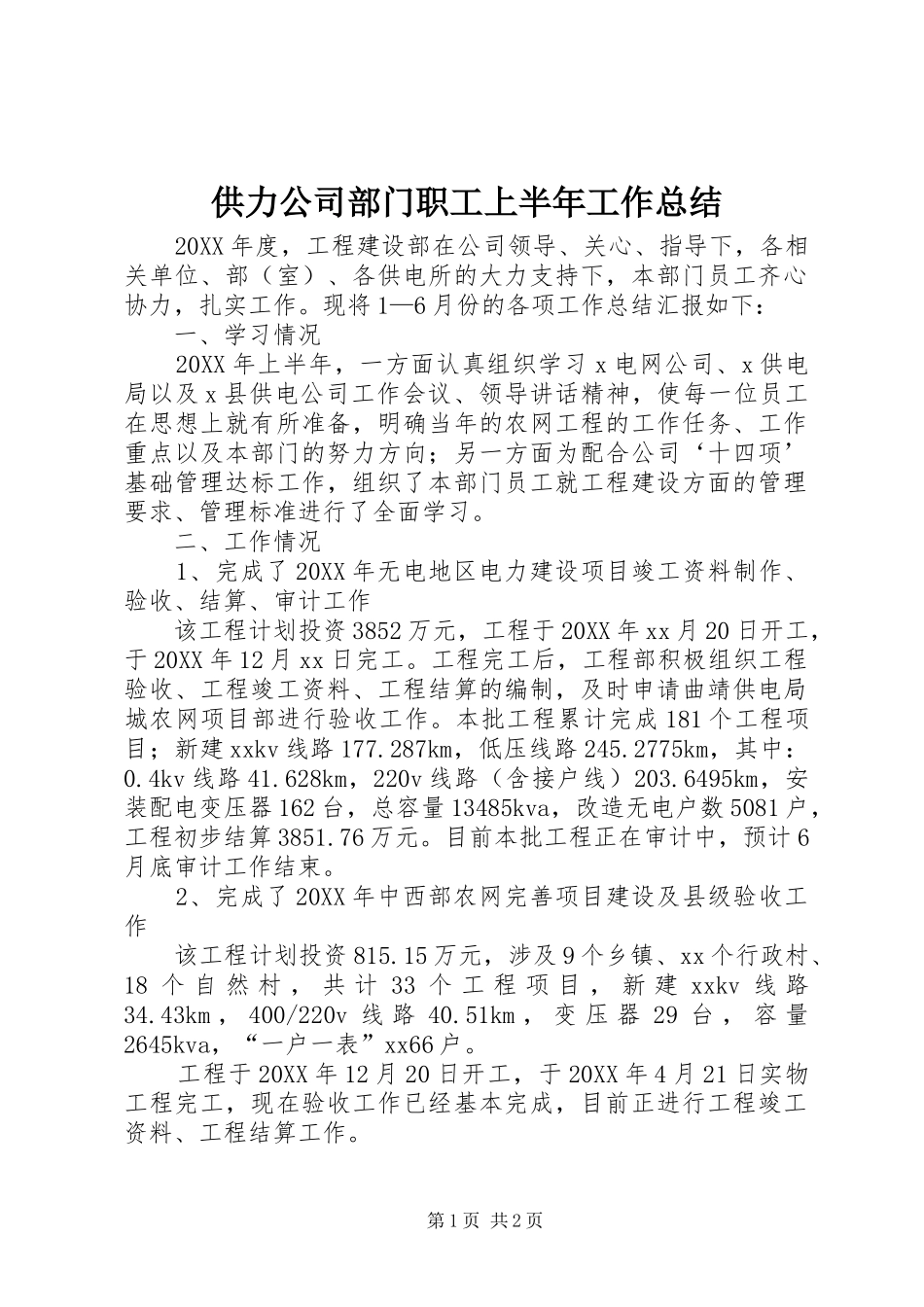

供力公司部门职工上半年工作总结20XX年度,工程建设部在公司领导、关心、指导下,各相关单位、部(室)、各供电所的大力支持下,本部门员工齐心协力,扎实工作
现将1—6月份的各项工作总结汇报如下:一、学习情况20XX年上半年,一方面认真组织学习x电网公司、x供电局以及x县供电公司工作会议、领导讲话精神,使每一位员工在思想上就有所准备,明确当年的农网工程的工作任务、工作重点以及本部门的努力方向;另一方面为配合公司‘十四项’基础管理达标工作,组织了本部门员工就工程建设方面的管理要求、管理标准进行了全面学习
二、工作情况1、完成了20XX年无电地区电力建设项目竣工资料制作、验收、结算、审计工作该工程计划投资3852万元,工程于20XX年xx月20日开工,于20XX年12月xx日完工
工程完工后,工程部积极组织工程验收、工程竣工资料、工程结算的编制,及时申请曲靖供电局城农网项目部进行验收工作
本批工程累计完成181个工程项目;新建xxkv线路177
287km,低压线路245
2775km,其中:0
4kv线路41
628km,220v线路(含接户线)203
6495km,安装配电变压器162台,总容量13485kva,改造无电户数5081户,工程初步结算3851
目前本批工程正在审计中,预计6月底审计工作结束
2、完成了20XX年中西部农网完善项目建设及县级验收工作该工程计划投资815
15万元,涉及9个乡镇、xx个行政村、18个自然村,共计33个工程项目,新建xxkv线路34
43km,400/220v线路40
51km,变压器29台,容量2645kva,“一户一表”xx66户
工程于20XX年12月20日开工,于20XX年4月21日实物工程完工,现在验收工作已经基本完成,目前正进行工程竣工资料、工程结算工作

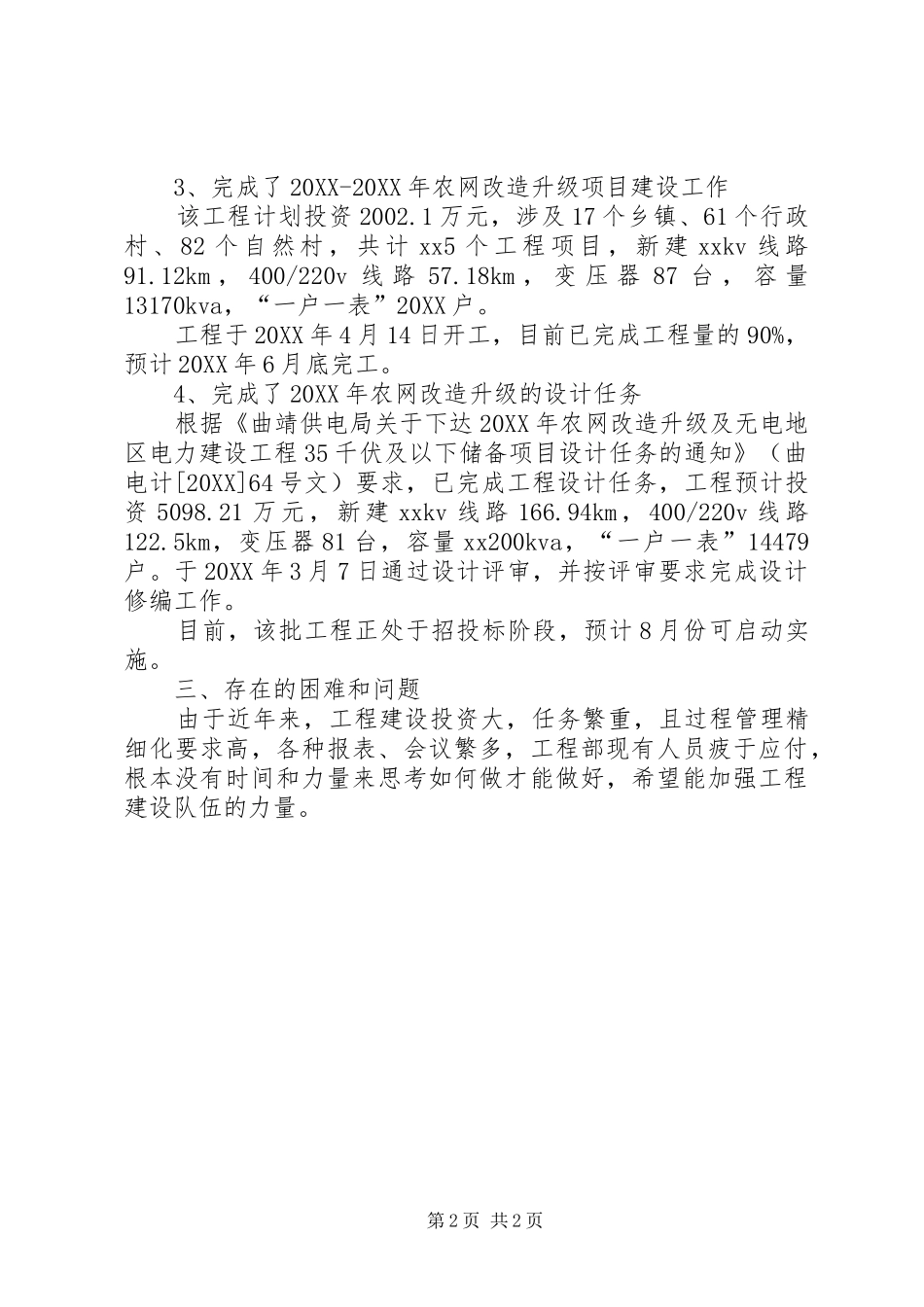

第1页共2页3、完成了20XX-20XX年农网改造升级项目建设
