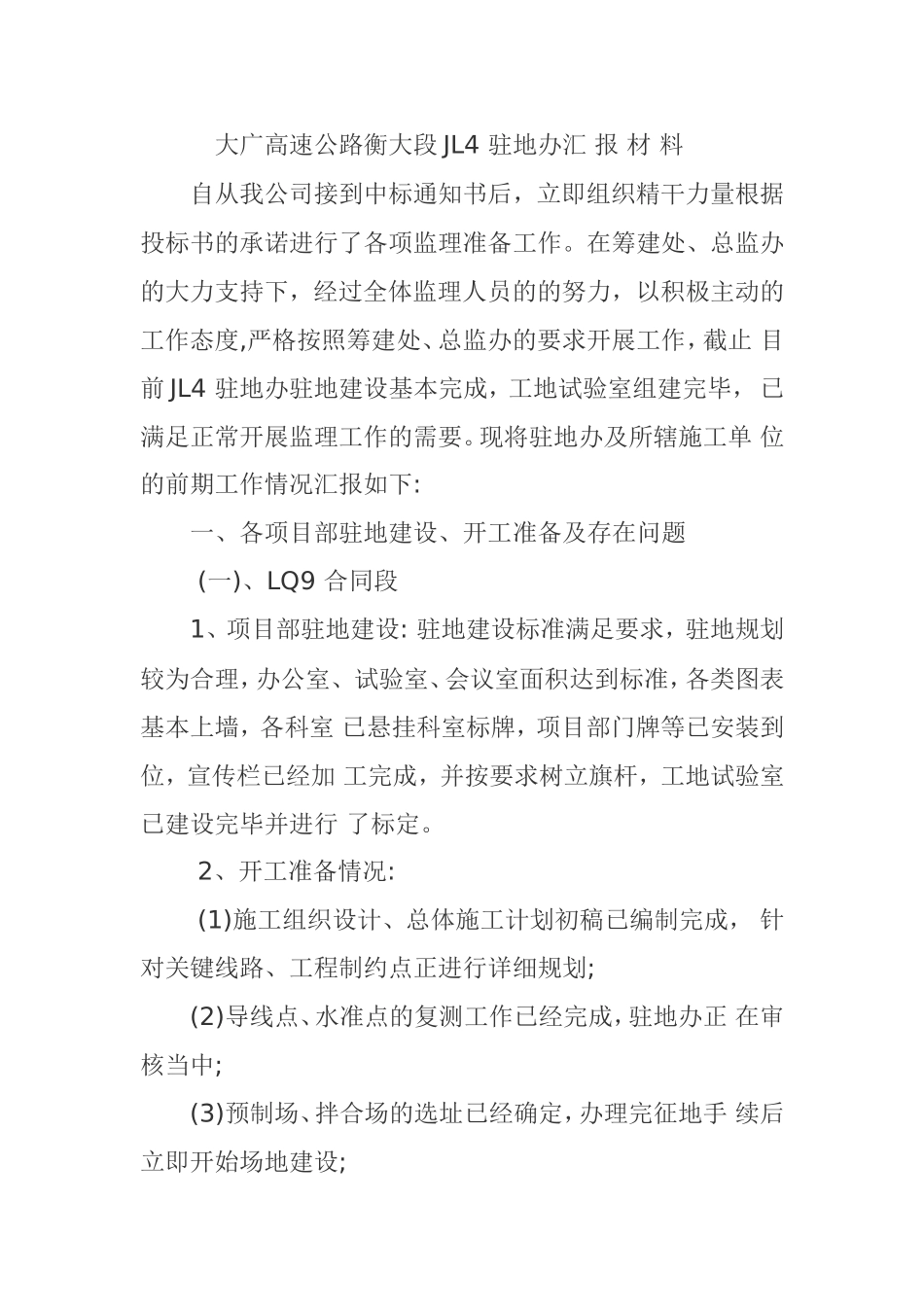

大广高速公路衡大段JL4驻地办汇报材料自从我公司接到中标通知书后,立即组织精干力量根据投标书的承诺进行了各项监理准备工作
在筹建处、总监办的大力支持下,经过全体监理人员的的努力,以积极主动的工作态度,严格按照筹建处、总监办的要求开展工作,截止目前JL4驻地办驻地建设基本完成,工地试验室组建完毕,已满足正常开展监理工作的需要
现将驻地办及所辖施工单位的前期工作情况汇报如下:一、各项目部驻地建设、开工准备及存在问题(一)、LQ9合同段1、项目部驻地建设:驻地建设标准满足要求,驻地规划较为合理,办公室、试验室、会议室面积达到标准,各类图表基本上墙,各科室已悬挂科室标牌,项目部门牌等已安装到位,宣传栏已经加工完成,并按要求树立旗杆,工地试验室已建设完毕并进行了标定

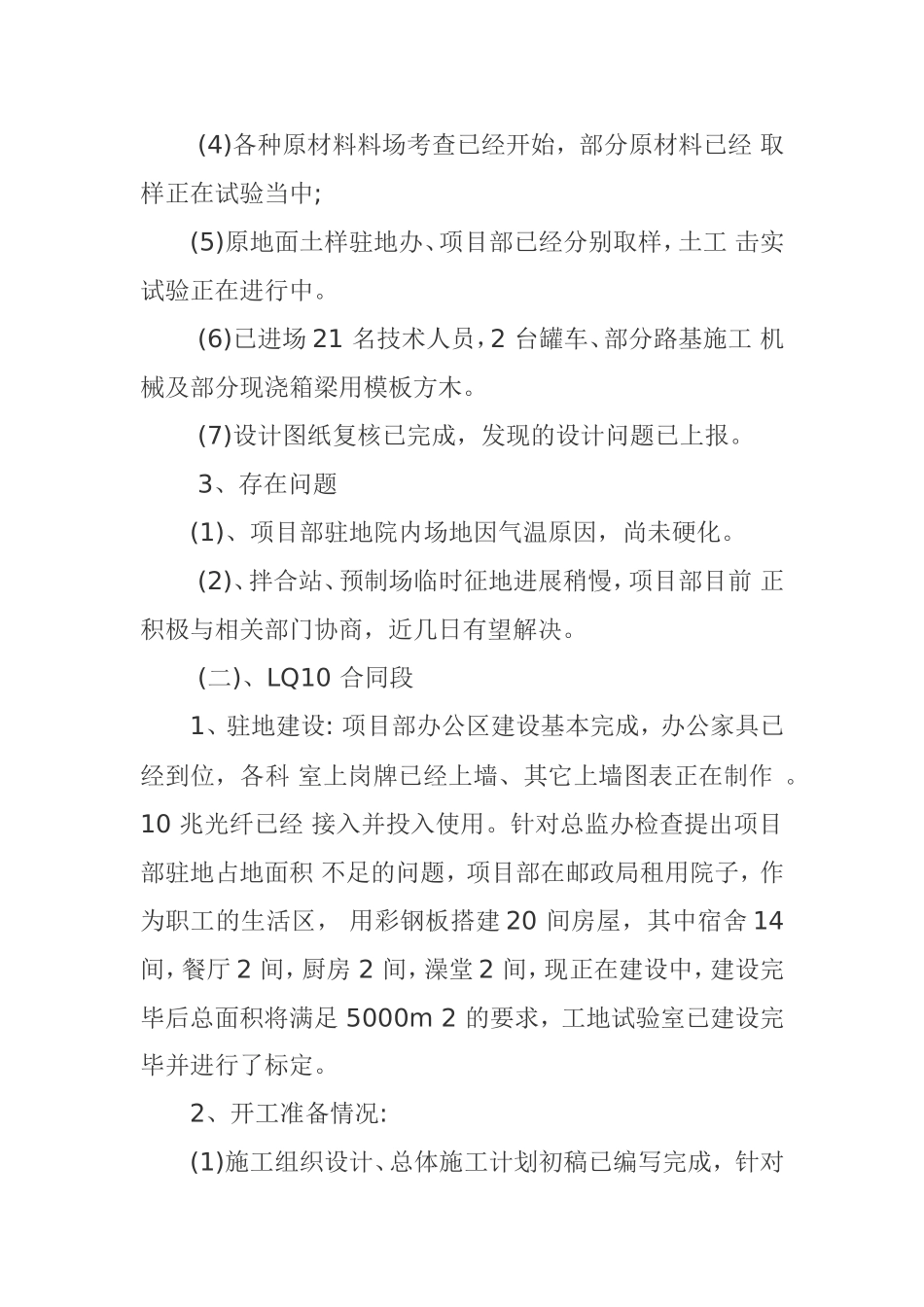

2、开工准备情况:(1)施工组织设计、总体施工计划初稿已编制完成,针对关键线路、工程制约点正进行详细规划;(2)导线点、水准点的复测工作已经完成,驻地办正在审核当中;(3)预制场、拌合场的选址已经确定,办理完征地手续后立即开始场地建设;(4)各种原材料料场考查已经开始,部分原材料已经取样正在试验当中;(5)原地面土样驻地办、项目部已经分别取样,土工击实试验正在进行中
(6)已进场21名技术人员,2台罐车、部分路基施工机械及部分现浇箱梁用模板方木
(7)设计图纸复核已完成,发现的设计问题已上报
3、存在问题(1)、项目部驻地院内场地因气温原因,尚未硬化
(2)、拌合站、预制场临时征地进展稍慢,项目部目前正积极与相关部门协商,近几日有望解决

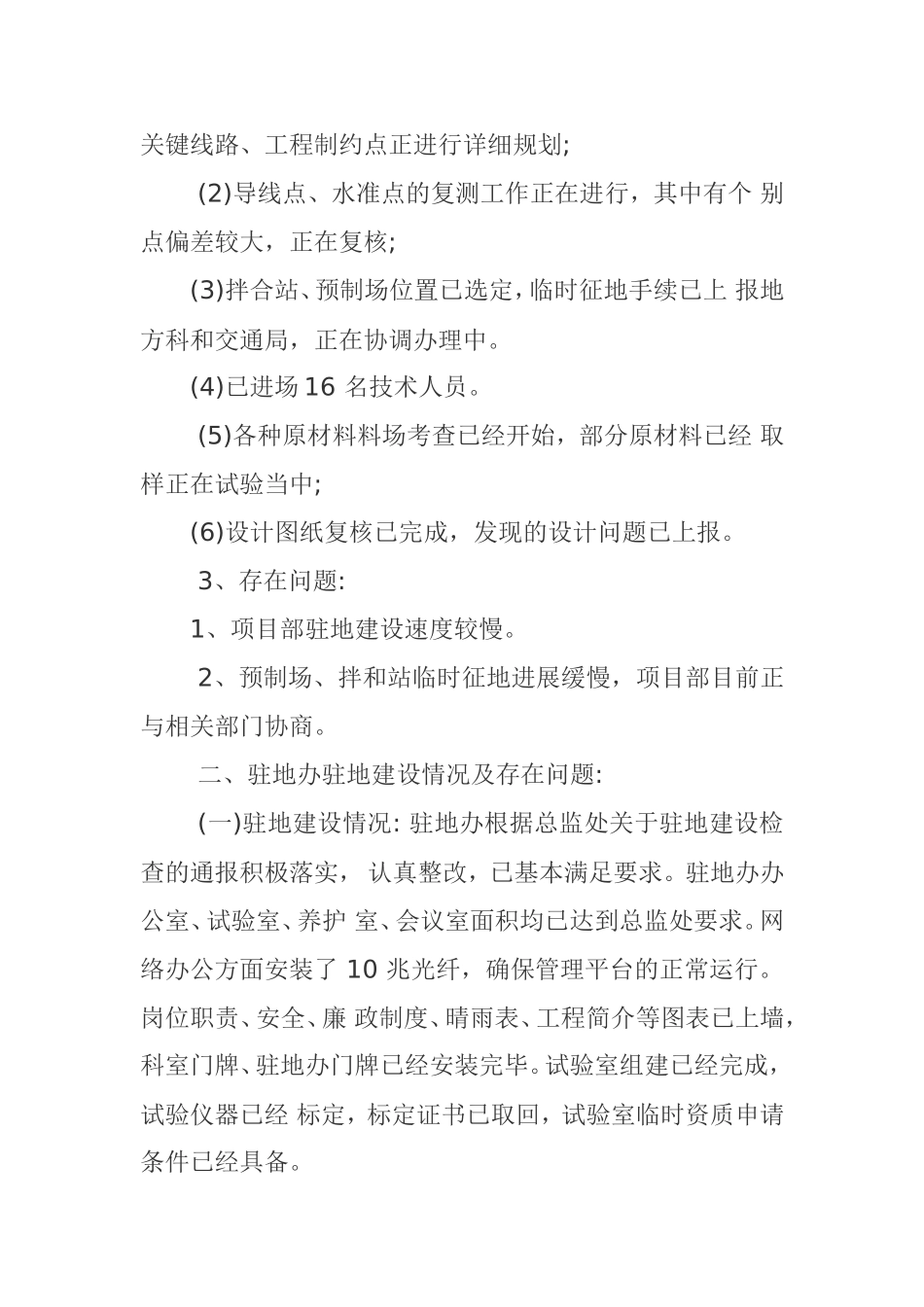

(二)、LQ10合同段1、驻地建设:项目部办公区建设基本完成,办公家具已经到位,各科室上岗牌已经上墙、其它上墙图表正在制作
10兆光纤已经接入并投入使用
针对总监办检查提出项目部驻地占地面积不足的问题,项目部在邮政局租用院子,作为职工的生活区,用彩钢板搭建20间房屋,其中宿舍14间,餐厅
