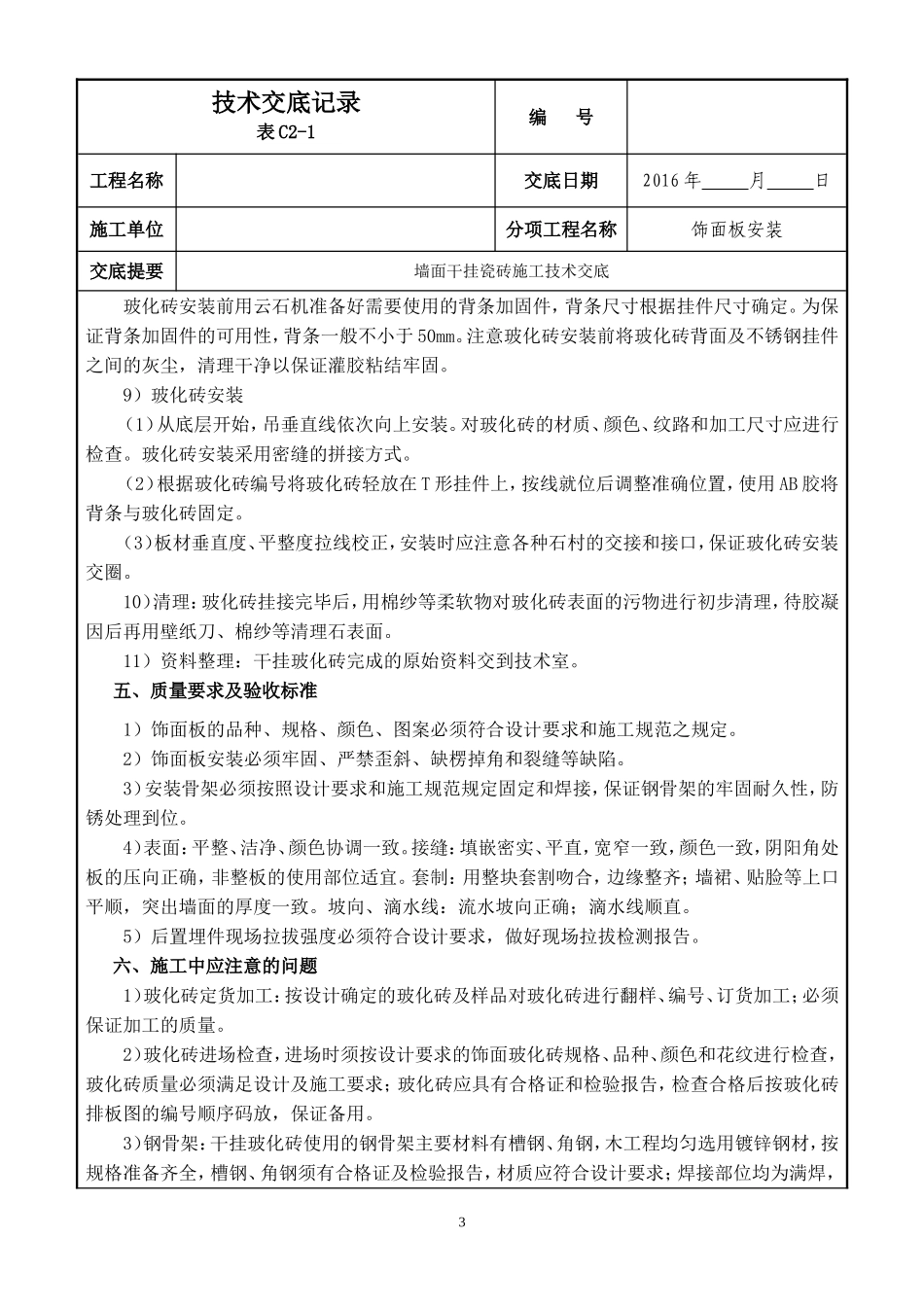

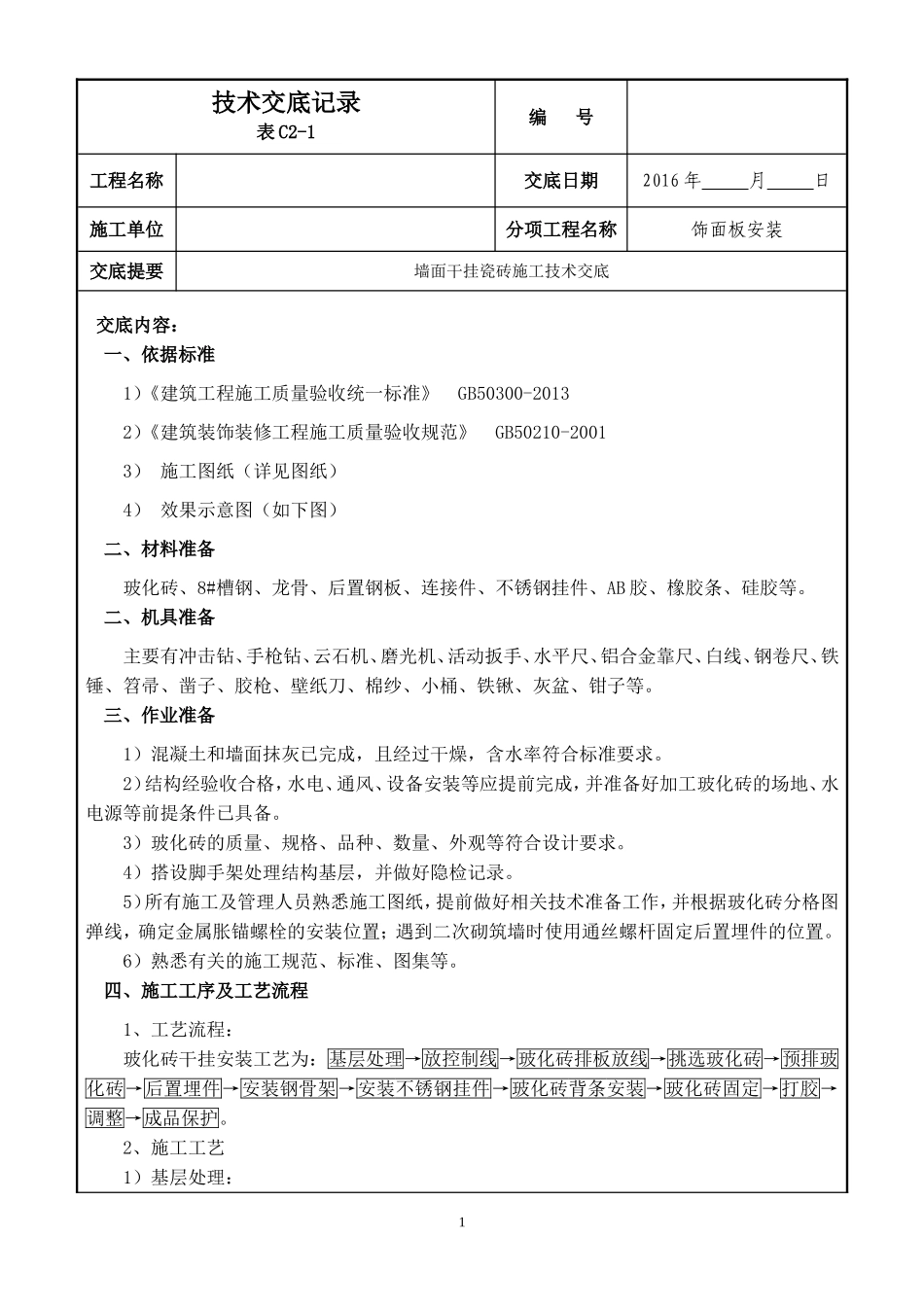

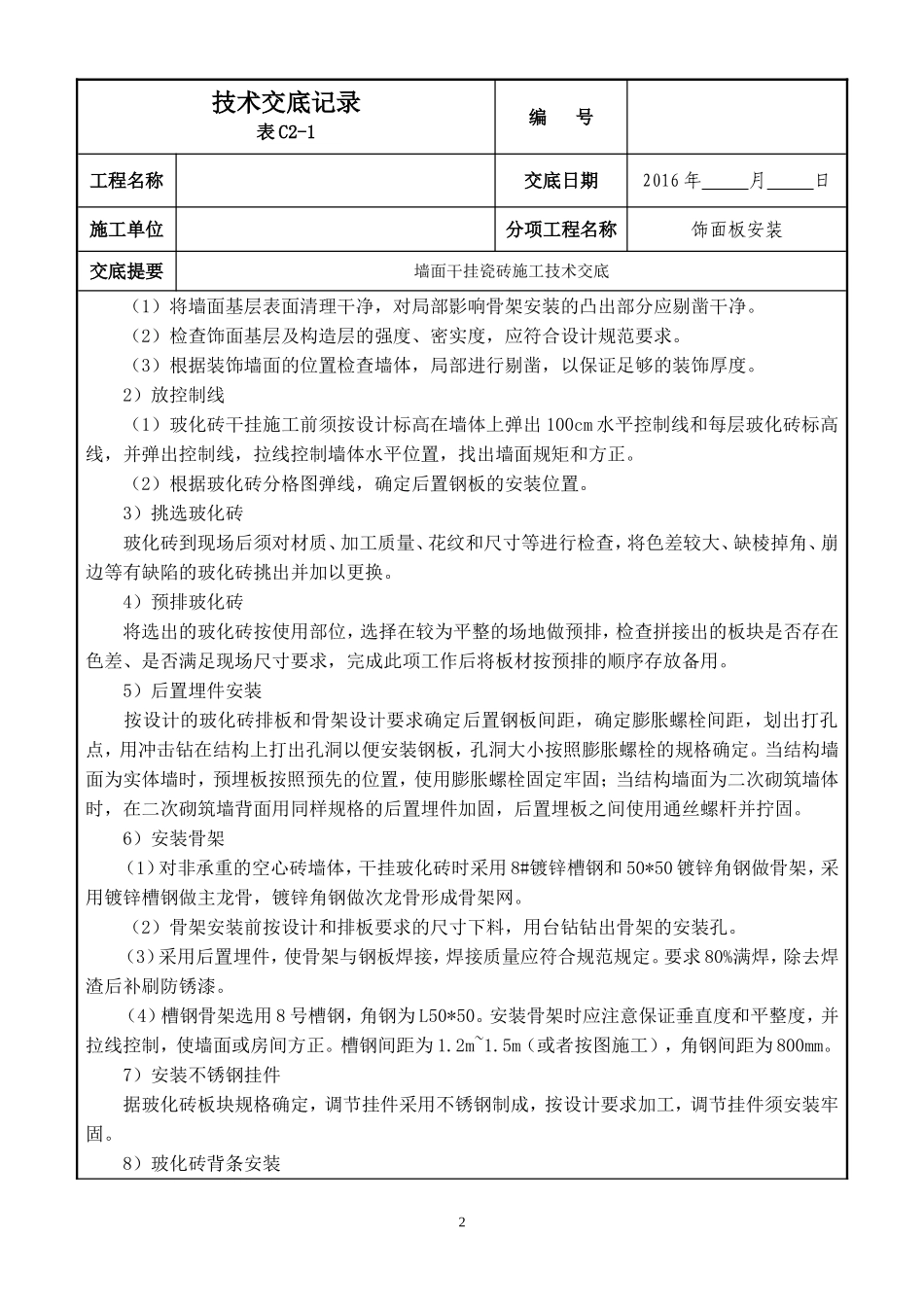

技术交底记录表C2-1编号工程名称交底日期2016年月日施工单位分项工程名称饰面板安装交底提要墙面干挂瓷砖施工技术交底交底内容:一、依据标准1)《建筑工程施工质量验收统一标准》GB50300-20132)《建筑装饰装修工程施工质量验收规范》GB50210-20013)施工图纸(详见图纸)4)效果示意图(如下图)二、材料准备玻化砖、8#槽钢、龙骨、后置钢板、连接件、不锈钢挂件、AB胶、橡胶条、硅胶等
二、机具准备主要有冲击钻、手枪钻、云石机、磨光机、活动扳手、水平尺、铝合金靠尺、白线、钢卷尺、铁锤、笤帚、凿子、胶枪、壁纸刀、棉纱、小桶、铁锹、灰盆、钳子等
三、作业准备1)混凝土和墙面抹灰已完成,且经过干燥,含水率符合标准要求
2)结构经验收合格,水电、通风、设备安装等应提前完成,并准备好加工玻化砖的场地、水电源等前提条件已具备
3)玻化砖的质量、规格、品种、数量、外观等符合设计要求
4)搭设脚手架处理结构基层,并做好隐检记录
5)所有施工及管理人员熟悉施工图纸,提前做好相关技术准备工作,并根据玻化砖分格图弹线,确定金属胀锚螺栓的安装位置;遇到二次砌筑墙时使用通丝螺杆固定后置埋件的位置
6)熟悉有关的施工规范、标准、图集等
四、施工工序及工艺流程1、工艺流程:玻化砖干挂安装工艺为:基层处理→放控制线→玻化砖排板放线→挑选玻化砖→预排玻化砖→后置埋件→安装钢骨架→安装不锈钢挂件→玻化砖背条安装→玻化砖固定→打胶→调整→成品保护
2、施工工艺1)基层处理:1技术交底记录表C2-1编号工程名称交底日期2016年月日施工单位分项工程名称饰面板安装交底提要墙面干挂瓷砖施工技术交底(1)将墙面基层表面清理干净,对局部影响骨架安装的凸出部分应剔凿干净
(2)检查饰面基层及构造层的强度、密实度,应符合设计规范要求
(3)根据装饰墙面的位置检查墙体,局部进行剔凿,以保证足够的装饰厚度
