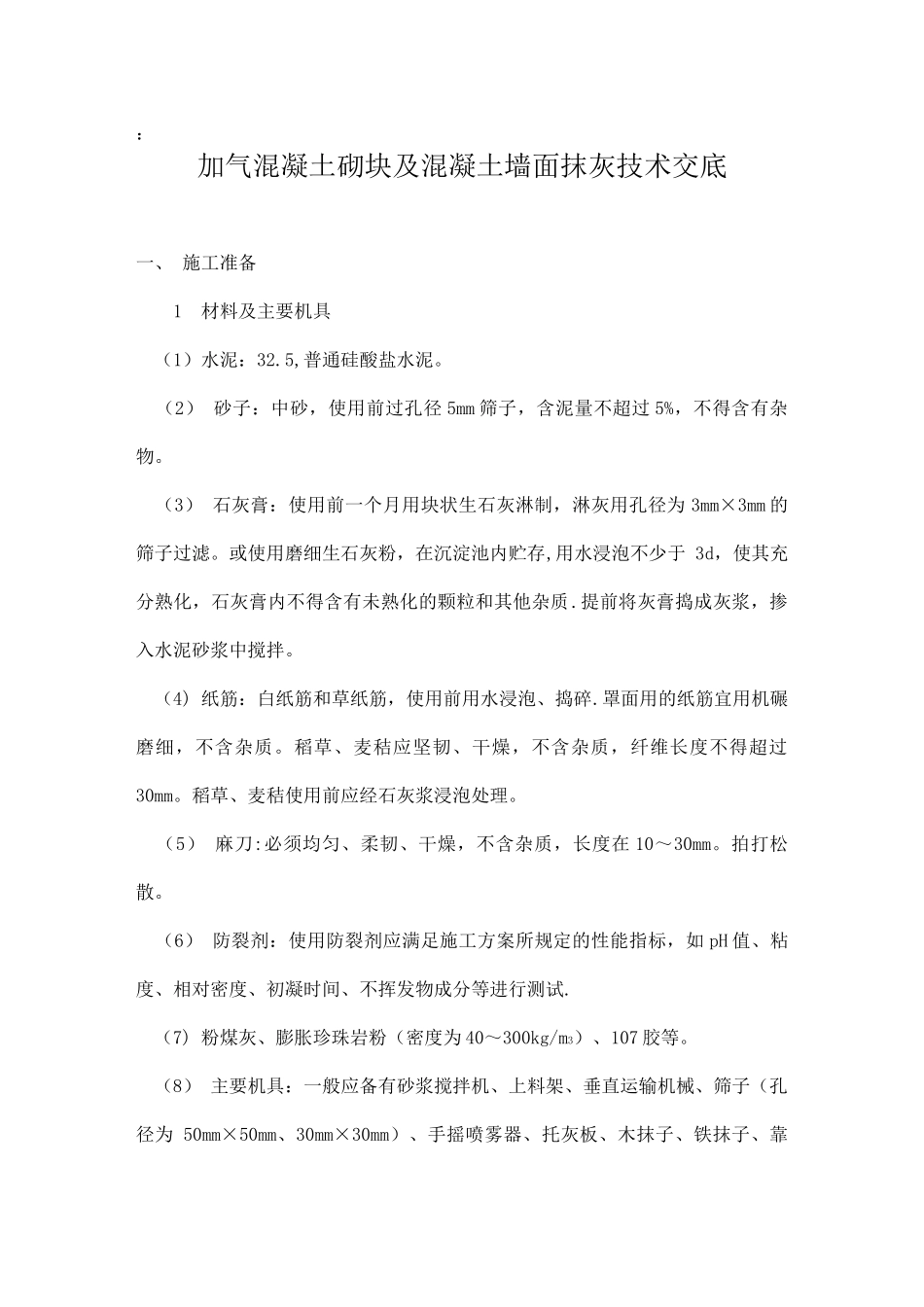

:加气混凝土砌块及混凝土墙面抹灰技术交底一、 施工准备 1 材料及主要机具 (1)水泥:32
5,普通硅酸盐水泥
(2) 砂子:中砂,使用前过孔径 5mm 筛子,含泥量不超过 5%,不得含有杂物
(3) 石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为 3mm×3mm 的筛子过滤
或使用磨细生石灰粉,在沉淀池内贮存,用水浸泡不少于 3d,使其充分熟化,石灰膏内不得含有未熟化的颗粒和其他杂质
提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌
(4) 纸筋:白纸筋和草纸筋,使用前用水浸泡、捣碎
罩面用的纸筋宜用机碾磨细,不含杂质
稻草、麦秸应坚韧、干燥,不含杂质,纤维长度不得超过30mm
稻草、麦秸使用前应经石灰浆浸泡处理
(5) 麻刀:必须均匀、柔韧、干燥,不含杂质,长度在 10~30mm
(6) 防裂剂:使用防裂剂应满足施工方案所规定的性能指标,如 pH 值、粘度、相对密度、初凝时间、不挥发物成分等进行测试
(7) 粉煤灰、膨胀珍珠岩粉(密度为 40~300kg/m3)、107 胶等

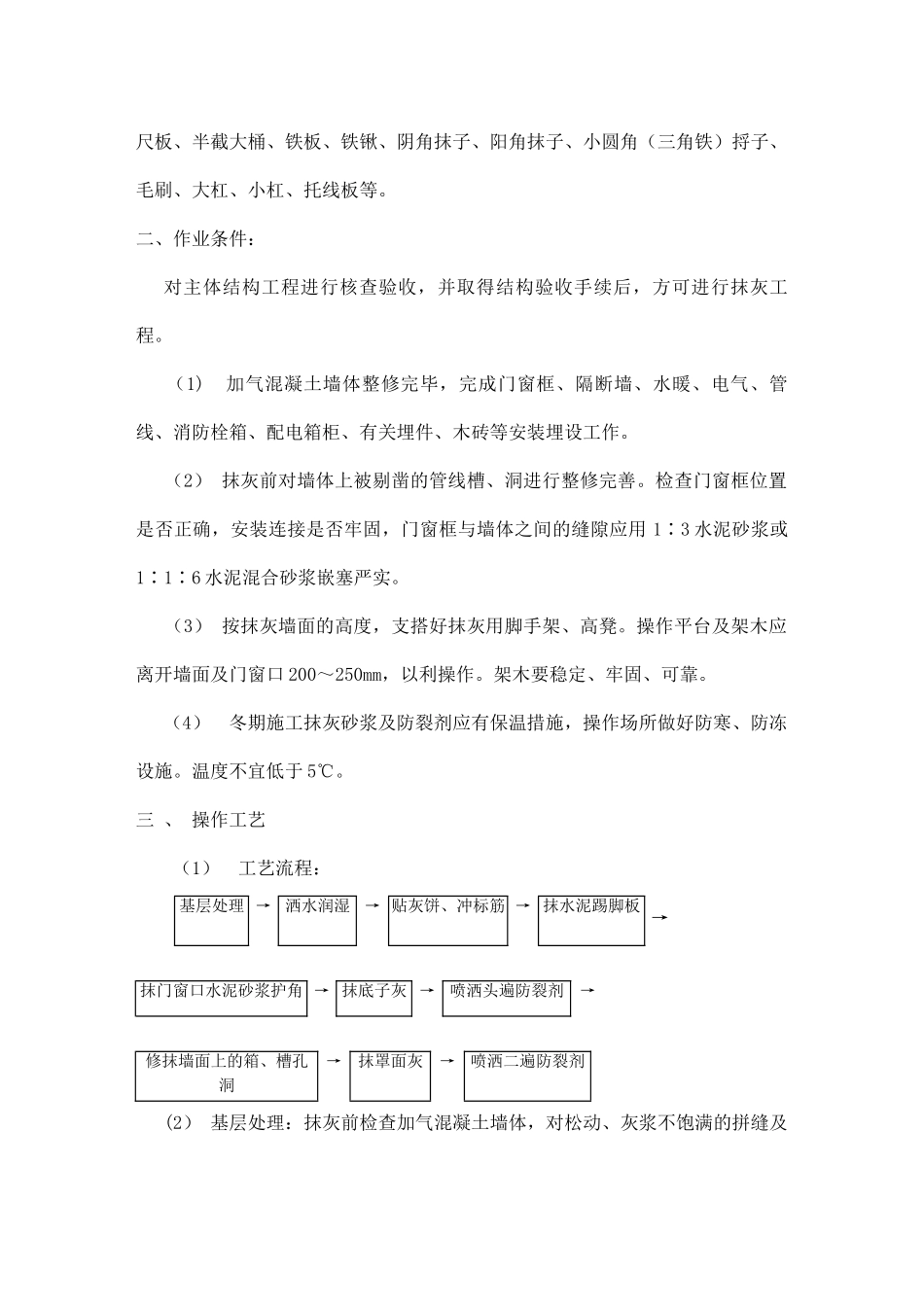

(8) 主要机具:一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子(孔径为 50mm×50mm、30mm×30mm)、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等
二、作业条件:对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程
(1) 加气混凝土墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作
(2) 抹灰前对墙体上被剔凿的管线槽、洞进行整修完善
检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用 1∶3 水泥砂浆或1∶1∶6 水泥混合砂浆嵌塞严实

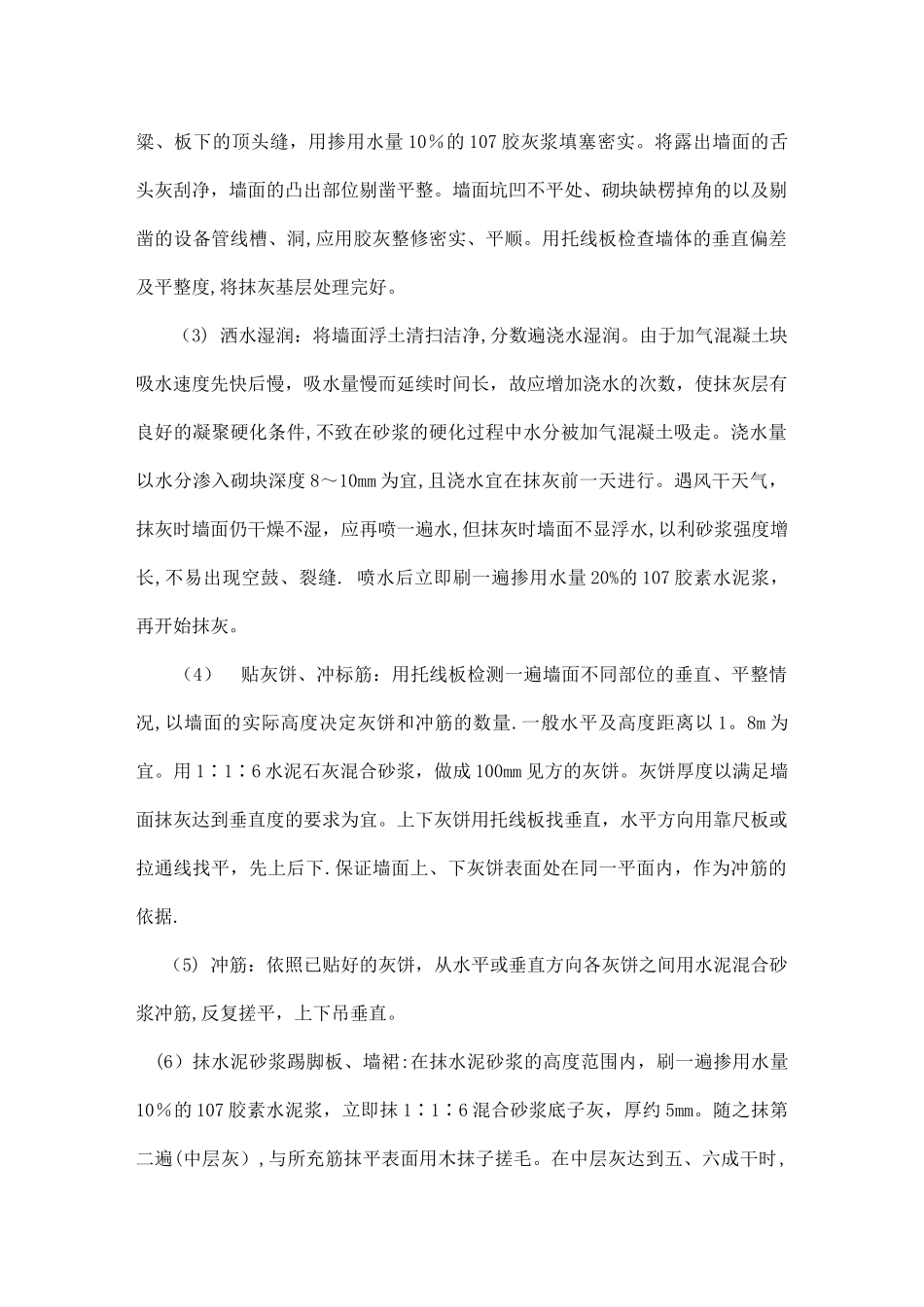

(3) 按抹灰墙面的高度,支搭好抹灰用脚手架、高凳
