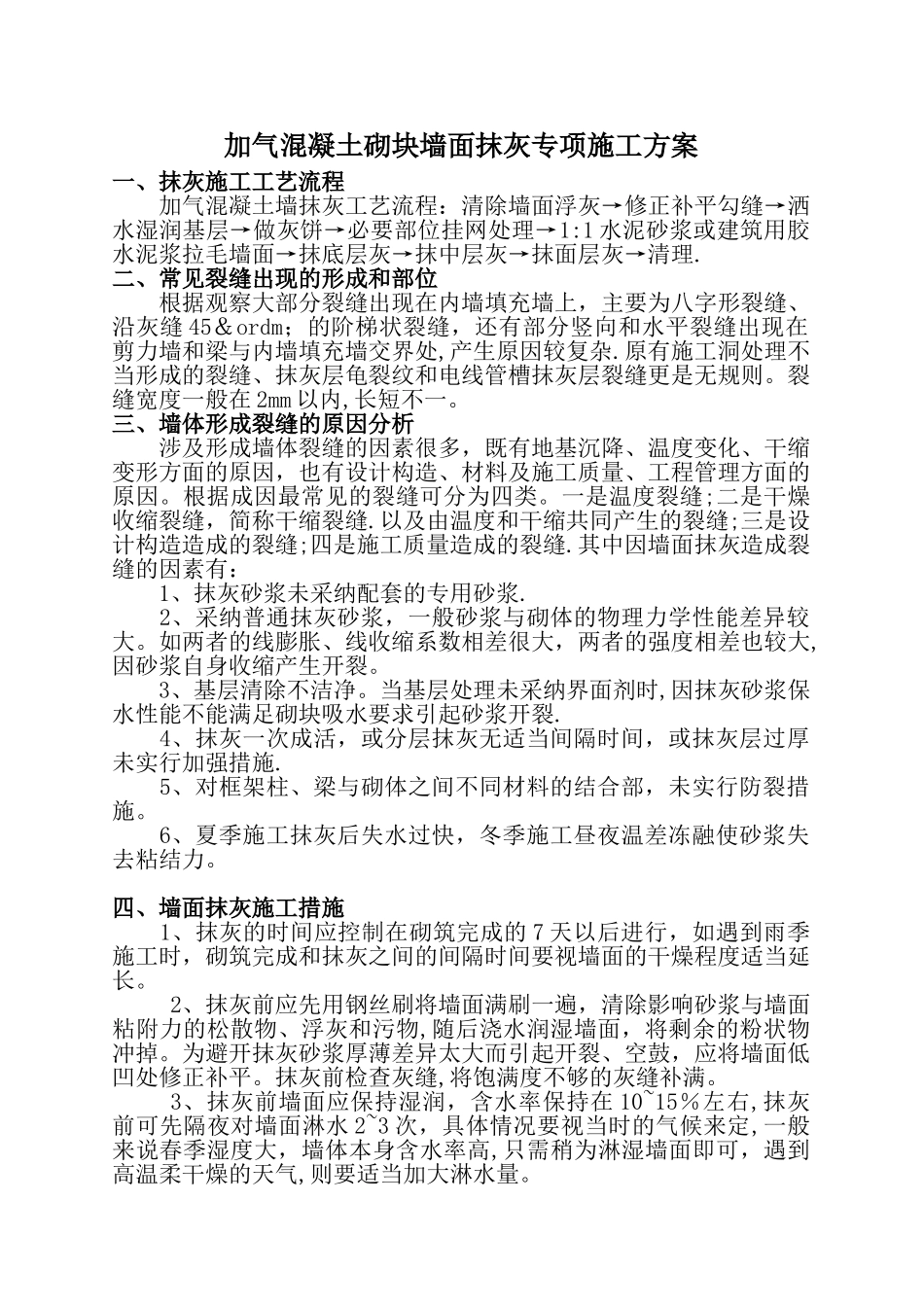

加气混凝土砌块墙面抹灰专项施工方案一、抹灰施工工艺流程加气混凝土墙抹灰工艺流程:清除墙面浮灰→修正补平勾缝→洒水湿润基层→做灰饼→必要部位挂网处理→1:1 水泥砂浆或建筑用胶水泥浆拉毛墙面→抹底层灰→抹中层灰→抹面层灰→清理
二、常见裂缝出现的形成和部位根据观察大部分裂缝出现在内墙填充墙上,主要为八字形裂缝、沿灰缝 45º的阶梯状裂缝,还有部分竖向和水平裂缝出现在剪力墙和梁与内墙填充墙交界处,产生原因较复杂
原有施工洞处理不当形成的裂缝、抹灰层龟裂纹和电线管槽抹灰层裂缝更是无规则
裂缝宽度一般在 2mm 以内,长短不一
三、墙体形成裂缝的原因分析 涉及形成墙体裂缝的因素很多,既有地基沉降、温度变化、干缩变形方面的原因,也有设计构造、材料及施工质量、工程管理方面的原因
根据成因最常见的裂缝可分为四类
一是温度裂缝;二是干燥收缩裂缝,简称干缩裂缝
以及由温度和干缩共同产生的裂缝;三是设计构造造成的裂缝;四是施工质量造成的裂缝
其中因墙面抹灰造成裂缝的因素有: 1、抹灰砂浆未采纳配套的专用砂浆
2、采纳普通抹灰砂浆,一般砂浆与砌体的物理力学性能差异较大
如两者的线膨胀、线收缩系数相差很大,两者的强度相差也较大,因砂浆自身收缩产生开裂
3、基层清除不洁净
当基层处理未采纳界面剂时,因抹灰砂浆保水性能不能满足砌块吸水要求引起砂浆开裂
4、抹灰一次成活,或分层抹灰无适当间隔时间,或抹灰层过厚未实行加强措施
5、对框架柱、梁与砌体之间不同材料的结合部,未实行防裂措施
6、夏季施工抹灰后失水过快,冬季施工昼夜温差冻融使砂浆失去粘结力
四、墙面抹灰施工措施 1、抹灰的时间应控制在砌筑完成的 7 天以后进行,如遇到雨季施工时,砌筑完成和抹灰之间的间隔时间要视墙面的干燥程度适当延长

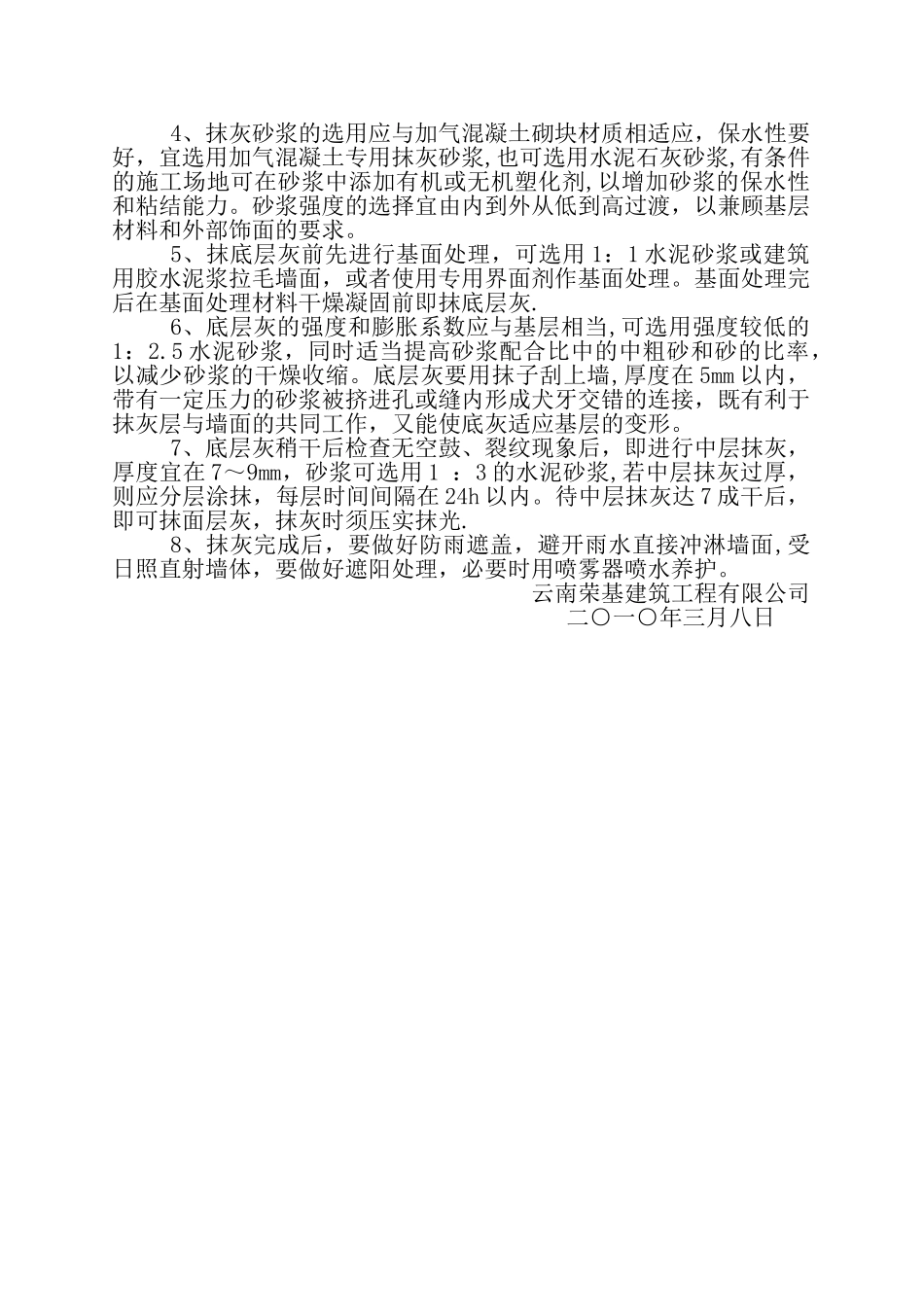

2、抹灰前应先用钢丝刷将墙面满刷一遍,清除影响砂浆与墙面粘附力的松散物、浮灰和污物,随后浇水润
