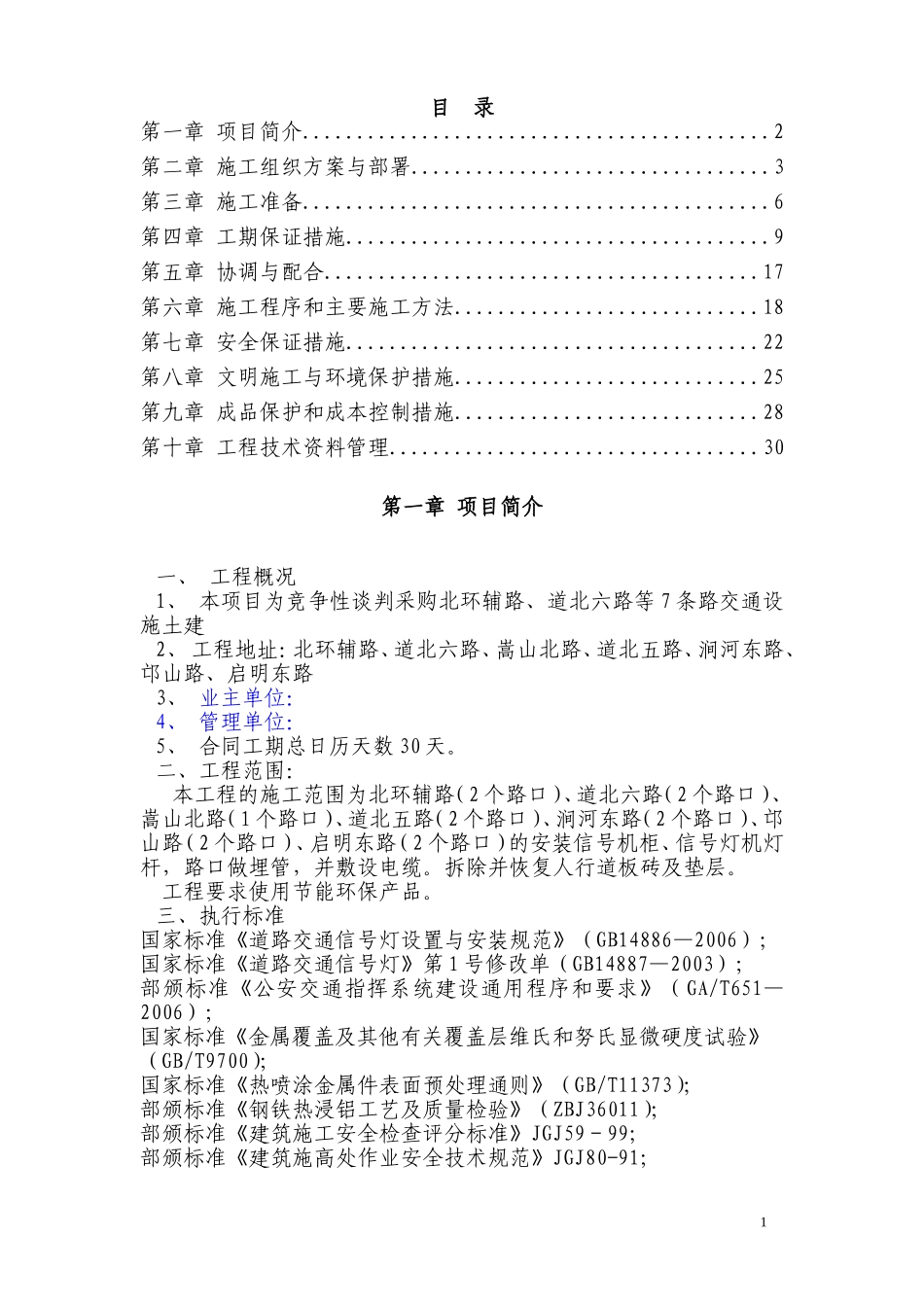

目录第一章项目简介
2第二章施工组织方案与部署
3第三章施工准备
6第四章工期保证措施
9第五章协调与配合
17第六章施工程序和主要施工方法
18第七章安全保证措施
22第八章文明施工与环境保护措施
25第九章成品保护和成本控制措施
28第十章工程技术资料管理
30第一章项目简介一、工程概况1、本项目为竞争性谈判采购北环辅路、道北六路等7条路交通设施土建2、工程地址:北环辅路、道北六路、嵩山北路、道北五路、涧河东路、邙山路、启明东路3、业主单位:4、管理单位:5、合同工期总日历天数30天
二、工程范围:本工程的施工范围为北环辅路(2个路口)、道北六路(2个路口)、嵩山北路(1个路口)、道北五路(2个路口)、涧河东路(2个路口)、邙山路(2个路口)、启明东路(2个路口)的安装信号机柜、信号灯机灯杆,路口做埋管,并敷设电缆
拆除并恢复人行道板砖及垫层
工程要求使用节能环保产品

三、执行标准国家标准《道路交通信号灯设置与安装规范》(GB14886—2006);国家标准《道路交通信号灯》第1号修改单(GB1
