科德角工厂生产瓶颈分析报告Q1:科德角工厂的主要问题是什么
造成这些问题的主要原因是什么

主要问题:1、车辆卸货排队时间过长2、高峰期加班费支出过大主要原因:1、流程瓶颈限制了整个加工厂的产能,导致运来的红酸果无法及时处理;2、工人的工作时间安排不合理,零时工的管理不佳,缺勤率高,影响生产过程补充问题一:加工红酸果的制作流程是线性流程——对象专业化布置

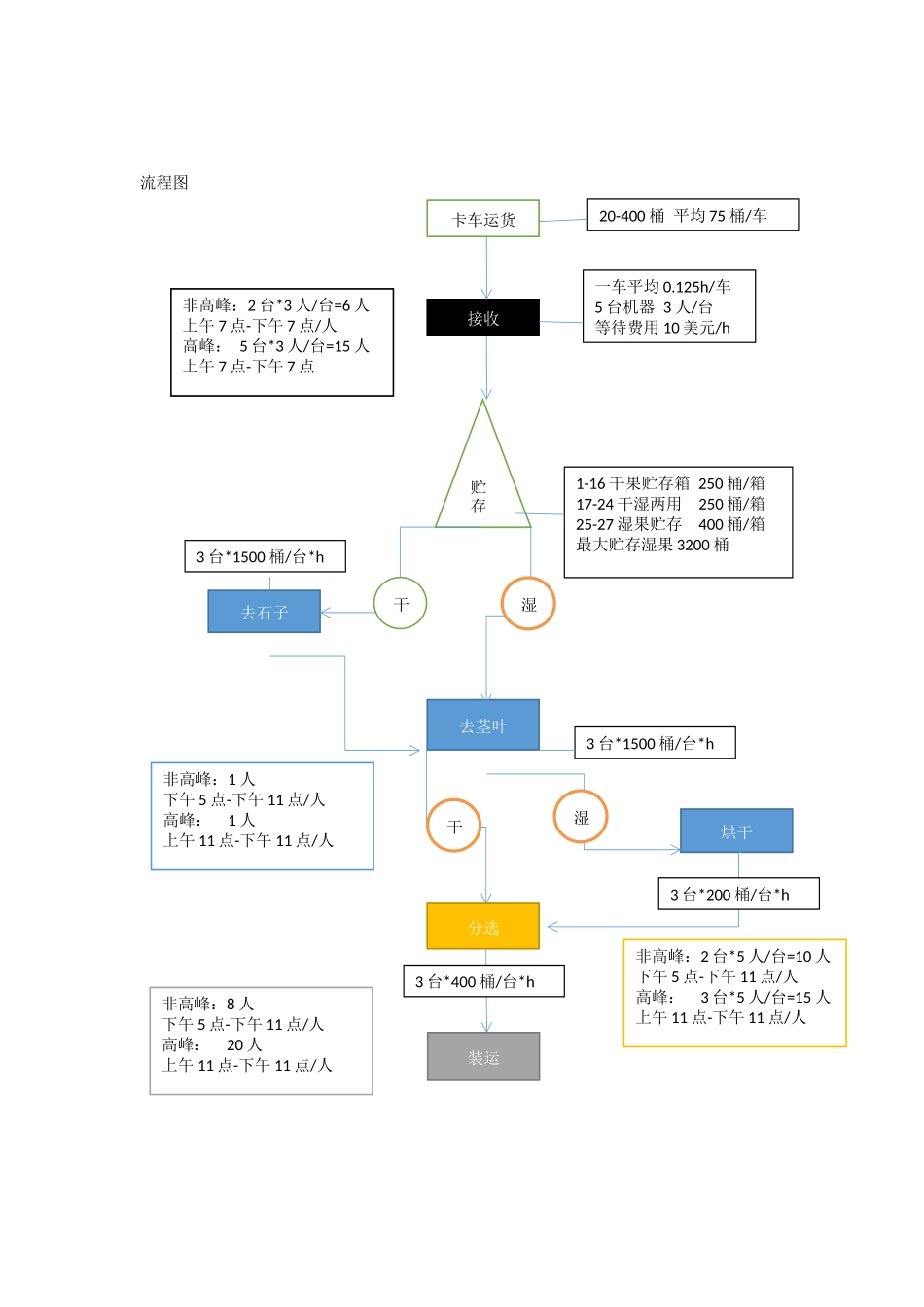

流程图卡车运货接收去石子去茎叶分选烘干贮存装运20-400桶平均75桶/车一车平均0
125h/车5台机器3人/台等待费用10美元/h非高峰:2台*3人/台=6人上午7点-下午7点/人高峰:5台*3人/台=15人上午7点-下午7点1-16干果贮存箱250桶/箱17-24干湿两用250桶/箱25-27湿果贮存400桶/箱最大贮存湿果3200桶干湿3台*1500桶/台*h3台*1500桶/台*h3台*200桶/台*h3台*400桶/台*h湿干非高峰:1人下午5点-下午11点/人高峰:1人上午11点-下午11点/人非高峰:2台*5人/台=10人下午5点-下午11点/人高峰:3台*5人/台=15人上午11点-下午11点/人非高峰:8人下午5点-下午11点/人高峰:20人上午11点-下午11点/人Q2:分析该生产系统存在的瓶颈

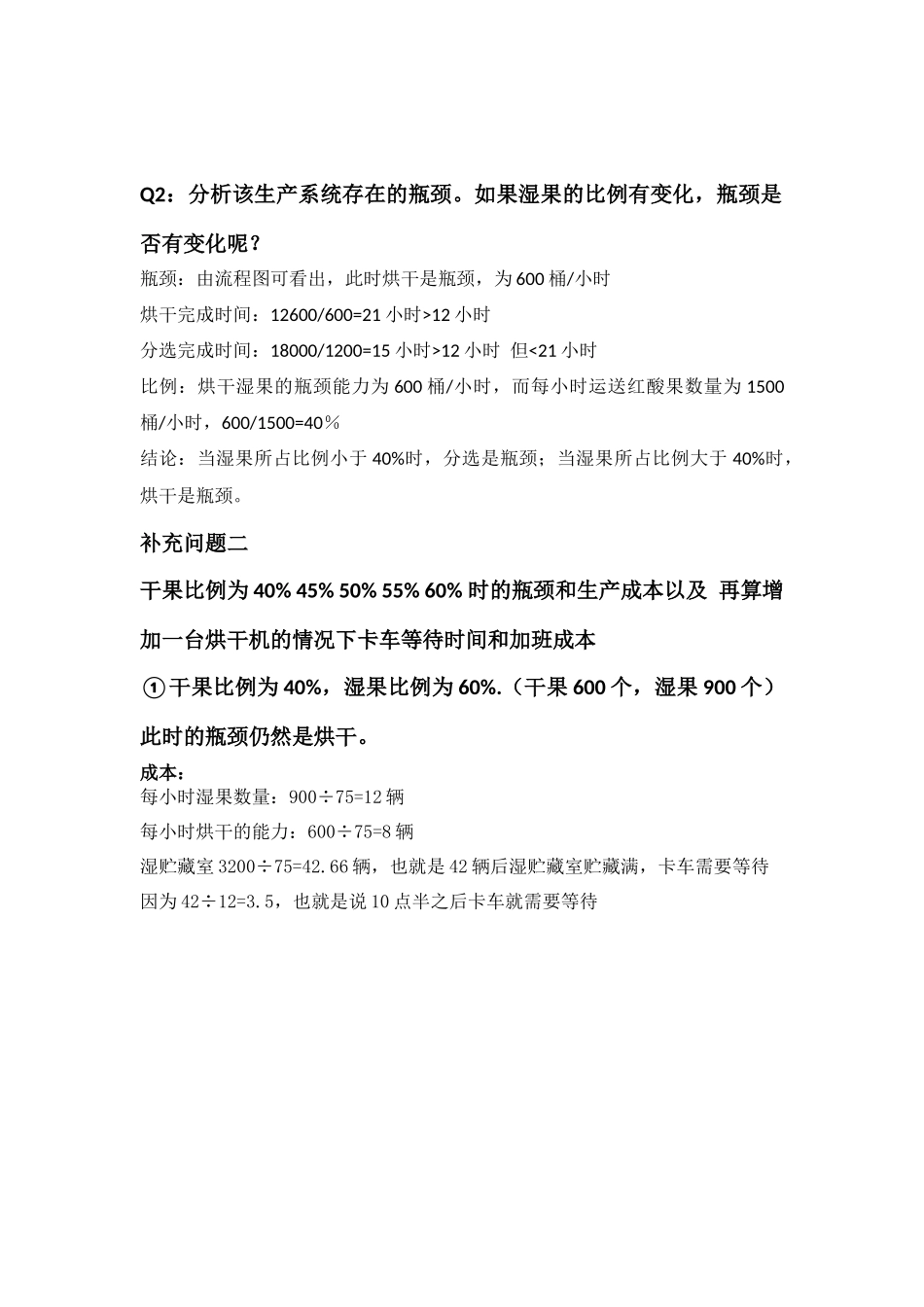

如果湿果的比例有变化,瓶颈是否有变化呢
瓶颈:由流程图可看出,此时烘干是瓶颈,为600桶/小时烘干完成时间:12600/600=21小时>12小时分选完成时间:18000/1200=15小时>12小时但
