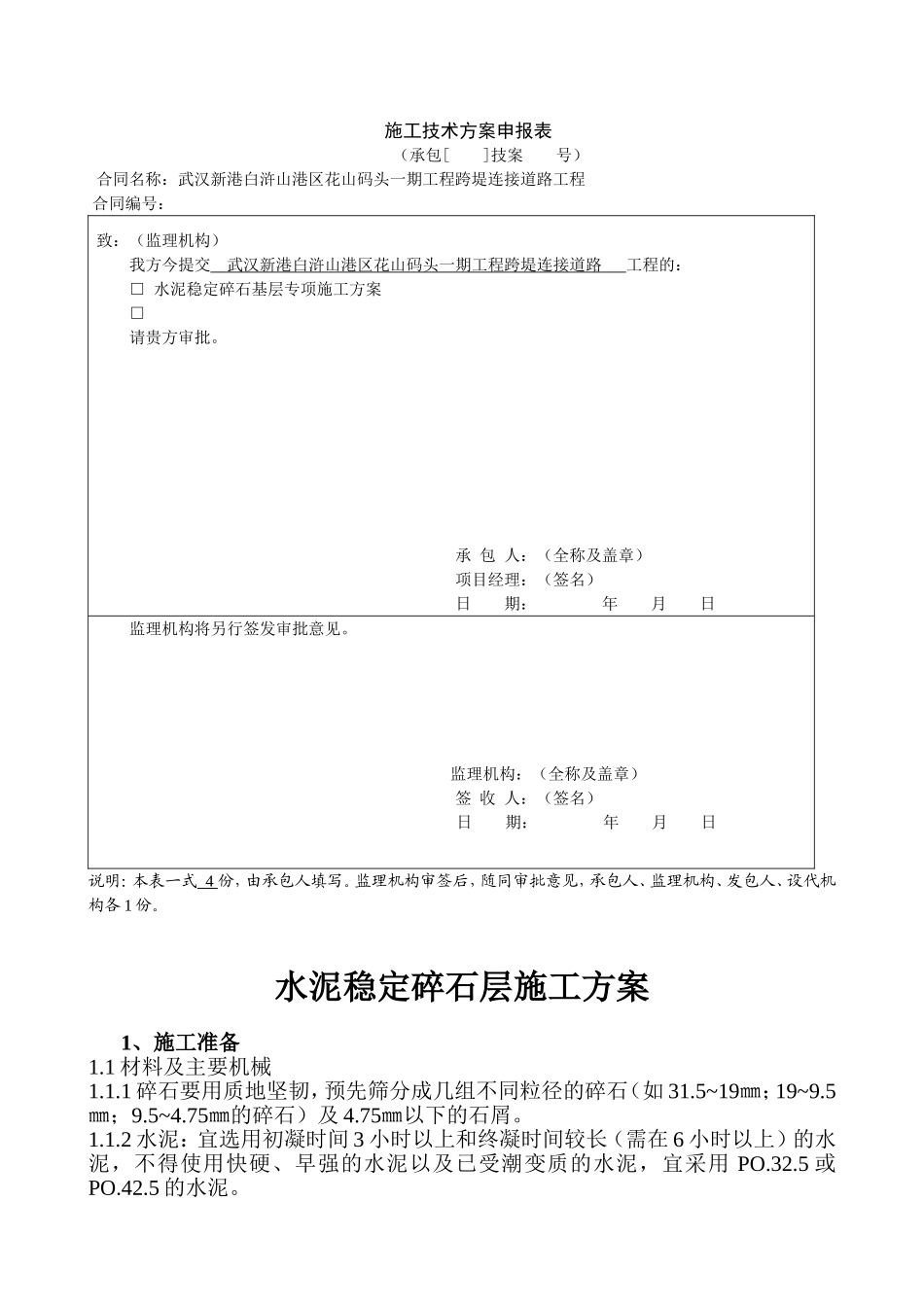

施工技术方案申报表(承包[]技案号)合同名称:武汉新港白浒山港区花山码头一期工程跨堤连接道路工程合同编号:致:(监理机构)我方今提交武汉新港白浒山港区花山码头一期工程跨堤连接道路工程的:□水泥稳定碎石基层专项施工方案□请贵方审批
承包人:(全称及盖章)项目经理:(签名)日期:年月日监理机构将另行签发审批意见
监理机构:(全称及盖章)签收人:(签名)日期:年月日说明:本表一式4份,由承包人填写
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份

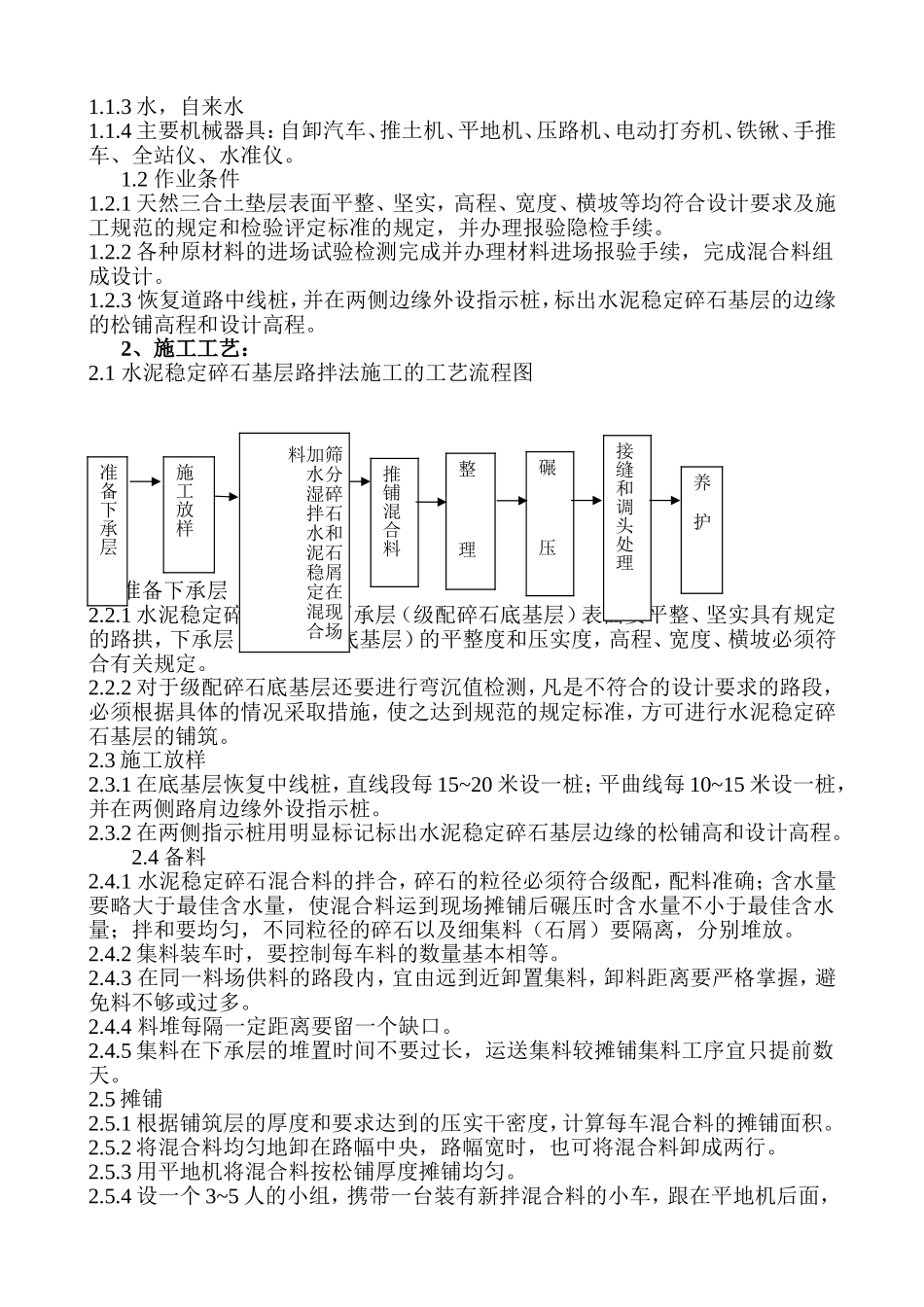

水泥稳定碎石层施工方案1、施工准备1
1材料及主要机械1
1碎石要用质地坚韧,预先筛分成几组不同粒径的碎石(如31
5~19㎜;19~9
75㎜的碎石)及4
75㎜以下的石屑
2水泥:宜选用初凝时间3小时以上和终凝时间较长(需在6小时以上)的水泥,不得使用快硬、早强的水泥以及已受潮变质的水泥,宜采用PO
3水,自来水1
4主要机械器具:自卸汽车、推土机、平地机、压路机、电动打夯机、铁锹、手推车、全站仪、水准仪
2作业条件1
1天然三合土垫层表面平整、坚实,高程、宽度、横坡等均符合设计要求及施工规范的规定和检验评定标准的规定,并办理报验隐检手续
2各种原材料的进场试验检测完成并办理材料进场报验手续,完成混合料组成设计
3恢复道路中线桩,并在两侧边缘外设指示桩,标出水泥稳定碎石基层的边缘的松铺高程和设计高程
2、施工工艺:2
1水泥稳定碎石基层路拌法施工的工艺流程图2
2准备下承层2
1水泥稳定碎石基层的下承层(级配碎石底基层)表面要平整、坚实具有规定的路拱,下承层(级配碎石底基层)的平整度和压实度,高程、宽度、横坡必须符合有关规定
2对于级配碎石底基层还要进行弯沉值检测,凡是不符合的设计要求的路段,必须根据具
