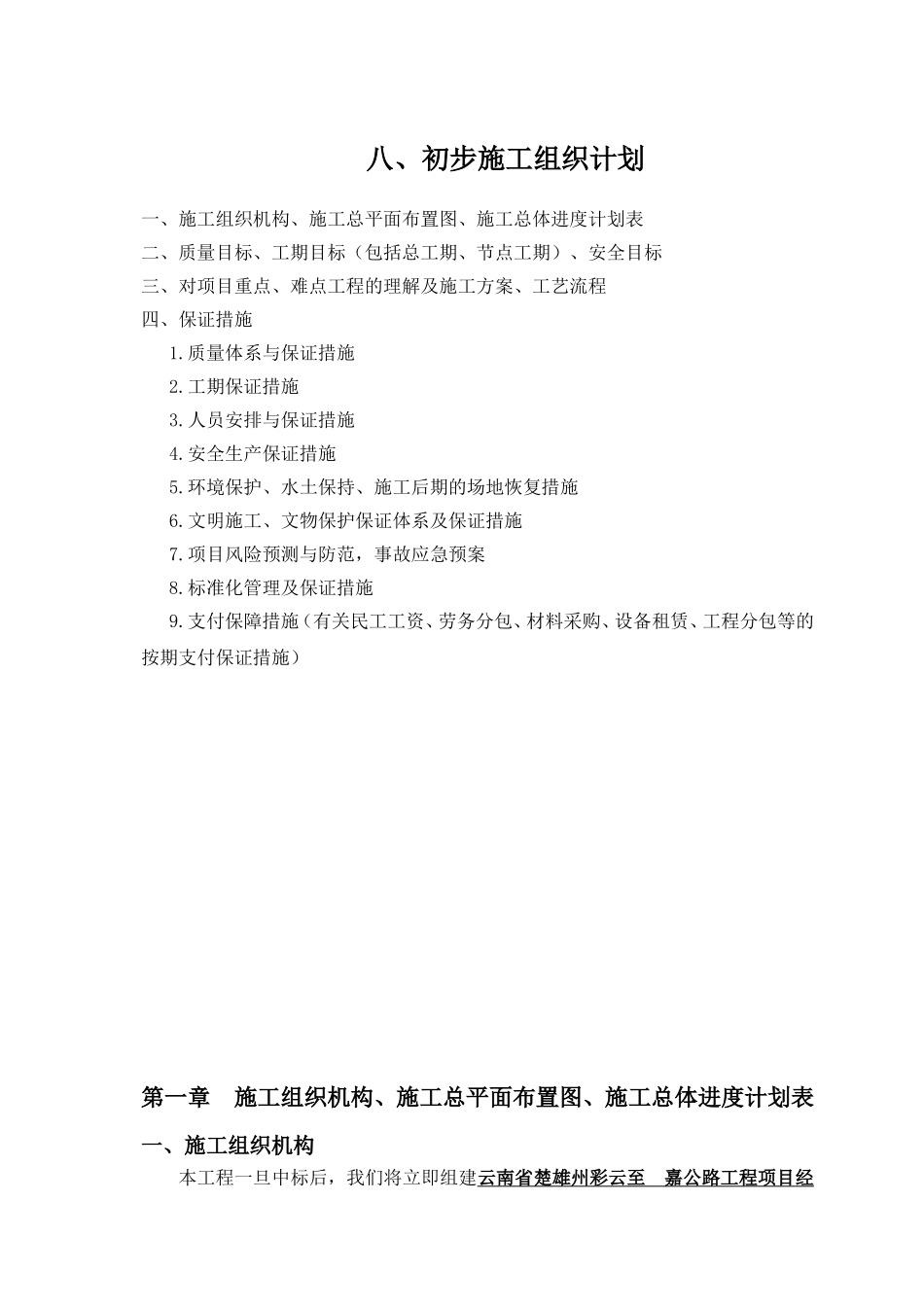

八、初步施工组织计划一、施工组织机构、施工总平面布置图、施工总体进度计划表二、质量目标、工期目标(包括总工期、节点工期)、安全目标三、对项目重点、难点工程的理解及施工方案、工艺流程四、保证措施1
质量体系与保证措施2
工期保证措施3
人员安排与保证措施4
安全生产保证措施5
环境保护、水土保持、施工后期的场地恢复措施6
文明施工、文物保护保证体系及保证措施7
项目风险预测与防范,事故应急预案8
标准化管理及保证措施9

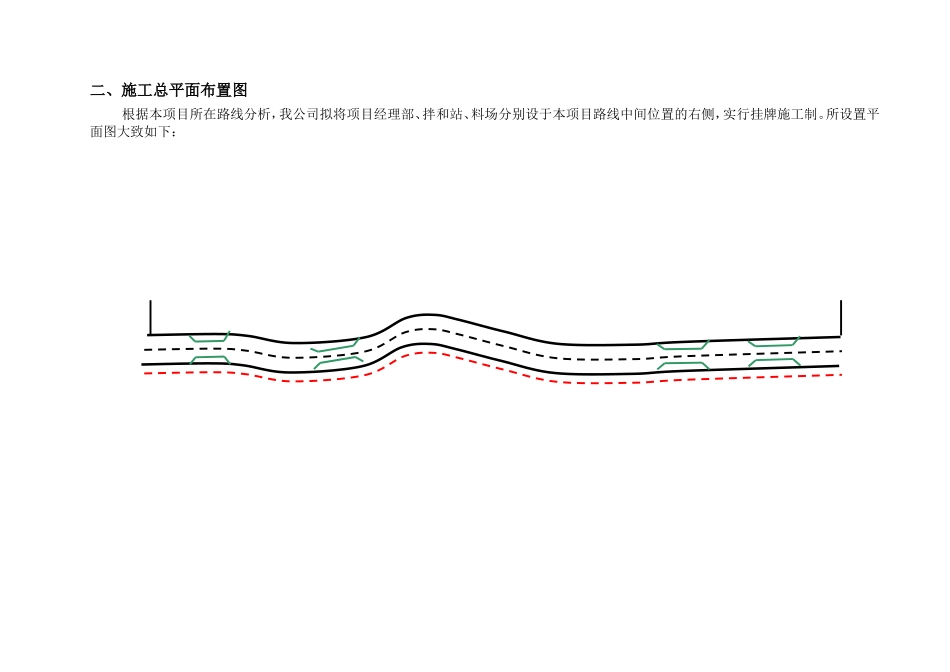

支付保障措施(有关民工工资、劳务分包、材料采购、设备租赁、工程分包等的按期支付保证措施)第一章施工组织机构、施工总平面布置图、施工总体进度计划表一、施工组织机构本工程一旦中标后,我们将立即组建云南省楚雄州彩云至嘉公路工程项目经理部,现场管理机构框图如下:二、施工总平面布置图根据本项目所在路线分析,我公司拟将项目经理部、拌和站、料场分别设于本项目路线中间位置的右侧,实行挂牌施工制
所设置平面图大致如下:三、施工总体进度计划表年度2014年2015年2016年2017年月份主要工程项目11121234567891011121234567891011121234561、施工准备及备料2、路基工程3、桥涵工程4、路面工程5、排水工程6、软基处理工程7、其他工程第二章质量目标、工期目标(包括总工期、节点工期)、安全目标一、质量目标:标段工程交工验收的质量评定为合格;竣工验收的质量评定为优良
二、工期目标:计划总工期为32个月,计划开工日期:2014年11月1日;计划完工日期:2017年6月30日,具体开工日期以监理工程师签发的开工令为准
其节点工期如下:1、施工准备计划于2014年11月1日开始,于2014年12月31日完成;2、路基工程计划于2014年12月1日开始,于2016年12月31日完成;3、桥涵工程计划于2014年12月1日开始,于2016年8月31日完成
