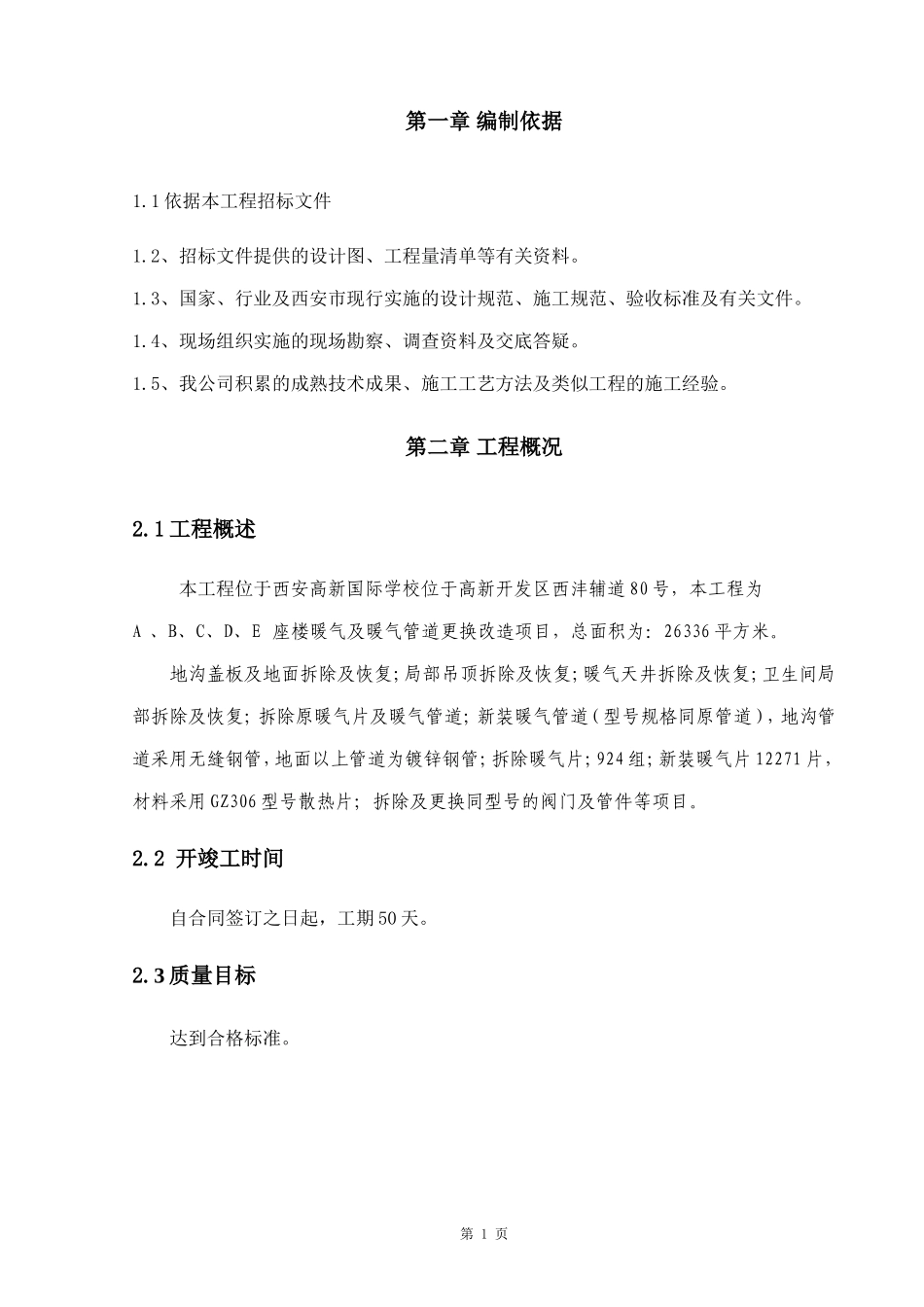

第一章编制依据1
1依据本工程招标文件1
2、招标文件提供的设计图、工程量清单等有关资料
3、国家、行业及西安市现行实施的设计规范、施工规范、验收标准及有关文件
4、现场组织实施的现场勘察、调查资料及交底答疑
5、我公司积累的成熟技术成果、施工工艺方法及类似工程的施工经验
第二章工程概况2
1工程概述本工程位于西安高新国际学校位于高新开发区西沣辅道80号,本工程为A、B、C、D、E座楼暖气及暖气管道更换改造项目,总面积为:26336平方米
地沟盖板及地面拆除及恢复;局部吊顶拆除及恢复;暖气天井拆除及恢复;卫生间局部拆除及恢复;拆除原暖气片及暖气管道;新装暖气管道(型号规格同原管道),地沟管道采用无缝钢管,地面以上管道为镀锌钢管;拆除暖气片;924组;新装暖气片12271片,材料采用GZ306型号散热片;拆除及更换同型号的阀门及管件等项目
2开竣工时间自合同签订之日起,工期50天
3质量目标达到合格标准
第1页第三章施工准备3

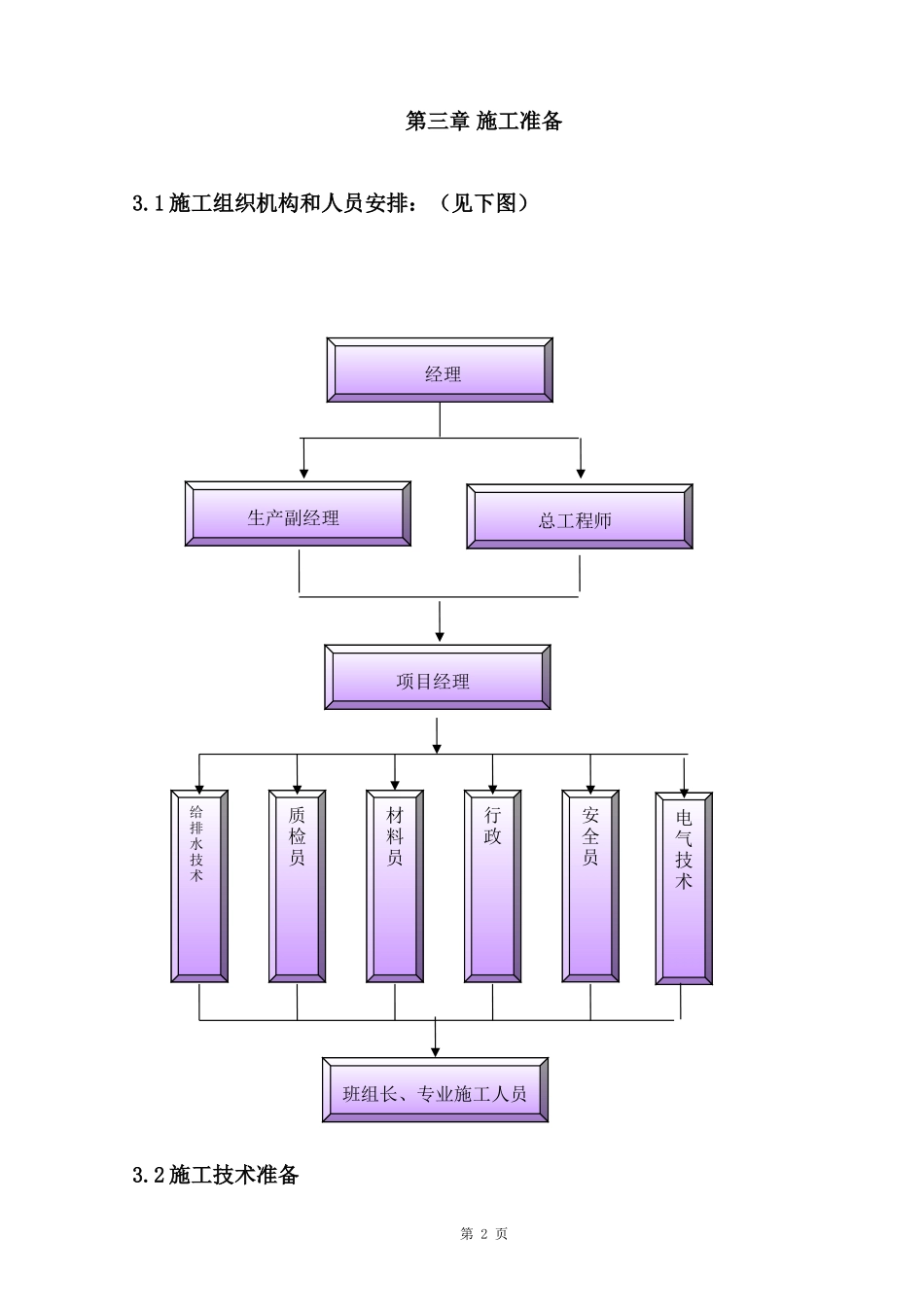

1施工组织机构和人员安排:(见下图)3

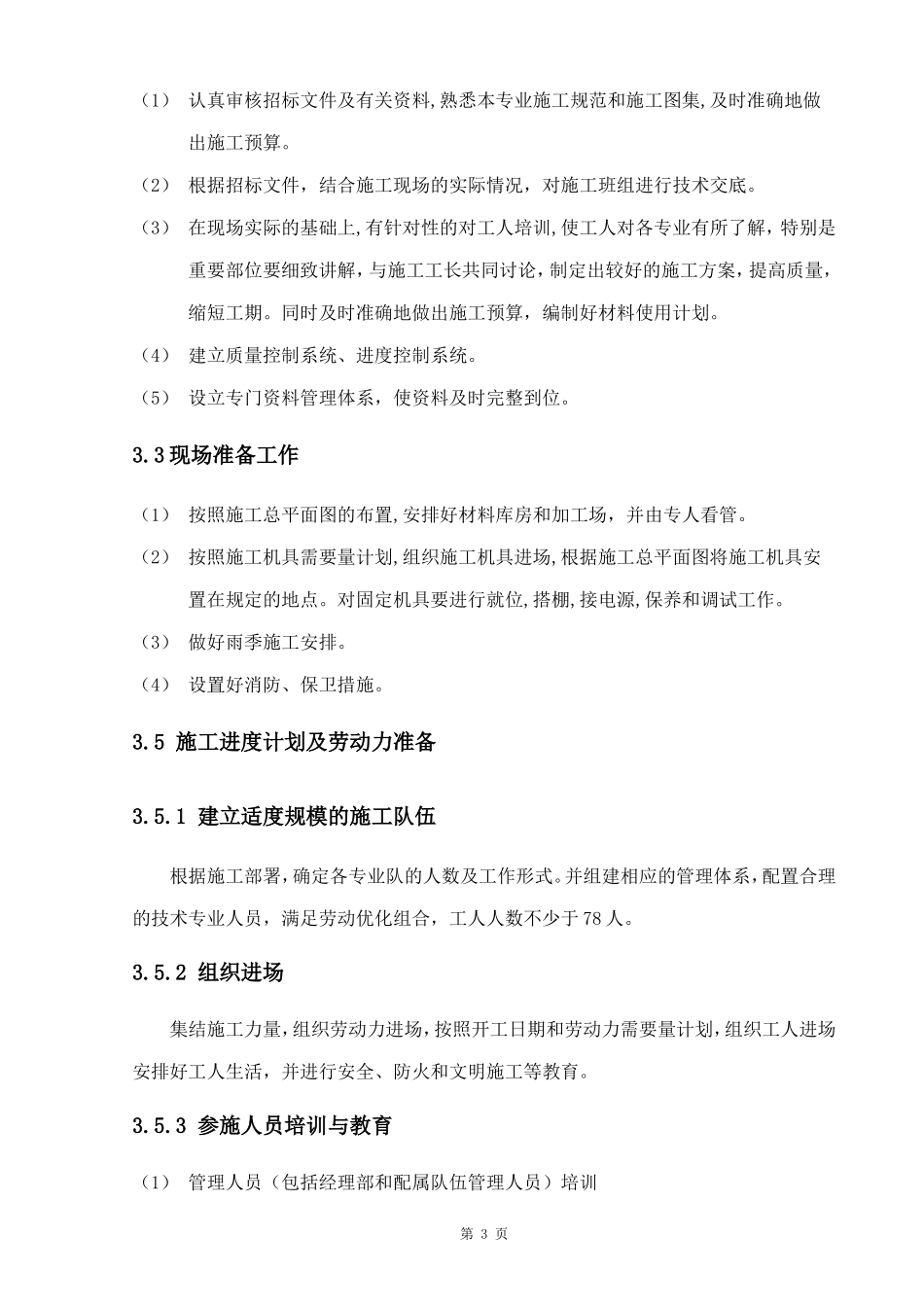

2施工技术准备第2页生产副经理总工程师项目经理给排水技术质检员材料员行政安全员班组长、专业施工人员经理电气技术(1)认真审核招标文件及有关资料,熟悉本专业施工规范和施工图集,及时准确地做出施工预算
(2)根据招标文件,结合施工现场的实际情况,对施工班组进行技术交底
(3)在现场实际的基础上,有针对性的对工人培训,使工人对各专业有所了解,特别是重要部位要细致讲解,与施工工长共同讨论,制定出较好的施工方案,提高质量,缩短工期
同时及时准确地做出施工预算,编制好材料使用计划
(4)建立质量控制系统、进度控制系统
(5)设立专门资料管理体系,使资料及时完整到位
3现场准备工作(1)按照施工总平面图的布置,安排好材料库房和加工场,并由专人看管
(2)按照施工机具需要量计划,组织施工机具进场,根据施工
