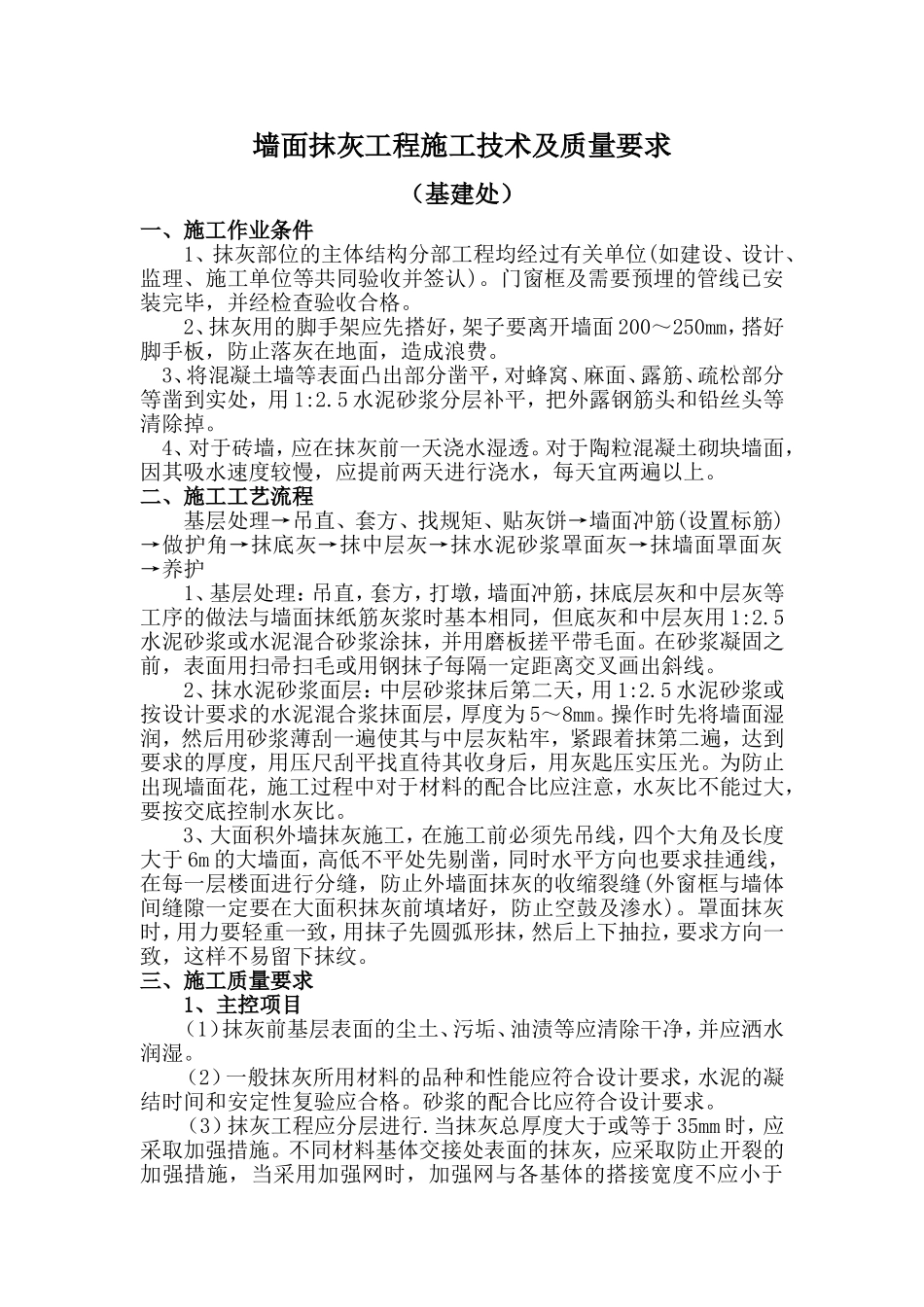

墙面抹灰工程施工技术及质量要求(基建处)一、施工作业条件1、抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收并签认)
门窗框及需要预埋的管线已安装完毕,并经检查验收合格
2、抹灰用的脚手架应先搭好,架子要离开墙面200~250mm,搭好脚手板,防止落灰在地面,造成浪费
3、将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2
5水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉
4、对于砖墙,应在抹灰前一天浇水湿透
对于陶粒混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上
二、施工工艺流程基层处理→吊直、套方、找规矩、贴灰饼→墙面冲筋(设置标筋)→做护角→抹底灰→抹中层灰→抹水泥砂浆罩面灰→抹墙面罩面灰→养护1、基层处理:吊直,套方,打墩,墙面冲筋,抹底层灰和中层灰等工序的做法与墙面抹纸筋灰浆时基本相同,但底灰和中层灰用1:2
5水泥砂浆或水泥混合砂浆涂抹,并用磨板搓平带毛面
在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线
2、抹水泥砂浆面层:中层砂浆抹后第二天,用1:2
5水泥砂浆或按设计要求的水泥混合浆抹面层,厚度为5~8mm
操作时先将墙面湿润,然后用砂浆薄刮一遍使其与中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其收身后,用灰匙压实压光
为防止出现墙面花,施工过程中对于材料的配合比应注意,水灰比不能过大,要按交底控制水灰比
3、大面积外墙抹灰施工,在施工前必须先吊线,四个大角及长度大于6m的大墙面,高低不平处先剔凿,同时水平方向也要求挂通线,在每一层楼面进行分缝,防止外墙面抹灰的收缩裂缝(外窗框与墙体间缝隙一定要在大面积抹灰前填堵好,防止空鼓及渗水)
罩面抹灰时,用力要轻重一致,用抹子先圆弧形抹,然后上下抽拉,要求方向一致,这样不易留下抹纹

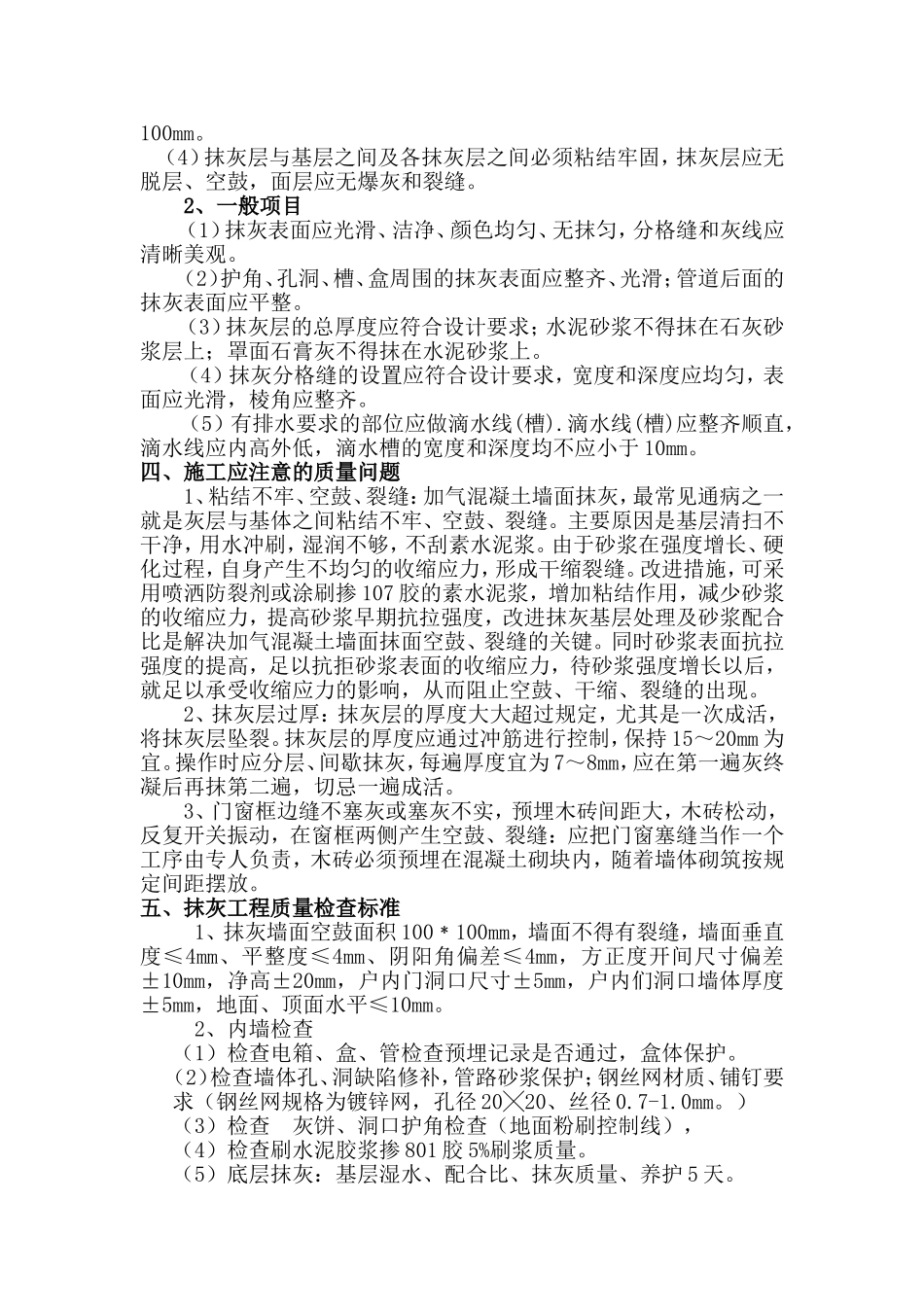

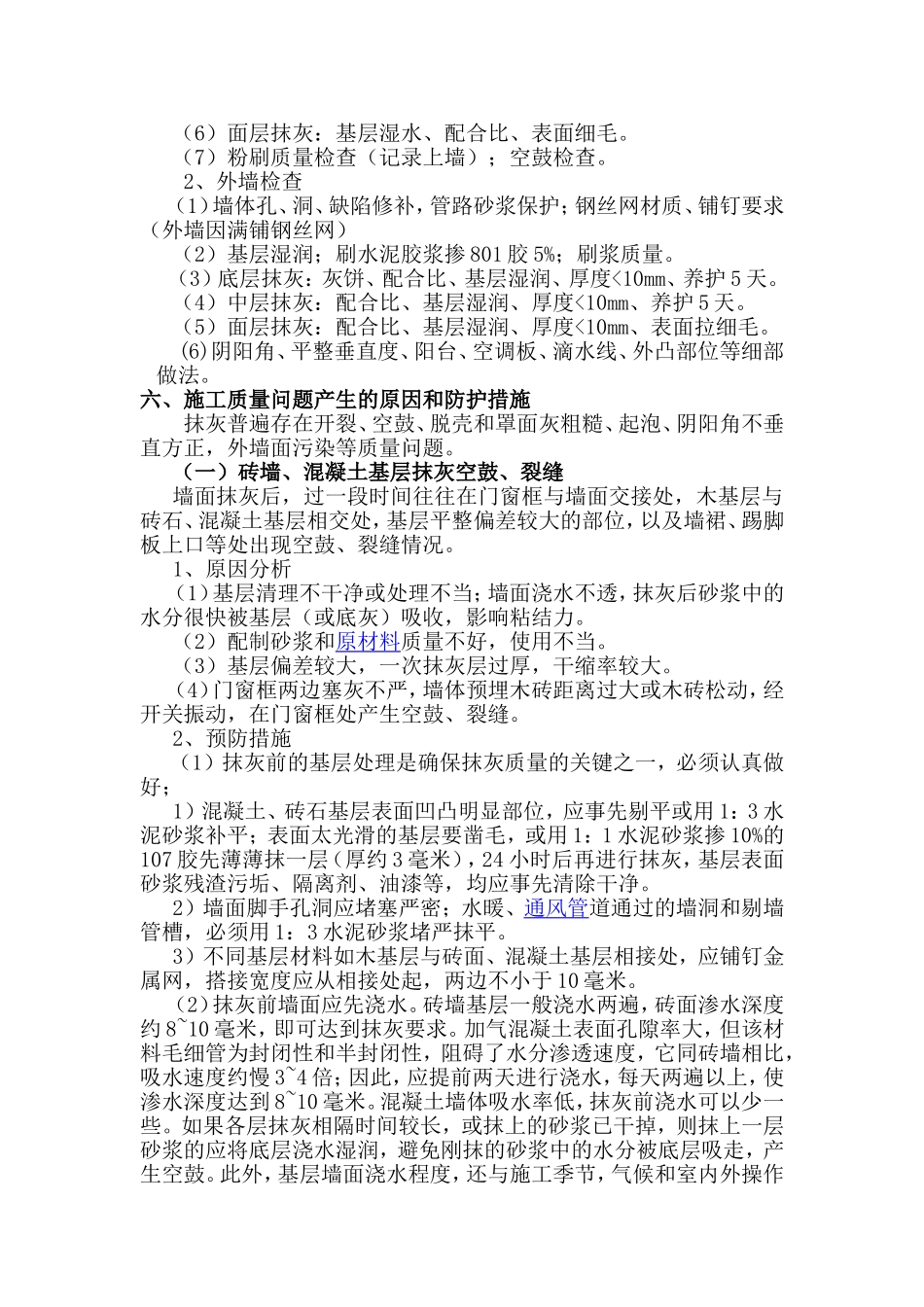

三、施工质量要求1、
