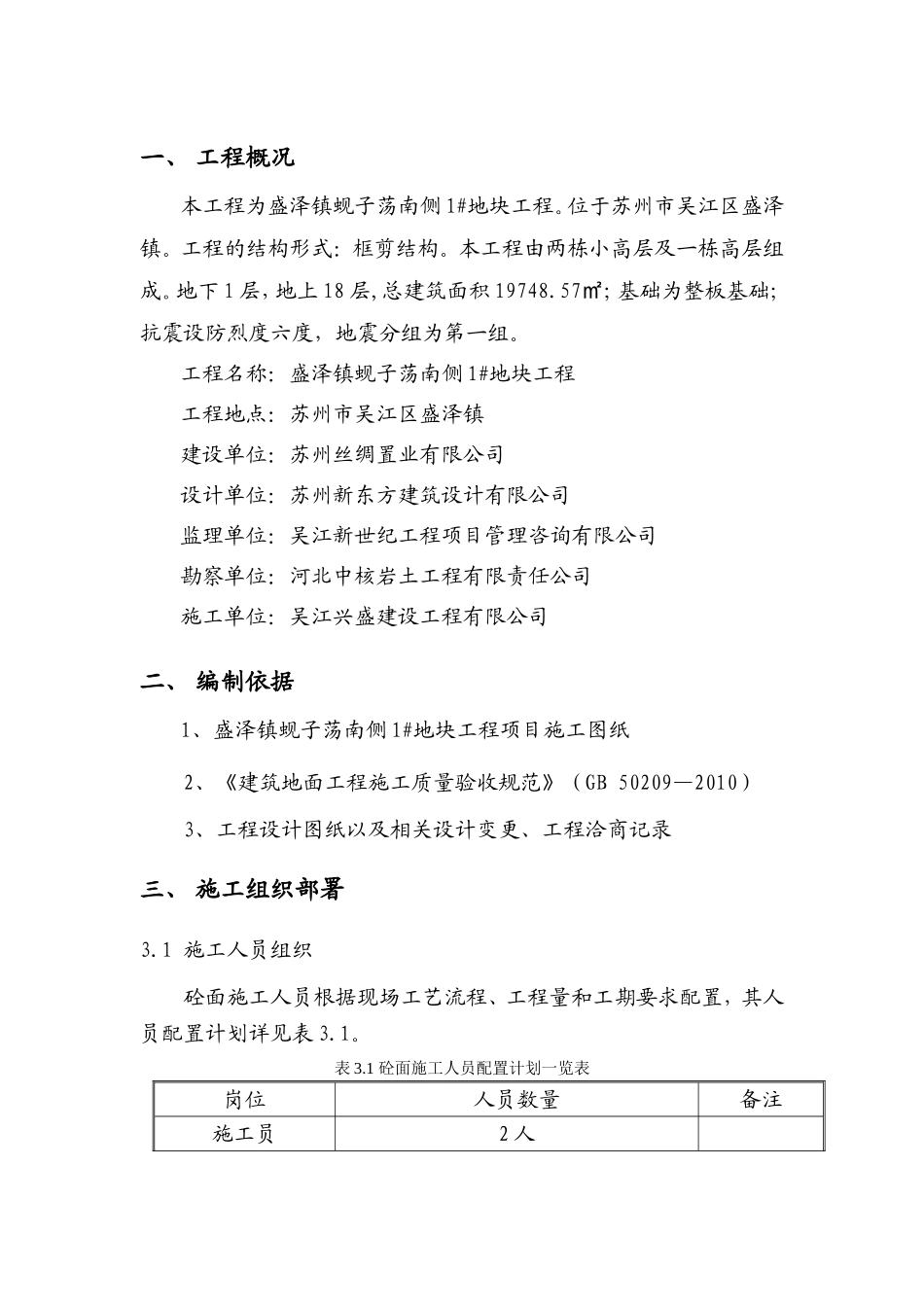

一、工程概况本工程为盛泽镇蚬子荡南侧1#地块工程
位于苏州市吴江区盛泽镇
工程的结构形式:框剪结构
本工程由两栋小高层及一栋高层组成
地下1层,地上18层,总建筑面积19748
57;基础为整板基础;㎡抗震设防烈度六度,地震分组为第一组
工程名称:盛泽镇蚬子荡南侧1#地块工程工程地点:苏州市吴江区盛泽镇建设单位:苏州丝绸置业有限公司设计单位:苏州新东方建筑设计有限公司监理单位:吴江新世纪工程项目管理咨询有限公司勘察单位:河北中核岩土工程有限责任公司施工单位:吴江兴盛建设工程有限公司二、编制依据1、盛泽镇蚬子荡南侧1#地块工程项目施工图纸2、《建筑地面工程施工质量验收规范》(GB50209—2010)3、工程设计图纸以及相关设计变更、工程洽商记录三、施工组织部署3
1施工人员组织砼面施工人员根据现场工艺流程、工程量和工期要求配置,其人员配置计划详见表3
1砼面施工人员配置计划一览表岗位人员数量备注施工员2人技术员1人质量员1人安全员1人电工1人专业施工人员20~30人杂工3人3
2施工机具除使用随捣随抹混凝土地面的常规机具处,另准备以下机具
(1)泌水处理工具:橡皮管或真空吸水设备
(2)平整出浆工具:中间灌砂的Ф150钢管,长度大于地模宽度500mm以上,两端设可转动拉环
(3)墁光机:底盘为四叶钢片,可通过调整钢片角度(用于较软面层时角度小,用于较硬面层时角度大)压光地面面层
(4)平底胶鞋:混凝土初凝后使用;防水纸质鞋或防水纸袋:面层叶片压光使用
四、施工工艺4
1工艺流程清理基层→素水泥浆结合层一道→1:3水泥砂浆找坡层施工→铺设疏水板→钢筋网片施工→混凝土浇注→混凝土层整平收浆→第一次干撒粉料→提浆→第二次撒料→机械收光
2施工要点4
1水泥砂浆找坡层施工:1、基层清理:基层表面凸起部分应铲平,并不得有起砂、脱皮等缺陷
如沾有砂、灰尘、油污应清除干
