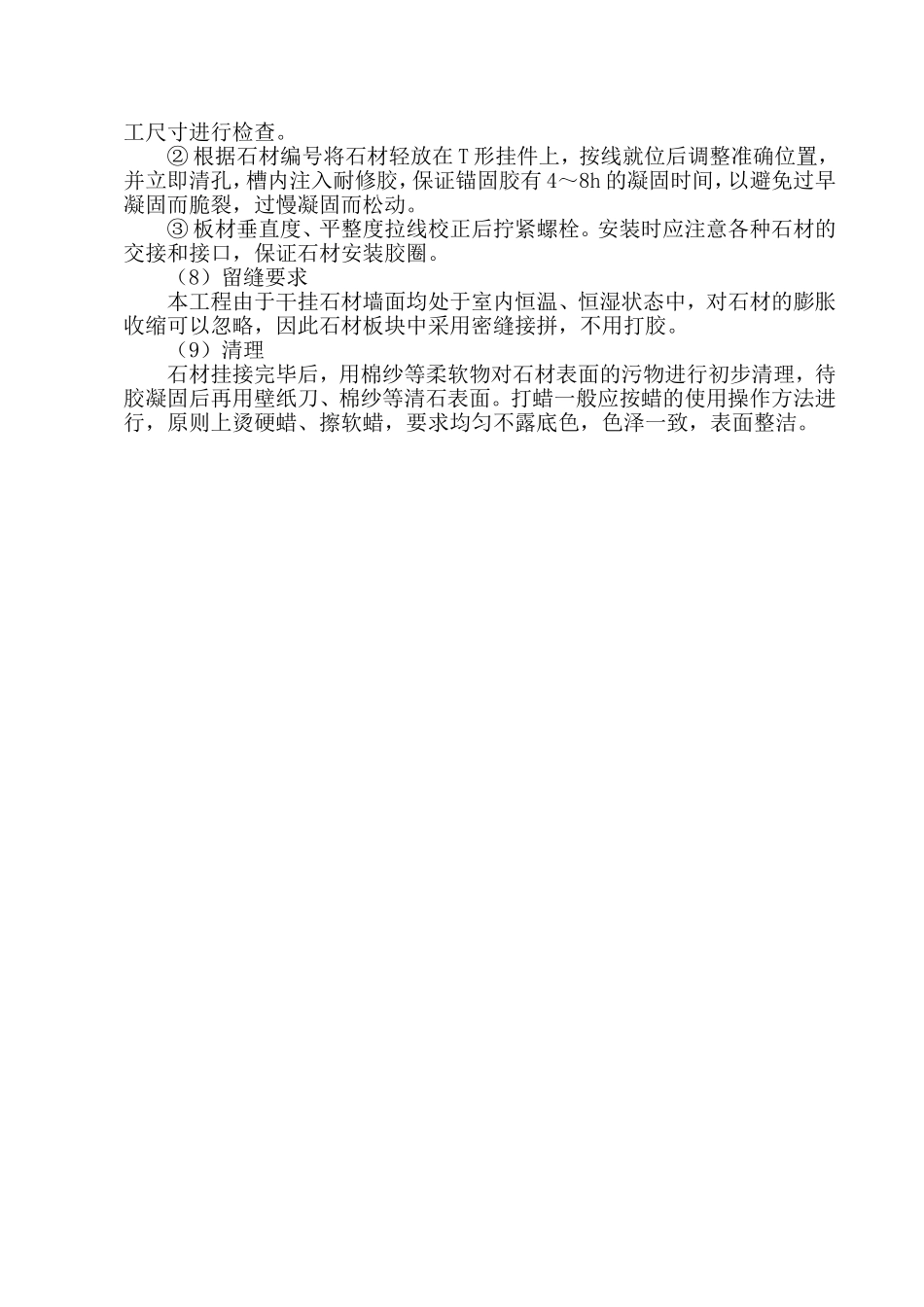

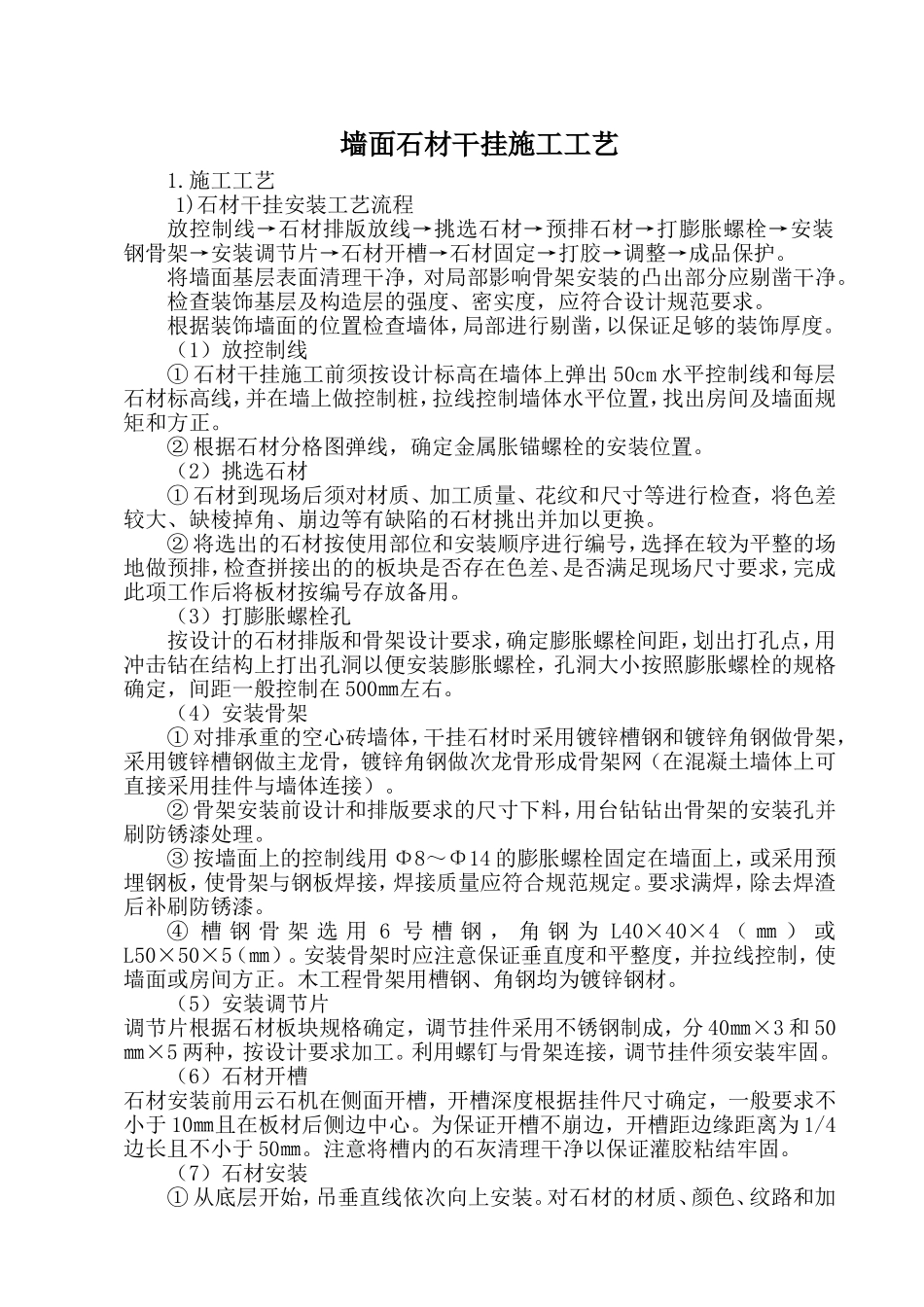

墙面石材干挂施工工艺1
施工工艺1)石材干挂安装工艺流程放控制线→石材排版放线→挑选石材→预排石材→打膨胀螺栓→安装钢骨架→安装调节片→石材开槽→石材固定→打胶→调整→成品保护
将墙面基层表面清理干净,对局部影响骨架安装的凸出部分应剔凿干净
检查装饰基层及构造层的强度、密实度,应符合设计规范要求
根据装饰墙面的位置检查墙体,局部进行剔凿,以保证足够的装饰厚度
(1)放控制线①石材干挂施工前须按设计标高在墙体上弹出50cm水平控制线和每层石材标高线,并在墙上做控制桩,拉线控制墙体水平位置,找出房间及墙面规矩和方正
②根据石材分格图弹线,确定金属胀锚螺栓的安装位置
(2)挑选石材①石材到现场后须对材质、加工质量、花纹和尺寸等进行检查,将色差较大、缺棱掉角、崩边等有缺陷的石材挑出并加以更换
②将选出的石材按使用部位和安装顺序进行编号,选择在较为平整的场地做预排,检查拼接出的的板块是否存在色差、是否满足现场尺寸要求,完成此项工作后将板材按编号存放备用
(3)打膨胀螺栓孔按设计的石材排版和骨架设计要求,确定膨胀螺栓间距,划出打孔点,用冲击钻在结构上打出孔洞以便安装膨胀螺栓,孔洞大小按照膨胀螺栓的规格确定,间距一般控制在500㎜左右
(4)安装骨架①对排承重的空心砖墙体,干挂石材时采用镀锌槽钢和镀锌角钢做骨架,采用镀锌槽钢做主龙骨,镀锌角钢做次龙骨形成骨架网(在混凝土墙体上可直接采用挂件与墙体连接)
②骨架安装前设计和排版要求的尺寸下料,用台钻钻出骨架的安装孔并刷防锈漆处理
③按墙面上的控制线用Φ8~Φ14的膨胀螺栓固定在墙面上,或采用预埋钢板,使骨架与钢板焊接,焊接质量应符合规范规定
要求满焊,除去焊渣后补刷防锈漆
④槽钢骨架选用6号槽钢,角钢为L40×40×4(㎜)或L50×50×5(㎜)
安装骨架时应注意保证垂直度和平整度,并拉线控制,使墙面或房间方正
木工程骨架用槽钢、角钢均为
