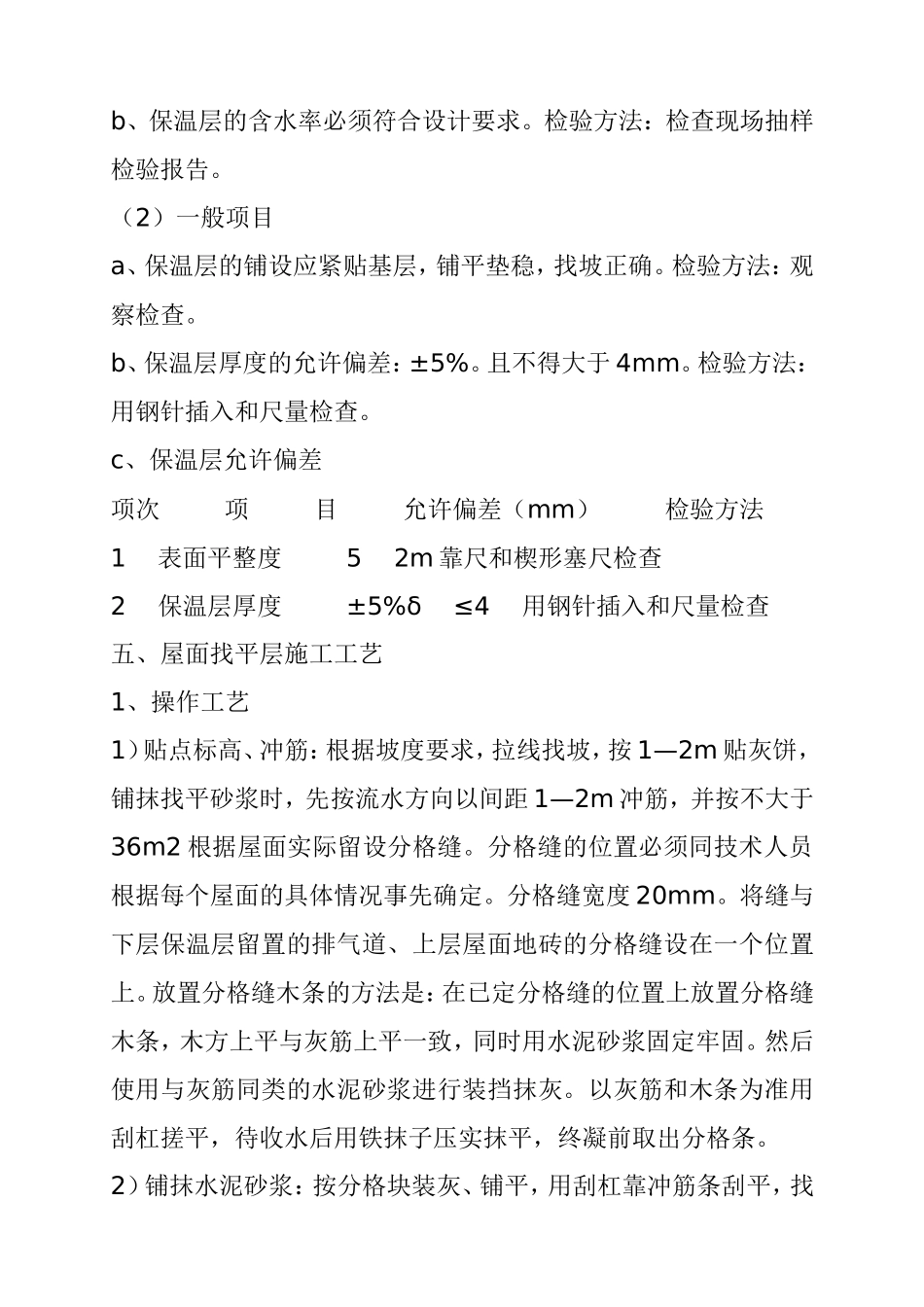

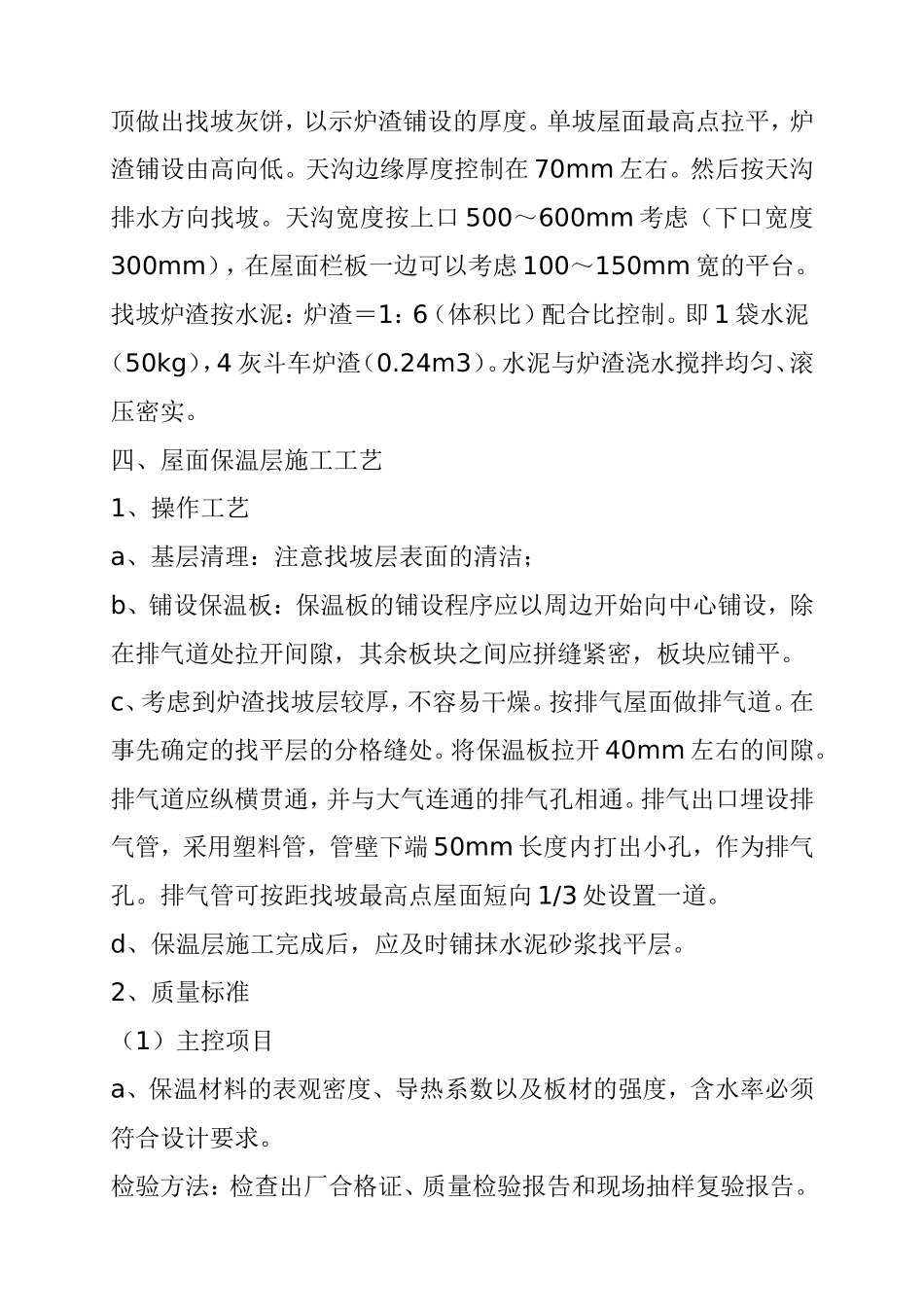

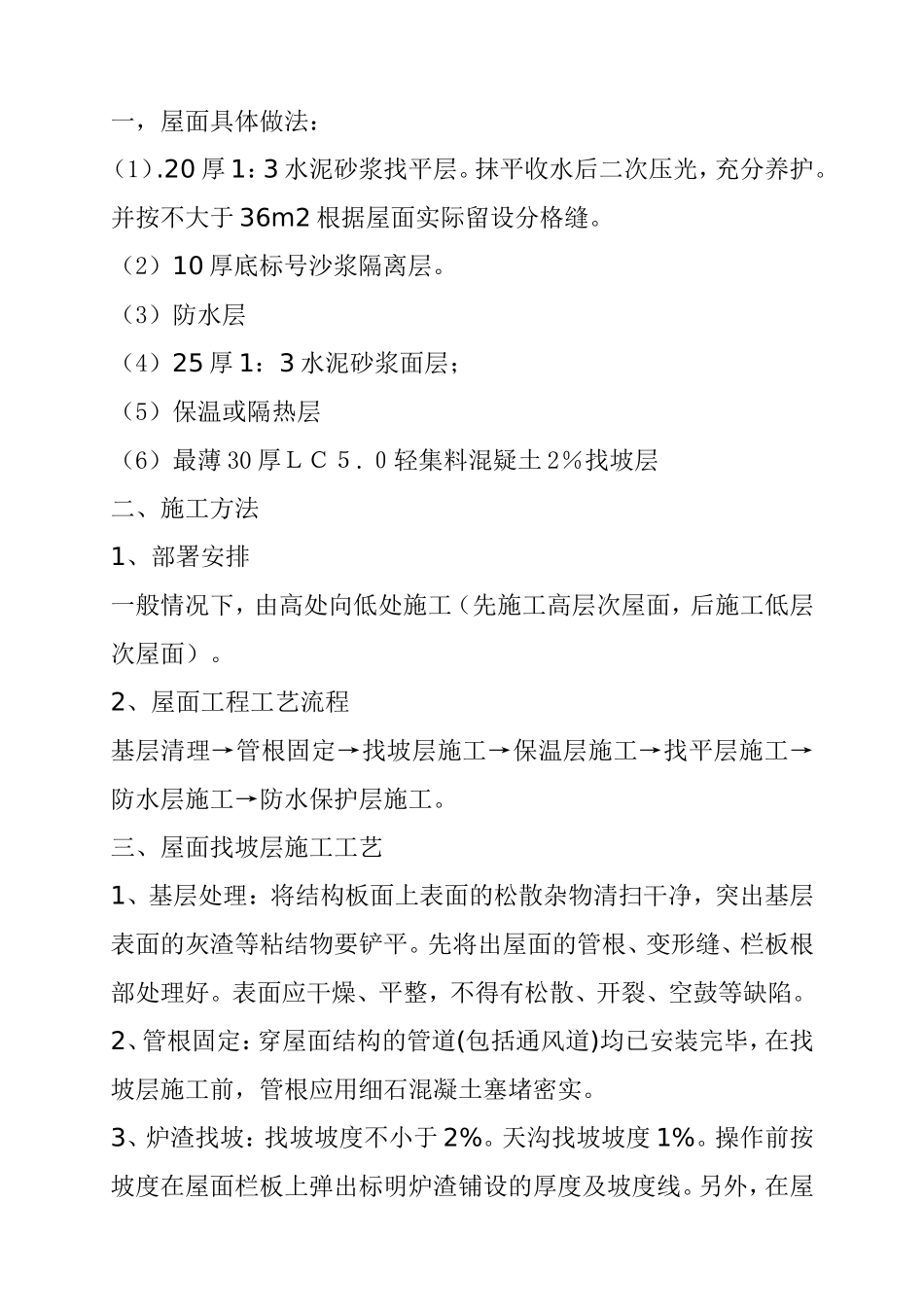

一,屋面具体做法:(1)
20厚1:3水泥砂浆找平层
抹平收水后二次压光,充分养护
并按不大于36m2根据屋面实际留设分格缝
(2)10厚底标号沙浆隔离层
(3)防水层(4)25厚1:3水泥砂浆面层;(5)保温或隔热层(6)最薄30厚LC5
0轻集料混疑土2%找坡层二、施工方法1、部署安排一般情况下,由高处向低处施工(先施工高层次屋面,后施工低层次屋面)
2、屋面工程工艺流程基层清理→管根固定→找坡层施工→保温层施工→找平层施工→防水层施工→防水保护层施工
三、屋面找坡层施工工艺1、基层处理:将结构板面上表面的松散杂物清扫干净,突出基层表面的灰渣等粘结物要铲平
先将出屋面的管根、变形缝、栏板根部处理好
表面应干燥、平整,不得有松散、开裂、空鼓等缺陷
2、管根固定:穿屋面结构的管道(包括通风道)均已安装完毕,在找坡层施工前,管根应用细石混凝土塞堵密实
3、炉渣找坡:找坡坡度不小于2%
天沟找坡坡度1%
操作前按坡度在屋面栏板上弹出标明炉渣铺设的厚度及坡度线
另外,在屋顶做出找坡灰饼,以示炉渣铺设的厚度
单坡屋面最高点拉平,炉渣铺设由高向低
天沟边缘厚度控制在70mm左右
然后按天沟排水方向找坡
天沟宽度按上口500~600mm考虑(下口宽度300mm),在屋面栏板一边可以考虑100~150mm宽的平台
找坡炉渣按水泥:炉渣=1:6(体积比)配合比控制
即1袋水泥(50kg),4灰斗车炉渣(0
水泥与炉渣浇水搅拌均匀、滚压密实
四、屋面保温层施工工艺1、操作工艺a、基层清理:注意找坡层表面的清洁;b、铺设保温板:保温板的铺设程序应以周边开始向中心铺设,除在排气道处拉开间隙,其余板块之间应拼缝紧密,板块应铺平
c、考虑到炉渣找坡层较厚,不容易干燥
按排气屋面做排气道
在事先确定的找平层的分格缝处
将保温板拉开40mm左右的间隙
排气道应纵横贯通,并与大气连通的排气孔相
