第一章编制依据编制本设计以达到保质、保量、按期、高效完成施工任务为目的,通过对工程施工组织部署,施工生产的材料设备组织、劳动力组织、施工条件组织及生活条件的合理安排,使施工工作能连续均衡、有计划地进行,本设计是以施工图纸、有关规范文件为编制依据,严格按规范文件对施工现场的实地踏勘调查情况,结合我公司以往类似工程的施工实践和生产经验,以高质量、高效率施工要求为原则进行本施工组织设计的编制
一、主要文件依据、图纸及有关规范如下1、《建筑装饰装修工程质量验收规范》GB50210——2001;2、《建筑工程施工质量验收统一标准》GB50300——2001;3、本公司质量体系、职业健康安全管理体系、环境体系及有关标准;4、《建设工程质量管理条例》;第二章工程概述一、工程概况工程名称:南宁动车所检查库内墙整修工程地点:南宁动车所检查库建设单位:南宁铁路局监理单位:中铁四院集团南宁勘察设计院有限公司施工单位:柳州创力建筑安装工程公司工程内容:检查库内墙由于原墙空鼓、发霉、脱落等问题,需重新对内墙体长(500米)*宽(80米)*高(12
5高)刮腻子涂乳胶漆;总面积约为13000平方米(具体结算数量以实际测量为准)
施工要求:符合现行工程施工质量验收规范和标准及施工图纸
工期目标:总工期共70历天
工程于2017年11月15日开工,并于2018年1月23日竣工

具体开工时间以监理工程师及建设单位签发的开工1报告为准
二、工程施工条件1、工程材料能直接运到工作面上,工程用电、用水可以利用附近用电线路
三、工程施工要求1、严格按本工程的技术规范、规程和施工图纸等认真组织、规范施工、科学管理,并积极配合,认真贯彻工程的各项工作指标和质检要求,确保工程一次性验收合格

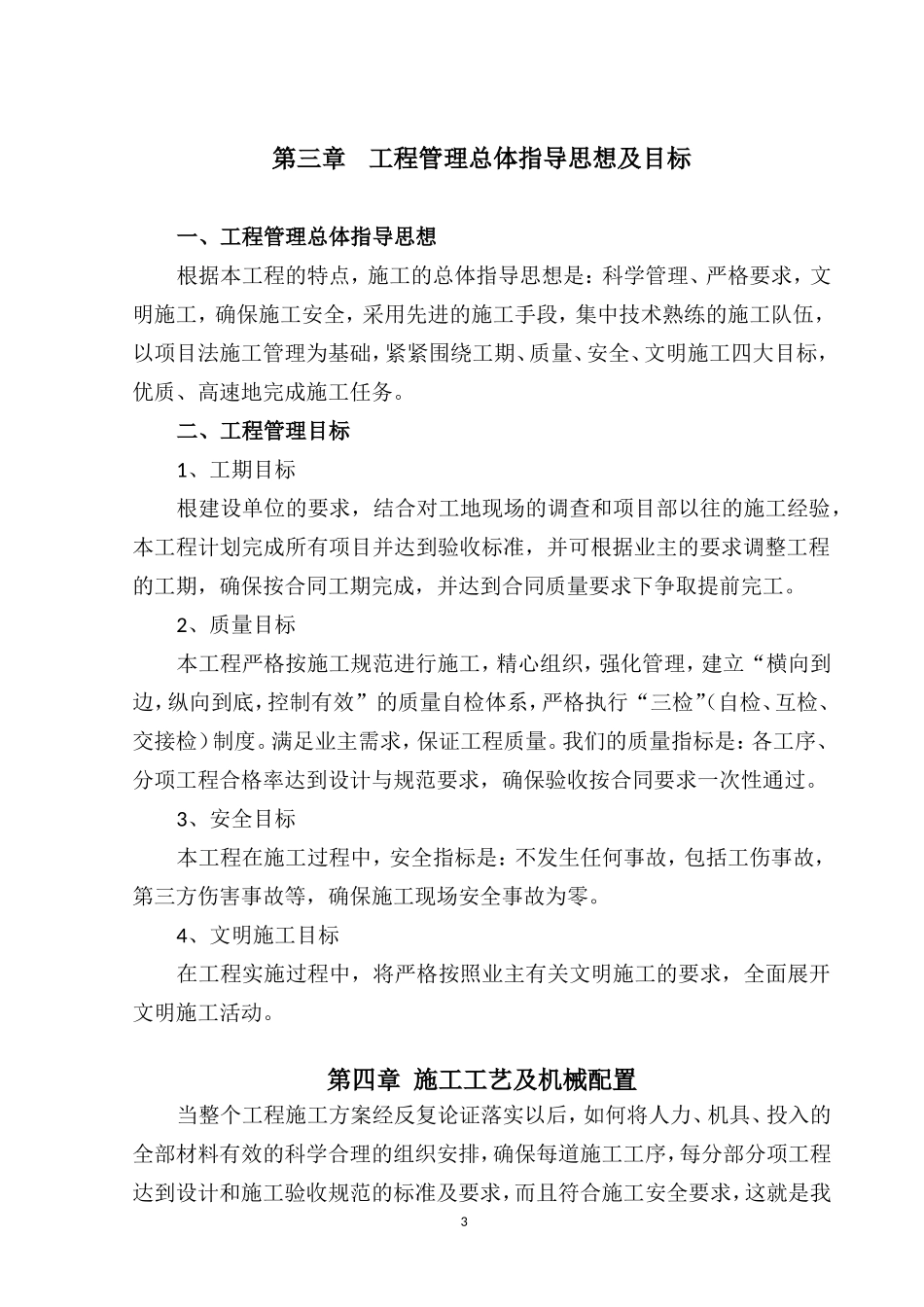

2、整个工程中所有材料、操作工艺和工程质量的各个方面须符合工程招标文件中的有关规定,现行工程各项规范、操作规程等有关国标、部标及设计
