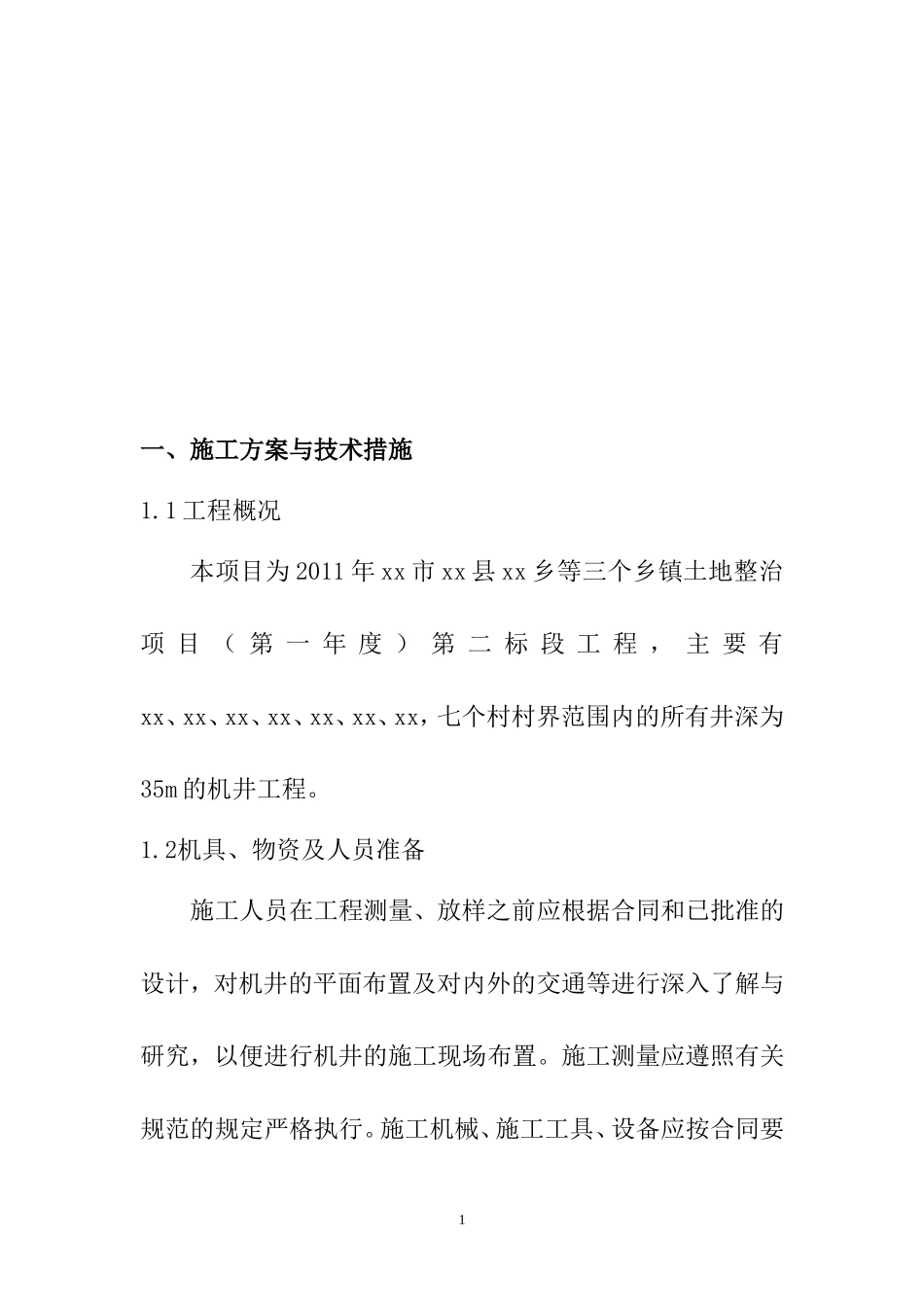

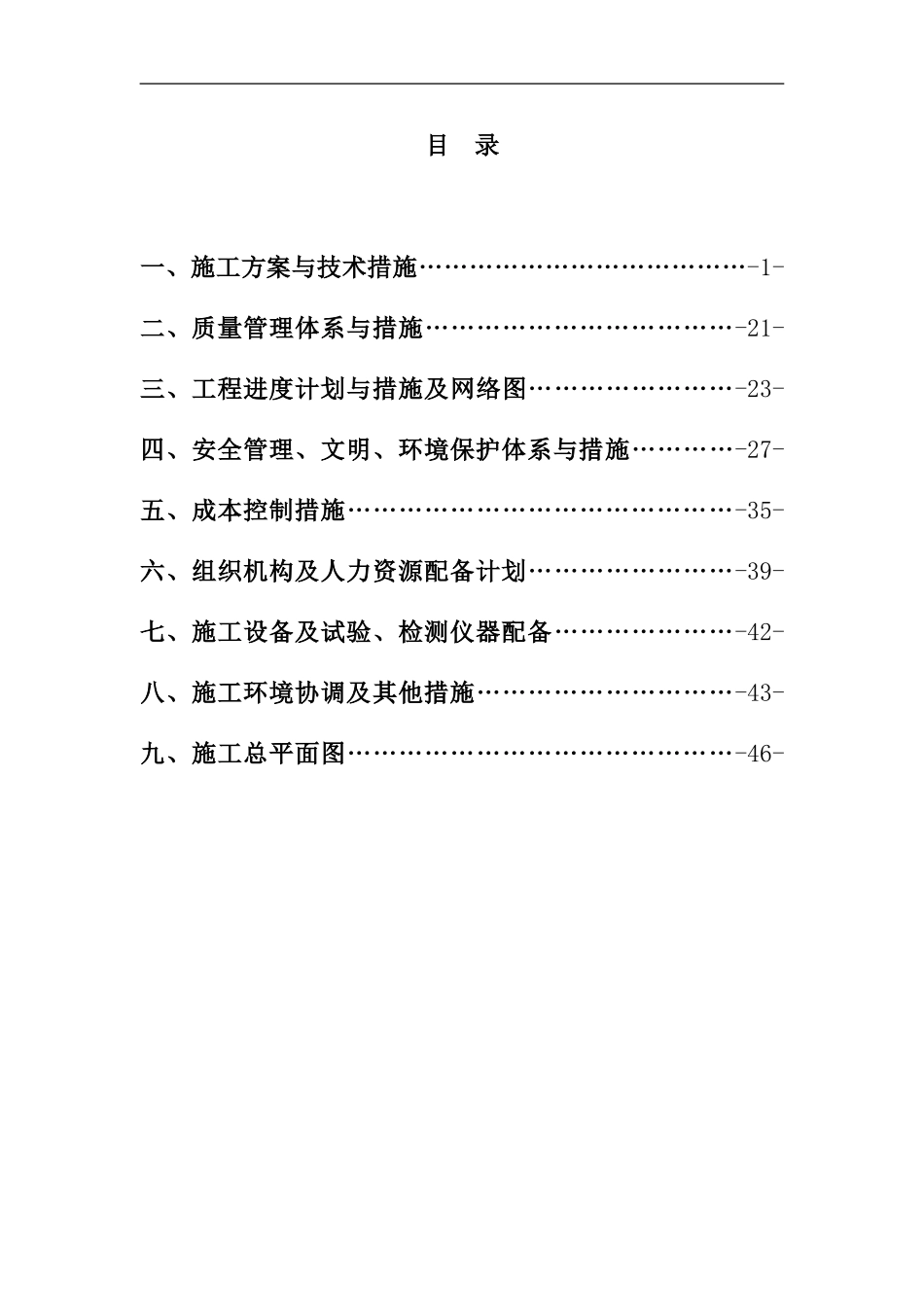

目录一、施工方案与技术措施…………………………………-1-二、质量管理体系与措施………………………………-21-三、工程进度计划与措施及网络图……………………-23-四、安全管理、文明、环境保护体系与措施…………-27-五、成本控制措施………………………………………-35-六、组织机构及人力资源配备计划……………………-39-七、施工设备及试验、检测仪器配备…………………-42-八、施工环境协调及其他措施…………………………-43-九、施工总平面图………………………………………-46-一、施工方案与技术措施1
1工程概况本项目为2011年xx市xx县xx乡等三个乡镇土地整治项目(第一年度)第二标段工程,主要有xx、xx、xx、xx、xx、xx、xx,七个村村界范围内的所有井深为35m的机井工程
2机具、物资及人员准备施工人员在工程测量、放样之前应根据合同和已批准的设计,对机井的平面布置及对内外的交通等进行深入了解与研究,以便进行机井的施工现场布置
施工测量应遵照有关规范的规定严格执行
施工机械、施工工具、设备应按合同要1求的种类、型号、数量逐项配备齐全
施工进度应根据施工程序、分工段、工种先后次序进行合理的安排
根据设计要求负责清除机井区域内的全部树木、树桩、树根、杂草、垃圾、废碴以及监理工程师认为的其它有碍物

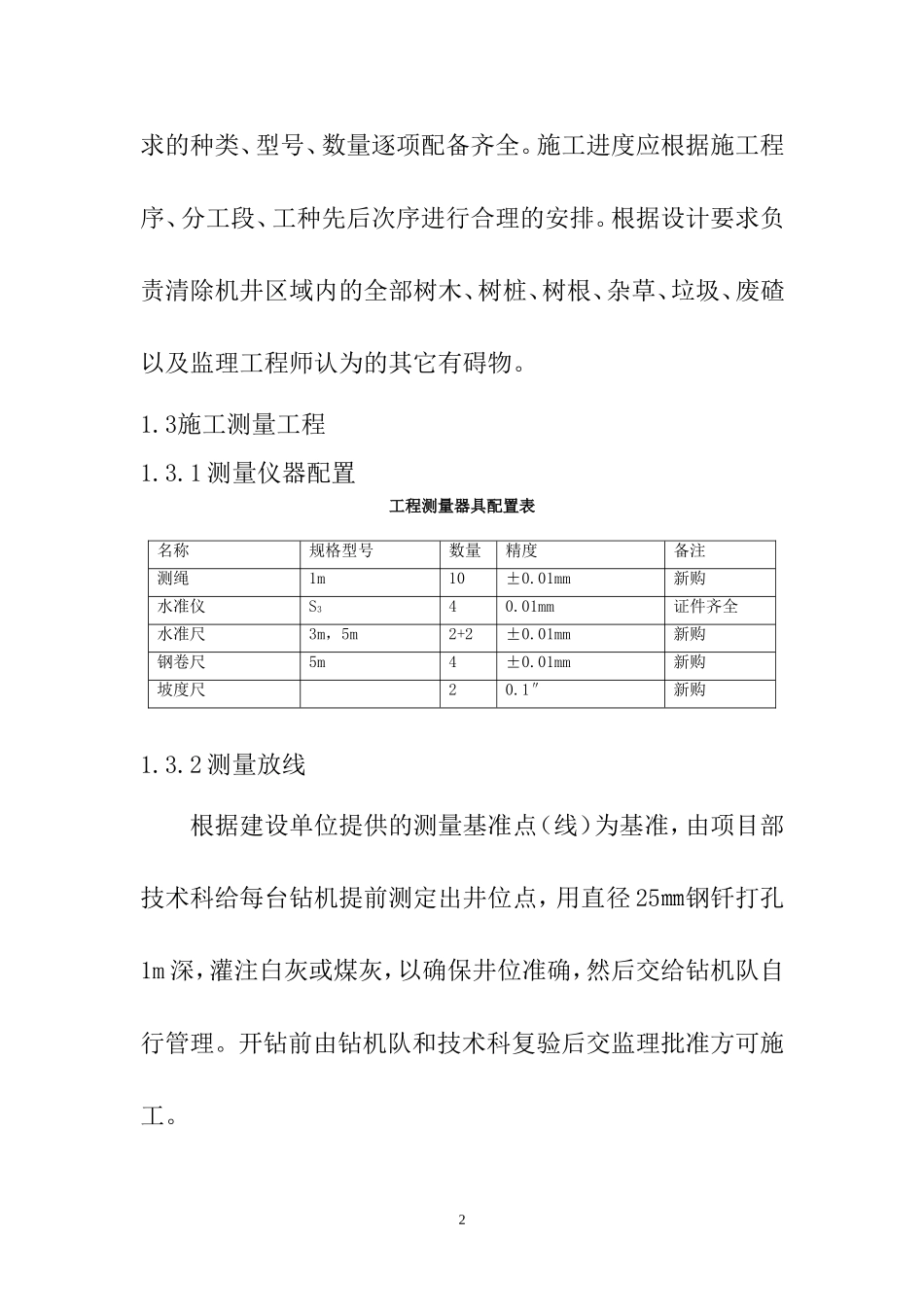

3施工测量工程1
1测量仪器配置工程测量器具配置表1
2测量放线根据建设单位提供的测量基准点(线)为基准,由项目部技术科给每台钻机提前测定出井位点,用直径25㎜钢钎打孔1m深,灌注白灰或煤灰,以确保井位准确,然后交给钻机队自行管理
开钻前由钻机队和技术科复验后交监理批准方可施工
名称规格型号数量精度备注测绳1m10±0
01mm新购水准仪S340
01mm证件齐全水准尺3m,5m2+2±0
01mm新购钢卷尺5m4±0
01mm新购坡度尺20
