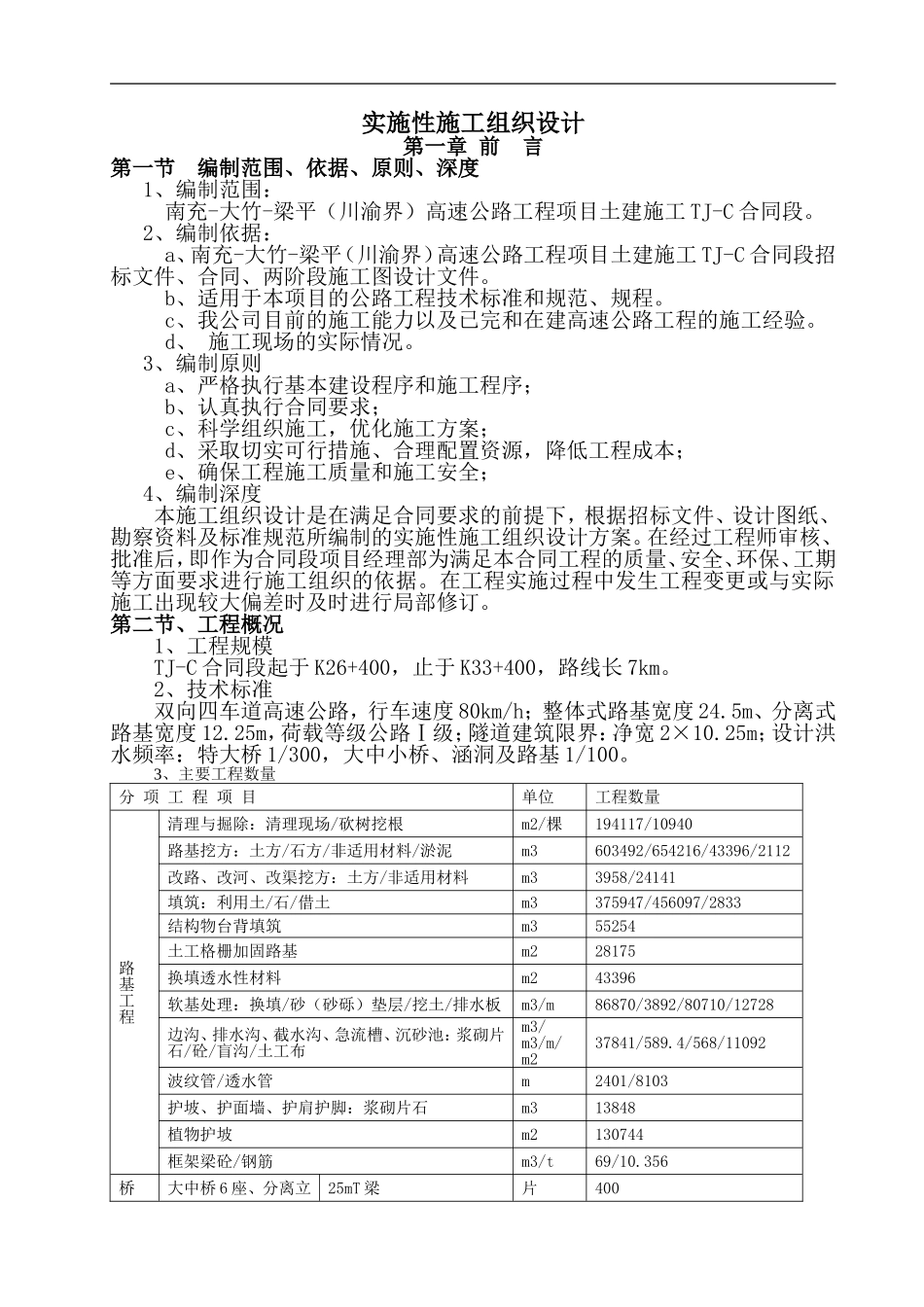

实施性施工组织设计第一章前言第一节编制范围、依据、原则、深度1、编制范围:南充-大竹-梁平(川渝界)高速公路工程项目土建施工TJ-C合同段
2、编制依据:a、南充-大竹-梁平(川渝界)高速公路工程项目土建施工TJ-C合同段招标文件、合同、两阶段施工图设计文件
b、适用于本项目的公路工程技术标准和规范、规程
c、我公司目前的施工能力以及已完和在建高速公路工程的施工经验
d、施工现场的实际情况
3、编制原则a、严格执行基本建设程序和施工程序;b、认真执行合同要求;c、科学组织施工,优化施工方案;d、采取切实可行措施、合理配置资源,降低工程成本;e、确保工程施工质量和施工安全;4、编制深度本施工组织设计是在满足合同要求的前提下,根据招标文件、设计图纸、勘察资料及标准规范所编制的实施性施工组织设计方案
在经过工程师审核、批准后,即作为合同段项目经理部为满足本合同工程的质量、安全、环保、工期等方面要求进行施工组织的依据
在工程实施过程中发生工程变更或与实际施工出现较大偏差时及时进行局部修订

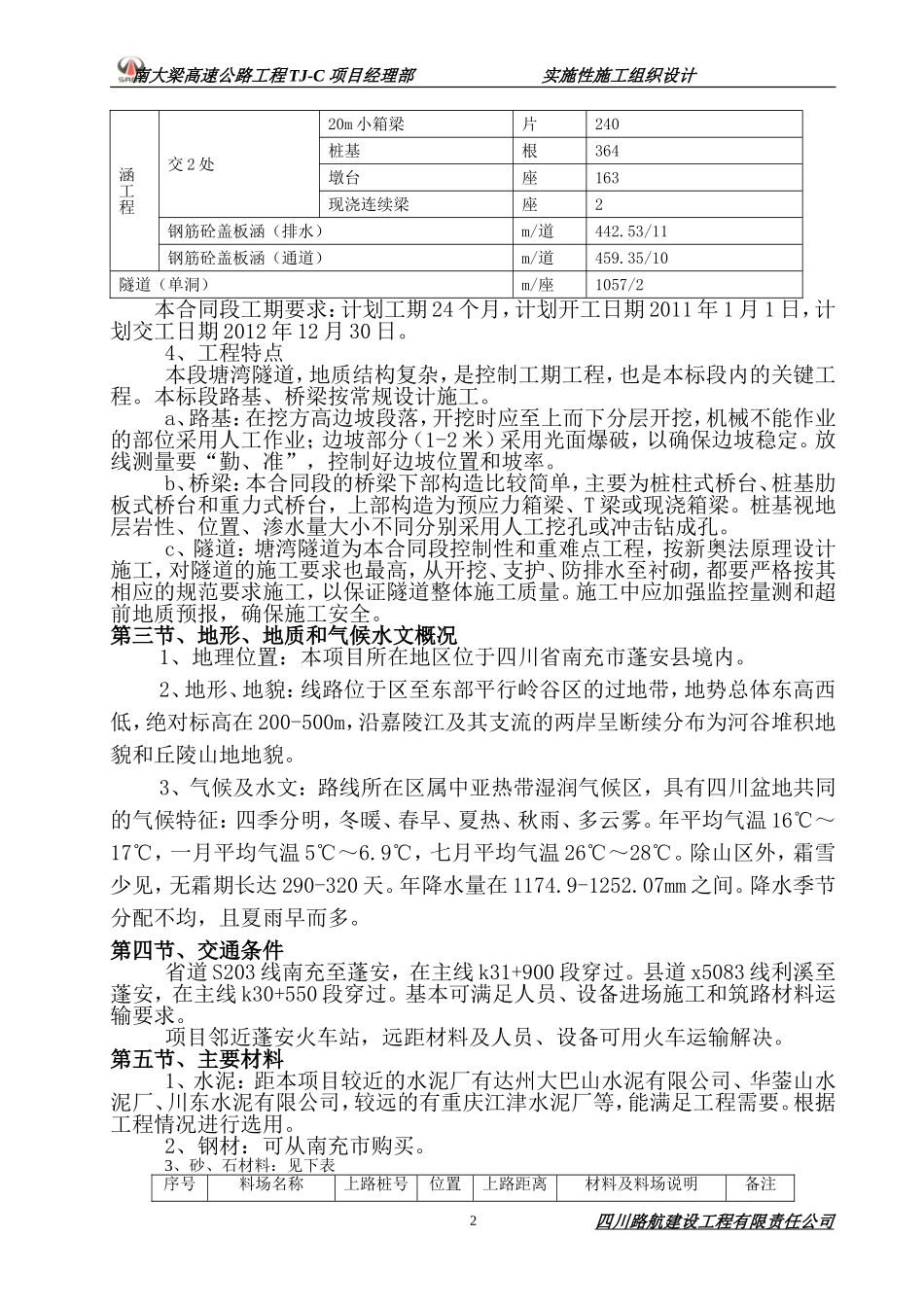

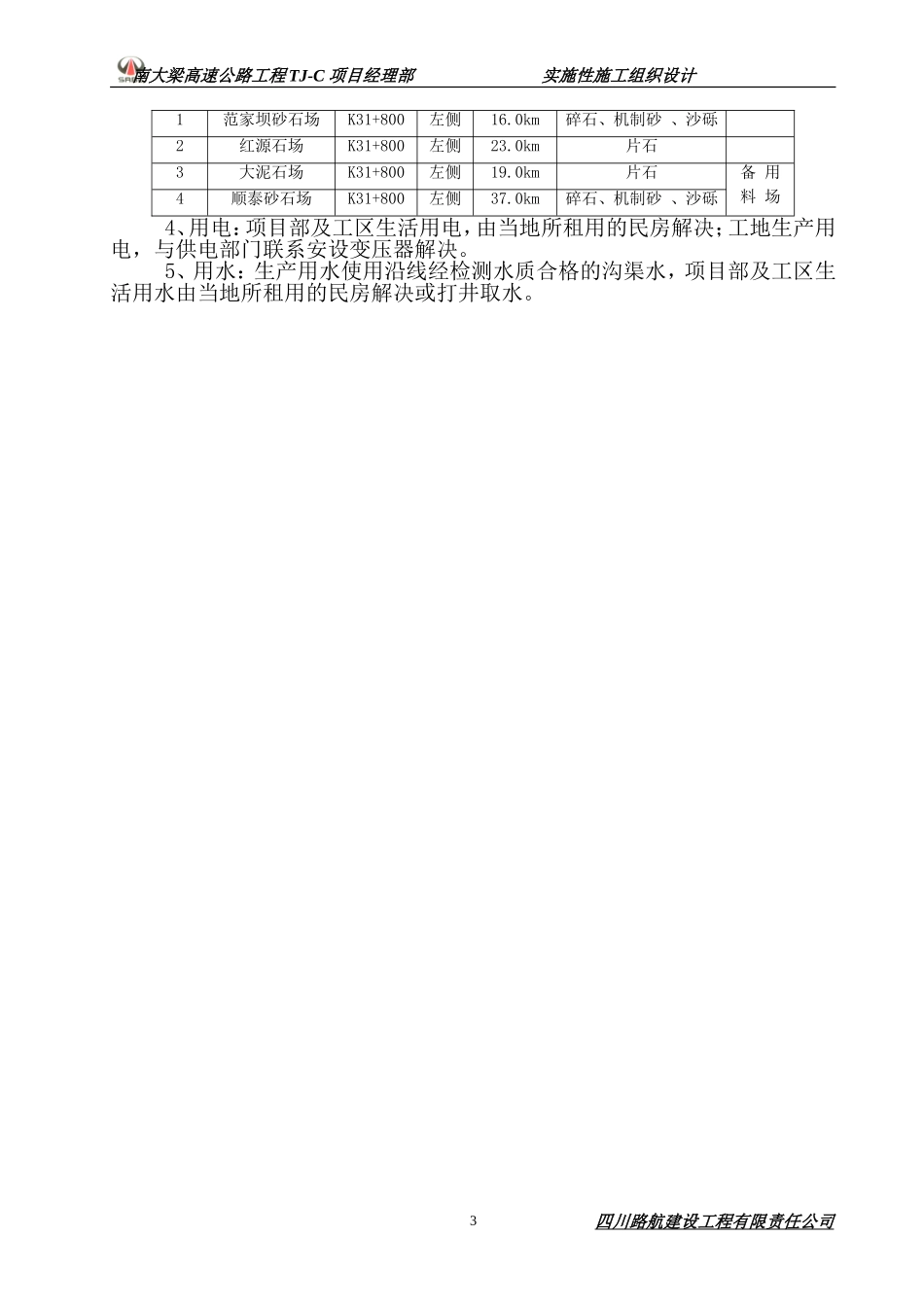

第二节、工程概况1、工程规模TJ-C合同段起于K26+400,止于K33+400,路线长7km
2、技术标准双向四车道高速公路,行车速度80km/h;整体式路基宽度24
5m、分离式路基宽度12
25m,荷载等级公路Ⅰ级;隧道建筑限界:净宽2×10
25m;设计洪水频率:特大桥1/300,大中小桥、涵洞及路基1/100
3、主要工程数量分项工程项目单位工程数量路基工程清理与掘除:清理现场/砍树挖根m2/棵194117/10940路基挖方:土方/石方/非适用材料/淤泥m3603492/654216/43396/2112改路、改河、改渠挖方:土方/非适用材料m33958/24141填筑:利用土/石/借土m3375947/456097/2833结构物台背填筑m355254土工格栅加固路基m228175换
