路面拆除恢复工程施工组织设计(一)旧路面拆除施工方案拆除旧路(包括砼路面面层、泥结石路面)1
清除1)除按图纸所示或监理工程师指示要保留的植被和保留物外,在道路用地范围内的所有树木、树墩、树根、灌木、围墙和垃圾应予清除运走
其中胸径大于15cm的树木,承包人应根据监理工程师指示的长度锯成树段,在指定地点码放整齐
2)原地面的表土、草皮,应按图纸所示或监理工程所示的深度和范围清除,并运到指定地点备用或废弃
拆除1)在道路用地范围内及其附过因施工影响必须拆除迁移的建筑物、障碍物和设施,根据图纸所示或监理工程师的指示进行拆除
2)对原有道路、路面、人行道、缘石等拆除,在作出监理工程师满意的安排后进行
除非监理工程师另有指示,原有结构的下部结构应拆除到天然地面以下50cm
如其整个或部分处于本合同工程新建结构物的界限之内时,则应拆除到使新结构物施工不受影响的范围内
3)必须采取必要的措施对周围其他建筑物、设施进行保护,以免损坏
掘除道路用地范围以内所有的树墩、树根、竹根和其它有机物都必须彻底掘除
道路用地范围内的树墩、竹根、树根应挖到地面30cm以下深度
在路基范围内,路床面标高高出原地面小于1m的区域内,所有树墩、树根、竹根和其它有机杂质都必须清除到路床面标高以下至少1m;路床面标高高出地面1m以上的区域,树墩、树根和竹根应清除至地面
施工步骤1)、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差
2)、根据计算好的高差应在各桩号上标注好
3)、根据现场情况,组织施工,正常情况下,先用风钻机队老路面实施点对点的打孔成缝,使之开裂
4)、组织挖掘机,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场
5)、对老路面下能够用于填筑的土石料可取样送检,可用作填筑料,运至填方区填筑

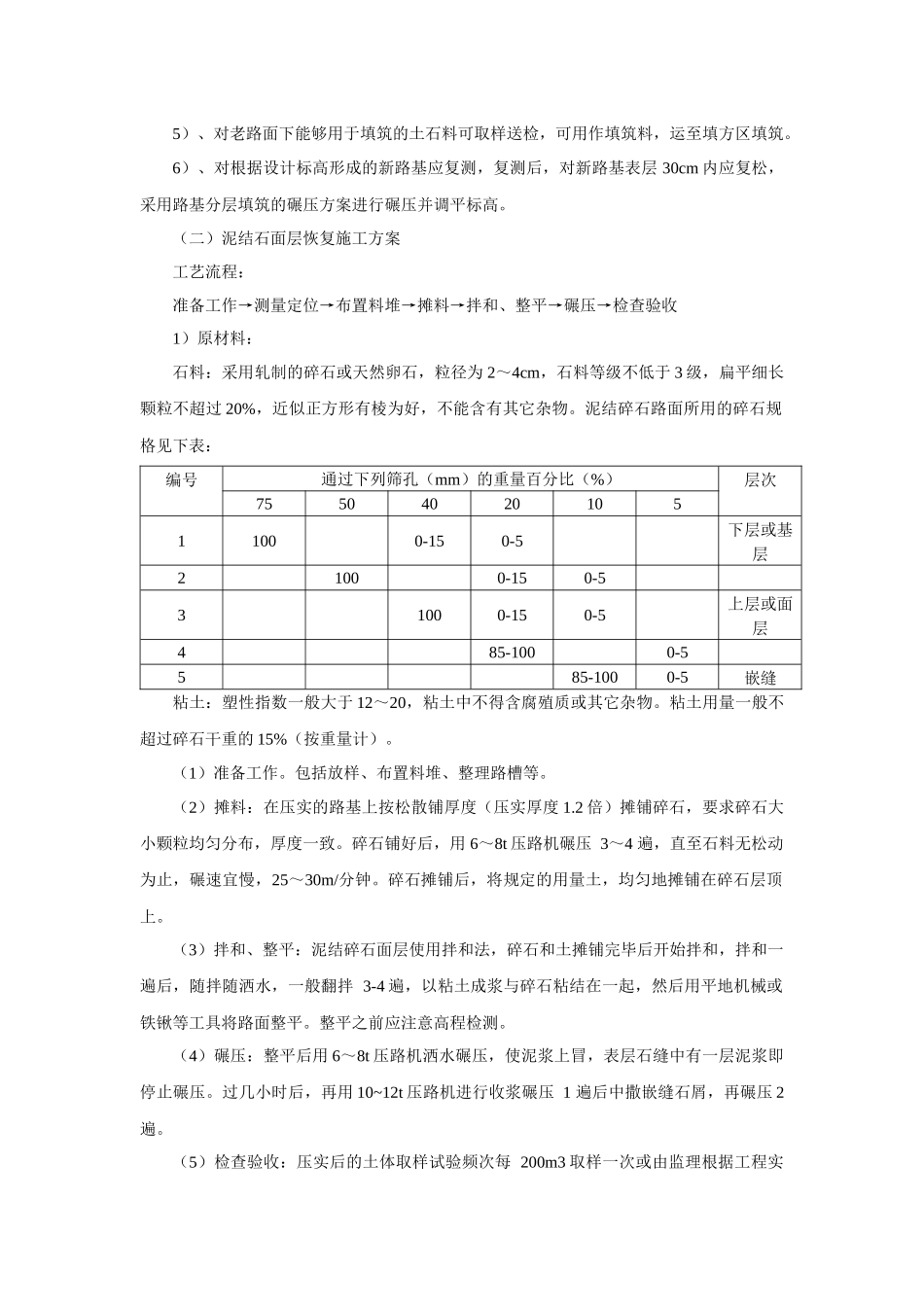

6)、对根据设计标高形成的新路基应复测,复测后,对新
