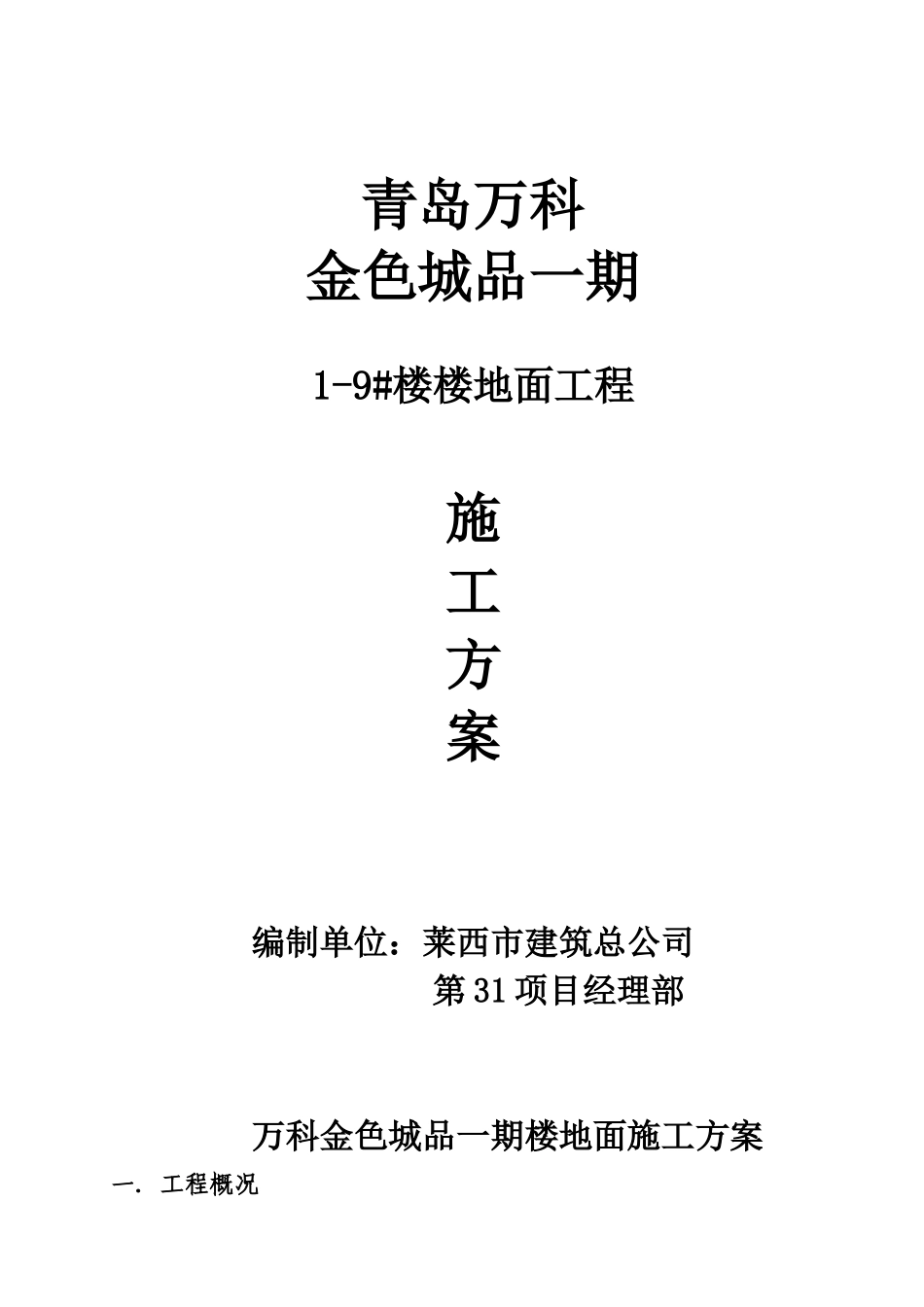

青岛万科金色城品一期1-9#楼楼地面工程施工方案编制单位:莱西市建筑总公司第31项目经理部万科金色城品一期楼地面施工方案一.工程概况本工程为青岛万科金色城品一期工程,工程位于青岛四方区南昌路以东、重庆路以西、萍乡路以南、德丰路以北,工程面积49689

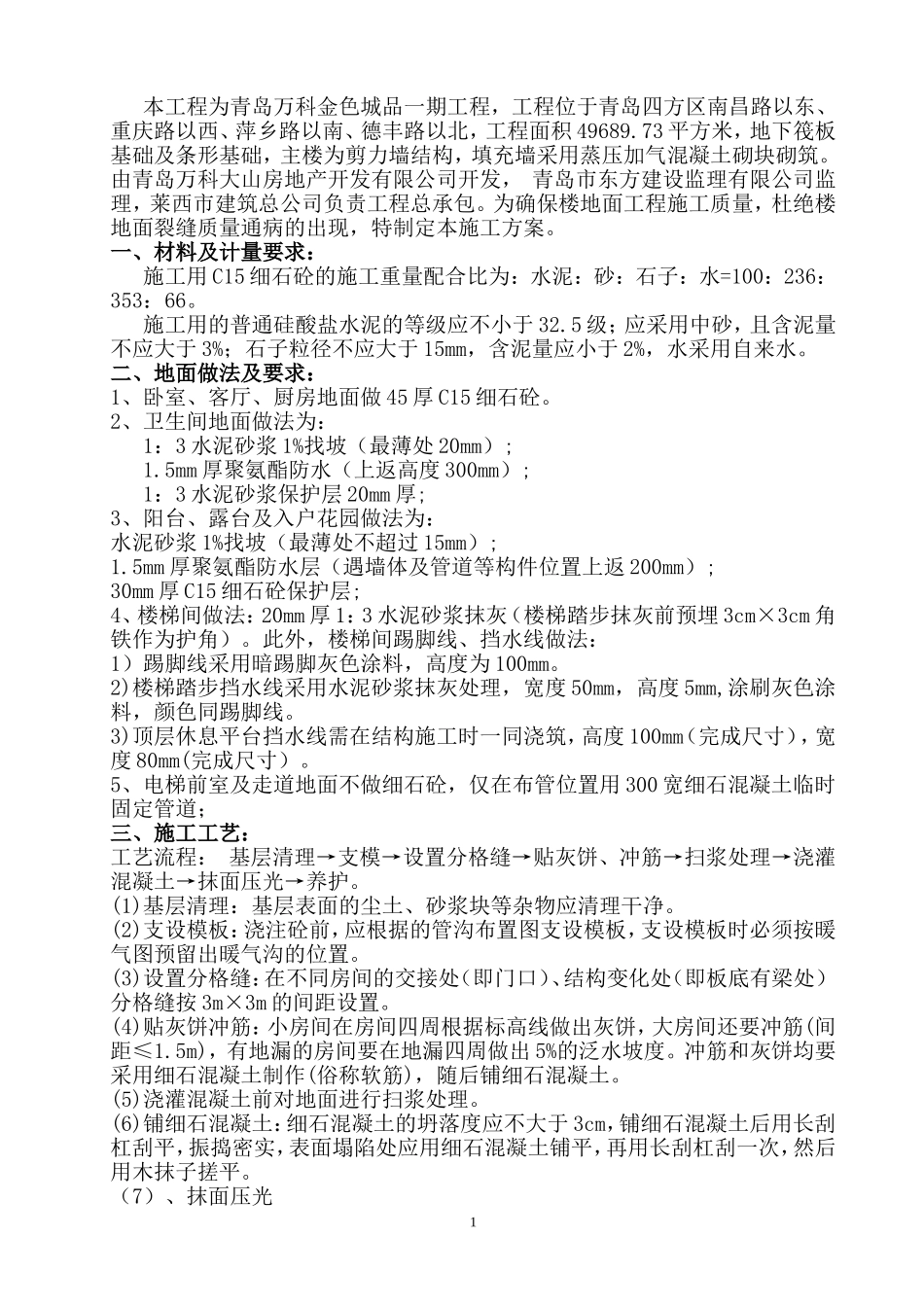

73平方米,地下筏板基础及条形基础,主楼为剪力墙结构,填充墙采用蒸压加气混凝土砌块砌筑
由青岛万科大山房地产开发有限公司开发,青岛市东方建设监理有限公司监理,莱西市建筑总公司负责工程总承包
为确保楼地面工程施工质量,杜绝楼地面裂缝质量通病的出现,特制定本施工方案
一、材料及计量要求:施工用C15细石砼的施工重量配合比为:水泥:砂:石子:水=100:236:353:66
施工用的普通硅酸盐水泥的等级应不小于32
5级;应采用中砂,且含泥量不应大于3%;石子粒径不应大于15mm,含泥量应小于2%,水采用自来水
二、地面做法及要求:1、卧室、客厅、厨房地面做45厚C15细石砼
2、卫生间地面做法为:1:3水泥砂浆1%找坡(最薄处20mm);1
5mm厚聚氨酯防水(上返高度300mm);1:3水泥砂浆保护层20mm厚;3、阳台、露台及入户花园做法为:水泥砂浆1%找坡(最薄处不超过15mm);1
5mm厚聚氨酯防水层(遇墙体及管道等构件位置上返200mm);30mm厚C15细石砼保护层;4、楼梯间做法:20mm厚1:3水泥砂浆抹灰(楼梯踏步抹灰前预埋3cm×3cm角铁作为护角)
此外,楼梯间踢脚线、挡水线做法:1)踢脚线采用暗踢脚灰色涂料,高度为100mm
2)楼梯踏步挡水线采用水泥砂浆抹灰处理,宽度50mm,高度5mm,涂刷灰色涂料,颜色同踢脚线
3)顶层休息平台挡水线需在结构施工时一同浇筑,高度100mm(完成尺寸),宽度80mm(完成尺寸)
5、电梯前室及走道地面不做细石砼,仅在布管位置用300宽细石混凝土临时固定管道;三、施工工
