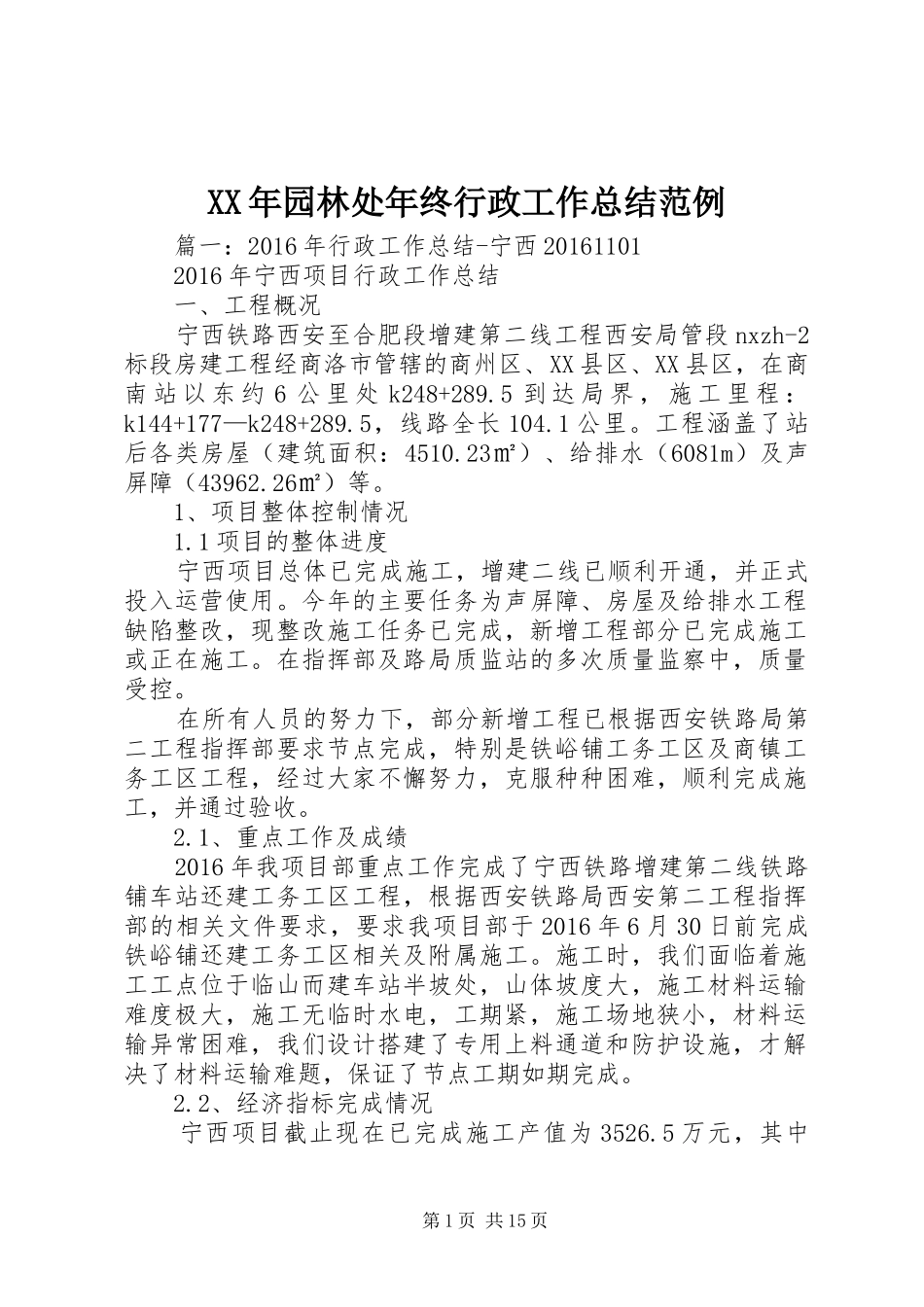

XX年园林处年终行政工作总结范例篇一:2016年行政工作总结-宁西201611012016年宁西项目行政工作总结一、工程概况宁西铁路西安至合肥段增建第二线工程西安局管段nxzh-2标段房建工程经商洛市管辖的商州区、XX县区、XX县区,在商南站以东约6公里处k248+289
5到达局界,施工里程:k144+177—k248+289
5,线路全长104
工程涵盖了站后各类房屋(建筑面积:4510
23㎡)、给排水(6081m)及声屏障(43962
1、项目整体控制情况1
1项目的整体进度宁西项目总体已完成施工,增建二线已顺利开通,并正式投入运营使用
今年的主要任务为声屏障、房屋及给排水工程缺陷整改,现整改施工任务已完成,新增工程部分已完成施工或正在施工
在指挥部及路局质监站的多次质量监察中,质量受控
在所有人员的努力下,部分新增工程已根据西安铁路局第二工程指挥部要求节点完成,特别是铁峪铺工务工区及商镇工务工区工程,经过大家不懈努力,克服种种困难,顺利完成施工,并通过验收
1、重点工作及成绩2016年我项目部重点工作完成了宁西铁路增建第二线铁路铺车站还建工务工区工程,根据西安铁路局西安第二工程指挥部的相关文件要求,要求我项目部于2016年6月30日前完成铁峪铺还建工务工区相关及附属施工
施工时,我们面临着施工工点位于临山而建车站半坡处,山体坡度大,施工材料运输难度极大,施工无临时水电,工期紧,施工场地狭小,材料运输异常困难,我们设计搭建了专用上料通道和防护设施,才解决了材料运输难题,保证了节点工期如期完成
2、经济指标完成情况宁西项目截止现在已完成施工产值为3526

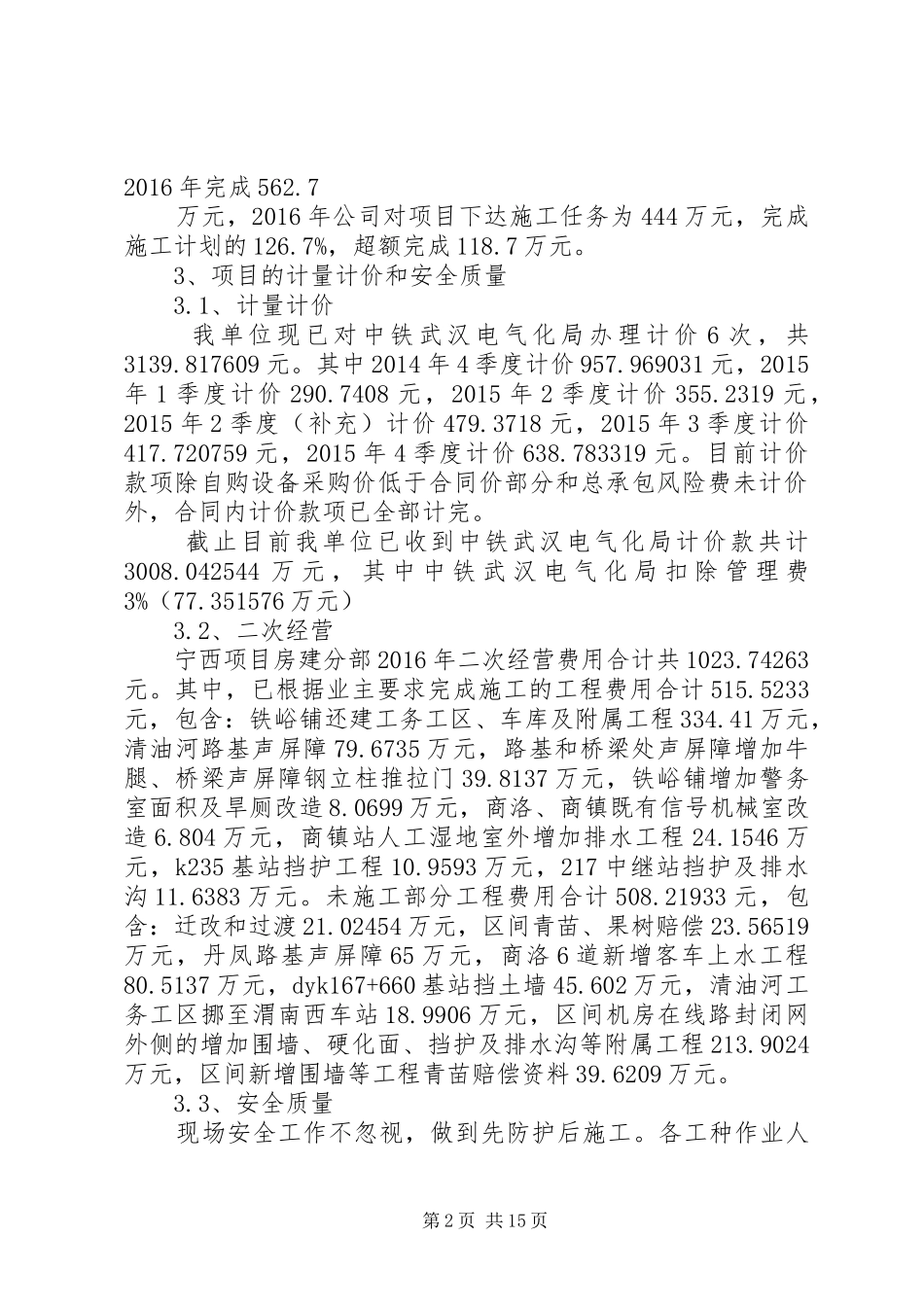

5万元,其中第1页共15页2016年完成562
7万元,2016年公司对项目下达施工任务为444万元,完成施工计划的126
7%,超额完成118
3、项目的计量计价和安全质量3
