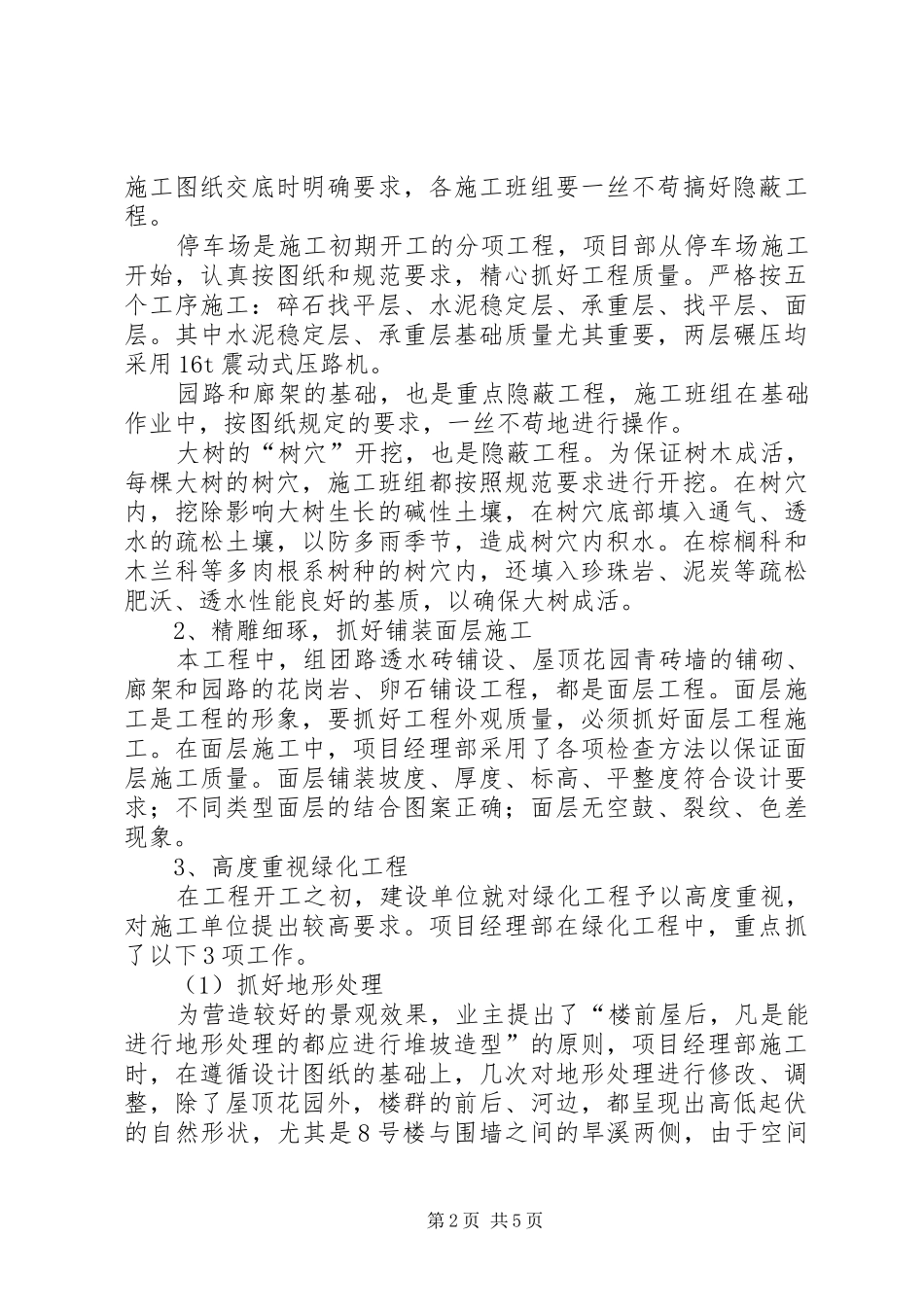

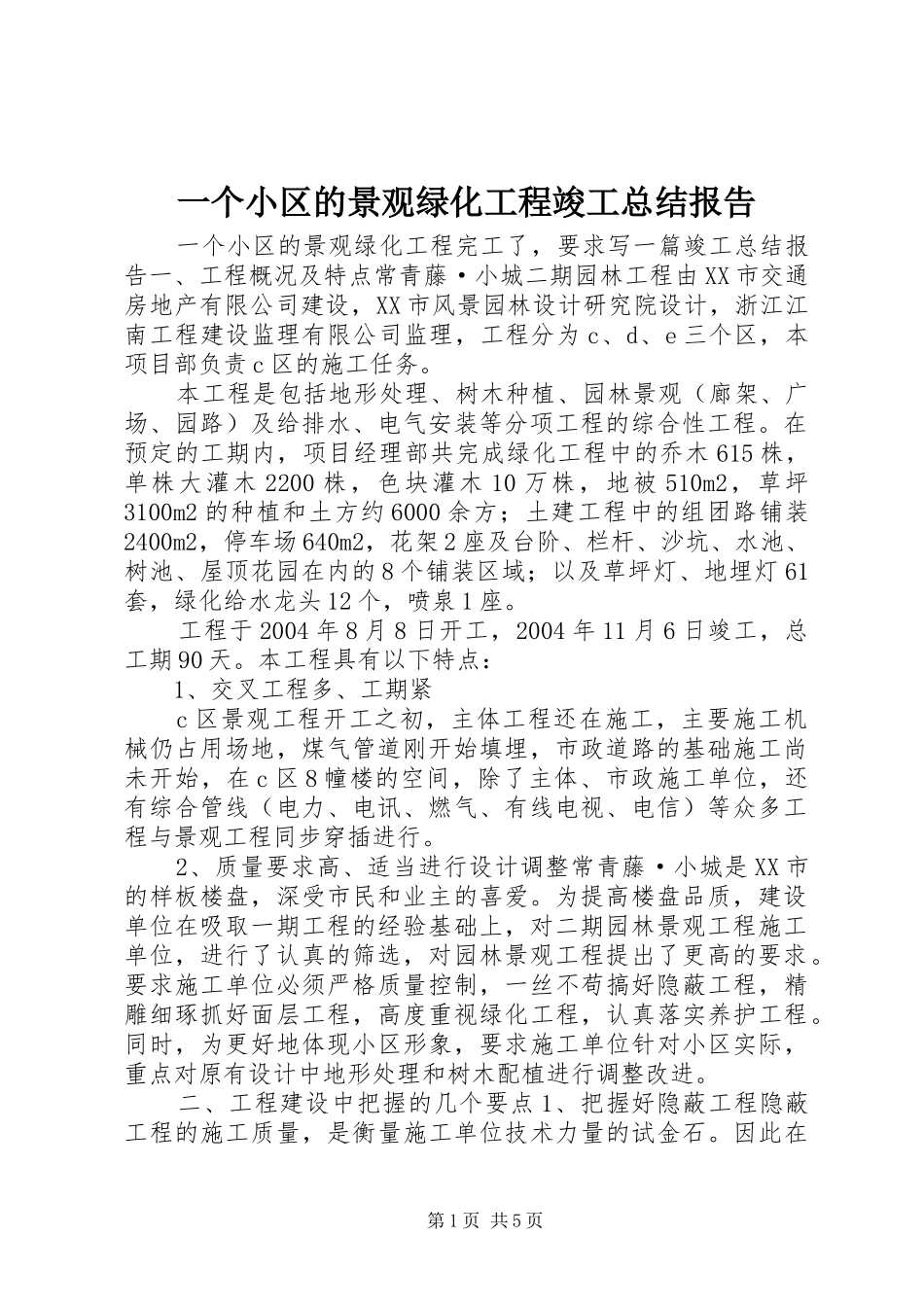

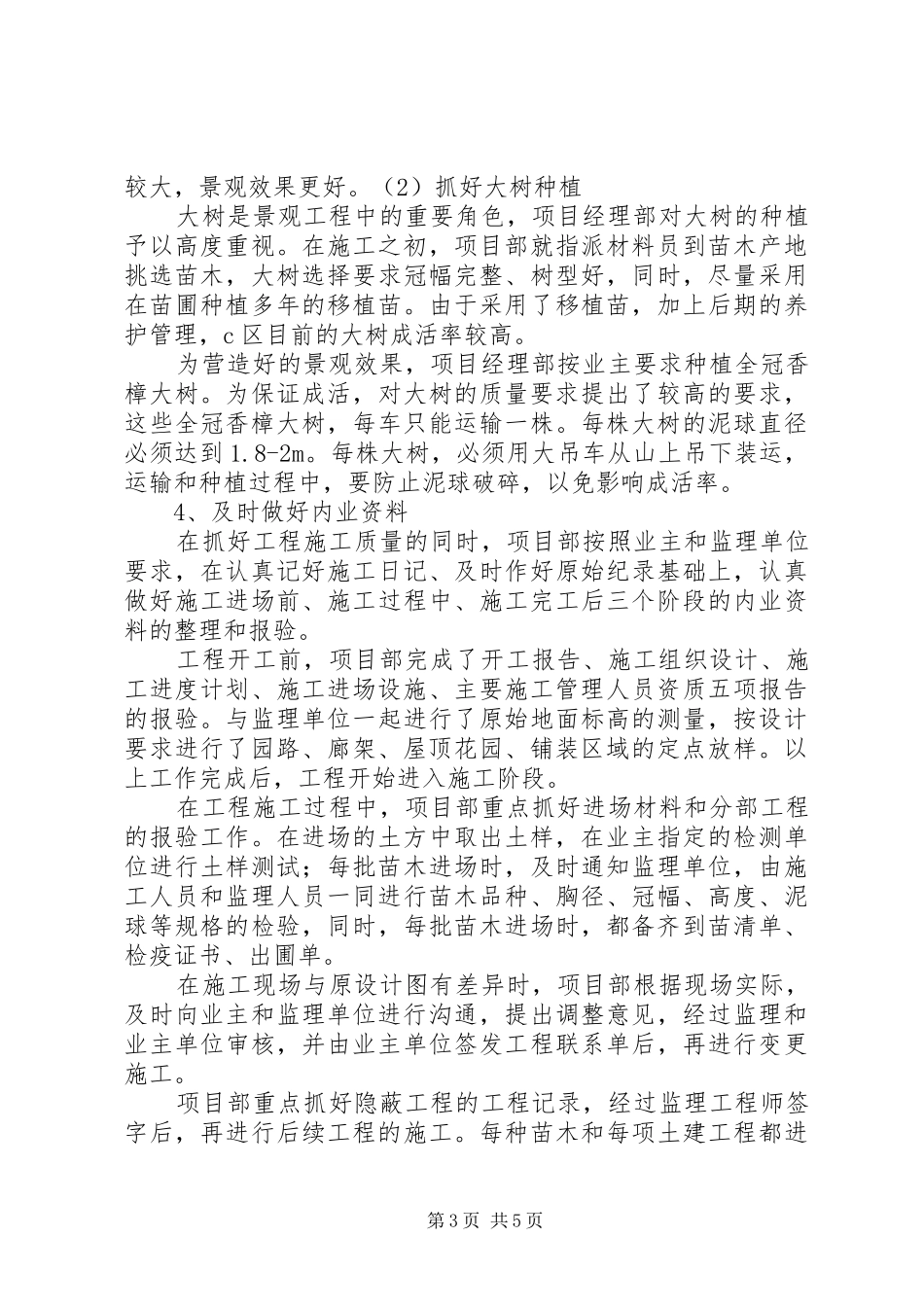

一个小区的景观绿化工程竣工总结报告一个小区的景观绿化工程完工了,要求写一篇竣工总结报告一、工程概况及特点常青藤·小城二期园林工程由XX市交通房地产有限公司建设,XX市风景园林设计研究院设计,浙江江南工程建设监理有限公司监理,工程分为c、d、e三个区,本项目部负责c区的施工任务
本工程是包括地形处理、树木种植、园林景观(廊架、广场、园路)及给排水、电气安装等分项工程的综合性工程
在预定的工期内,项目经理部共完成绿化工程中的乔木615株,单株大灌木2200株,色块灌木10万株,地被510m2,草坪3100m2的种植和土方约6000余方;土建工程中的组团路铺装2400m2,停车场640m2,花架2座及台阶、栏杆、沙坑、水池、树池、屋顶花园在内的8个铺装区域;以及草坪灯、地埋灯61套,绿化给水龙头12个,喷泉1座
工程于2004年8月8日开工,2004年11月6日竣工,总工期90天
本工程具有以下特点:1、交叉工程多、工期紧c区景观工程开工之初,主体工程还在施工,主要施工机械仍占用场地,煤气管道刚开始填埋,市政道路的基础施工尚未开始,在c区8幢楼的空间,除了主体、市政施工单位,还有综合管线(电力、电讯、燃气、有线电视、电信)等众多工程与景观工程同步穿插进行
2、质量要求高、适当进行设计调整常青藤·小城是XX市的样板楼盘,深受市民和业主的喜爱
为提高楼盘品质,建设单位在吸取一期工程的经验基础上,对二期园林景观工程施工单位,进行了认真的筛选,对园林景观工程提出了更高的要求
要求施工单位必须严格质量控制,一丝不苟搞好隐蔽工程,精雕细琢抓好面层工程,高度重视绿化工程,认真落实养护工程
同时,为更好地体现小区形象,要求施工单位针对小区实际,重点对原有设计中地形处理和树木配植进行调整改进
二、工程建设中把握的几个要点1、把握好隐蔽工程隐蔽工程的施工质量,是衡量施工单位技术力量的试金石
