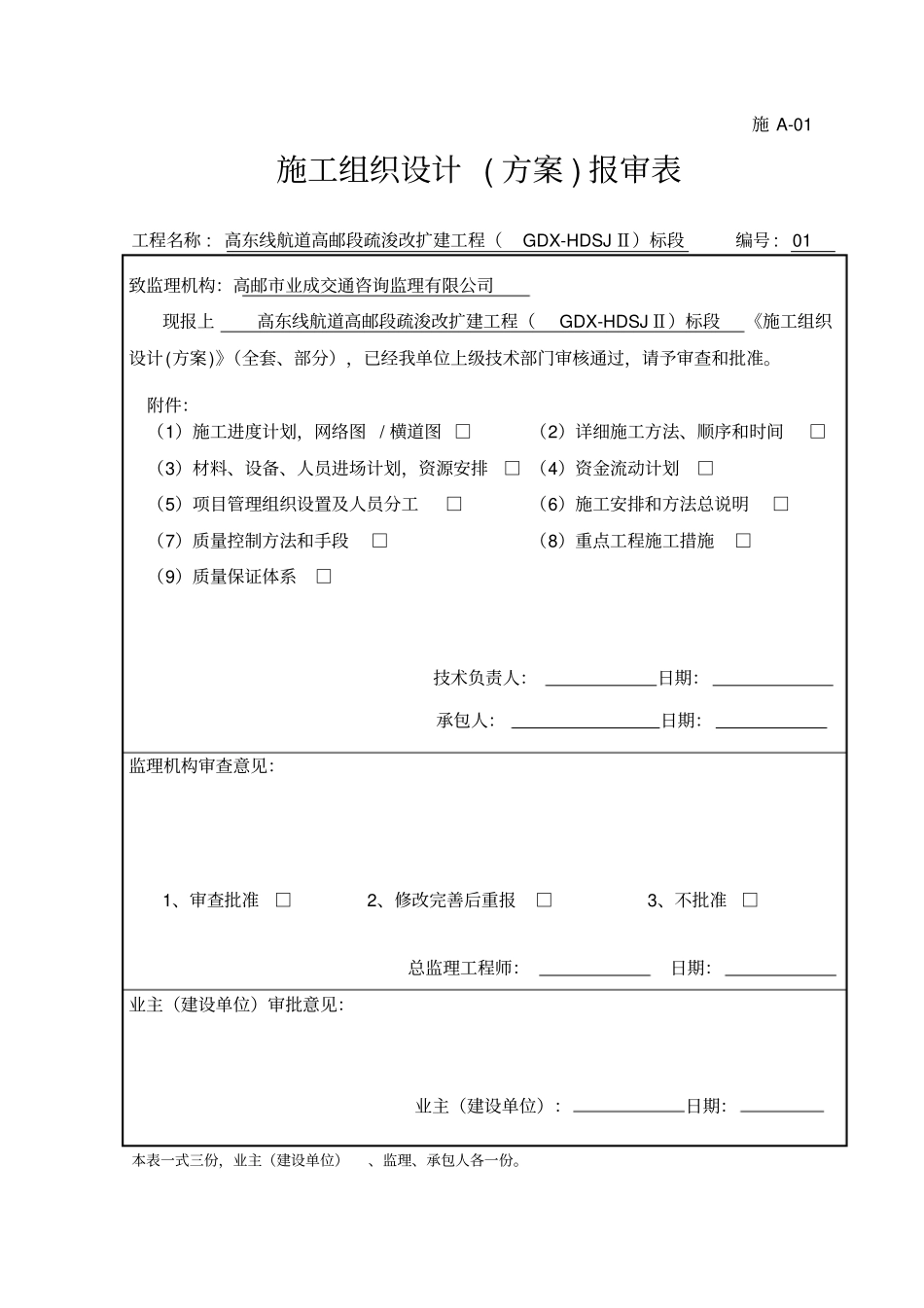

施A-01施工组织设计(方案)报审表工程名称:高东线航道高邮段疏浚改扩建工程(GDX-HDSJⅡ)标段编号:01致监理机构:高邮市业成交通咨询监理有限公司现报上高东线航道高邮段疏浚改扩建工程(GDX-HDSJⅡ)标段《施工组织设计(方案)》(全套、部分),已经我单位上级技术部门审核通过,请予审查和批准
附件:(1)施工进度计划,网络图/横道图□(2)详细施工方法、顺序和时间□(3)材料、设备、人员进场计划,资源安排□(4)资金流动计划□(5)项目管理组织设置及人员分工□(6)施工安排和方法总说明□(7)质量控制方法和手段□(8)重点工程施工措施□(9)质量保证体系□技术负责人:日期:承包人:日期:监理机构审查意见:1、审查批准□2、修改完善后重报□3、不批准□总监理工程师:日期:业主(建设单位)审批意见:业主(建设单位):日期:本表一式三份,业主(建设单位)、监理、承包人各一份
2/522高东线航道高邮段疏浚改扩建工程GDX-HDSJⅡ标段施工组织设计高邮市水利建筑安装工程总公司高东线航道高邮段疏浚改扩建工程GDX-HDSJⅡ标段项目经理部2013年5月3日3/523第一章工程概况1

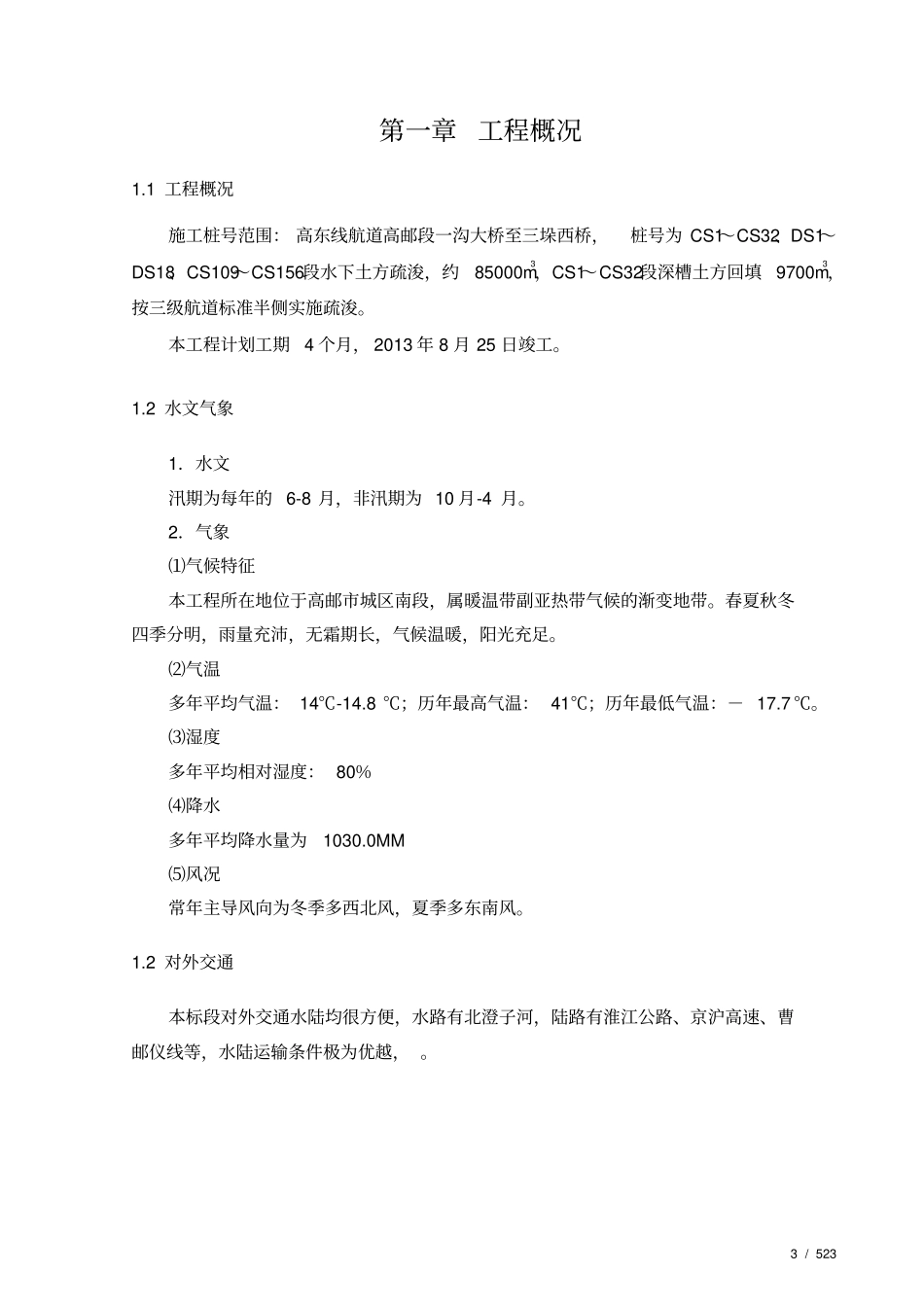

1工程概况施工桩号范围:高东线航道高邮段一沟大桥至三垛西桥,桩号为CS1~CS32、DS1~DS18、CS109~CS156段水下土方疏浚,约85000m3,CS1~CS32段深槽土方回填9700m3,按三级航道标准半侧实施疏浚
本工程计划工期4个月,2013年8月25日竣工
2水文气象1.水文汛期为每年的6-8月,非汛期为10月-4月
2.气象⑴气候特征本工程所在地位于高邮市城区南段,属暖温带副亚热带气候的渐变地带
春夏秋冬四季分明,雨量充沛,无霜期长,气候温暖,阳光充足
⑵气温多年平均气温:14℃-14
8℃;历年最高气温:41℃;历年最低气温:-17
⑶湿度多年平均相对湿度:8
