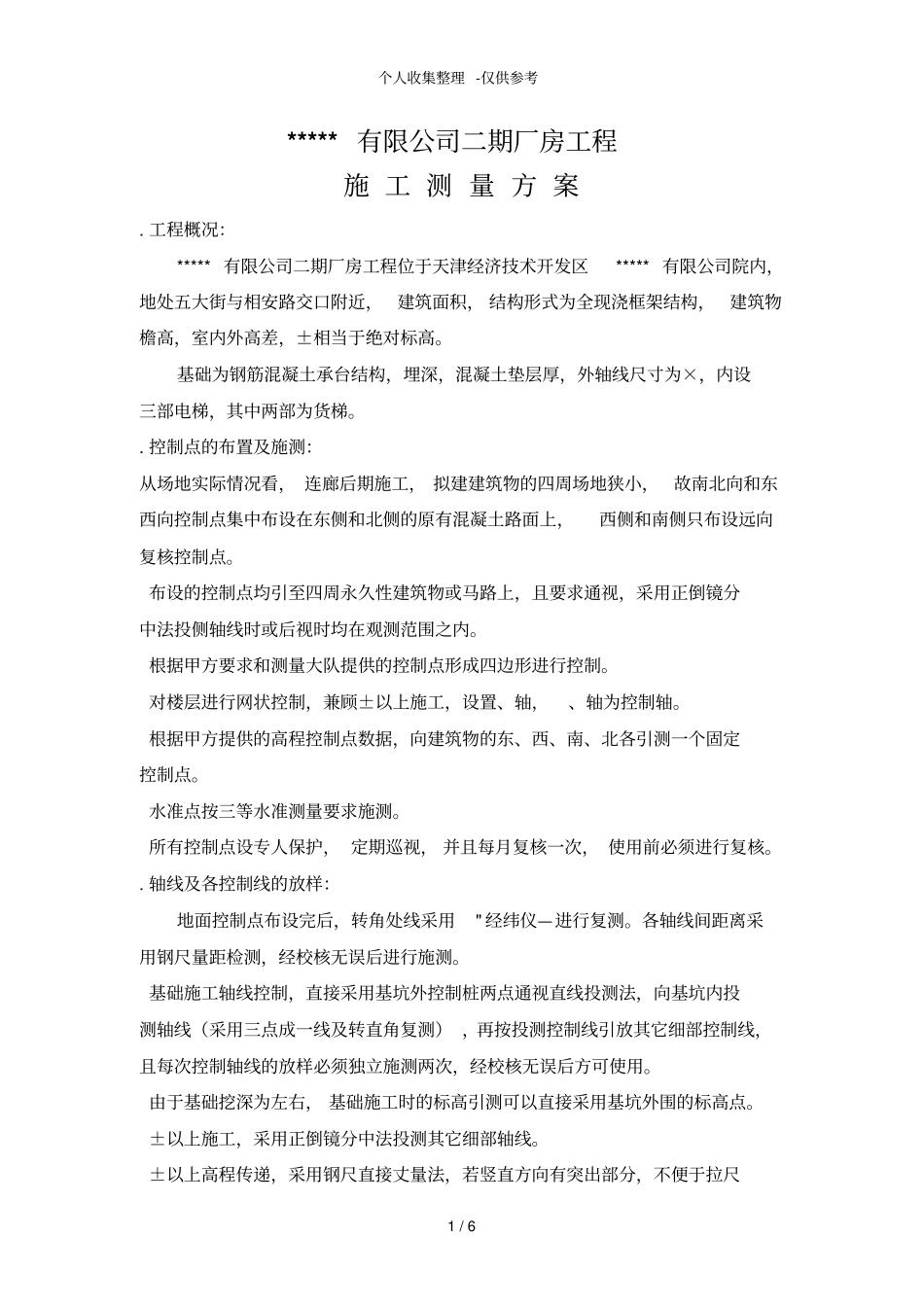

个人收集整理-仅供参考1/6*****有限公司二期厂房工程施工测量方案
工程概况:*****有限公司二期厂房工程位于天津经济技术开发区*****有限公司院内,地处五大街与相安路交口附近,建筑面积,结构形式为全现浇框架结构,建筑物檐高,室内外高差,±相当于绝对标高
基础为钢筋混凝土承台结构,埋深,混凝土垫层厚,外轴线尺寸为×,内设三部电梯,其中两部为货梯
控制点的布置及施测:从场地实际情况看,连廊后期施工,拟建建筑物的四周场地狭小,故南北向和东西向控制点集中布设在东侧和北侧的原有混凝土路面上,西侧和南侧只布设远向复核控制点
布设的控制点均引至四周永久性建筑物或马路上,且要求通视,采用正倒镜分中法投侧轴线时或后视时均在观测范围之内
根据甲方要求和测量大队提供的控制点形成四边形进行控制
对楼层进行网状控制,兼顾±以上施工,设置、轴,、轴为控制轴
根据甲方提供的高程控制点数据,向建筑物的东、西、南、北各引测一个固定控制点
水准点按三等水准测量要求施测
所有控制点设专人保护,定期巡视,并且每月复核一次,使用前必须进行复核
轴线及各控制线的放样:地面控制点布设完后,转角处线采用"经纬仪—进行复测
各轴线间距离采用钢尺量距检测,经校核无误后进行施测
基础施工轴线控制,直接采用基坑外控制桩两点通视直线投测法,向基坑内投测轴线(采用三点成一线及转直角复测),再按投测控制线引放其它细部控制线,且每次控制轴线的放样必须独立施测两次,经校核无误后方可使用
由于基础挖深为左右,基础施工时的标高引测可以直接采用基坑外围的标高点

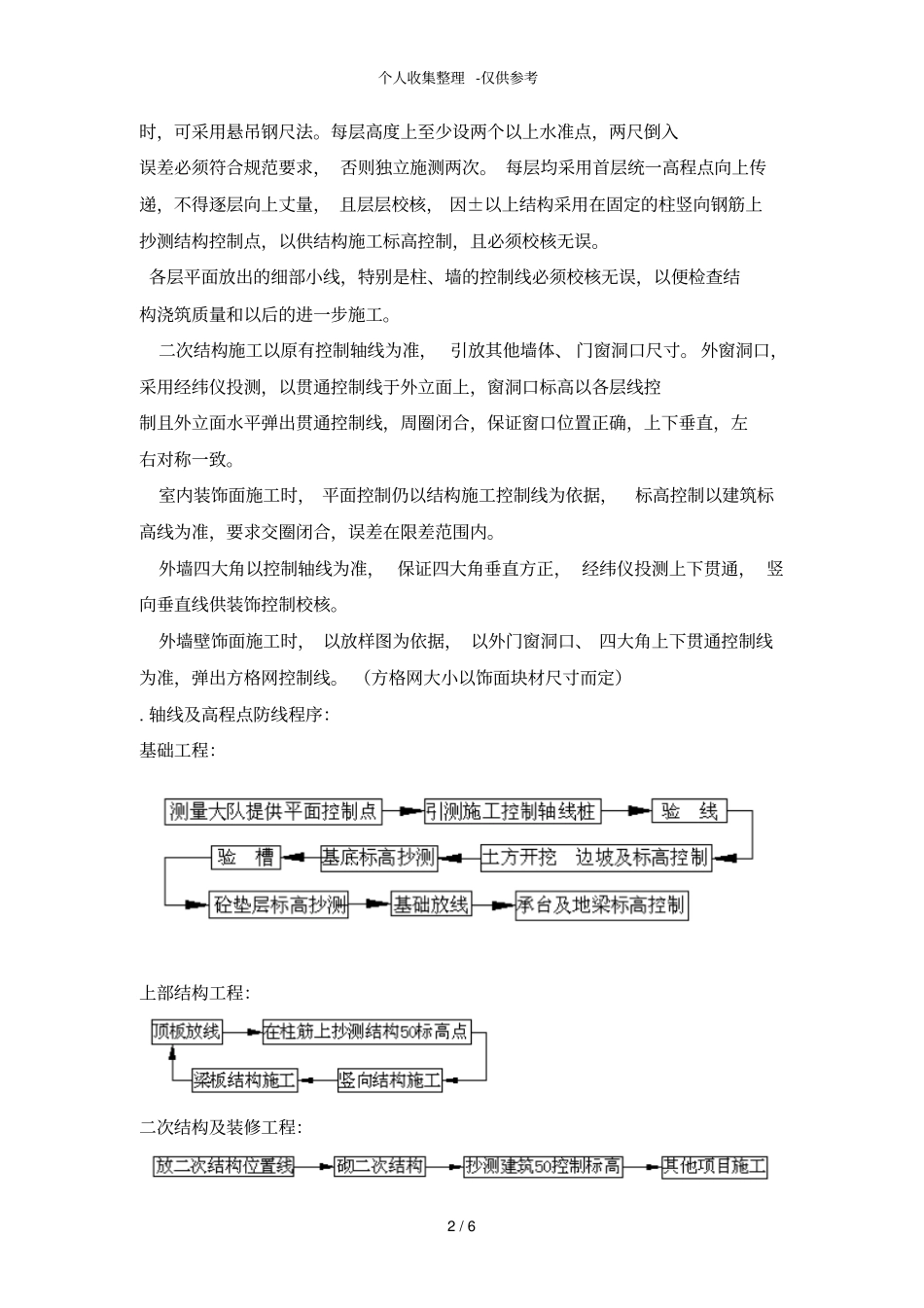

±以上施工,采用正倒镜分中法投测其它细部轴线
±以上高程传递,采用钢尺直接丈量法,若竖直方向有突出部分,不便于拉尺个人收集整理-仅供参考2/6时,可采用悬吊钢尺法
每层高度上至少设两个以上水准点,两尺倒入误差必须符合规范要求,否则独立施测两次
每层均采用首层统一高程点向上传
