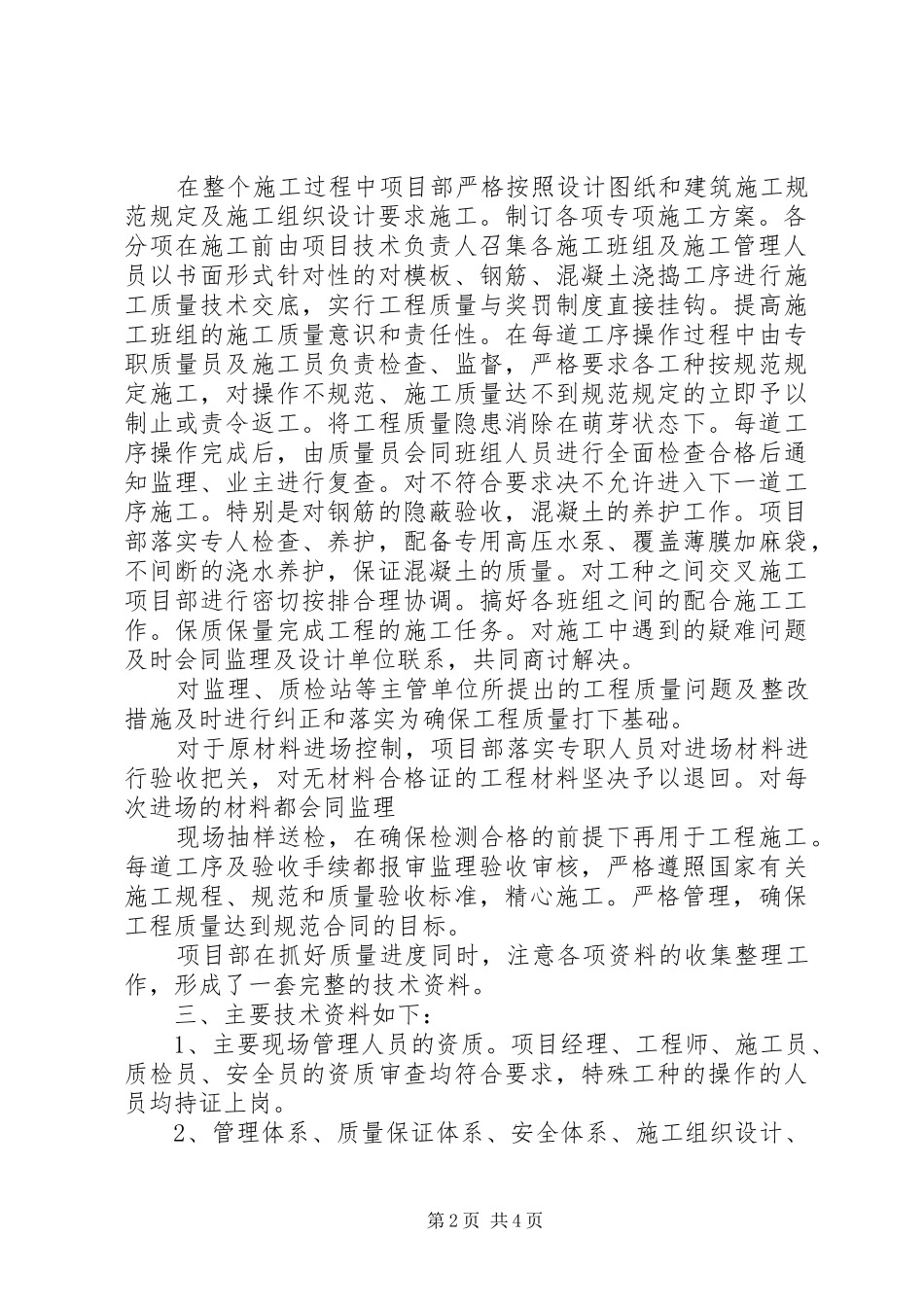

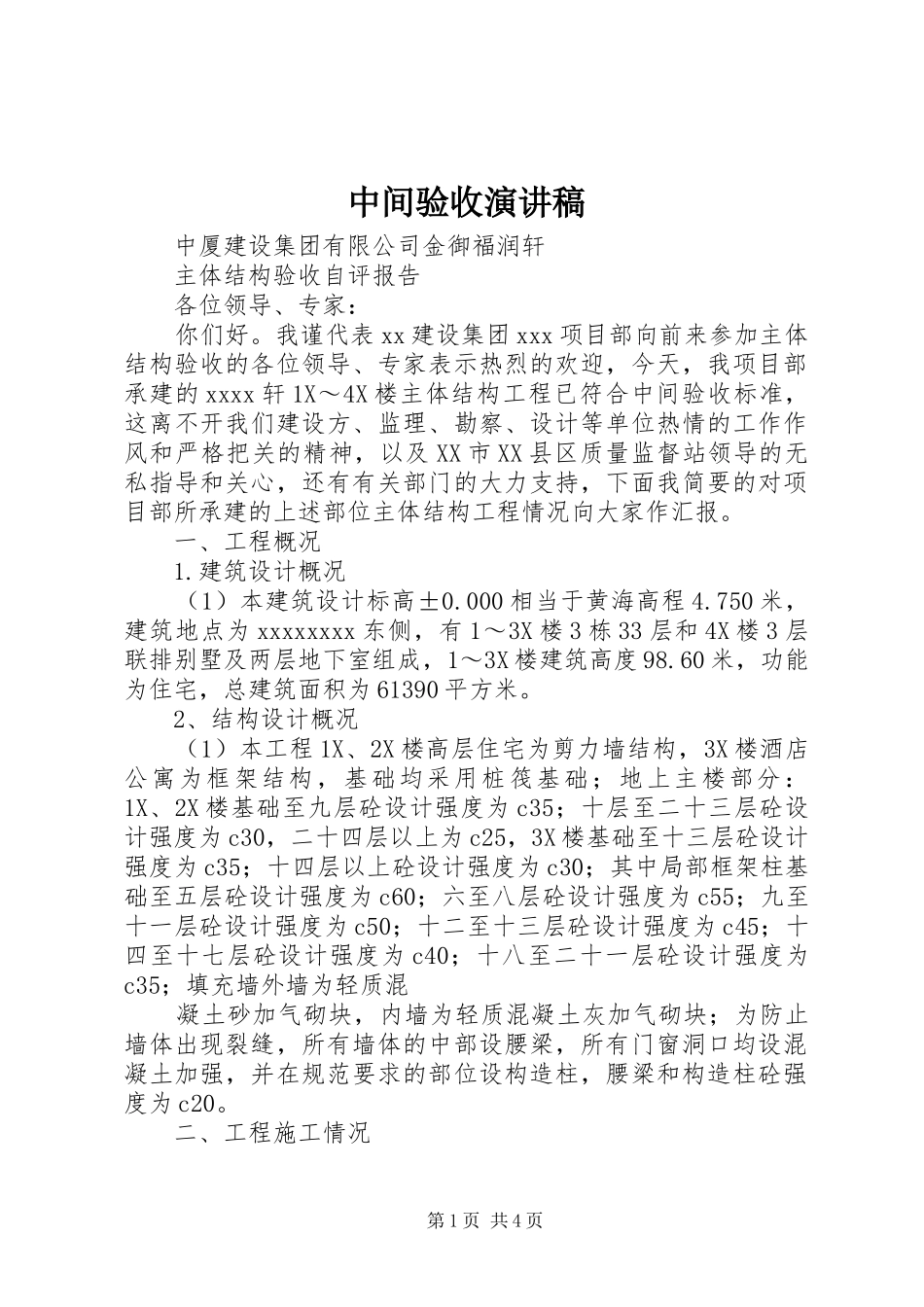

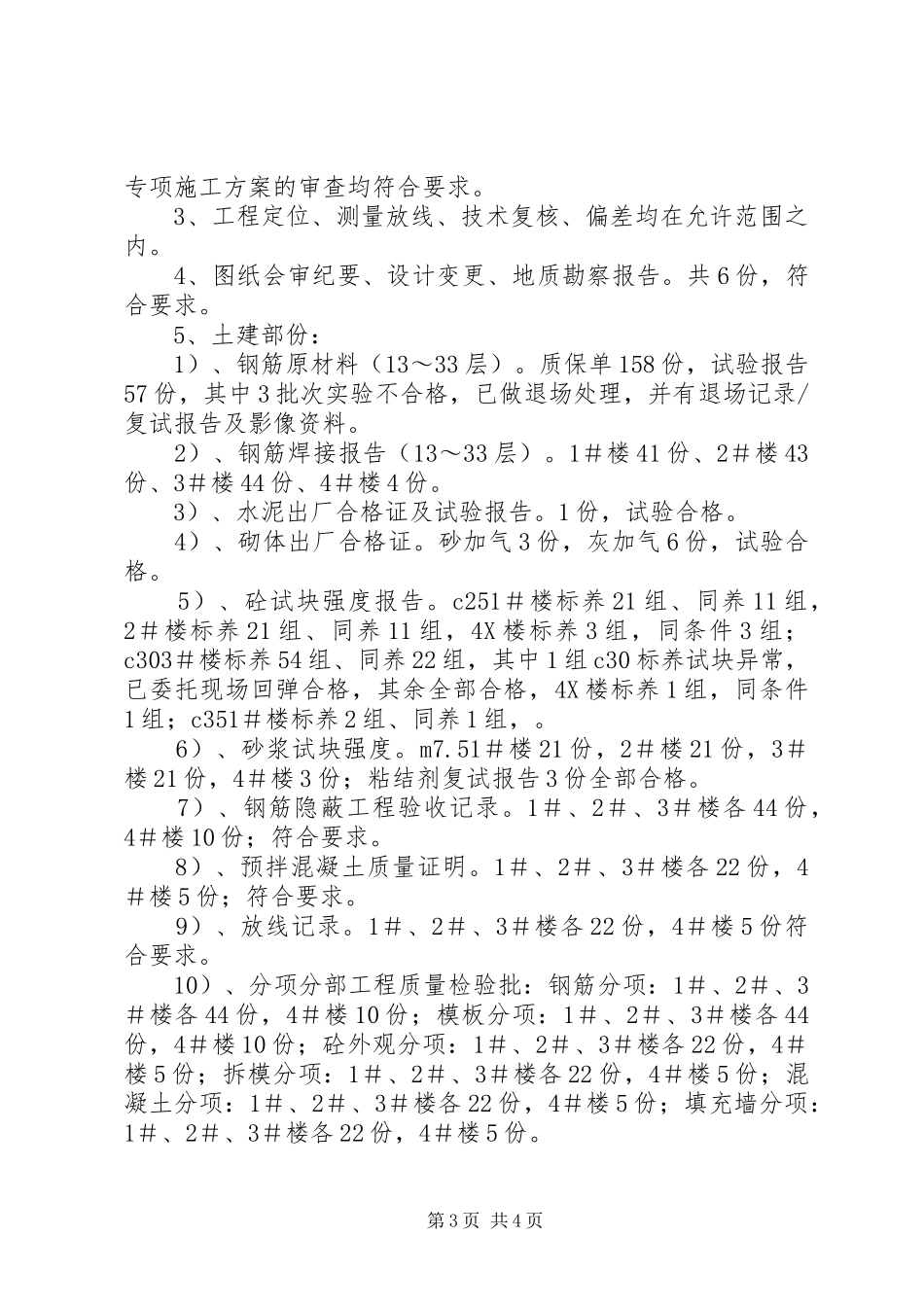

中间验收演讲稿中厦建设集团有限公司金御福润轩主体结构验收自评报告各位领导、专家:你们好。我谨代表xx建设集团xxx项目部向前来参加主体结构验收的各位领导、专家表示热烈的欢迎,今天,我项目部承建的xxxx轩1X~4X楼主体结构工程已符合中间验收标准,这离不开我们建设方、监理、勘察、设计等单位热情的工作作风和严格把关的精神,以及XX市XX县区质量监督站领导的无私指导和关心,还有有关部门的大力支持,下面我简要的对项目部所承建的上述部位主体结构工程情况向大家作汇报。一、工程概况1.建筑设计概况(1)本建筑设计标高±0.000相当于黄海高程4.750米,建筑地点为xxxxxxxx东侧,有1~3X楼3栋33层和4X楼3层联排别墅及两层地下室组成,1~3X楼建筑高度98.60米,功能为住宅,总建筑面积为61390平方米。2、结构设计概况(1)本工程1X、2X楼高层住宅为剪力墙结构,3X楼酒店公寓为框架结构,基础均采用桩筏基础;地上主楼部分:1X、2X楼基础至九层砼设计强度为c35;十层至二十三层砼设计强度为c30,二十四层以上为c25,3X楼基础至十三层砼设计强度为c35;十四层以上砼设计强度为c30;其中局部框架柱基础至五层砼设计强度为c60;六至八层砼设计强度为c55;九至十一层砼设计强度为c50;十二至十三层砼设计强度为c45;十四至十七层砼设计强度为c40;十八至二十一层砼设计强度为c35;填充墙外墙为轻质混凝土砂加气砌块,内墙为轻质混凝土灰加气砌块;为防止墙体出现裂缝,所有墙体的中部设腰梁,所有门窗洞口均设混凝土加强,并在规范要求的部位设构造柱,腰梁和构造柱砼强度为c20。二、工程施工情况第1页共4页在整个施工过程中项目部严格按照设计图纸和建筑施工规范规定及施工组织设计要求施工。制订各项专项施工方案。各分项在施工前由项目技术负责人召集各施工班组及施工管理人员以书面形式针对性的对模板、钢筋、混凝土浇捣工序进行施工质量技术交底,实行工程质量与奖罚制度直接挂钩。提高施工班组的施工质量意识和责任性。在每道工序操作过程中由专职质量员及施工员负责检查、监督,严格要求各工种按规范规定施工,对操作不规范、施工质量达不到规范规定的立即予以制止或责令返工。将工程质量隐患消除在萌芽状态下。每道工序操作完成后,由质量员会同班组人员进行全面检查合格后通知监理、业主进行复查。对不符合要求决不允许进入下一道工序施工。特别是对钢筋的隐蔽验收,混凝土的养护工作。项目部落实专人检查、养护,配备专用高压水泵、覆盖薄膜加麻袋,不间断的浇水养护,保证混凝土的质量。对工种之间交叉施工项目部进行密切按排合理协调。搞好各班组之间的配合施工工作。保质保量完成工程的施工任务。对施工中遇到的疑难问题及时会同监理及设计单位联系,共同商讨解决。对监理、质检站等主管单位所提出的工程质量问题及整改措施及时进行纠正和落实为确保工程质量打下基础。对于原材料进场控制,项目部落实专职人员对进场材料进行验收把关,对无材料合格证的工程材料坚决予以退回。对每次进场的材料都会同监理现场抽样送检,在确保检测合格的前提下再用于工程施工。每道工序及验收手续都报审监理验收审核,严格遵照国家有关施工规程、规范和质量验收标准,精心施工。严格管理,确保工程质量达到规范合同的目标。项目部在抓好质量进度同时,注意各项资料的收集整理工作,形成了一套完整的技术资料。三、主要技术资料如下:1、主要现场管理人员的资质。项目经理、工程师、施工员、质检员、安全员的资质审查均符合要求,特殊工种的操作的人员均持证上岗。2、管理体系、质量保证体系、安全体系、施工组织设计、第2页共4页专项施工方案的审查均符合要求。3、工程定位、测量放线、技术复核、偏差均在允许范围之内。4、图纸会审纪要、设计变更、地质勘察报告。共6份,符合要求。5、土建部份:1)、钢筋原材料(13~33层)。质保单158份,试验报告57份,其中3批次实验不合格,已做退场处理,并有退场记录/复试报告及影像资料。2)、钢筋焊接报告(13~33层)。1#楼41份、2#楼43份、3#楼44份、4#楼4份。3)、水泥出厂合格证及试验报告。1份,试验合格。4)、砌体出厂合格证。砂...
