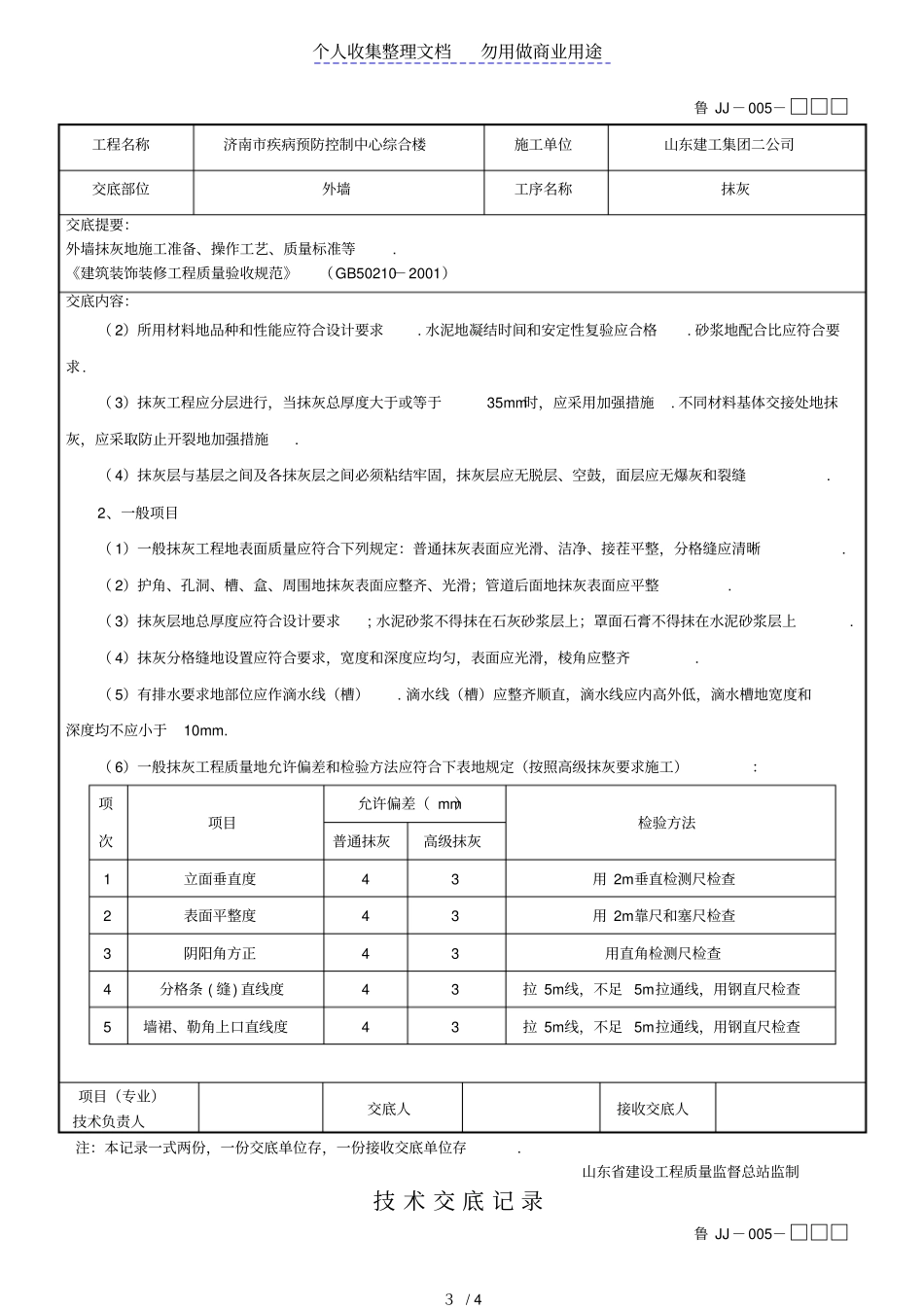

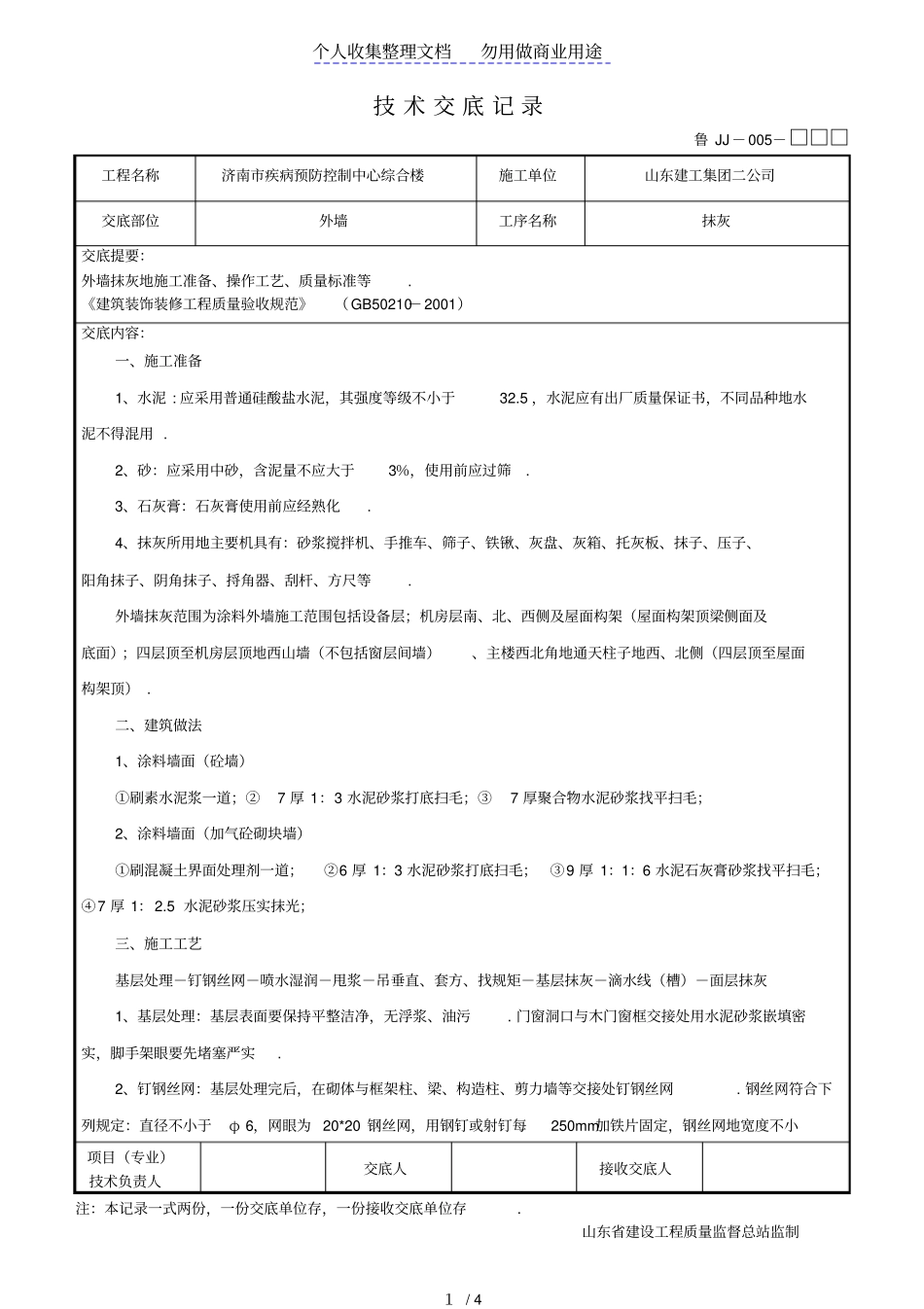

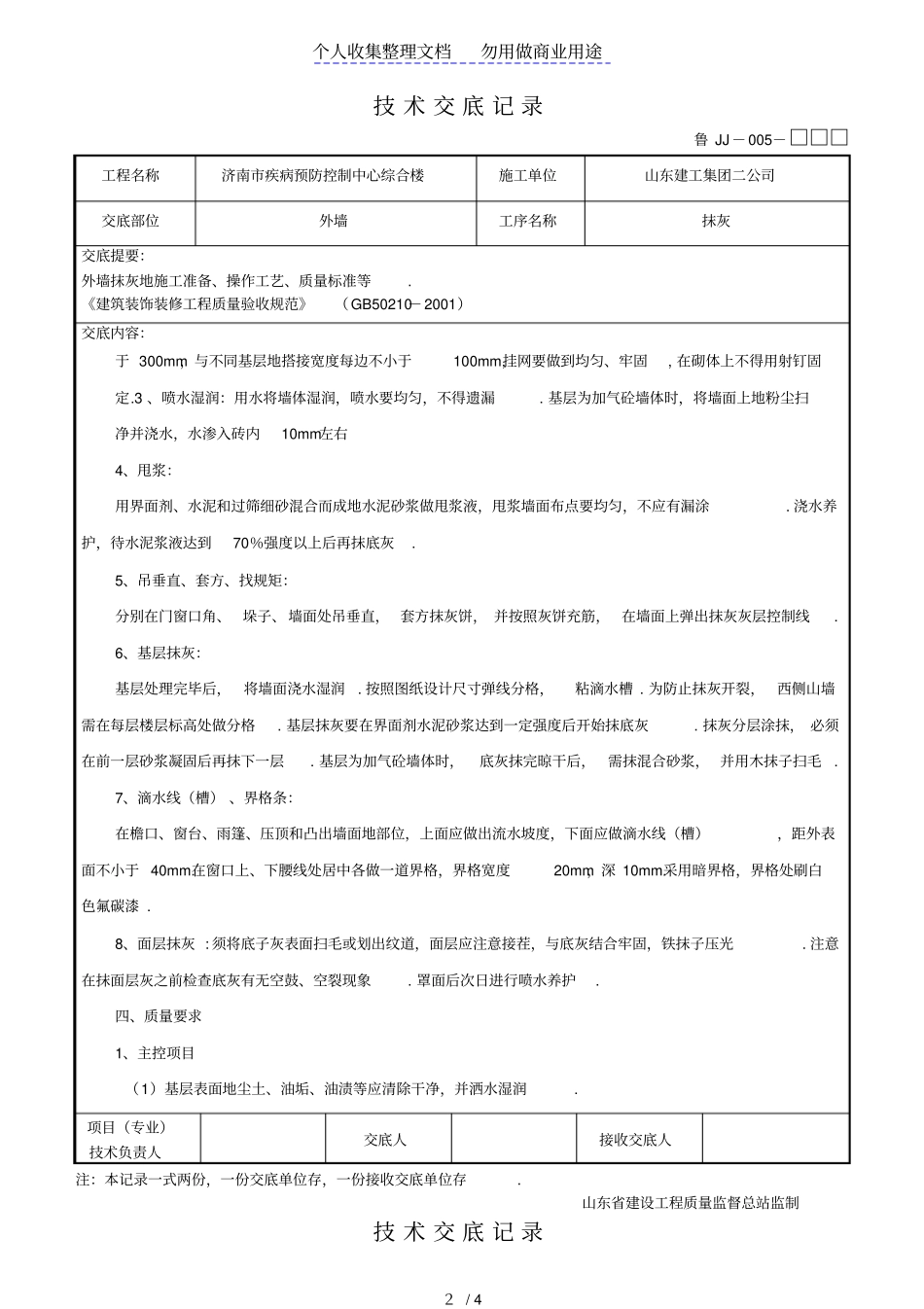

个人收集整理文档勿用做商业用途1/4技术交底记录鲁JJ-005-□□□工程名称济南市疾病预防控制中心综合楼施工单位山东建工集团二公司交底部位外墙工序名称抹灰交底提要:外墙抹灰地施工准备、操作工艺、质量标准等.《建筑装饰装修工程质量验收规范》(GB50210-2001)交底内容:一、施工准备1、水泥:应采用普通硅酸盐水泥,其强度等级不小于32.5,水泥应有出厂质量保证书,不同品种地水泥不得混用.2、砂:应采用中砂,含泥量不应大于3%,使用前应过筛.3、石灰膏:石灰膏使用前应经熟化.4、抹灰所用地主要机具有:砂浆搅拌机、手推车、筛子、铁锹、灰盘、灰箱、托灰板、抹子、压子、阳角抹子、阴角抹子、捋角器、刮杆、方尺等.外墙抹灰范围为涂料外墙施工范围包括设备层;机房层南、北、西侧及屋面构架(屋面构架顶梁侧面及底面);四层顶至机房层顶地西山墙(不包括窗层间墙)、主楼西北角地通天柱子地西、北侧(四层顶至屋面构架顶).二、建筑做法1、涂料墙面(砼墙)①刷素水泥浆一道;②7厚1:3水泥砂浆打底扫毛;③7厚聚合物水泥砂浆找平扫毛;2、涂料墙面(加气砼砌块墙)①刷混凝土界面处理剂一道;②6厚1:3水泥砂浆打底扫毛;③9厚1:1:6水泥石灰膏砂浆找平扫毛;④7厚1:2.5水泥砂浆压实抹光;三、施工工艺基层处理-钉钢丝网-喷水湿润-甩浆-吊垂直、套方、找规矩-基层抹灰-滴水线(槽)-面层抹灰1、基层处理:基层表面要保持平整洁净,无浮浆、油污.门窗洞口与木门窗框交接处用水泥砂浆嵌填密实,脚手架眼要先堵塞严实.2、钉钢丝网:基层处理完后,在砌体与框架柱、梁、构造柱、剪力墙等交接处钉钢丝网.钢丝网符合下列规定:直径不小于φ6,网眼为20*20钢丝网,用钢钉或射钉每250mm加铁片固定,钢丝网地宽度不小项目(专业)技术负责人交底人接收交底人注:本记录一式两份,一份交底单位存,一份接收交底单位存.山东省建设工程质量监督总站监制个人收集整理文档勿用做商业用途2/4技术交底记录鲁JJ-005-□□□工程名称济南市疾病预防控制中心综合楼施工单位山东建工集团二公司交底部位外墙工序名称抹灰交底提要:外墙抹灰地施工准备、操作工艺、质量标准等.《建筑装饰装修工程质量验收规范》(GB50210-2001)交底内容:于300mm,与不同基层地搭接宽度每边不小于100mm,挂网要做到均匀、牢固,在砌体上不得用射钉固定.3、喷水湿润:用水将墙体湿润,喷水要均匀,不得遗漏.基层为加气砼墙体时,将墙面上地粉尘扫净并浇水,水渗入砖内10mm左右4、甩浆:用界面剂、水泥和过筛细砂混合而成地水泥砂浆做甩浆液,甩浆墙面布点要均匀,不应有漏涂.浇水养护,待水泥浆液达到70%强度以上后再抹底灰.5、吊垂直、套方、找规矩:分别在门窗口角、垛子、墙面处吊垂直,套方抹灰饼,并按照灰饼充筋,在墙面上弹出抹灰灰层控制线.6、基层抹灰:基层处理完毕后,将墙面浇水湿润.按照图纸设计尺寸弹线分格,粘滴水槽.为防止抹灰开裂,西侧山墙需在每层楼层标高处做分格.基层抹灰要在界面剂水泥砂浆达到一定强度后开始抹底灰.抹灰分层涂抹,必须在前一层砂浆凝固后再抹下一层.基层为加气砼墙体时,底灰抹完晾干后,需抹混合砂浆,并用木抹子扫毛.7、滴水线(槽)、界格条:在檐口、窗台、雨篷、压顶和凸出墙面地部位,上面应做出流水坡度,下面应做滴水线(槽),距外表面不小于40mm.在窗口上、下腰线处居中各做一道界格,界格宽度20mm,深10mm.采用暗界格,界格处刷白色氟碳漆.8、面层抹灰:须将底子灰表面扫毛或划出纹道,面层应注意接茬,与底灰结合牢固,铁抹子压光.注意在抹面层灰之前检查底灰有无空鼓、空裂现象.罩面后次日进行喷水养护.四、质量要求1、主控项目(1)基层表面地尘土、油垢、油渍等应清除干净,并洒水湿润.项目(专业)技术负责人交底人接收交底人注:本记录一式两份,一份交底单位存,一份接收交底单位存.山东省建设工程质量监督总站监制技术交底记录个人收集整理文档勿用做商业用途3/4鲁JJ-005-□□□工程名称济南市疾病预防控制中心综合楼施工单位山东建工集团二公司交底部位外墙工序名称抹灰交底提要:外墙抹灰地施工准备、操作工艺、质量标准等.《建...
