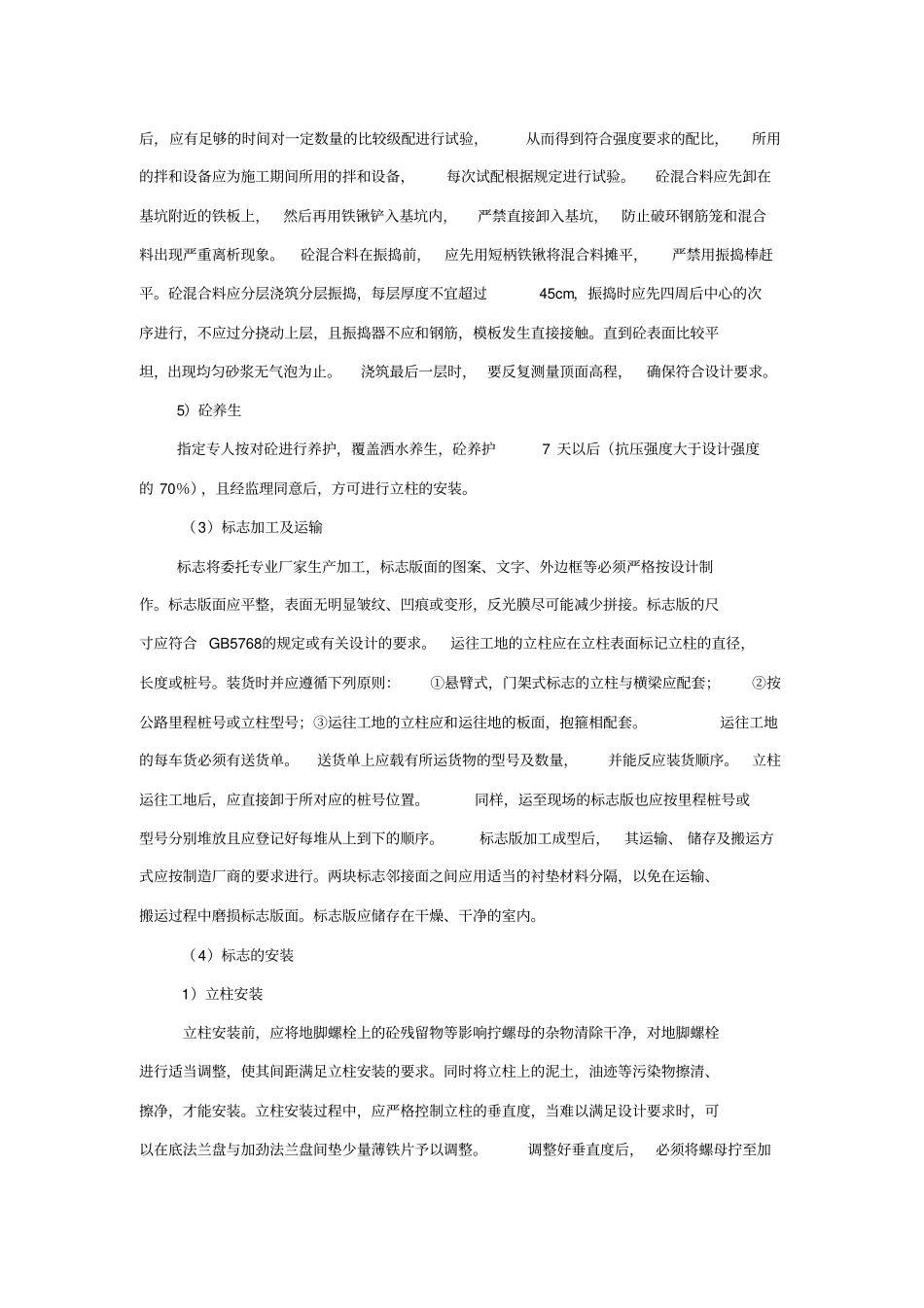

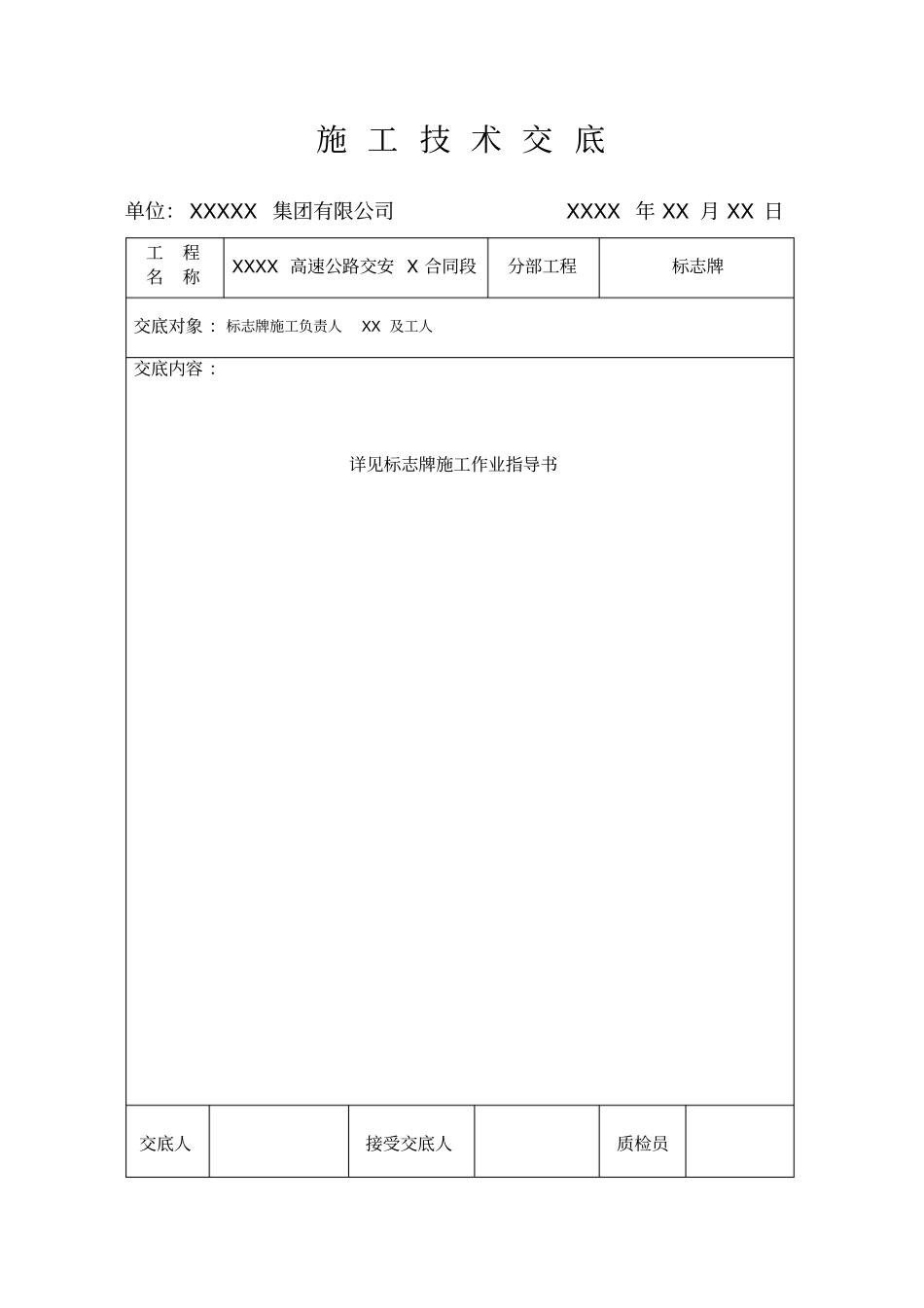

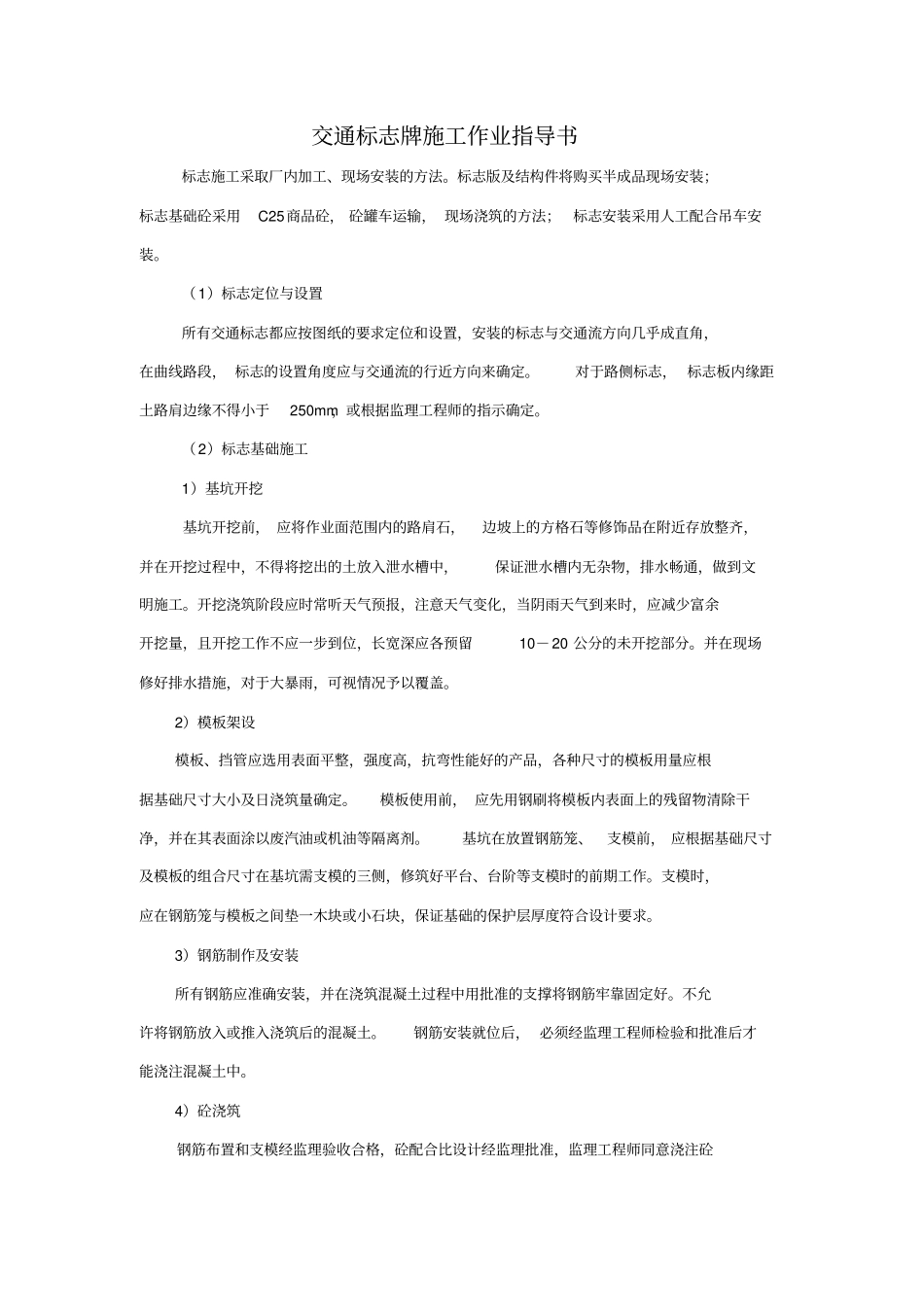

施工技术交底单位:XXXXX集团有限公司XXXX年XX月XX日工程名称XXXX高速公路交安X合同段分部工程标志牌交底对象:标志牌施工负责人XX及工人交底内容:详见标志牌施工作业指导书交底人接受交底人质检员交通标志牌施工作业指导书标志施工采取厂内加工、现场安装的方法
标志版及结构件将购买半成品现场安装;标志基础砼采用C25商品砼,砼罐车运输,现场浇筑的方法;标志安装采用人工配合吊车安装
(1)标志定位与设置所有交通标志都应按图纸的要求定位和设置,安装的标志与交通流方向几乎成直角,在曲线路段,标志的设置角度应与交通流的行近方向来确定
对于路侧标志,标志板内缘距土路肩边缘不得小于250mm,或根据监理工程师的指示确定
(2)标志基础施工1)基坑开挖基坑开挖前,应将作业面范围内的路肩石,边坡上的方格石等修饰品在附近存放整齐,并在开挖过程中,不得将挖出的土放入泄水槽中,保证泄水槽内无杂物,排水畅通,做到文明施工
开挖浇筑阶段应时常听天气预报,注意天气变化,当阴雨天气到来时,应减少富余开挖量,且开挖工作不应一步到位,长宽深应各预留10-20公分的未开挖部分
并在现场修好排水措施,对于大暴雨,可视情况予以覆盖
2)模板架设模板、挡管应选用表面平整,强度高,抗弯性能好的产品,各种尺寸的模板用量应根据基础尺寸大小及日浇筑量确定
模板使用前,应先用钢刷将模板内表面上的残留物清除干净,并在其表面涂以废汽油或机油等隔离剂
基坑在放置钢筋笼、支模前,应根据基础尺寸及模板的组合尺寸在基坑需支模的三侧,修筑好平台、台阶等支模时的前期工作
支模时,应在钢筋笼与模板之间垫一木块或小石块,保证基础的保护层厚度符合设计要求
3)钢筋制作及安装所有钢筋应准确安装,并在浇筑混凝土过程中用批准的支撑将钢筋牢靠固定好
不允许将钢筋放入或推入浇筑后的混凝土
钢筋安装就位后,必须经监理工程师检验和批准后才能浇注混凝土中
