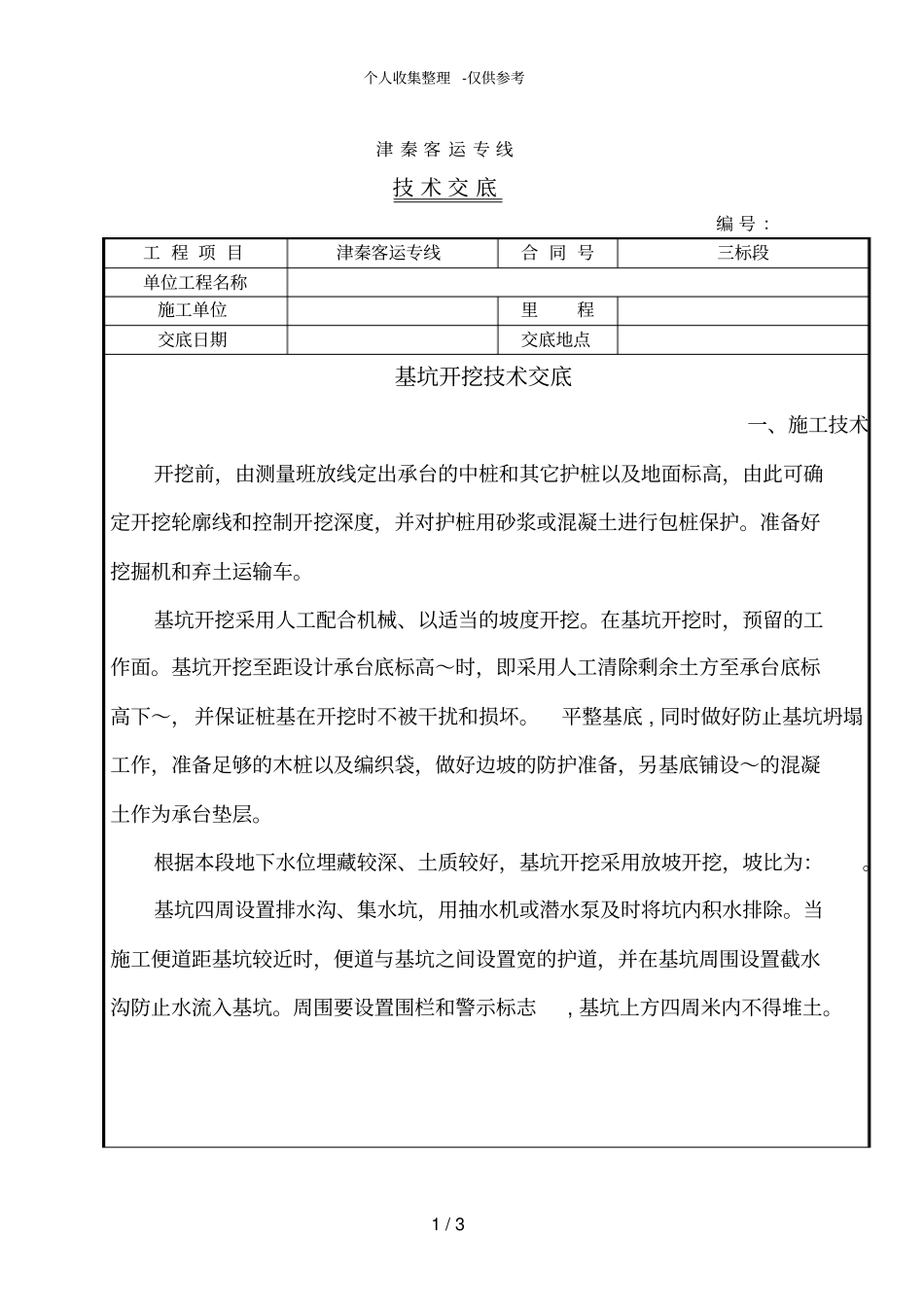

个人收集整理-仅供参考1/3津秦客运专线技术交底编号:工程项目津秦客运专线合同号三标段单位工程名称施工单位里程交底日期交底地点基坑开挖技术交底一、施工技术开挖前,由测量班放线定出承台的中桩和其它护桩以及地面标高,由此可确定开挖轮廓线和控制开挖深度,并对护桩用砂浆或混凝土进行包桩保护
准备好挖掘机和弃土运输车
基坑开挖采用人工配合机械、以适当的坡度开挖
在基坑开挖时,预留的工作面
基坑开挖至距设计承台底标高~时,即采用人工清除剩余土方至承台底标高下~,并保证桩基在开挖时不被干扰和损坏
平整基底,同时做好防止基坑坍塌工作,准备足够的木桩以及编织袋,做好边坡的防护准备,另基底铺设~的混凝土作为承台垫层
根据本段地下水位埋藏较深、土质较好,基坑开挖采用放坡开挖,坡比为:
基坑四周设置排水沟、集水坑,用抽水机或潜水泵及时将坑内积水排除
当施工便道距基坑较近时,便道与基坑之间设置宽的护道,并在基坑周围设置截水沟防止水流入基坑
周围要设置围栏和警示标志,基坑上方四周米内不得堆土
个人收集整理-仅供参考2/3坡度1:0
75承台5~10cm混凝土垫层基坑断面图基坑开挖好后,测量班测量桩顶标高(桩顶标高为伸入承台内的顶面标高),然后用红油漆做标记;用切割机沿红线环切深缝,然后人工用风镐等破出环形凹槽
伸入承台内的桩头首先人工用风镐破除钢筋,然后人工使用风镐在桩四周钻孔,使用钢楔从一侧顶破桩头,吊车吊装破好的桩头,人工修整桩顶面至设计标高,必须用钢丝刷清理干净碎渣,保证桩头面水平、无破损
严禁用挖掘机、装载机或吊车掰桩头
承台防护注意事项:()放样准确,以减少开挖范围,减少对周围的干扰;()施工要迅速,尽量缩短施工时间

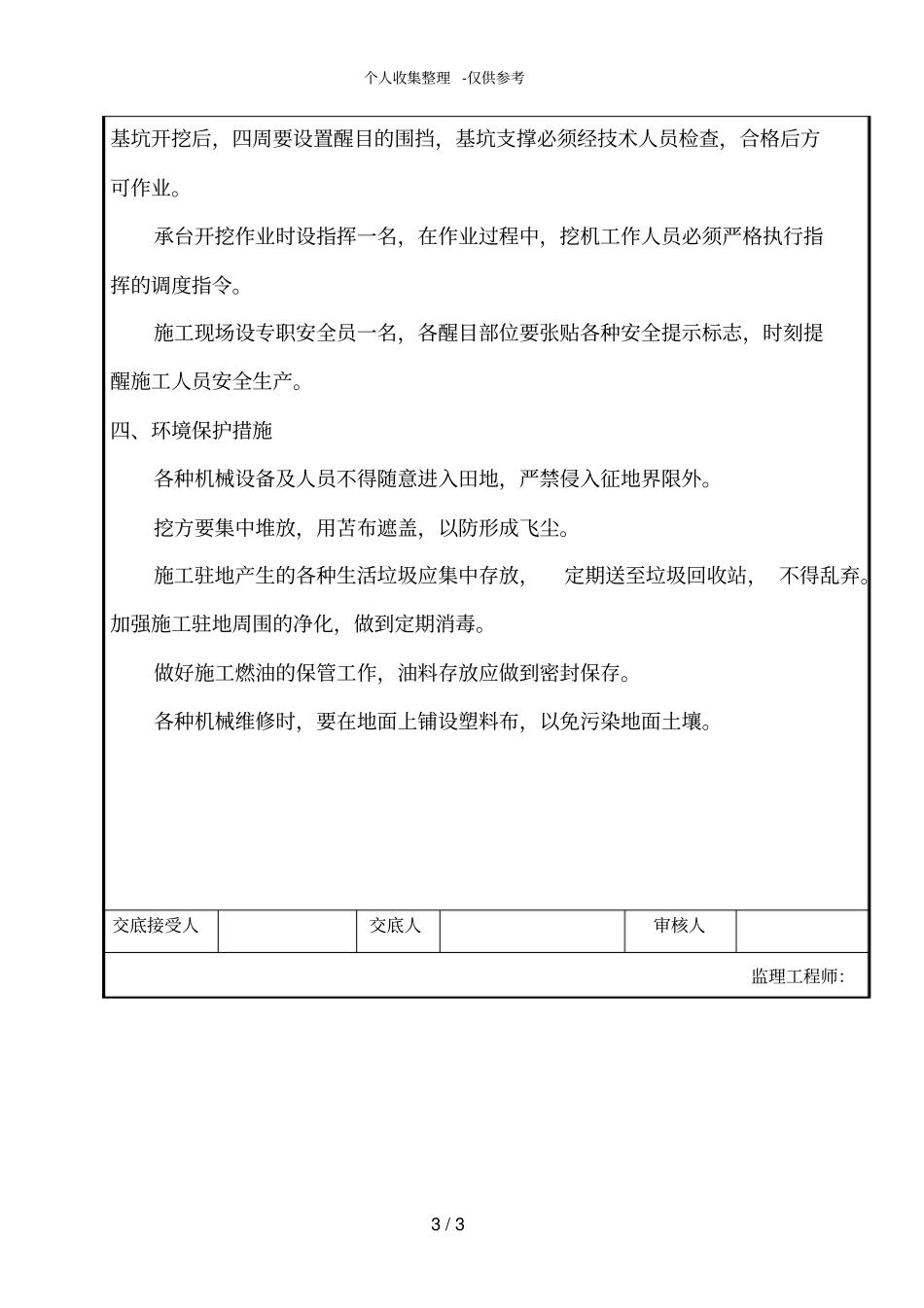

三、安全保证措施基坑开挖前,在顶面边坡以外的四周挖排水沟,并保持畅通,防止汇水灌入而引发坍塌事故;底部设置集水坑
弃土远离基坑和已施工的墩台,避免偏压造成坑壁或结构失稳
