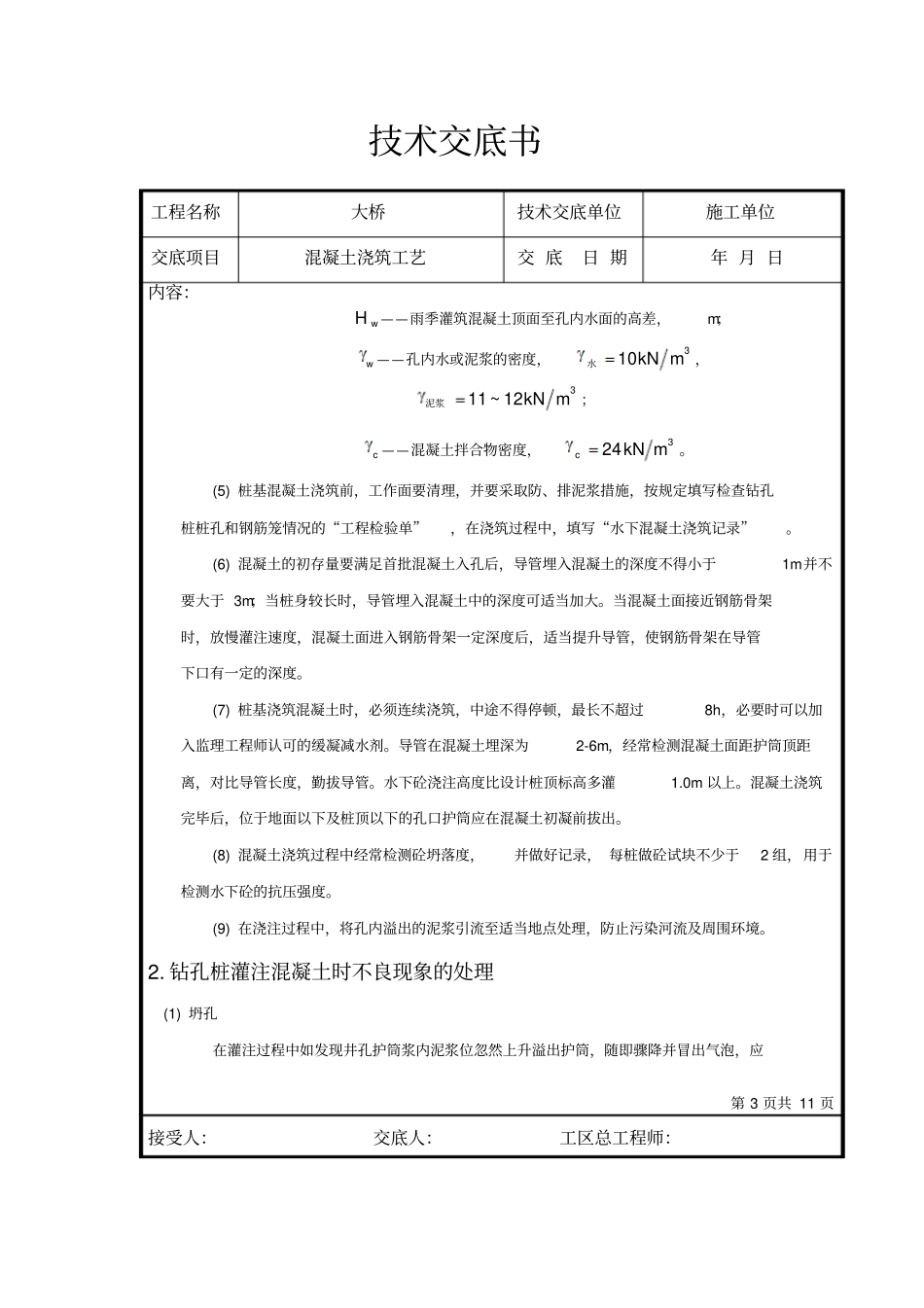

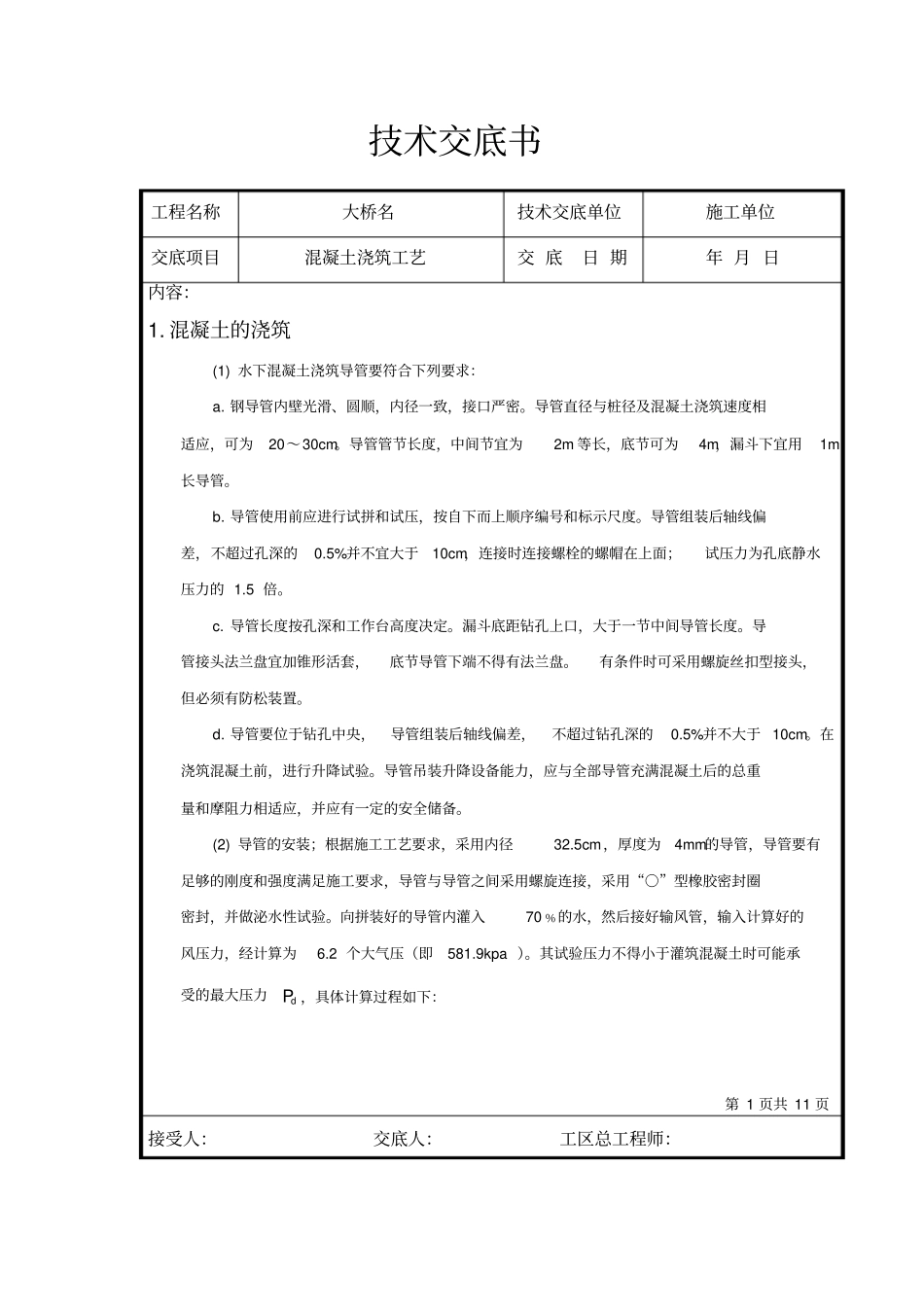

技术交底书工程名称大桥名技术交底单位施工单位交底项目混凝土浇筑工艺交底日期年月日内容:1
混凝土的浇筑(1)水下混凝土浇筑导管要符合下列要求:a
钢导管内壁光滑、圆顺,内径一致,接口严密
导管直径与桩径及混凝土浇筑速度相适应,可为20~30cm
导管管节长度,中间节宜为2m等长,底节可为4m,漏斗下宜用1m长导管
导管使用前应进行试拼和试压,按自下而上顺序编号和标示尺度
导管组装后轴线偏差,不超过孔深的0
5%并不宜大于10cm,连接时连接螺栓的螺帽在上面;试压力为孔底静水压力的1
导管长度按孔深和工作台高度决定
漏斗底距钻孔上口,大于一节中间导管长度
导管接头法兰盘宜加锥形活套,底节导管下端不得有法兰盘
有条件时可采用螺旋丝扣型接头,但必须有防松装置
导管要位于钻孔中央,导管组装后轴线偏差,不超过钻孔深的0
5%并不大于10cm
在浇筑混凝土前,进行升降试验
导管吊装升降设备能力,应与全部导管充满混凝土后的总重量和摩阻力相适应,并应有一定的安全储备
(2)导管的安装;根据施工工艺要求,采用内径32
5cm,厚度为4mm的导管,导管要有足够的刚度和强度满足施工要求,导管与导管之间采用螺旋连接,采用“○”型橡胶密封圈密封,并做泌水性试验
向拼装好的导管内灌入70﹪的水,然后接好输风管,输入计算好的风压力,经计算为6
2个大气压(即581

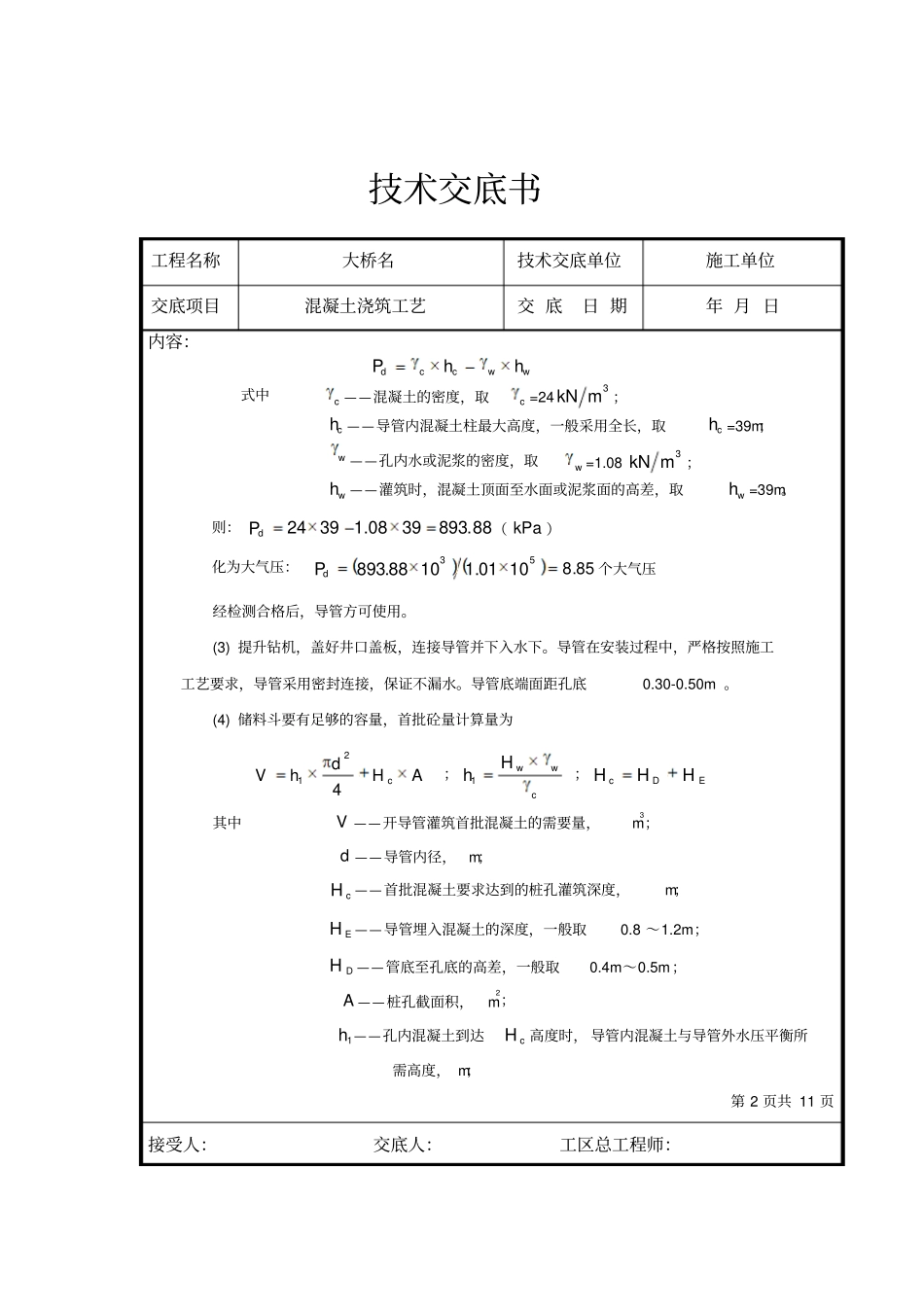

其试验压力不得小于灌筑混凝土时可能承受的最大压力dP,具体计算过程如下:第1页共11页接受人:交底人:工区总工程师:技术交底书工程名称大桥名技术交底单位施工单位交底项目混凝土浇筑工艺交底日期年月日内容:wwccdhhP式中c——混凝土的密度,取c=243mkN;ch——导管内混凝土柱最大高度,一般采用全长,取ch=39m;w——孔内水或泥浆的密度,取w=1
083mkN;wh——灌筑时,混凝土顶面至水面或泥浆面的
