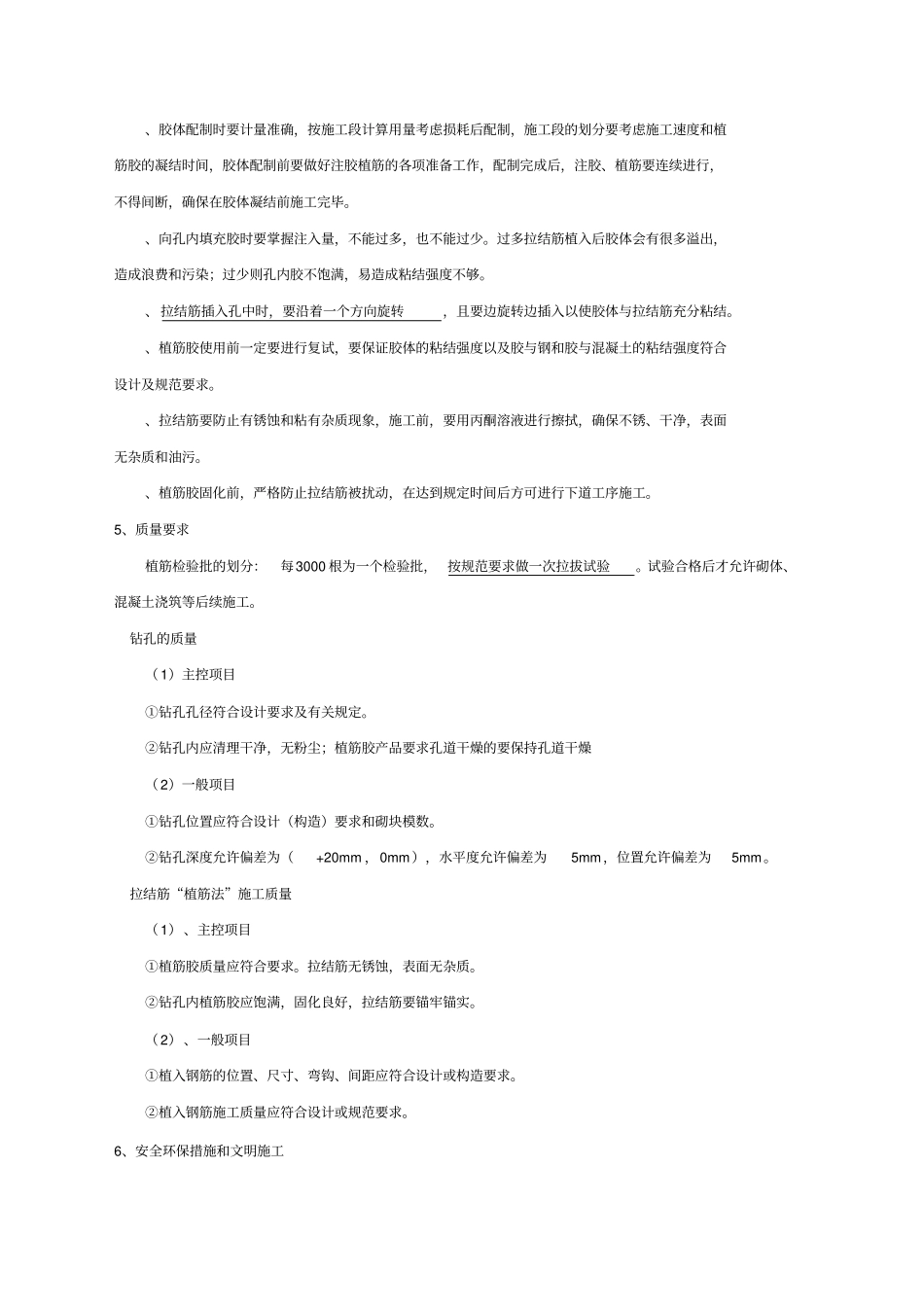

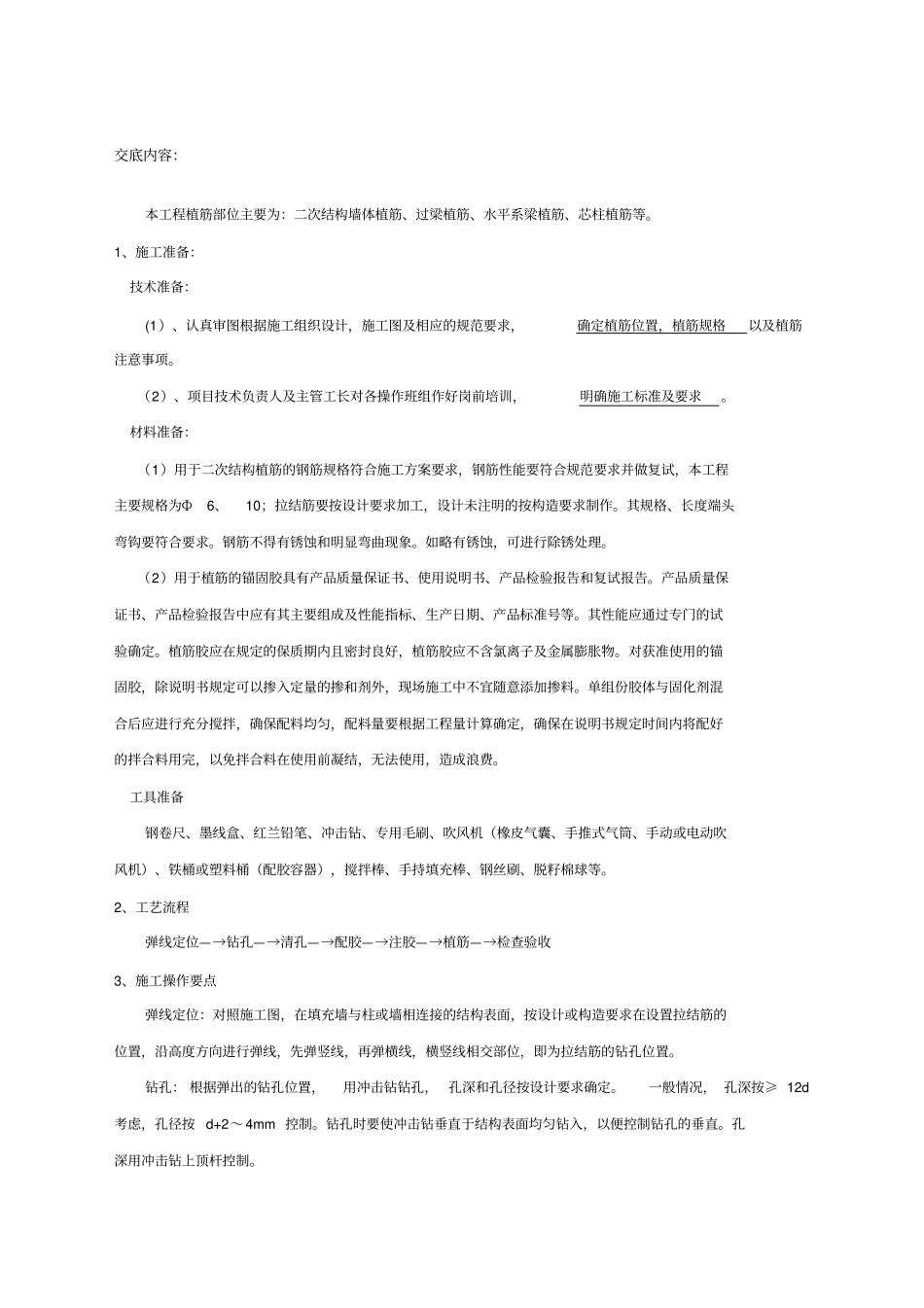

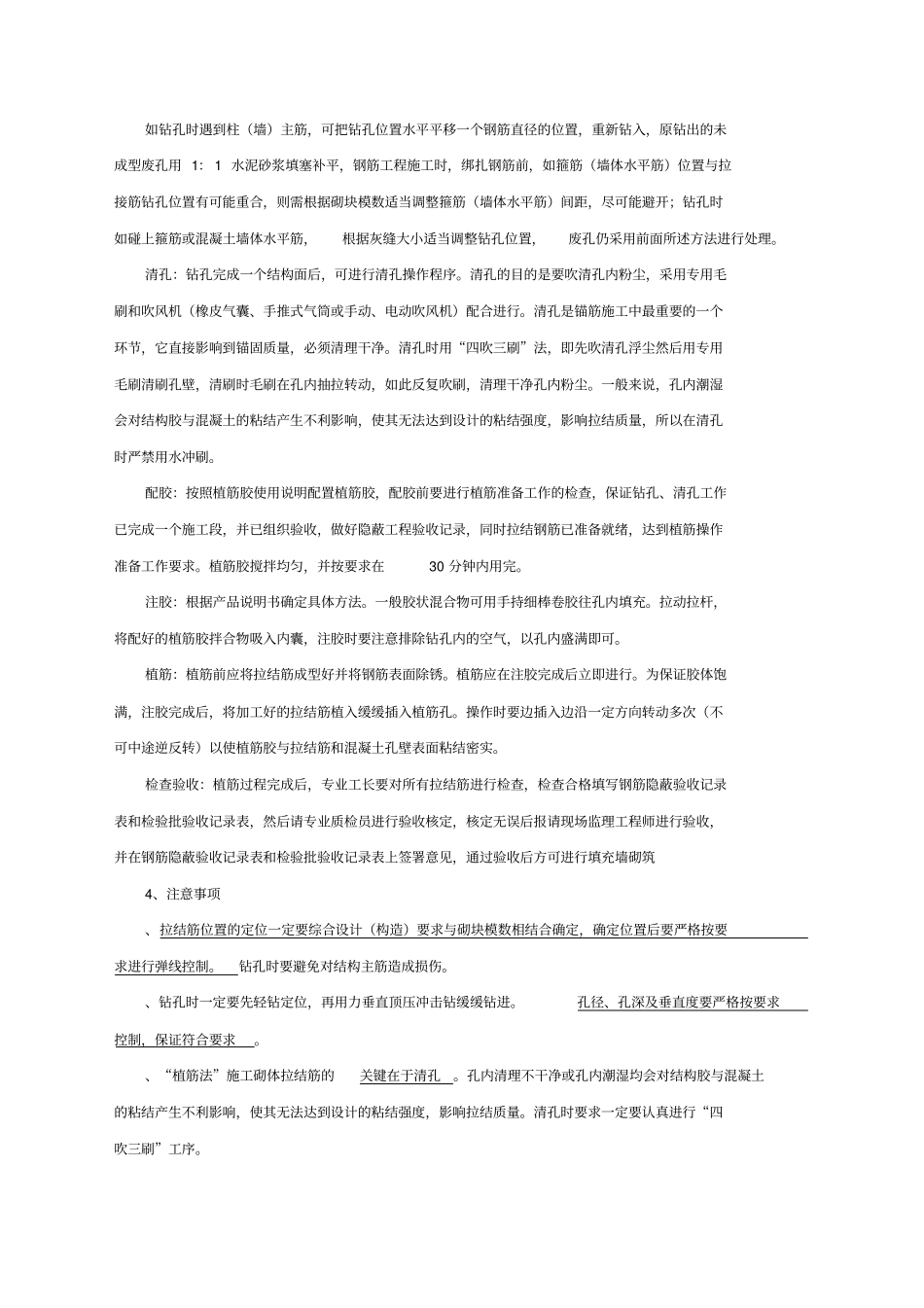

交底内容:本工程植筋部位主要为:二次结构墙体植筋、过梁植筋、水平系梁植筋、芯柱植筋等。1、施工准备:技术准备:(1)、认真审图根据施工组织设计,施工图及相应的规范要求,确定植筋位置,植筋规格以及植筋注意事项。(2)、项目技术负责人及主管工长对各操作班组作好岗前培训,明确施工标准及要求。材料准备:(1)用于二次结构植筋的钢筋规格符合施工方案要求,钢筋性能要符合规范要求并做复试,本工程主要规格为Ф6、10;拉结筋要按设计要求加工,设计未注明的按构造要求制作。其规格、长度端头弯钩要符合要求。钢筋不得有锈蚀和明显弯曲现象。如略有锈蚀,可进行除锈处理。(2)用于植筋的锚固胶具有产品质量保证书、使用说明书、产品检验报告和复试报告。产品质量保证书、产品检验报告中应有其主要组成及性能指标、生产日期、产品标准号等。其性能应通过专门的试验确定。植筋胶应在规定的保质期内且密封良好,植筋胶应不含氯离子及金属膨胀物。对获准使用的锚固胶,除说明书规定可以掺入定量的掺和剂外,现场施工中不宜随意添加掺料。单组份胶体与固化剂混合后应进行充分搅拌,确保配料均匀,配料量要根据工程量计算确定,确保在说明书规定时间内将配好的拌合料用完,以免拌合料在使用前凝结,无法使用,造成浪费。工具准备钢卷尺、墨线盒、红兰铅笔、冲击钻、专用毛刷、吹风机(橡皮气囊、手推式气筒、手动或电动吹风机)、铁桶或塑料桶(配胶容器),搅拌棒、手持填充棒、钢丝刷、脱籽棉球等。2、工艺流程弹线定位—→钻孔—→清孔—→配胶—→注胶—→植筋—→检查验收3、施工操作要点弹线定位:对照施工图,在填充墙与柱或墙相连接的结构表面,按设计或构造要求在设置拉结筋的位置,沿高度方向进行弹线,先弹竖线,再弹横线,横竖线相交部位,即为拉结筋的钻孔位置。钻孔:根据弹出的钻孔位置,用冲击钻钻孔,孔深和孔径按设计要求确定。一般情况,孔深按≥12d考虑,孔径按d+2~4mm控制。钻孔时要使冲击钻垂直于结构表面均匀钻入,以便控制钻孔的垂直。孔深用冲击钻上顶杆控制。如钻孔时遇到柱(墙)主筋,可把钻孔位置水平平移一个钢筋直径的位置,重新钻入,原钻出的未成型废孔用1:1水泥砂浆填塞补平,钢筋工程施工时,绑扎钢筋前,如箍筋(墙体水平筋)位置与拉接筋钻孔位置有可能重合,则需根据砌块模数适当调整箍筋(墙体水平筋)间距,尽可能避开;钻孔时如碰上箍筋或混凝土墙体水平筋,根据灰缝大小适当调整钻孔位置,废孔仍采用前面所述方法进行处理。清孔:钻孔完成一个结构面后,可进行清孔操作程序。清孔的目的是要吹清孔内粉尘,采用专用毛刷和吹风机(橡皮气囊、手推式气筒或手动、电动吹风机)配合进行。清孔是锚筋施工中最重要的一个环节,它直接影响到锚固质量,必须清理干净。清孔时用“四吹三刷”法,即先吹清孔浮尘然后用专用毛刷清刷孔壁,清刷时毛刷在孔内抽拉转动,如此反复吹刷,清理干净孔内粉尘。一般来说,孔内潮湿会对结构胶与混凝土的粘结产生不利影响,使其无法达到设计的粘结强度,影响拉结质量,所以在清孔时严禁用水冲刷。配胶:按照植筋胶使用说明配置植筋胶,配胶前要进行植筋准备工作的检查,保证钻孔、清孔工作已完成一个施工段,并已组织验收,做好隐蔽工程验收记录,同时拉结钢筋已准备就绪,达到植筋操作准备工作要求。植筋胶搅拌均匀,并按要求在30分钟内用完。注胶:根据产品说明书确定具体方法。一般胶状混合物可用手持细棒卷胶往孔内填充。拉动拉杆,将配好的植筋胶拌合物吸入内囊,注胶时要注意排除钻孔内的空气,以孔内盛满即可。植筋:植筋前应将拉结筋成型好并将钢筋表面除锈。植筋应在注胶完成后立即进行。为保证胶体饱满,注胶完成后,将加工好的拉结筋植入缓缓插入植筋孔。操作时要边插入边沿一定方向转动多次(不可中途逆反转)以使植筋胶与拉结筋和混凝土孔壁表面粘结密实。检查验收:植筋过程完成后,专业工长要对所有拉结筋进行检查,检查合格填写钢筋隐蔽验收记录表和检验批验收记录表,然后请专业质检员进行验收核定,核定无误后报请现场监理工程师进行验收,并在钢筋隐蔽验收记录表和检验批验收记录表上签...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

植筋技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
