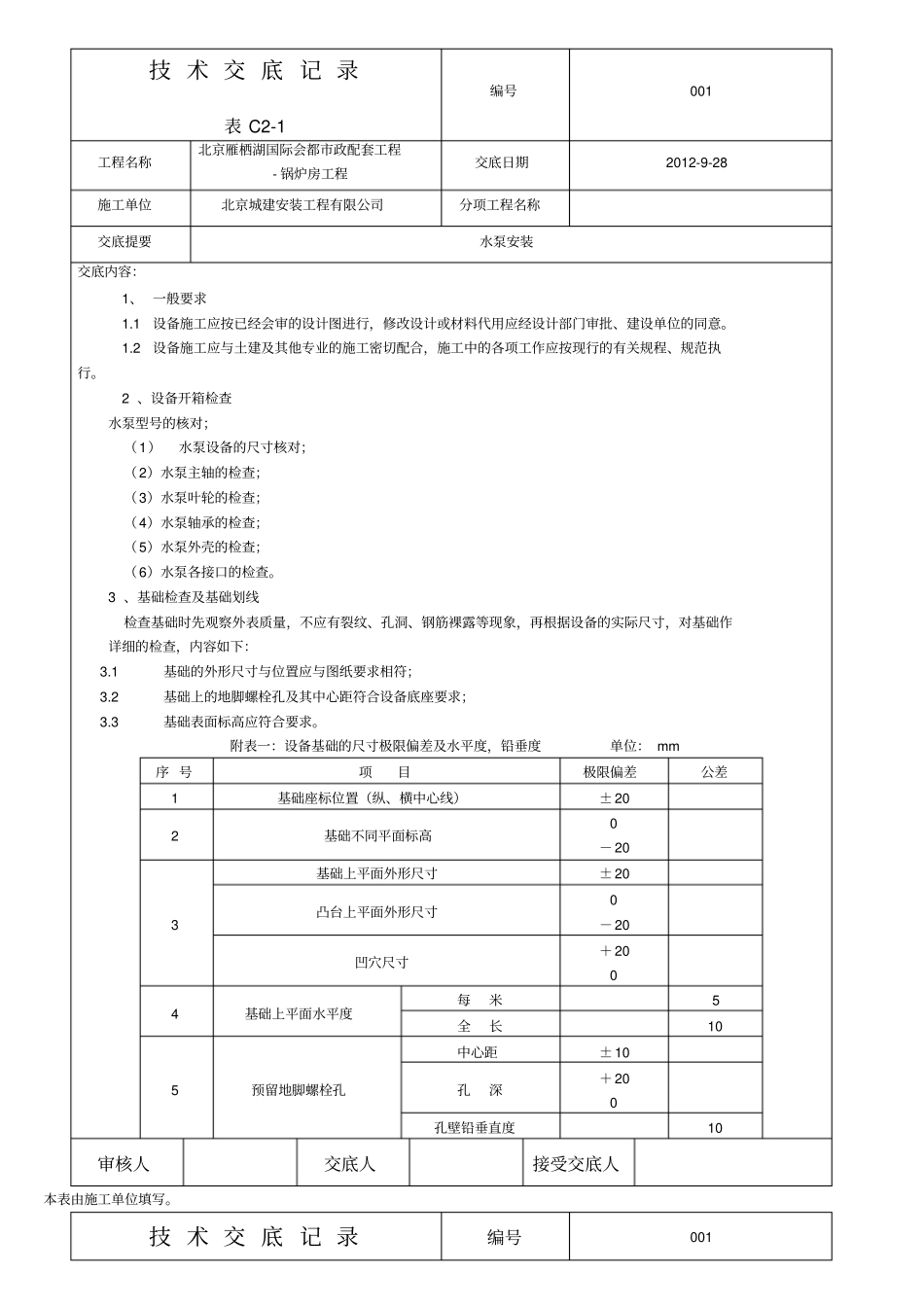

技术交底记录表C2-1编号001工程名称北京雁栖湖国际会都市政配套工程-锅炉房工程交底日期2012-9-28施工单位北京城建安装工程有限公司分项工程名称交底提要水泵安装交底内容:1、一般要求1
1设备施工应按已经会审的设计图进行,修改设计或材料代用应经设计部门审批、建设单位的同意
2设备施工应与土建及其他专业的施工密切配合,施工中的各项工作应按现行的有关规程、规范执行
2、设备开箱检查水泵型号的核对;(1)水泵设备的尺寸核对;(2)水泵主轴的检查;(3)水泵叶轮的检查;(4)水泵轴承的检查;(5)水泵外壳的检查;(6)水泵各接口的检查
3、基础检查及基础划线检查基础时先观察外表质量,不应有裂纹、孔洞、钢筋裸露等现象,再根据设备的实际尺寸,对基础作详细的检查,内容如下:3
1基础的外形尺寸与位置应与图纸要求相符;3
2基础上的地脚螺栓孔及其中心距符合设备底座要求;3
3基础表面标高应符合要求
附表一:设备基础的尺寸极限偏差及水平度,铅垂度单位:mm序号项目极限偏差公差1基础座标位置(纵、横中心线)±202基础不同平面标高0-203基础上平面外形尺寸±20凸台上平面外形尺寸0-20凹穴尺寸+2004基础上平面水平度每米5全长105预留地脚螺栓孔中心距±10孔深+200孔壁铅垂直度10审核人交底人接受交底人本表由施工单位填写

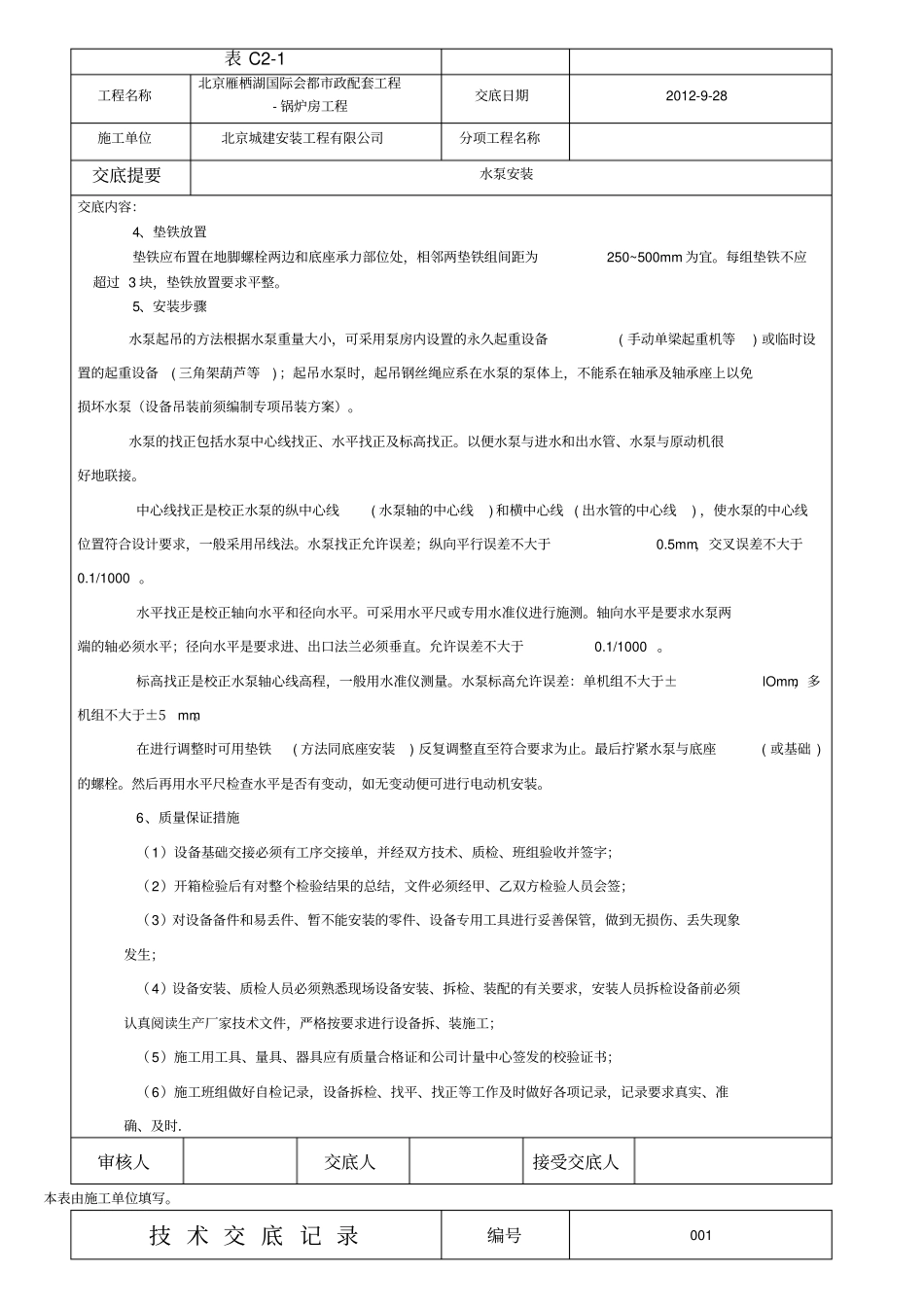

技术交底记录编号001表C2-1工程名称北京雁栖湖国际会都市政配套工程-锅炉房工程交底日期2012-9-28施工单位北京城建安装工程有限公司分项工程名称交底提要水泵安装交底内容:4、垫铁放置垫铁应布置在地脚螺栓两边和底座承力部位处,相邻两垫铁组间距为250~500mm为宜
每组垫铁不应超过3块,垫铁放置要求平整
5、安装步骤水泵起吊的方法根据水泵重量大小,可采用泵房内设置的永久起重设备(手动单梁起重机等)或临时设置的起重设备(三角架葫芦等);起吊水泵时,
