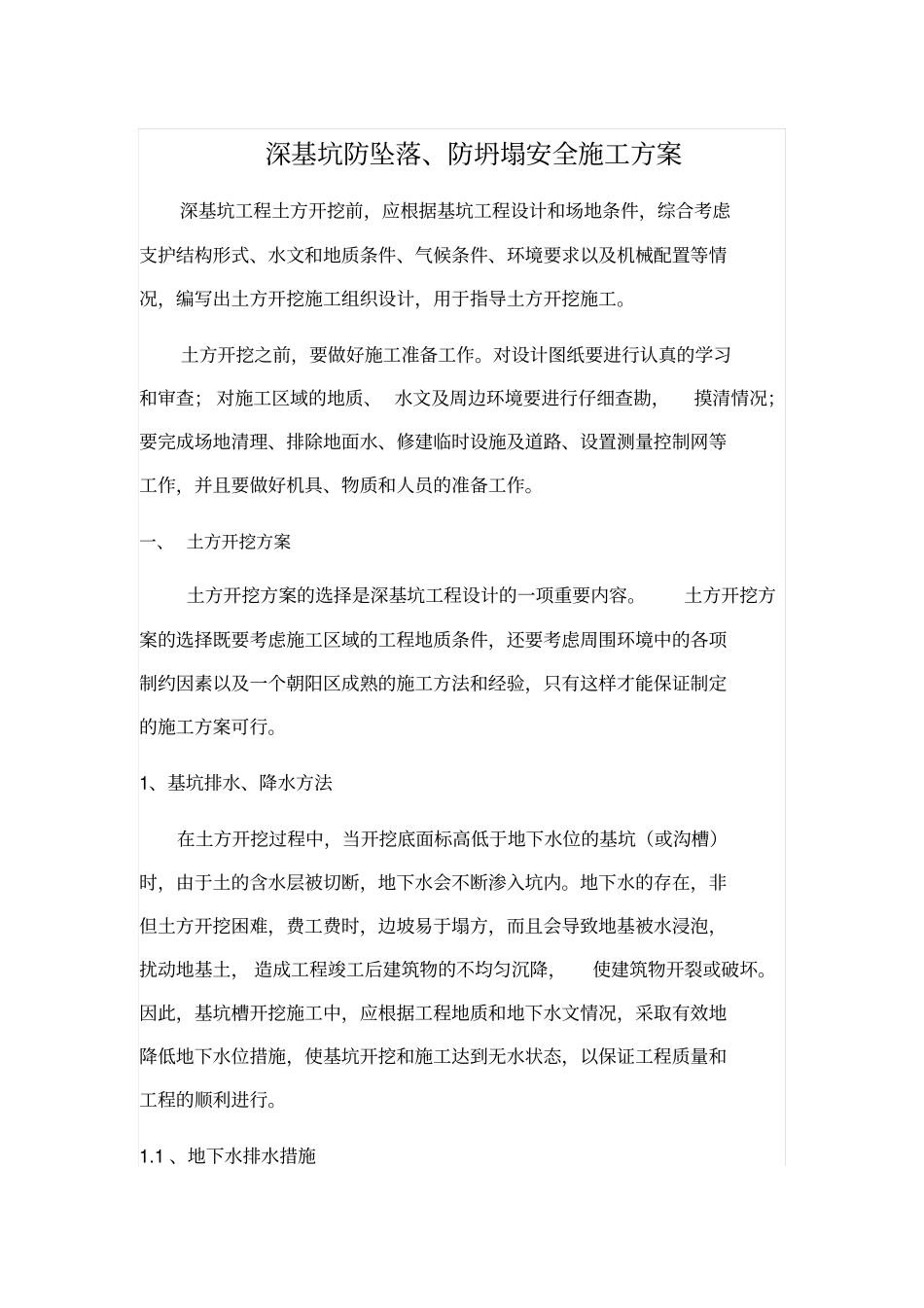

深基坑防坠落、防坍塌安全施工方案深基坑工程土方开挖前,应根据基坑工程设计和场地条件,综合考虑支护结构形式、水文和地质条件、气候条件、环境要求以及机械配置等情况,编写出土方开挖施工组织设计,用于指导土方开挖施工
土方开挖之前,要做好施工准备工作
对设计图纸要进行认真的学习和审查;对施工区域的地质、水文及周边环境要进行仔细查勘,摸清情况;要完成场地清理、排除地面水、修建临时设施及道路、设置测量控制网等工作,并且要做好机具、物质和人员的准备工作
一、土方开挖方案土方开挖方案的选择是深基坑工程设计的一项重要内容
土方开挖方案的选择既要考虑施工区域的工程地质条件,还要考虑周围环境中的各项制约因素以及一个朝阳区成熟的施工方法和经验,只有这样才能保证制定的施工方案可行
1、基坑排水、降水方法在土方开挖过程中,当开挖底面标高低于地下水位的基坑(或沟槽)时,由于土的含水层被切断,地下水会不断渗入坑内
地下水的存在,非但土方开挖困难,费工费时,边坡易于塌方,而且会导致地基被水浸泡,扰动地基土,造成工程竣工后建筑物的不均匀沉降,使建筑物开裂或破坏
因此,基坑槽开挖施工中,应根据工程地质和地下水文情况,采取有效地降低地下水位措施,使基坑开挖和施工达到无水状态,以保证工程质量和工程的顺利进行

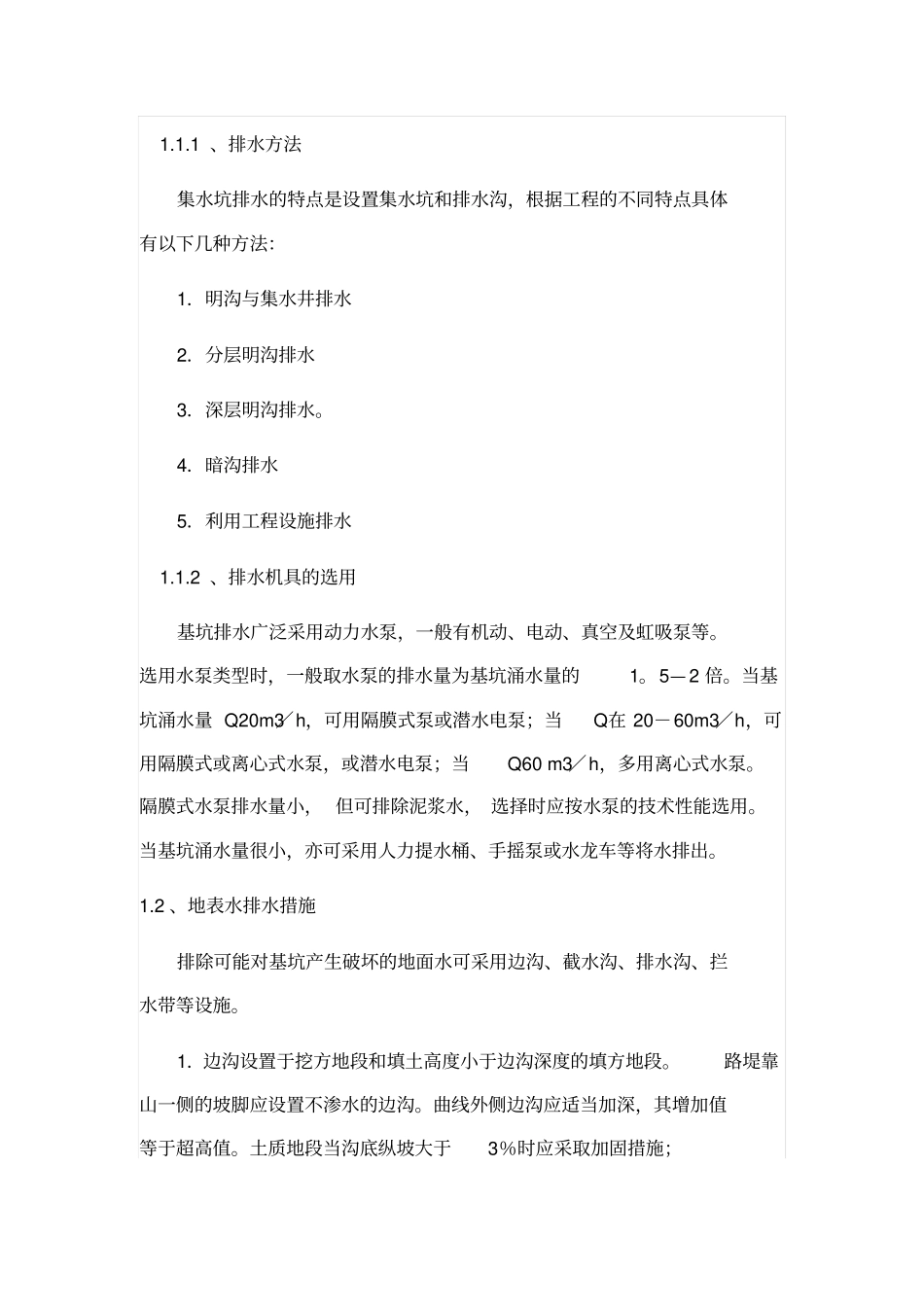

1、地下水排水措施1
1、排水方法集水坑排水的特点是设置集水坑和排水沟,根据工程的不同特点具体有以下几种方法:1.明沟与集水井排水2.分层明沟排水3.深层明沟排水
4.暗沟排水5.利用工程设施排水1
2、排水机具的选用基坑排水广泛采用动力水泵,一般有机动、电动、真空及虹吸泵等
选用水泵类型时,一般取水泵的排水量为基坑涌水量的1
当基坑涌水量Q20m3/h,可用隔膜式泵或潜水电泵;当Q在20-60m3/h,可用隔膜式或离心式水泵,或潜水电泵;当Q60m3/h,多用离心式水泵

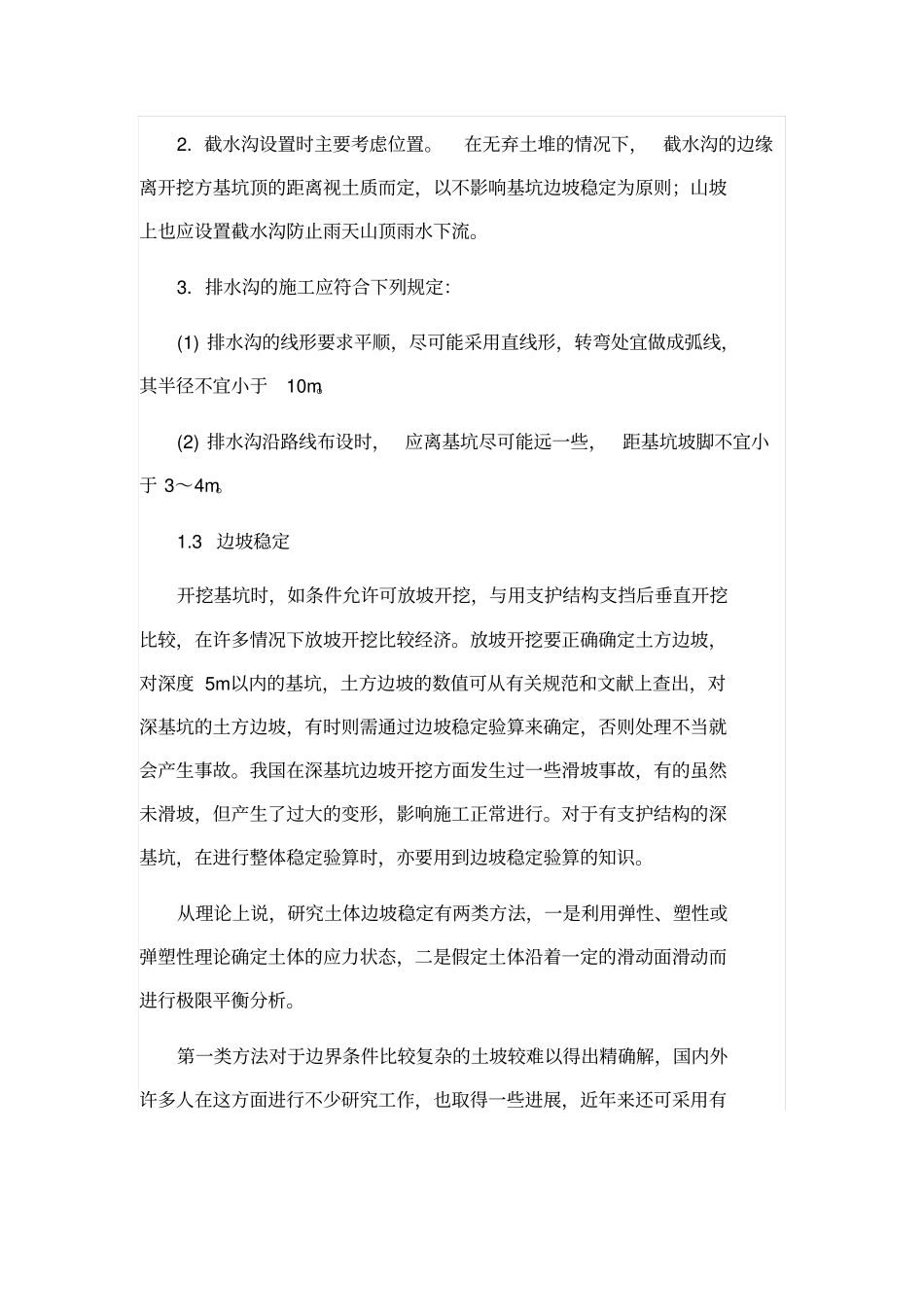

隔膜式水泵排水量
