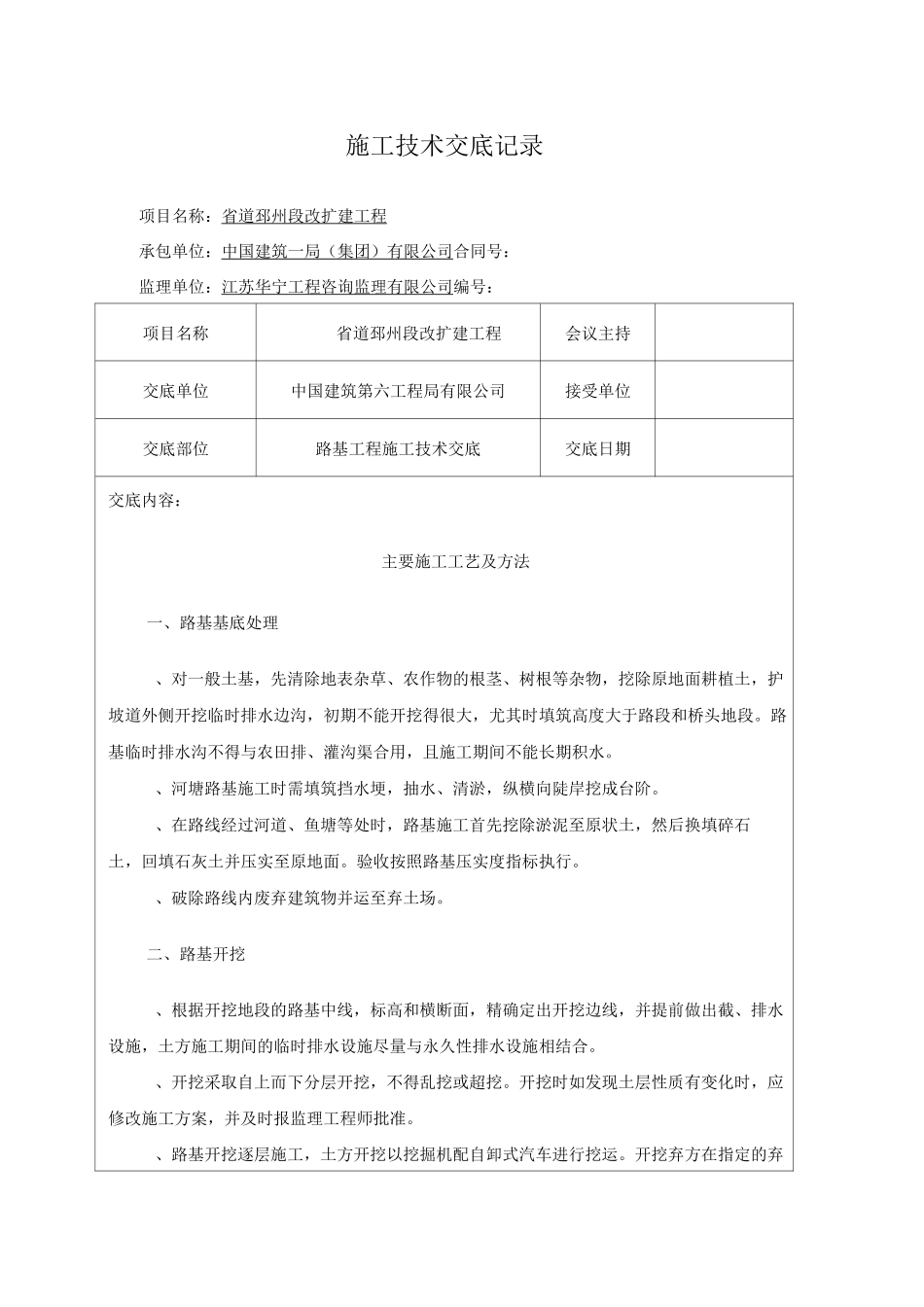

施工技术交底记录项目名称:省道邳州段改扩建工程承包单位:中国建筑一局(集团)有限公司合同号:监理单位:江苏华宁工程咨询监理有限公司编号:项目名称省道邳州段改扩建工程会议主持交底单位中国建筑第六工程局有限公司接受单位交底部位路基工程施工技术交底交底日期交底内容:主要施工工艺及方法一、路基基底处理、对一般土基,先清除地表杂草、农作物的根茎、树根等杂物,挖除原地面耕植土,护坡道外侧开挖临时排水边沟,初期不能开挖得很大,尤其时填筑高度大于路段和桥头地段
路基临时排水沟不得与农田排、灌沟渠合用,且施工期间不能长期积水
、河塘路基施工时需填筑挡水埂,抽水、清淤,纵横向陡岸挖成台阶
、在路线经过河道、鱼塘等处时,路基施工首先挖除淤泥至原状土,然后换填碎石土,回填石灰土并压实至原地面
验收按照路基压实度指标执行
、破除路线内废弃建筑物并运至弃土场
二、路基开挖、根据开挖地段的路基中线,标高和横断面,精确定出开挖边线,并提前做出截、排水设施,土方施工期间的临时排水设施尽量与永久性排水设施相结合
、开挖采取自上而下分层开挖,不得乱挖或超挖
开挖时如发现土层性质有变化时,应修改施工方案,并及时报监理工程师批准
、路基开挖逐层施工,土方开挖以挖掘机配自卸式汽车进行挖运
开挖弃方在指定的弃土场进行弃置
、涵底标高设置原则为较现有河床底清淤
施工前须核查涵底标高,若发现与现有河床或规划河道底标高相差较大时,需及时联系设计单位进行相应变更
、挖方标高应按照设计标高开挖避免超挖
路基开挖达到标高后,要进行认真整形,使其宽度符合设计要求

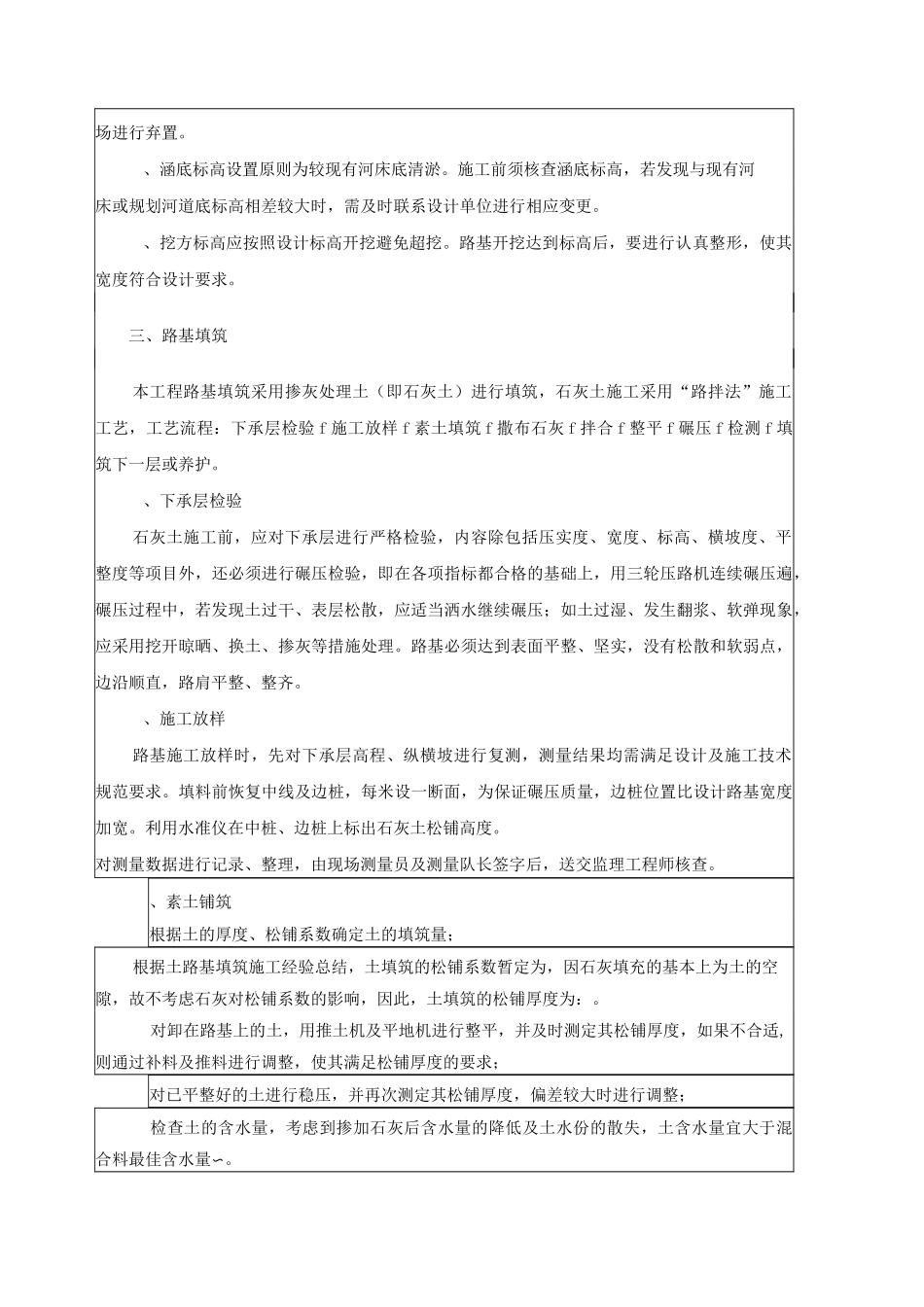

三、路基填筑本工程路基填筑采用掺灰处理土(即石灰土)进行填筑,石灰土施工采用“路拌法”施工工艺,工艺流程:下承层检验f施工放样f素土填筑f撒布石灰f拌合f整平f碾压f检测f填筑下一层或养护
、下承层检验石灰土施工前,应对下承层进行严格检验,内容除包括压实度、宽度、标高、横坡
