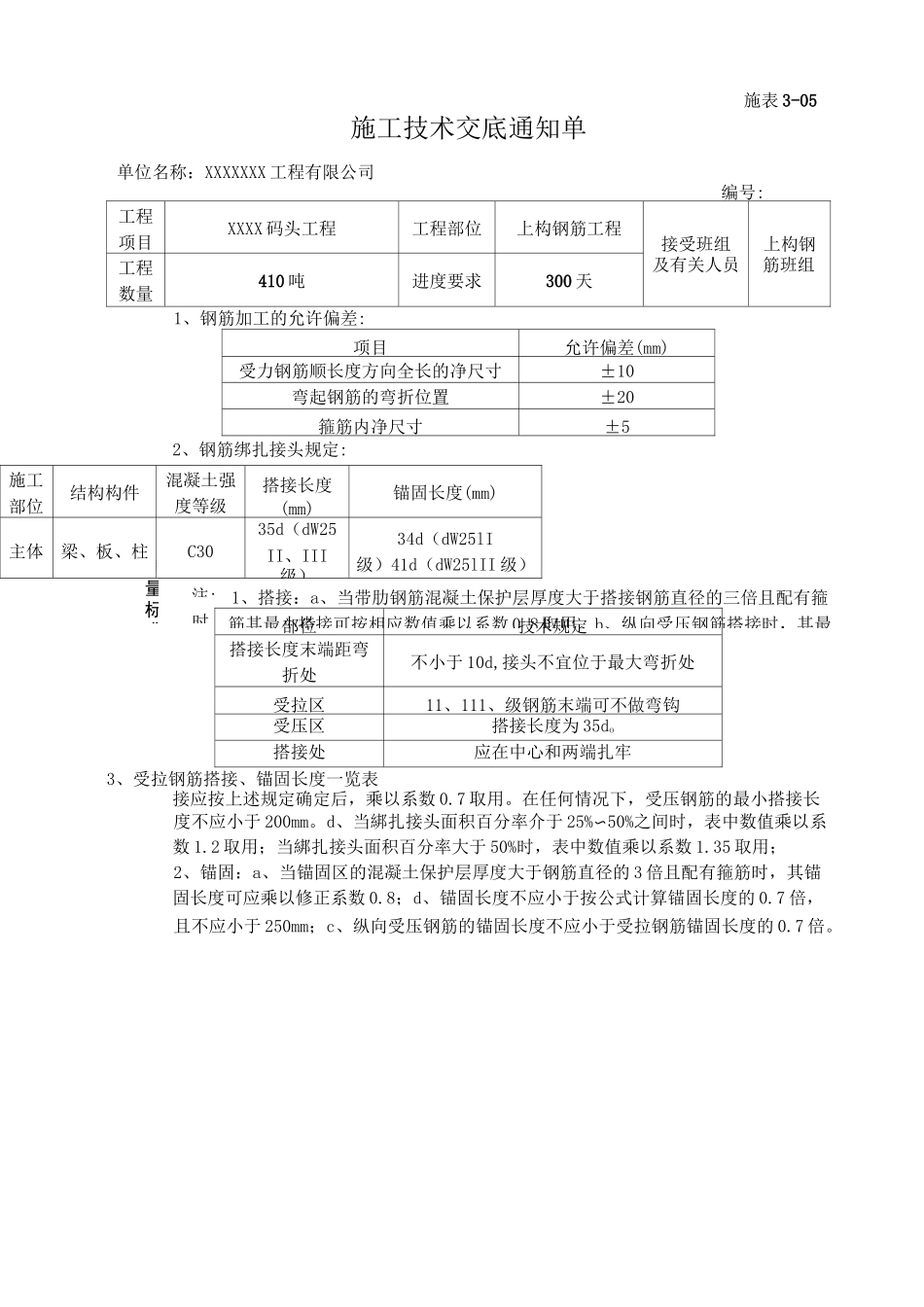

质量标准注:时施工部位结构构件混凝土强度等级搭接长度(mm)锚固长度(mm)主体梁、板、柱C3035d(dW25II、III级)34d(dW25lI级)41d(dW25lII级)施工技术交底通知单单位名称:XXXXXXX工程有限公司编号:工程项目XXXX码头工程工程部位上构钢筋工程接受班组上构钢工程数量410吨进度要求300天及有关人员筋班组1、钢筋加工的允许偏差:项目允许偏差(mm)受力钢筋顺长度方向全长的净尺寸±10弯起钢筋的弯折位置±20箍筋内净尺寸±52、钢筋绑扎接头规定:部位技术规定搭接长度末端距弯折处不小于10d,接头不宜位于最大弯折处受拉区11、111、级钢筋末端可不做弯钩受压区搭接长度为35do搭接处应在中心和两端扎牢3、受拉钢筋搭接、锚固长度一览表接应按上述规定确定后,乘以系数0
在任何情况下,受压钢筋的最小搭接长度不应小于200mm
d、当綁扎接头面积百分率介于25%〜50%之间时,表中数值乘以系数1
2取用;当綁扎接头面积百分率大于50%时,表中数值乘以系数1
35取用;2、锚固:a、当锚固区的混凝土保护层厚度大于钢筋直径的3倍且配有箍筋时,其锚固长度可应乘以修正系数0
8;d、锚固长度不应小于按公式计算锚固长度的0
7倍,且不应小于250mm;c、纵向受压钢筋的锚固长度不应小于受拉钢筋锚固长度的0
施表3-051、搭接:a、当带肋钢筋混凝土保护层厚度大于搭接钢筋直径的三倍且配有箍筋其最小搭接可按相应数值乘以系数0

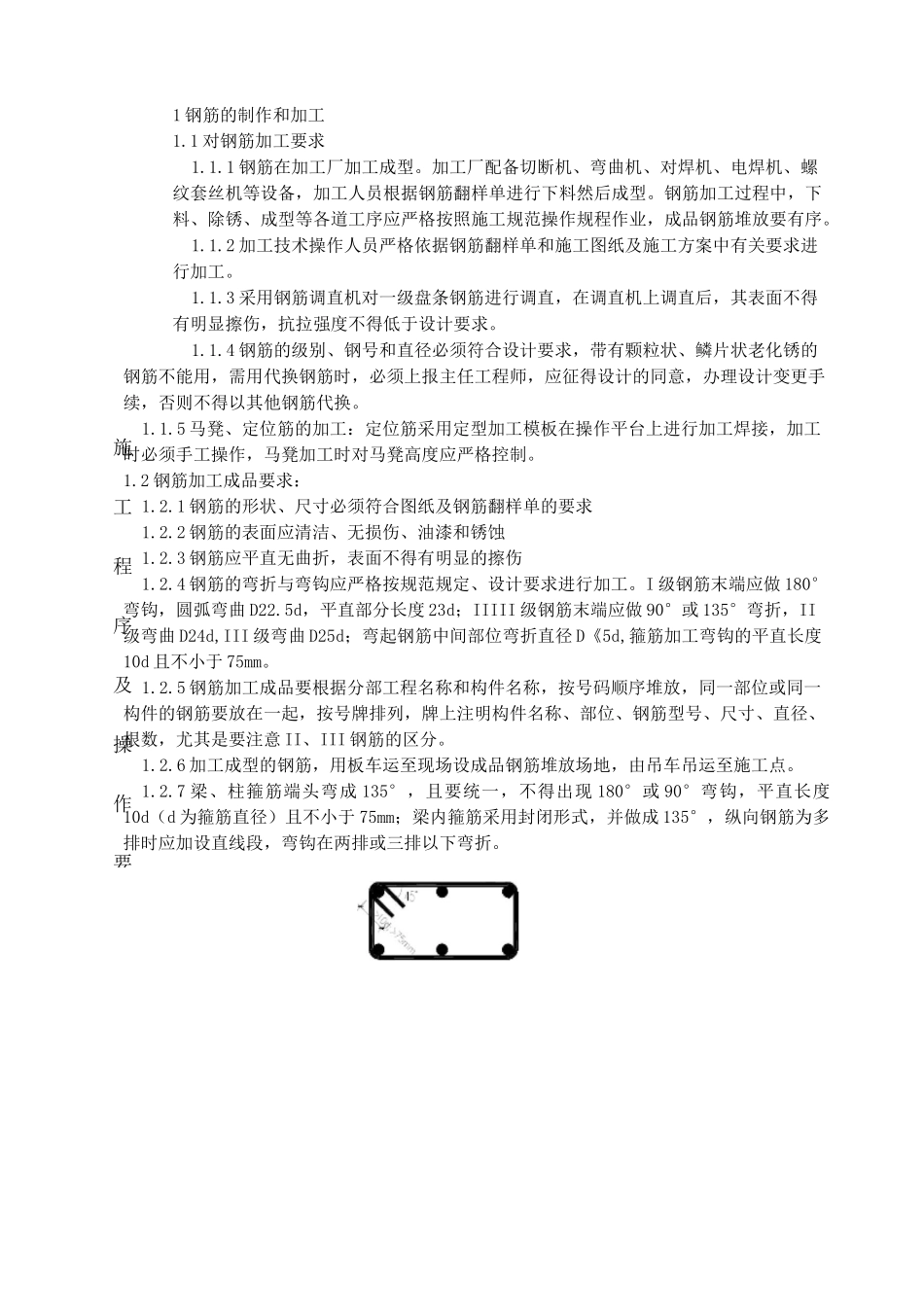

b、纵向受压钢筋搭接时,其最施工程序及操作要1钢筋的制作和加工1
1对钢筋加工要求1
1钢筋在加工厂加工成型
加工厂配备切断机、弯曲机、对焊机、电焊机、螺纹套丝机等设备,加工人员根据钢筋翻样单进行下料然后成型

钢筋加工过程中,下料、除锈、成型等各道工序应严格按照施工规范操作规程作业,成品钢筋堆放要有序
