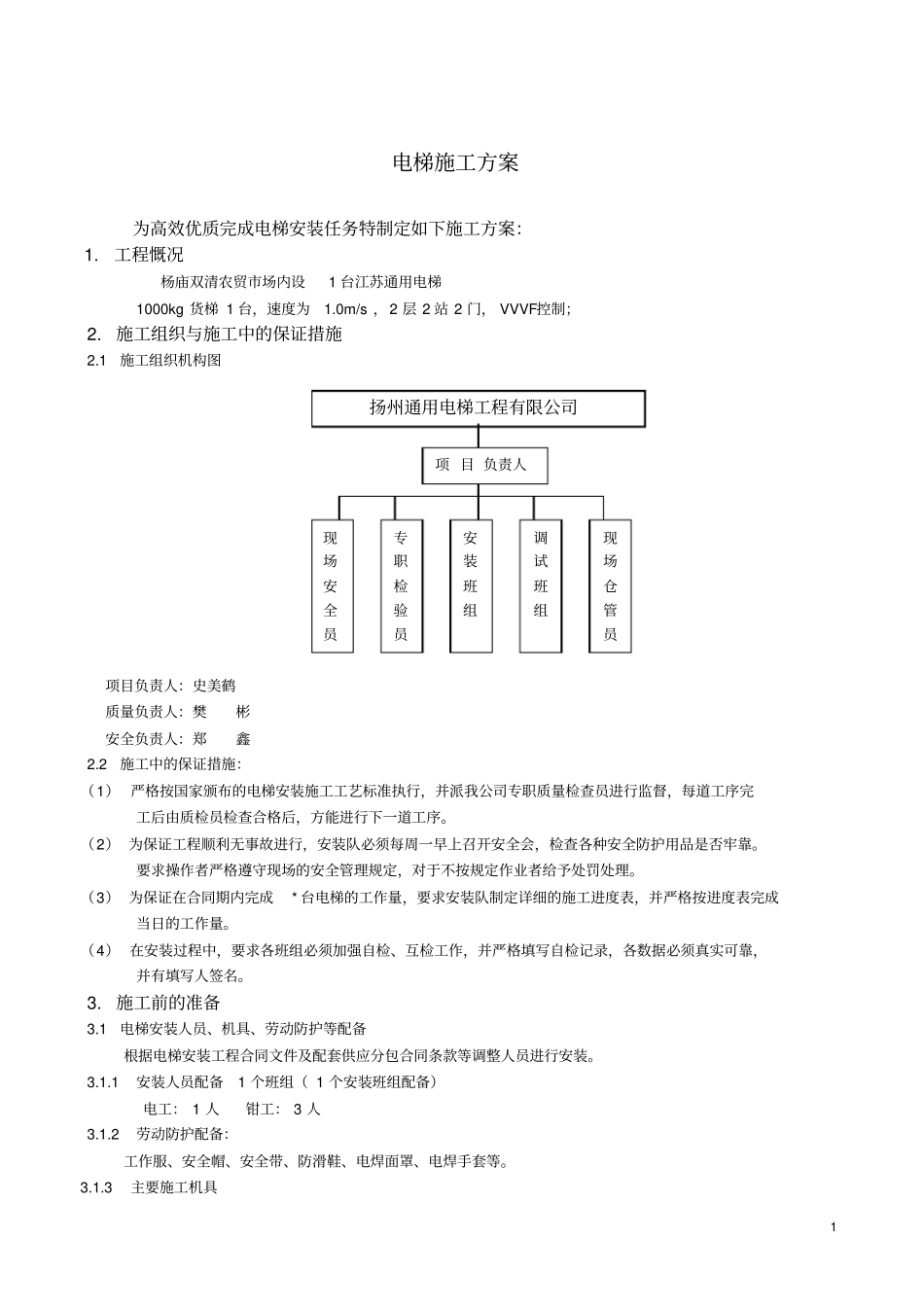

1电梯施工方案为高效优质完成电梯安装任务特制定如下施工方案:1
工程慨况杨庙双清农贸市场内设1台江苏通用电梯1000kg货梯1台,速度为1
0m/s,2层2站2门,VVVF控制;2
施工组织与施工中的保证措施2
1施工组织机构图项目负责人:史美鹤质量负责人:樊彬安全负责人:郑鑫2
2施工中的保证措施:(1)严格按国家颁布的电梯安装施工工艺标准执行,并派我公司专职质量检查员进行监督,每道工序完工后由质检员检查合格后,方能进行下一道工序
(2)为保证工程顺利无事故进行,安装队必须每周一早上召开安全会,检查各种安全防护用品是否牢靠
要求操作者严格遵守现场的安全管理规定,对于不按规定作业者给予处罚处理
(3)为保证在合同期内完成*台电梯的工作量,要求安装队制定详细的施工进度表,并严格按进度表完成当日的工作量
(4)在安装过程中,要求各班组必须加强自检、互检工作,并严格填写自检记录,各数据必须真实可靠,并有填写人签名
施工前的准备3
1电梯安装人员、机具、劳动防护等配备根据电梯安装工程合同文件及配套供应分包合同条款等调整人员进行安装
1安装人员配备1个班组(1个安装班组配备)电工:1人钳工:3人3
2劳动防护配备:工作服、安全帽、安全带、防滑鞋、电焊面罩、电焊手套等

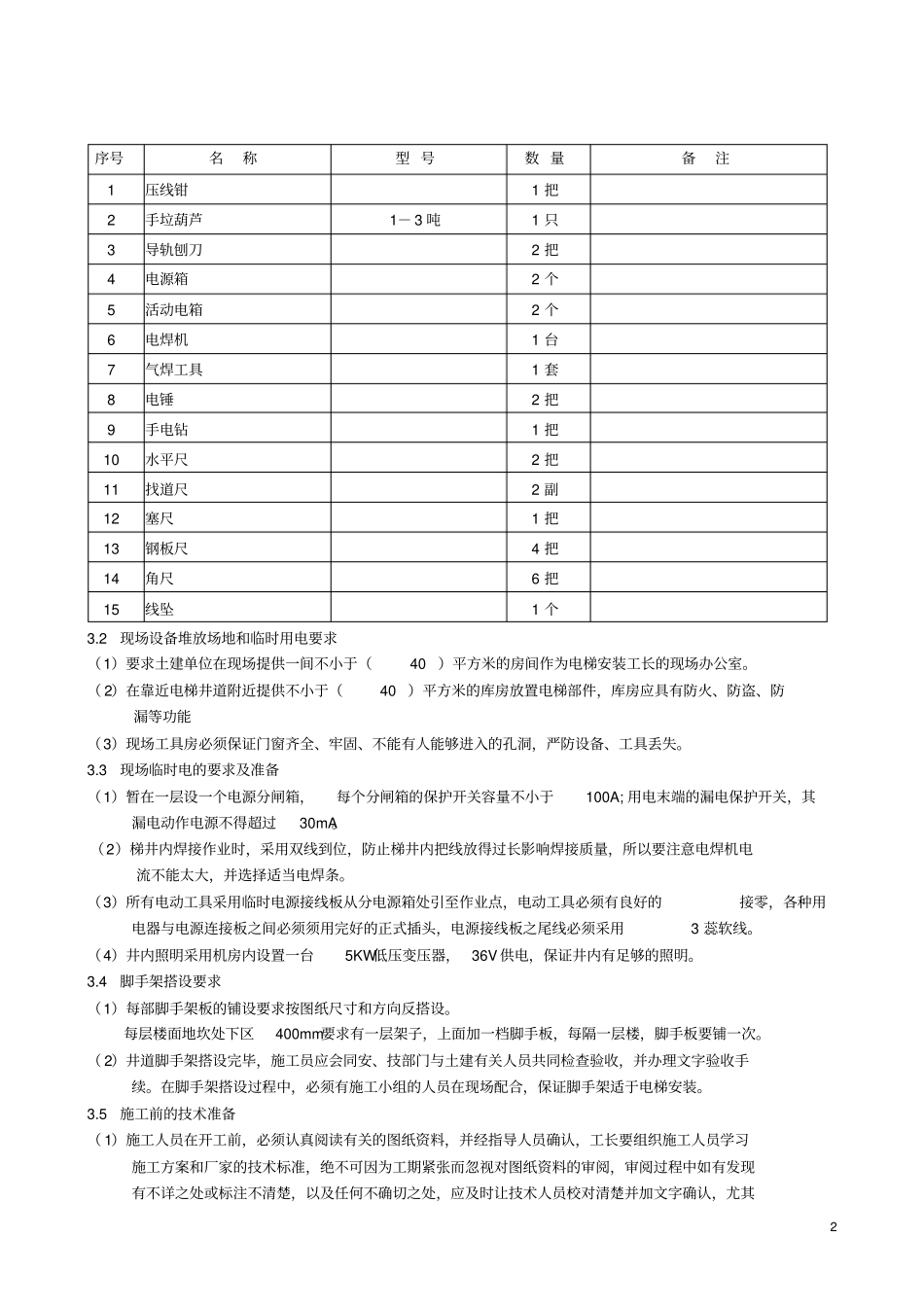

3主要施工机具现场安全员专职检验员安装班组项目负责人调试班组扬州通用电梯工程有限公司现场仓管员2序号名称型号数量备注1压线钳1把2手垃葫芦1-3吨1只3导轨刨刀2把4电源箱2个5活动电箱2个6电焊机1台7气焊工具1套8电锤2把9手电钻1把10水平尺2把11找道尺2副12塞尺1把13钢板尺4把14角尺6把15线坠1个3
2现场设备堆放场地和临时用电要求(1)要求土建单位在现场提供一间不小于(40)平方米的房间作为电梯安装工长的现场办公室

(2)在靠近电梯井道附近提供不小于(40)平方米的库房放置电梯
