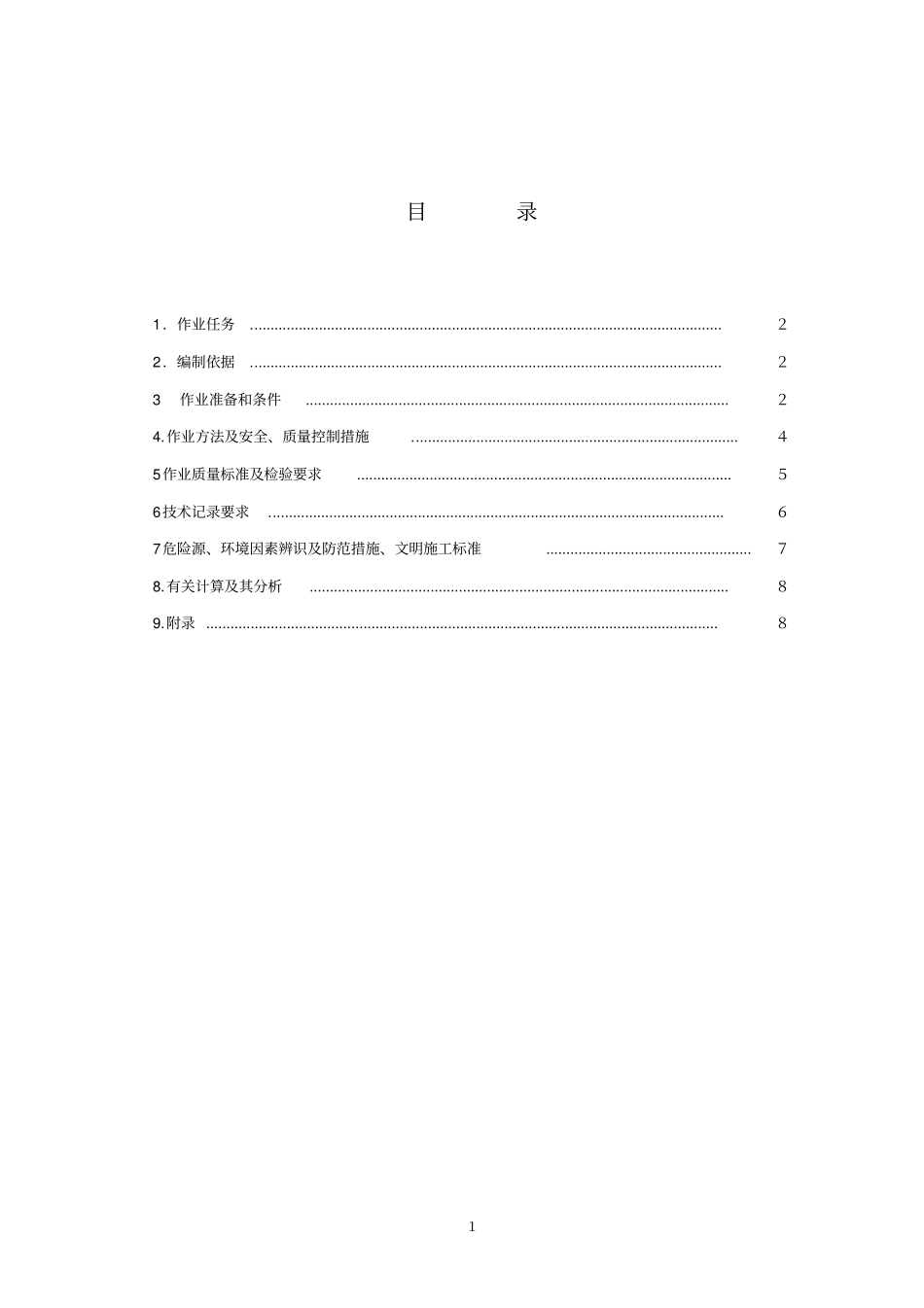

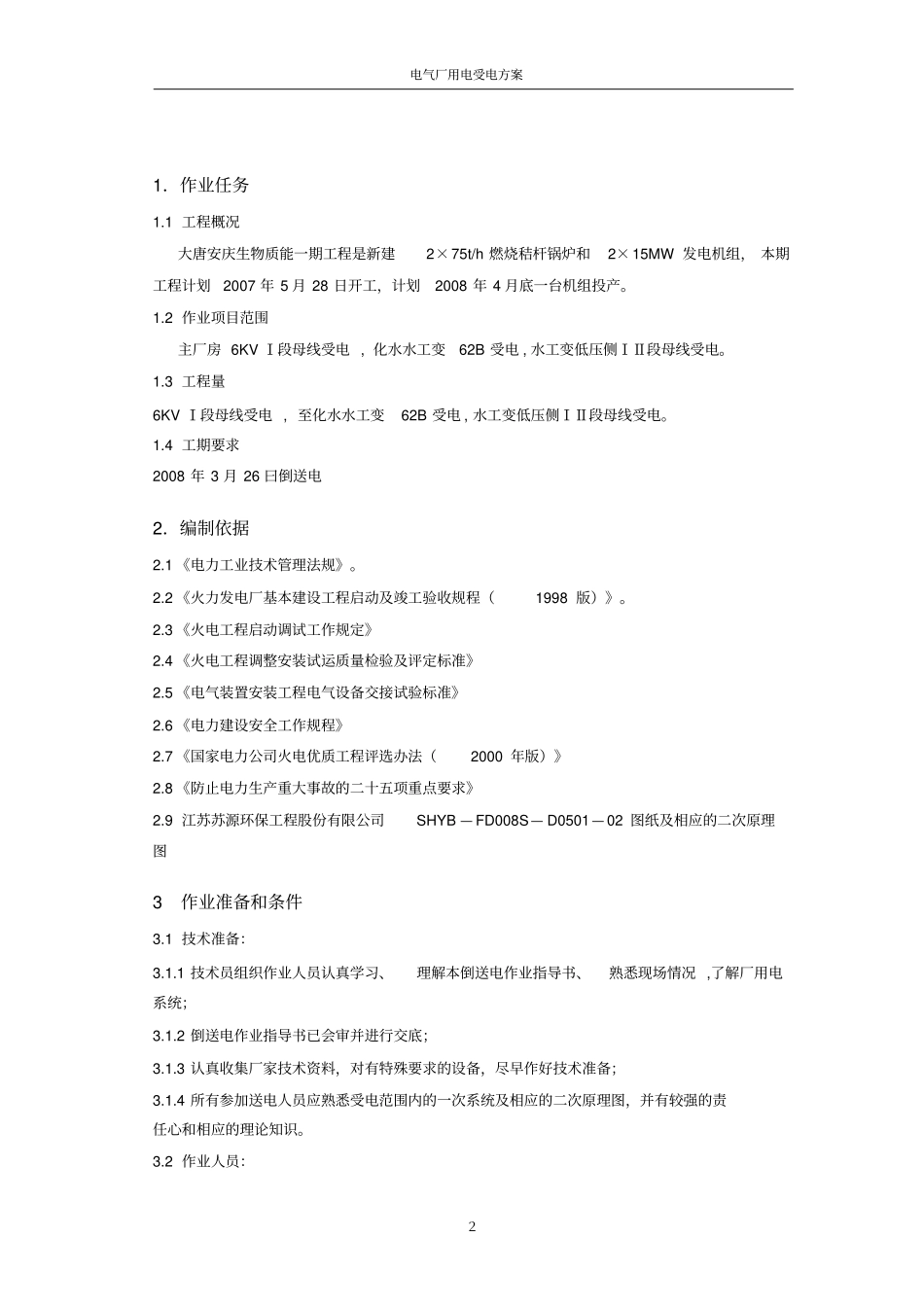

作业指导书编号:AQ04-E-13工程名称:大唐安庆生物质能发电工程作业项目名称:电气厂用电受电方案编制单位:安徽电建一公司大唐安庆电厂项目部电仪科批准:陈尚文安全:张瑞质量:徐猛技术:张俊审核:徐猛编制:宋建清时间:2008.03.25时间:2008.03.25时间:2008.03.25时间:2008.03.24时间:2008.03.24时间:2008.03.24出版日期2008.03.26版次第一版1目录1.作业任务.....................................................................................................................22.编制依据.....................................................................................................................23作业准备和条件.........................................................................................................24.作业方法及安全、质量控制措施.................................................................................45作业质量标准及检验要求.............................................................................................56技术记录要求.................................................................................................................67危险源、环境因素辨识及防范措施、文明施工标准...................................................78.有关计算及其分析........................................................................................................89.附录...............................................................................................................................8电气厂用电受电方案21.作业任务1.1工程概况大唐安庆生物质能一期工程是新建2×75t/h燃烧秸杆锅炉和2×15MW发电机组,本期工程计划2007年5月28日开工,计划2008年4月底一台机组投产。1.2作业项目范围主厂房6KVⅠ段母线受电,化水水工变62B受电,水工变低压侧ⅠⅡ段母线受电。1.3工程量6KVⅠ段母线受电,至化水水工变62B受电,水工变低压侧ⅠⅡ段母线受电。1.4工期要求2008年3月26曰倒送电2.编制依据2.1《电力工业技术管理法规》。2.2《火力发电厂基本建设工程启动及竣工验收规程(1998版)》。2.3《火电工程启动调试工作规定》2.4《火电工程调整安装试运质量检验及评定标准》2.5《电气装置安装工程电气设备交接试验标准》2.6《电力建设安全工作规程》2.7《国家电力公司火电优质工程评选办法(2000年版)》2.8《防止电力生产重大事故的二十五项重点要求》2.9江苏苏源环保工程股份有限公司SHYB—FD008S—D0501—02图纸及相应的二次原理图3作业准备和条件3.1技术准备:3.1.1技术员组织作业人员认真学习、理解本倒送电作业指导书、熟悉现场情况,了解厂用电系统;3.1.2倒送电作业指导书已会审并进行交底;3.1.3认真收集厂家技术资料,对有特殊要求的设备,尽早作好技术准备;3.1.4所有参加送电人员应熟悉受电范围内的一次系统及相应的二次原理图,并有较强的责任心和相应的理论知识。3.2作业人员:电气厂用电受电方案3作业负责人刘兴远1人技术负责人宋建清1人操作监护人何玉宝1人操作人石洪羽1人安全员孙保洪1人3.3设备准备:无需设备准备3.4主要机具3.4.1送电必备的仪器仪表工具仪器名称型号仪器名称型号兆欧表2500VZC48-1兆欧表1000VZC11D-3数字式万用表DT9205A相序表TG23.5作业条件3.5.1力能供应要求施工现场有充足的照明。3.5.2场地要求进入6KV开关室、水工配电间道路畅通,室内沟道无积水、杂物,屋顶、楼板施工完毕后无渗漏。受电设备用红白带隔离起来,挂警告标牌,禁止其他无关人员进入。3.5.3上道工序3.5.3.1与受电有关的电气一、二次设备安装结束,验收合格;3.5.3.2与受电有关的电气一次设备交接试验结束,设备继电保护整定结束,有关操作信号,表计保护回路均已调试结束,经验收合格;3.5.3.3受电系统所有设备均已按系统图清晰标出,禁止合闸,高压止步安全标示齐全;3.5.3.4受电开关室及设备接地均已按装好,并经测试合格;3.5.3.5受电范...
